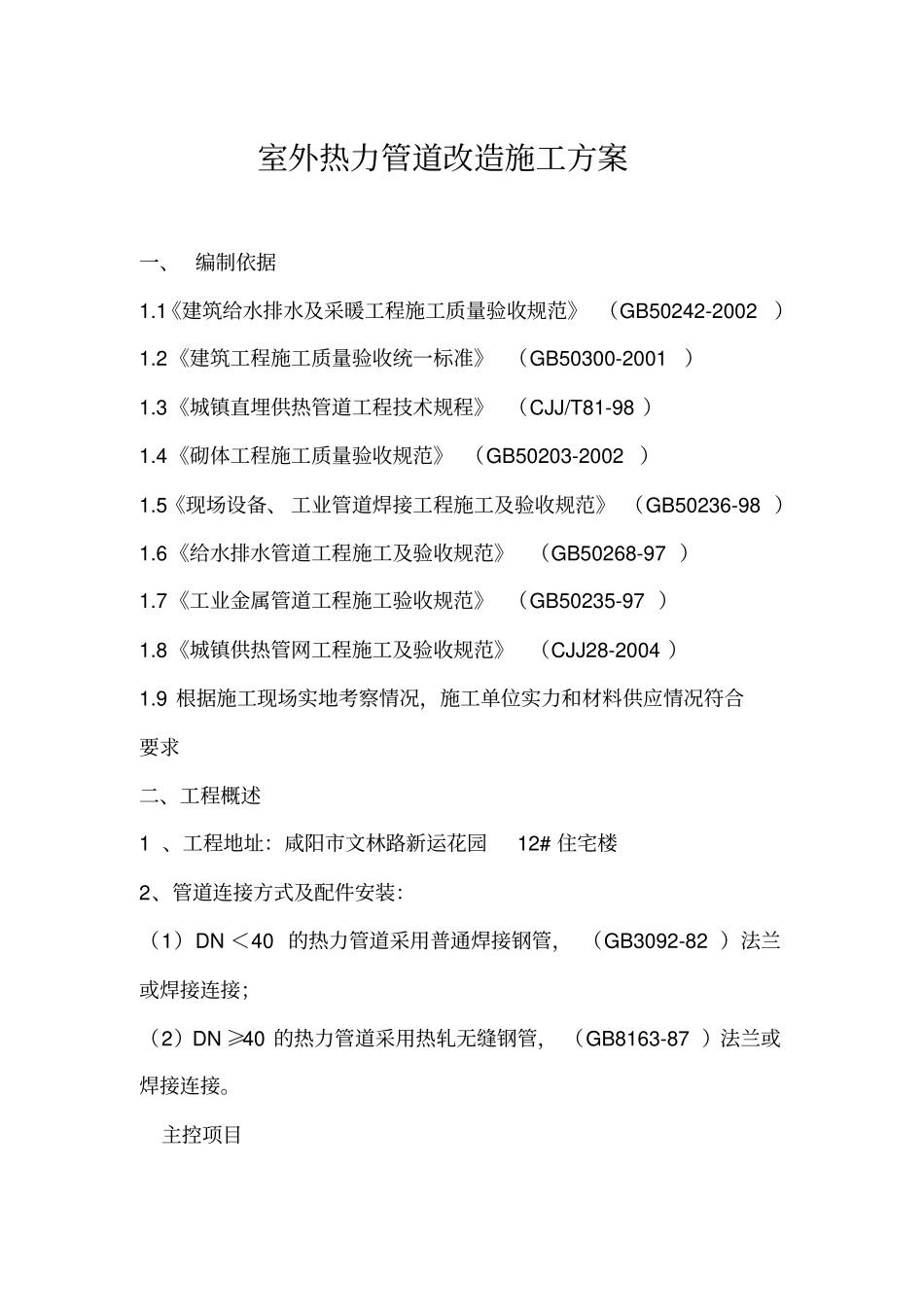

室外热力管道改造施工方案一、 编制依据1
1《建筑给水排水及采暖工程施工质量验收规范》 (GB50242-2002)1
2《建筑工程施工质量验收统一标准》 (GB50300-2001)1
3《城镇直埋供热管道工程技术规程》 (CJJ/T81-98 )1
4《砌体工程施工质量验收规范》 (GB50203-2002 )1
5《现场设备、 工业管道焊接工程施工及验收规范》 (GB50236-98 )1
6《给水排水管道工程施工及验收规范》 (GB50268-97 )1
7《工业金属管道工程施工验收规范》 (GB50235-97 )1
8《城镇供热管网工程施工及验收规范》 (CJJ28-2004 )1
9 根据施工现场实地考察情况,施工单位实力和材料供应情况符合要求二、工程概述1 、工程地址:咸阳市文林路新运花园12# 住宅楼2、管道连接方式及配件安装:(1)DN <40 的热力管道采用普通焊接钢管, (GB3092-82 )法兰或焊接连接;(2)DN ≥40 的热力管道采用热轧无缝钢管, (GB8163-87 )法兰或焊接连接

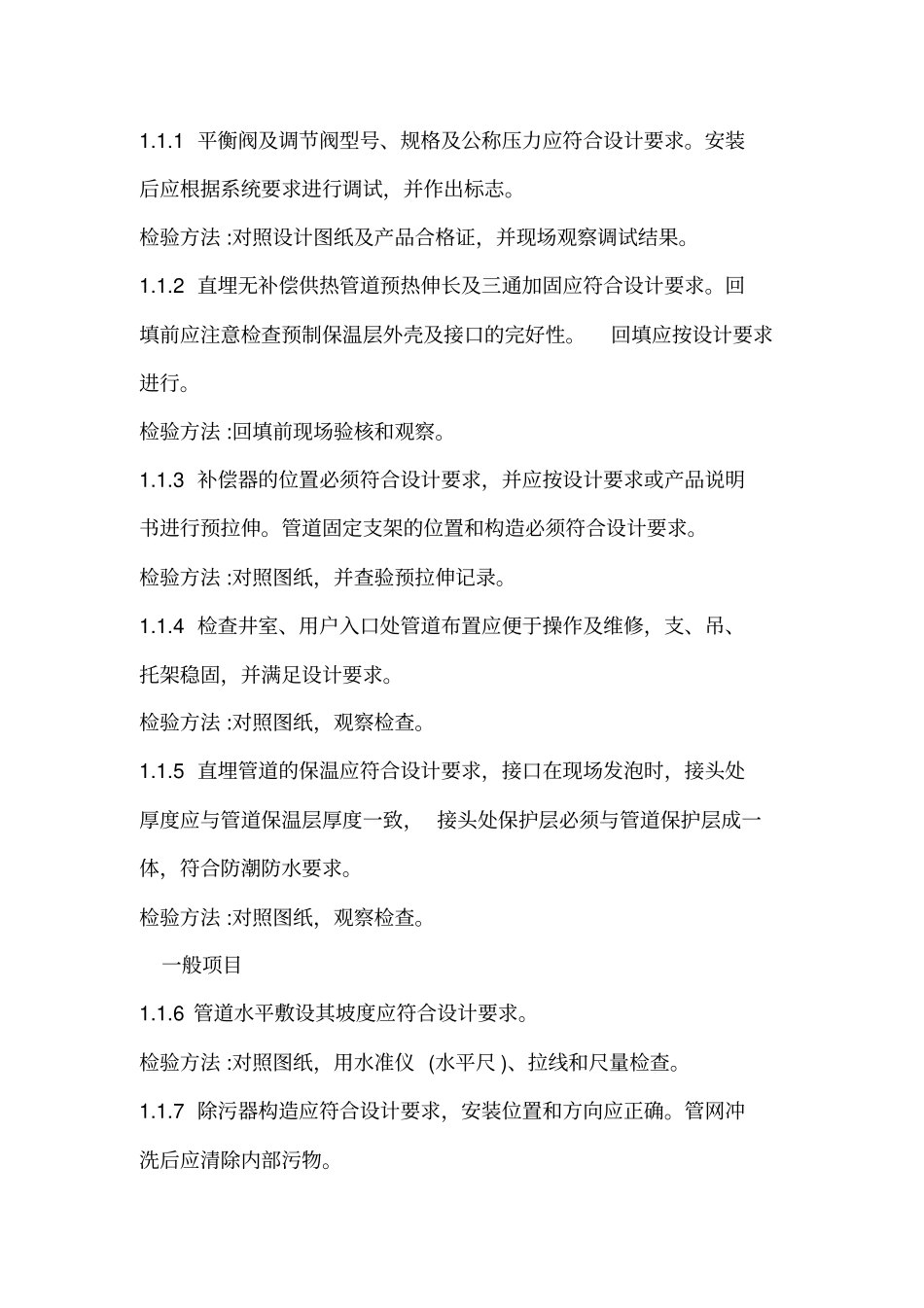

1 平衡阀及调节阀型号、规格及公称压力应符合设计要求
安装后应根据系统要求进行调试,并作出标志
检验方法 :对照设计图纸及产品合格证,并现场观察调试结果
2 直埋无补偿供热管道预热伸长及三通加固应符合设计要求
回填前应注意检查预制保温层外壳及接口的完好性
回填应按设计要求进行
检验方法 :回填前现场验核和观察
3 补偿器的位置必须符合设计要求,并应按设计要求或产品说明书进行预拉伸
管道固定支架的位置和构造必须符合设计要求
检验方法 :对照图纸,并查验预拉伸记录
4 检查井室、用户入口处管道布置应便于操作及维修,支、吊、托架稳固,并满足设计要求
检验方法 :对照图纸,观察检查

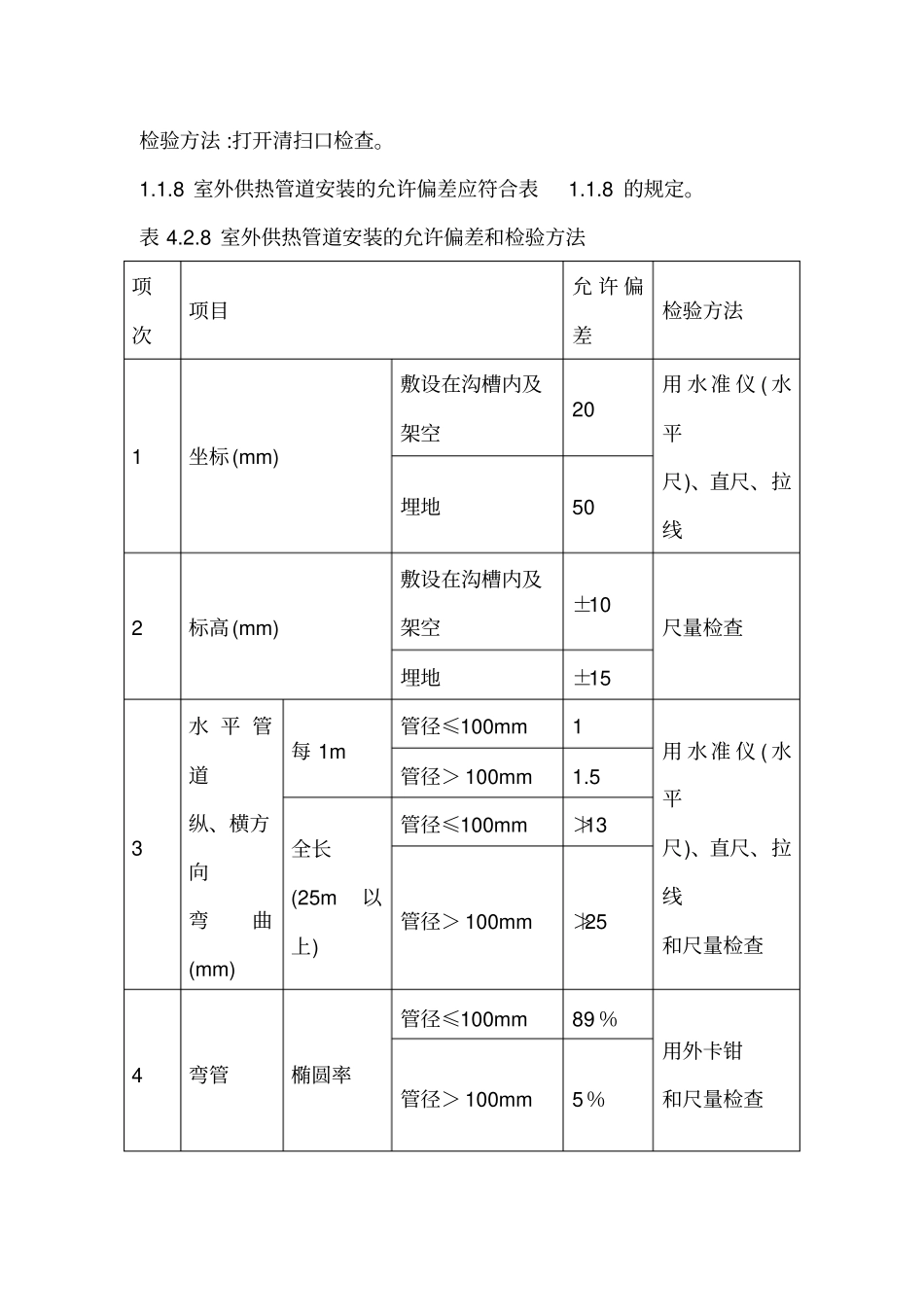

5 直埋管道的保温应符合设计要求,
