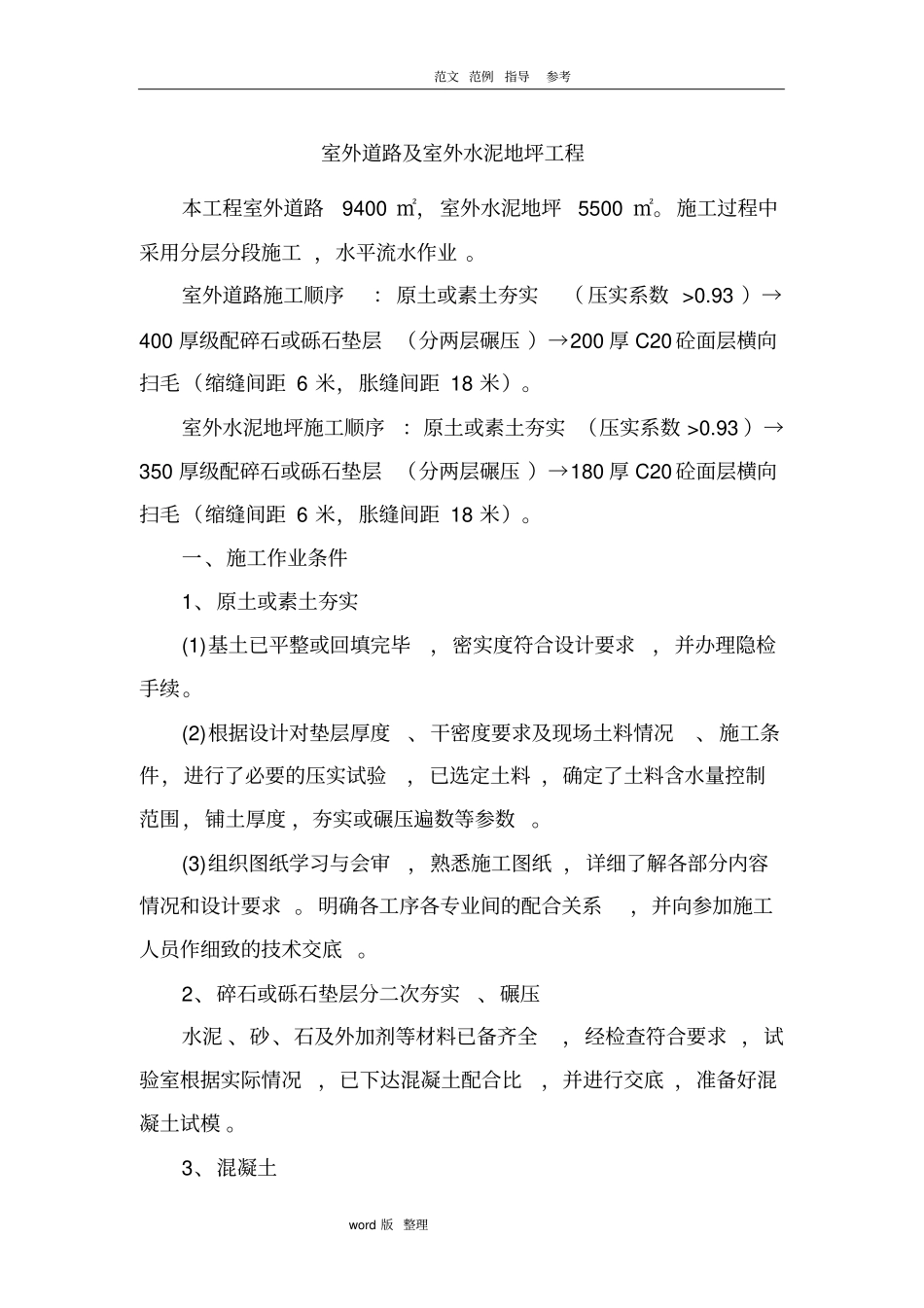

范文 范例指导参考word 版 整理室外道路及室外水泥地坪工程本工程室外道路9400 ㎡,室外水泥地坪5500 ㎡
施工过程中采用分层分段施工 ,水平流水作业
室外道路施工顺序:原土或素土夯实( 压实系数 >0
93 )→400 厚级配碎石或砾石垫层 (分两层碾压 )→200 厚 C20 砼面层横向扫毛(缩缝间距 6 米,胀缝间距 18 米)
室外水泥地坪施工顺序:原土或素土夯实 (压实系数 >0
93 )→350 厚级配碎石或砾石垫层 (分两层碾压 )→180 厚 C20 砼面层横向扫毛(缩缝间距 6 米,胀缝间距 18 米)
一、施工作业条件1、原土或素土夯实(1)基土已平整或回填完毕,密实度符合设计要求,并办理隐检手续
(2)根据设计对垫层厚度、干密度要求及现场土料情况、施工条件,进行了必要的压实试验,已选定土料 ,确定了土料含水量控制范围,铺土厚度 ,夯实或碾压遍数等参数
(3)组织图纸学习与会审,熟悉施工图纸 ,详细了解各部分内容情况和设计要求
明确各工序各专业间的配合关系,并向参加施工人员作细致的技术交底
2、碎石或砾石垫层分二次夯实、碾压水泥 、砂、石及外加剂等材料已备齐全,经检查符合要求 ,试验室根据实际情况,已下达混凝土配合比,并进行交底 ,准备好混凝土试模

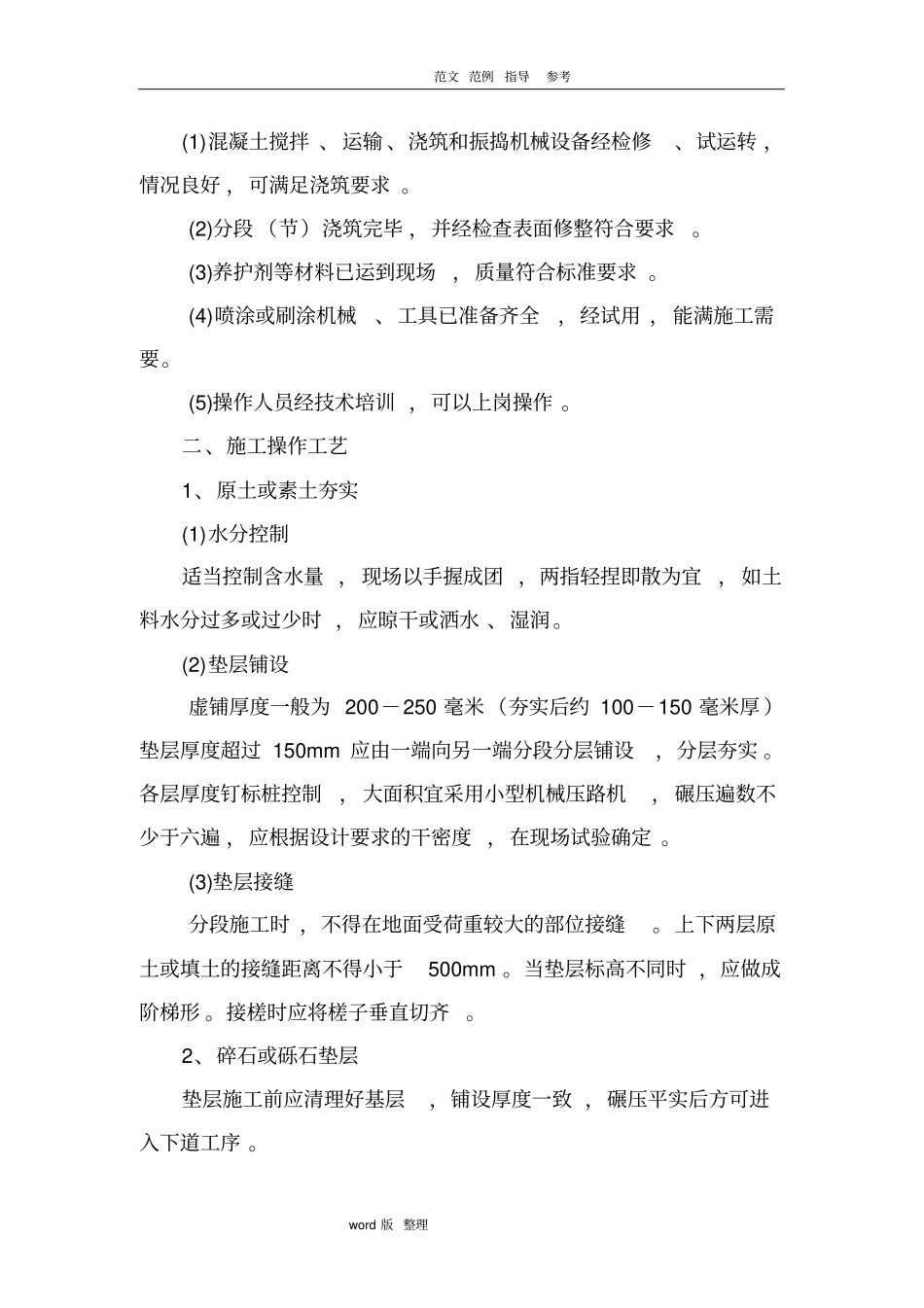

3、混凝土范文 范例指导参考word 版 整理(1)混凝土搅拌 、运输 、浇筑和振捣机械设备经检修、试运转 ,情况良好 ,可满足浇筑要求
(2)分段 (节)浇筑完毕 ,并经检查表面修整符合要求
(3)养护剂等材料已运到现场,质量符合标准要求
(4)喷涂或刷涂机械、工具已准备齐全,经试用 ,能满施工需要
(5)操作人员经技术培训 ,可以上岗操作

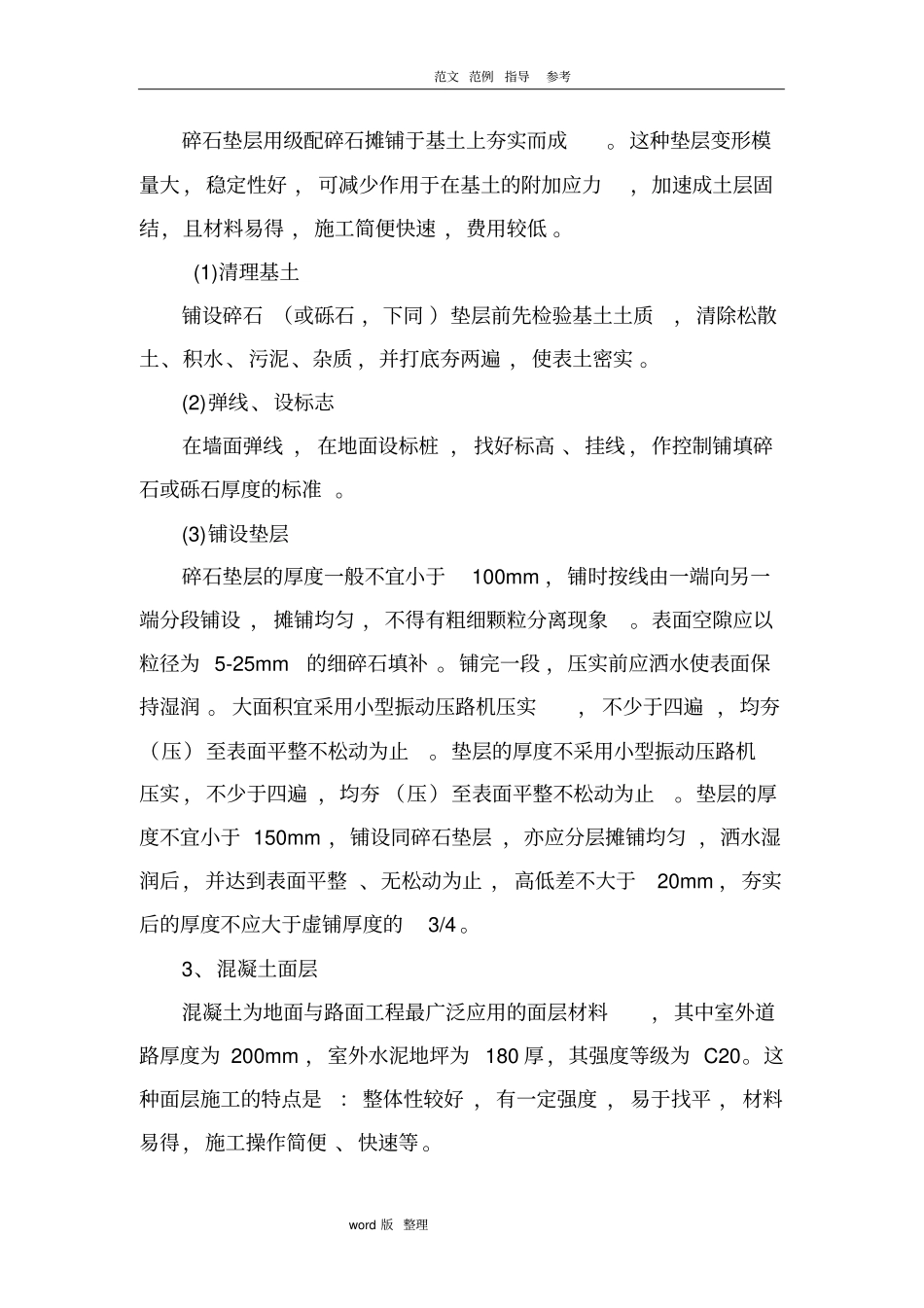

二、施工操作工艺1、原土或素土夯实(1)水分控制适当控制含水量 ,现场以手握成团 ,两指轻捏即散为宜,如土料水分过多或过少时 ,应晾干或洒水 、湿
