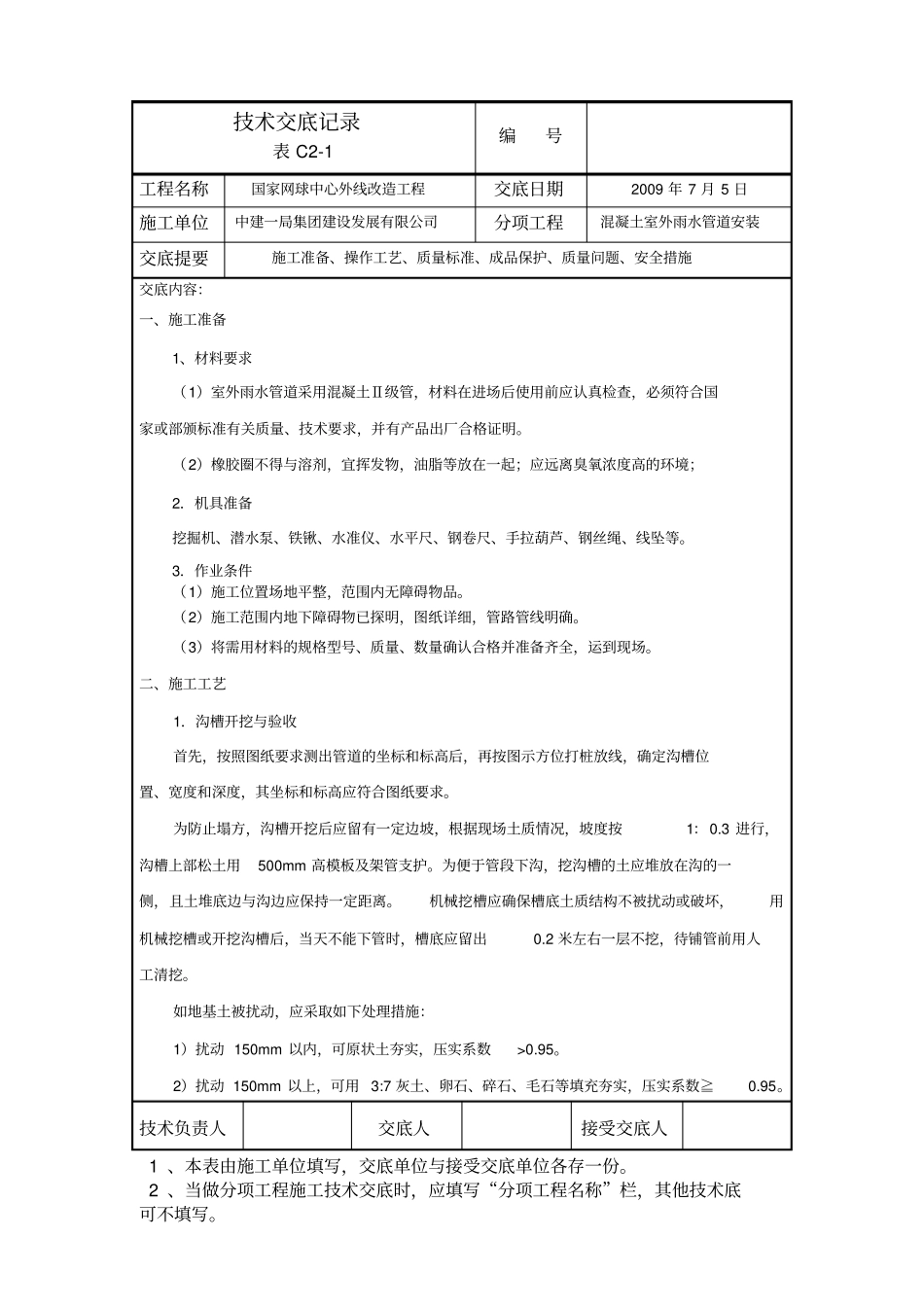

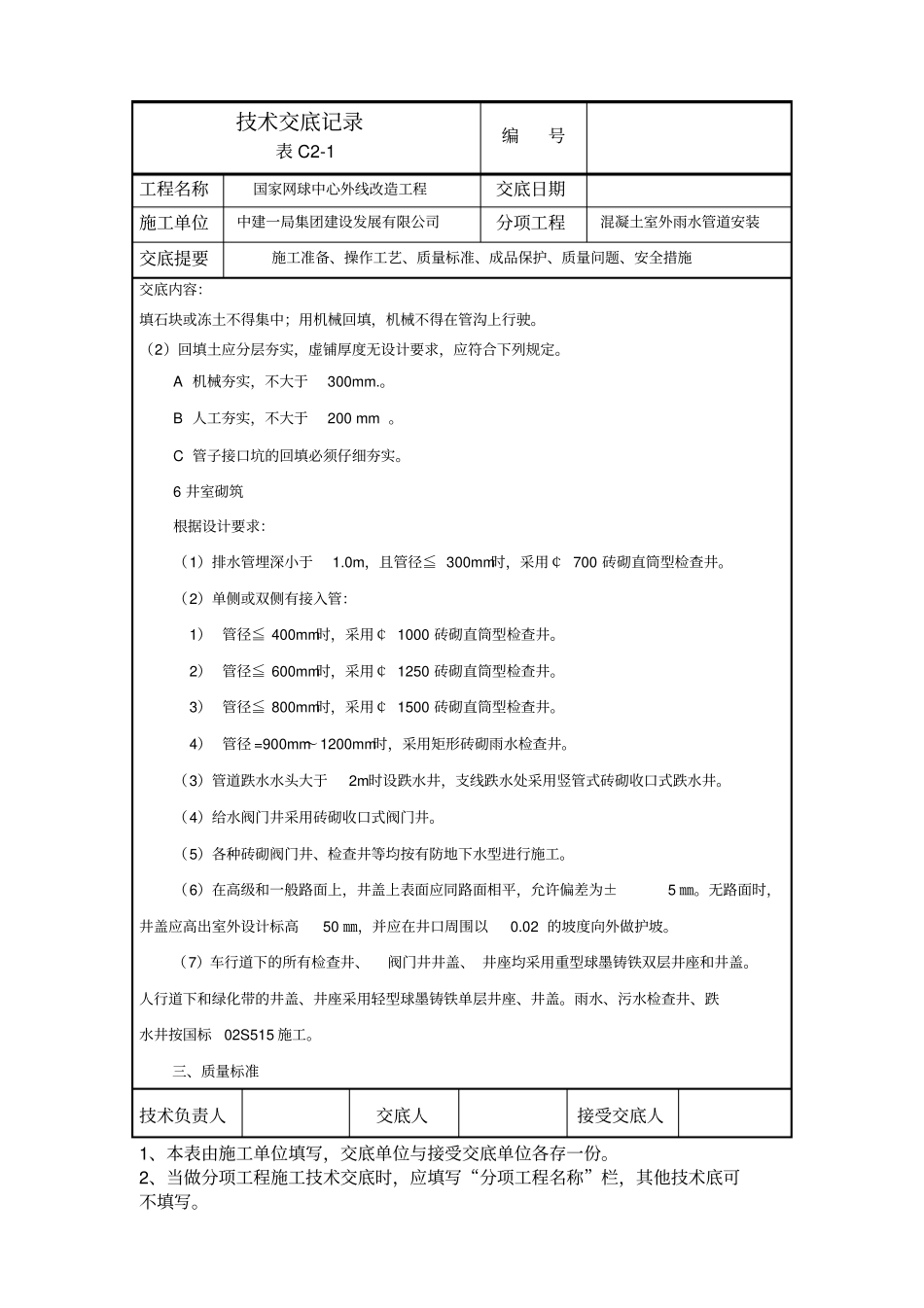

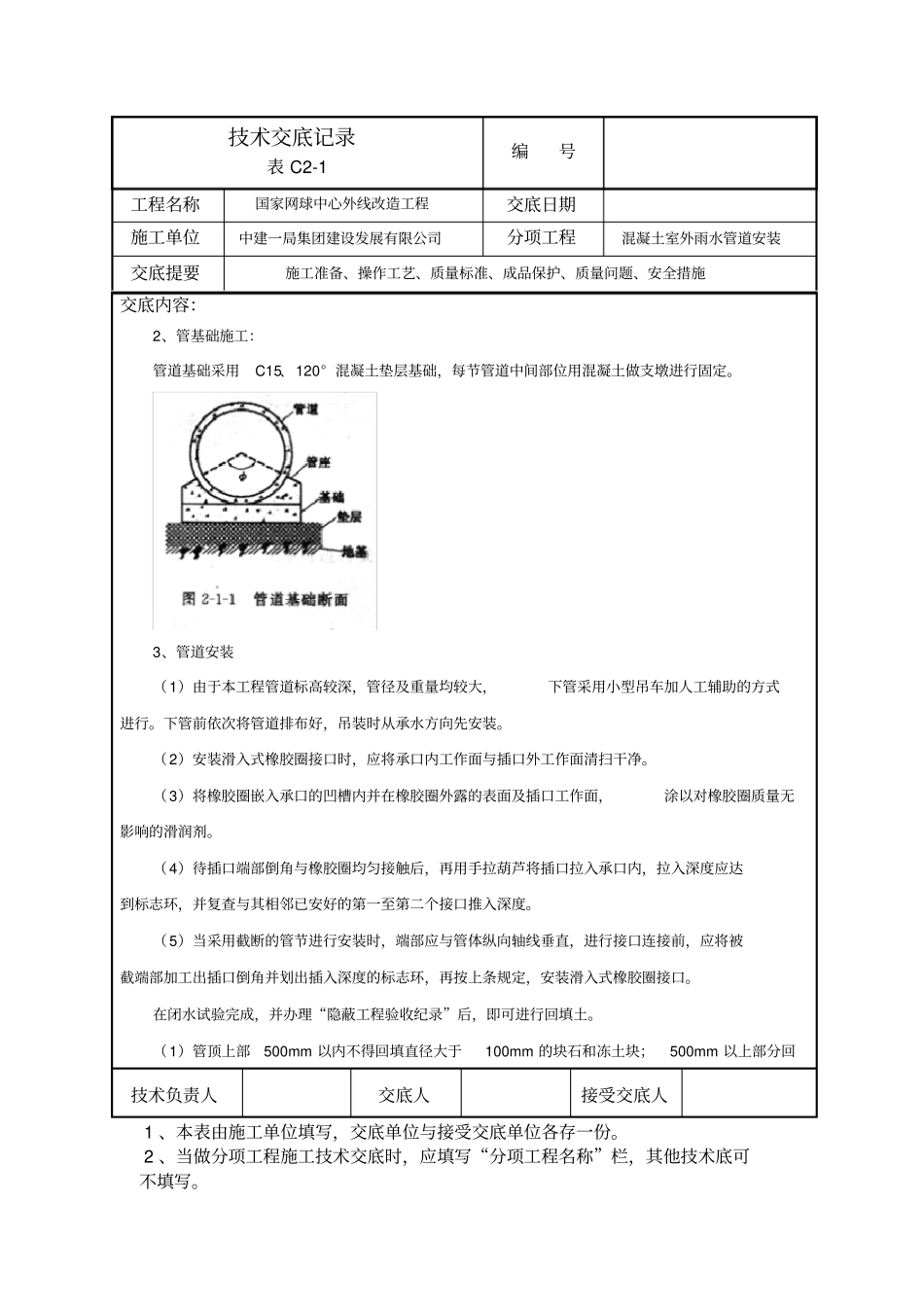

技术交底记录表 C2-1编号工程名称国家网球中心外线改造工程交底日期2009 年 7 月 5 日施工单位中建一局集团建设发展有限公司分项工程混凝土室外雨水管道安装交底提要施工准备、操作工艺、质量标准、成品保护、质量问题、安全措施交底内容:一、施工准备1、材料要求(1)室外雨水管道采用混凝土Ⅱ级管,材料在进场后使用前应认真检查,必须符合国家或部颁标准有关质量、技术要求,并有产品出厂合格证明。(2)橡胶圈不得与溶剂,宜挥发物,油脂等放在一起;应远离臭氧浓度高的环境;2.机具准备挖掘机、潜水泵、铁锹、水准仪、水平尺、钢卷尺、手拉葫芦、钢丝绳、线坠等。3.作业条件(1)施工位置场地平整,范围内无障碍物品。(2)施工范围内地下障碍物已探明,图纸详细,管路管线明确。(3)将需用材料的规格型号、质量、数量确认合格并准备齐全,运到现场。二、施工工艺1.沟槽开挖与验收首先,按照图纸要求测出管道的坐标和标高后,再按图示方位打桩放线,确定沟槽位置、宽度和深度,其坐标和标高应符合图纸要求。为防止塌方,沟槽开挖后应留有一定边坡,根据现场土质情况,坡度按1:0.3 进行,沟槽上部松土用500mm 高模板及架管支护。为便于管段下沟,挖沟槽的土应堆放在沟的一侧,且土堆底边与沟边应保持一定距离。机械挖槽应确保槽底土质结构不被扰动或破坏,用机械挖槽或开挖沟槽后,当天不能下管时,槽底应留出0.2 米左右一层不挖,待铺管前用人工清挖。如地基土被扰动,应采取如下处理措施:1)扰动 150mm 以内,可原状土夯实,压实系数>0.95。2)扰动 150mm 以上,可用 3:7 灰土、卵石、碎石、毛石等填充夯实,压实系数≧0.95。技术负责人交底人接受交底人 1 、本表由施工单位填写,交底单位与接受交底单位各存一份。 2 、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术底可不填写。 1 、本表由施工单位填写,交底单位与接受交底单位各存一份。 2 、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术底可不填写。工程名称国家网球中心外线改造工程交底日期施工单位中建一局集团建设发展有限公司分项工程混凝土室外雨水管道安装交底提要施工准备、操作工艺、质量标准、成品保护、质量问题、安全措施交底内容:2、管基础施工:管道基础采用C15、120° 混凝土垫层基础,每节管道中间部位用混凝土做支墩进行固定。3、管道安装(1)由于本工程管道标高较深,管径及重量均较大,下...
