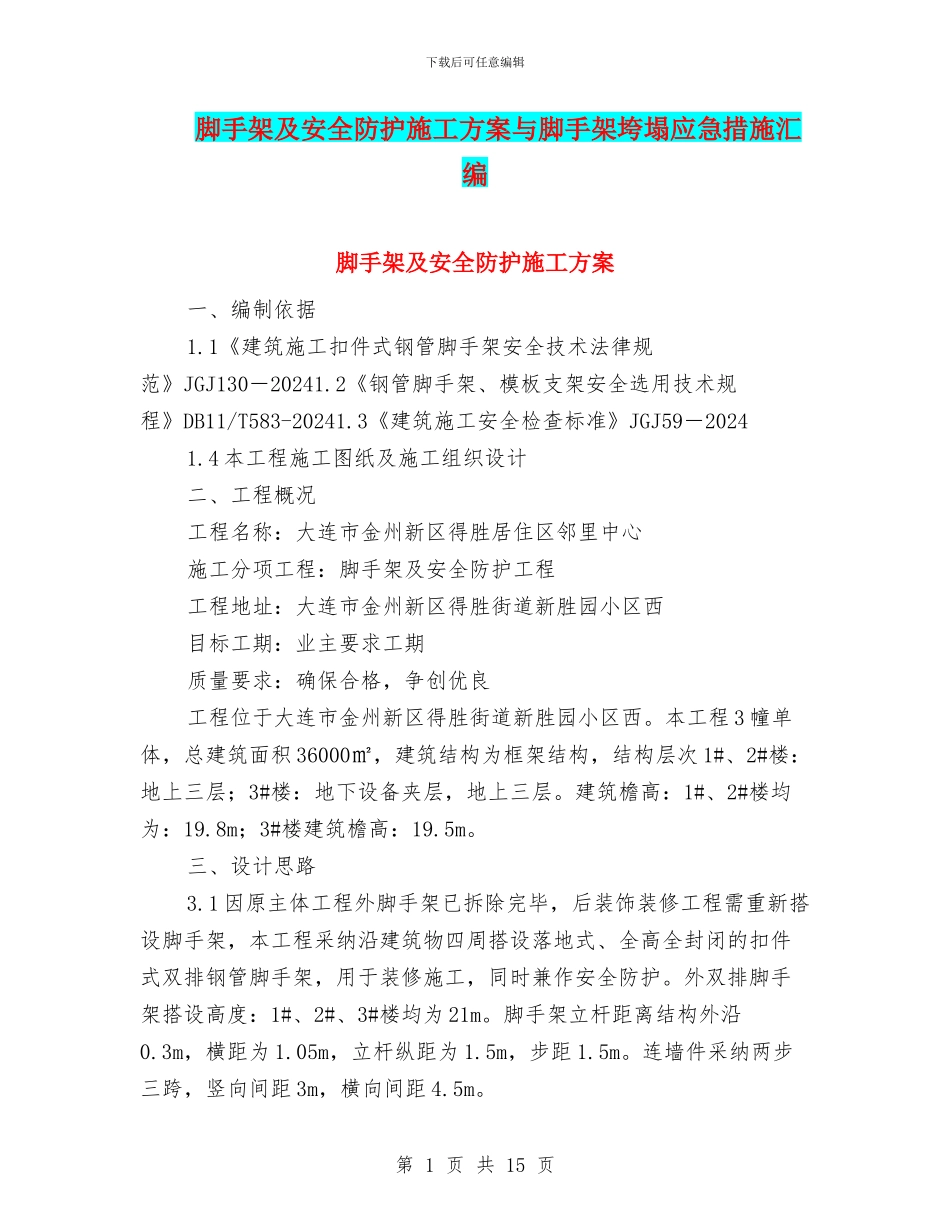

下载后可任意编辑脚手架及安全防护施工方案与脚手架垮塌应急措施汇编脚手架及安全防护施工方案一、编制依据1.1《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130―20241.2《钢管脚手架、模板支架安全选用技术规程》DB11/T583-20241.3《建筑施工安全检查标准》JGJ59―20241.4 本工程施工图纸及施工组织设计二、工程概况工程名称:大连市金州新区得胜居住区邻里中心施工分项工程:脚手架及安全防护工程工程地址:大连市金州新区得胜街道新胜园小区西目标工期:业主要求工期质量要求:确保合格,争创优良工程位于大连市金州新区得胜街道新胜园小区西。本工程 3 幢单体,总建筑面积 36000㎡,建筑结构为框架结构,结构层次 1#、2#楼:地上三层;3#楼:地下设备夹层,地上三层。建筑檐高:1#、2#楼均为:19.8m;3#楼建筑檐高:19.5m。三、设计思路3.1 因原主体工程外脚手架已拆除完毕,后装饰装修工程需重新搭设脚手架,本工程采纳沿建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架,用于装修施工,同时兼作安全防护。外双排脚手架搭设高度:1#、2#、3#楼均为 21m。脚手架立杆距离结构外沿0.3m,横距为 1.05m,立杆纵距为 1.5m,步距 1.5m。连墙件采纳两步三跨,竖向间距 3m,横向间距 4.5m。第 1 页 共 15 页下载后可任意编辑3.2 劳动力、机械设备计划:架子工:30 人、铲车、水准仪二台、经纬仪二台、50 米钢尺、5米盒尺、小线等四、脚手架的构造要求及技术措施3.1 地基处理基坑回填土根据设计要求分层夯实,压实系数 0.94,分层取样试验合格后方可进行下一步回填土。土方回填完后表面用石子覆盖并夯实,厚度为 10cm,基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于 50mm,布设必须平稳,不得悬空。(并在四周距脚手架外立杆 50cm 处设排水沟和积水坑,排水沟用砂浆硬化。3.2 立杆立杆顶端高出结构栏杆至少 1.5m。立杆接头除顶层顶步外,其余各层各步接头必须采纳对接扣件连接,立杆与大横杆采纳直角扣件连接。接头交错布置,两个相邻立柱接头避开出现在同步同跨内,并且在高度方向至少错开 50cm;各接头中心距主节点的距离不大于步距的1/3。立杆在顶部搭接时,搭接长度不小于 1m,必须等间距 3 个旋转扣件固定,端部扣件盖板边缘至搭接纵向水平杆杆端的距离不小于100mm。3.3 大横杆大横杆置于小横杆之下,立柱的内侧,用直角扣件与立杆扣紧,采纳至少 6m 且同一步大横杆四周要交圈。...
