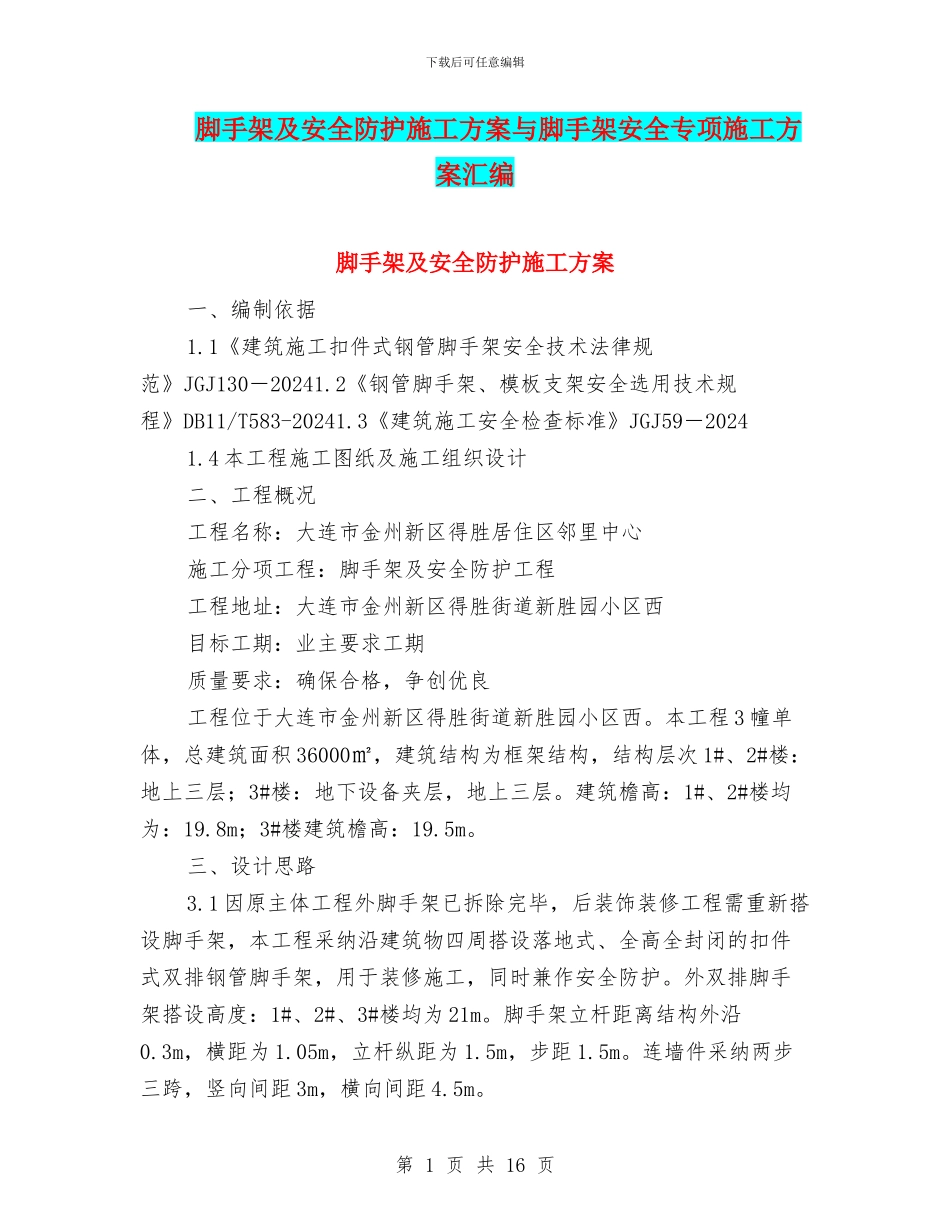

下载后可任意编辑脚手架及安全防护施工方案与脚手架安全专项施工方案汇编脚手架及安全防护施工方案一、编制依据1
1《建筑施工扣件式钢管脚手架安全技术法律规范》JGJ130―20241
2《钢管脚手架、模板支架安全选用技术规程》DB11/T583-20241
3《建筑施工安全检查标准》JGJ59―20241
4 本工程施工图纸及施工组织设计二、工程概况工程名称:大连市金州新区得胜居住区邻里中心施工分项工程:脚手架及安全防护工程工程地址:大连市金州新区得胜街道新胜园小区西目标工期:业主要求工期质量要求:确保合格,争创优良工程位于大连市金州新区得胜街道新胜园小区西
本工程 3 幢单体,总建筑面积 36000㎡,建筑结构为框架结构,结构层次 1#、2#楼:地上三层;3#楼:地下设备夹层,地上三层
建筑檐高:1#、2#楼均为:19
8m;3#楼建筑檐高:19
三、设计思路3
1 因原主体工程外脚手架已拆除完毕,后装饰装修工程需重新搭设脚手架,本工程采纳沿建筑物四周搭设落地式、全高全封闭的扣件式双排钢管脚手架,用于装修施工,同时兼作安全防护
外双排脚手架搭设高度:1#、2#、3#楼均为 21m
脚手架立杆距离结构外沿0
3m,横距为 1
05m,立杆纵距为 1
5m,步距 1
连墙件采纳两步三跨,竖向间距 3m,横向间距 4

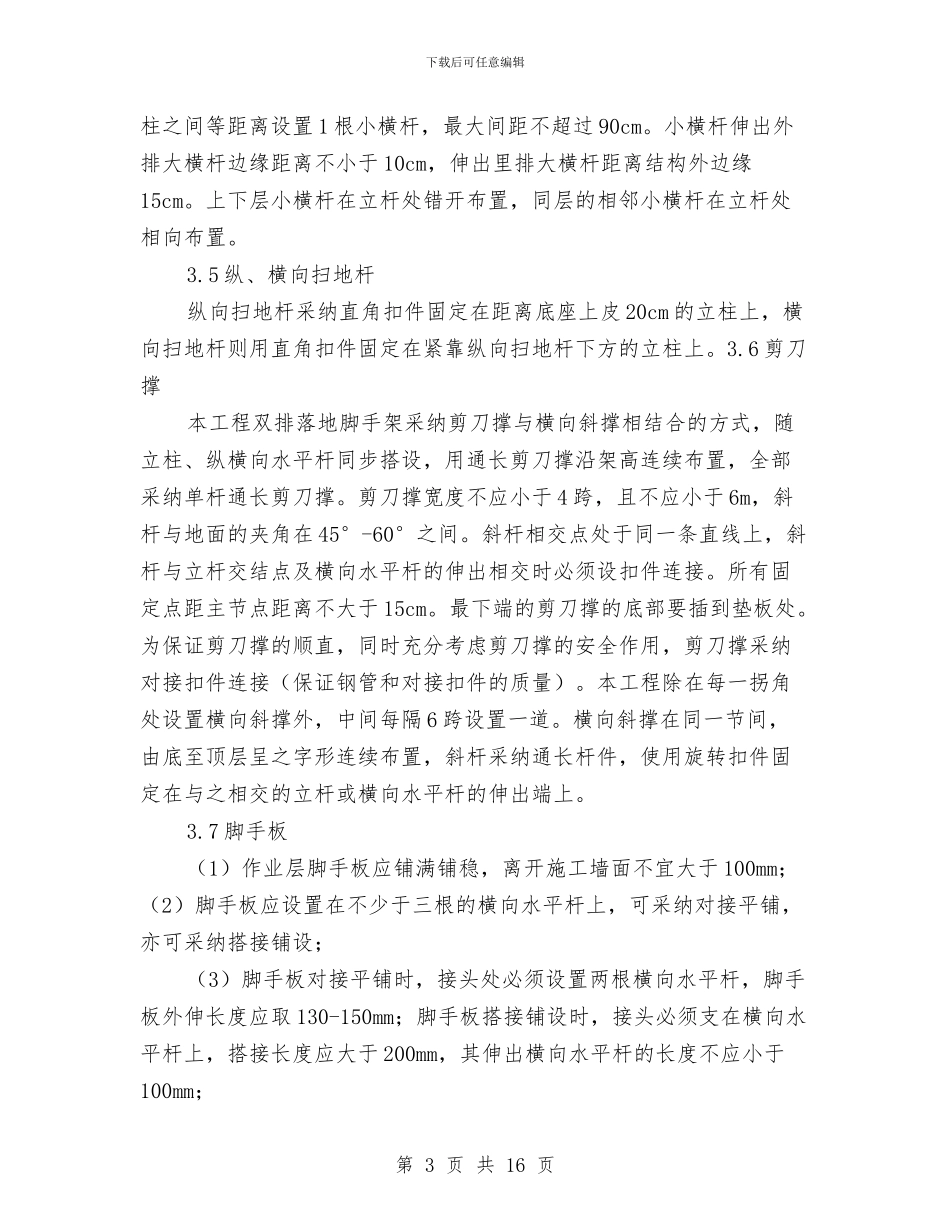

第 1 页 共 16 页下载后可任意编辑3

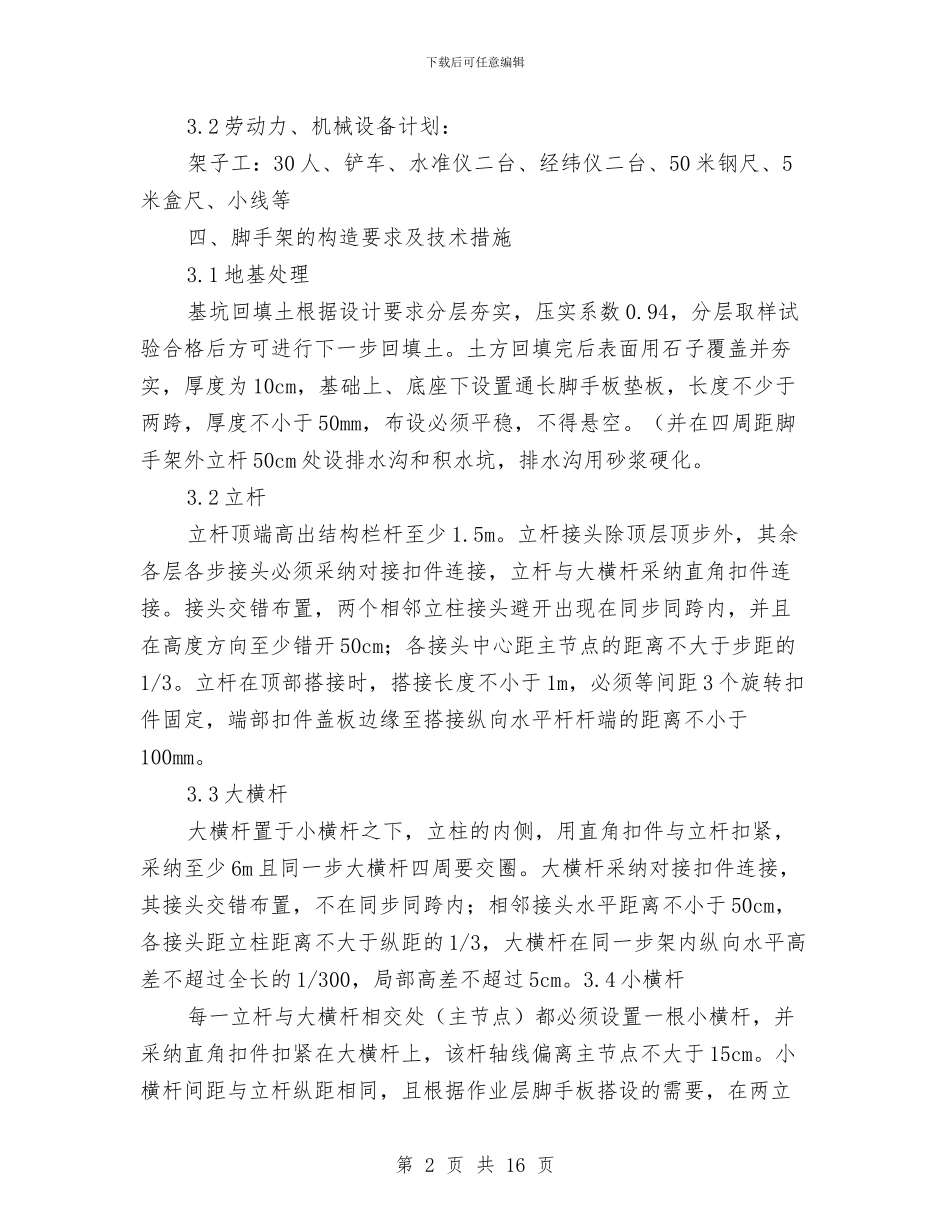

2 劳动力、机械设备计划:架子工:30 人、铲车、水准仪二台、经纬仪二台、50 米钢尺、5米盒尺、小线等四、脚手架的构造要求及技术措施3
1 地基处理基坑回填土根据设计要求分层夯实,压实系数 0
94,分层取样试验合格后方可进行下一步回填土
土方回填完后表面用石子覆盖并夯实,厚度为 10cm,基础上、底座下设置通长脚手板垫板,长度不少于两跨,厚度不小于 50mm,布设必须平稳,不得悬空
(并在四周距脚手架外
