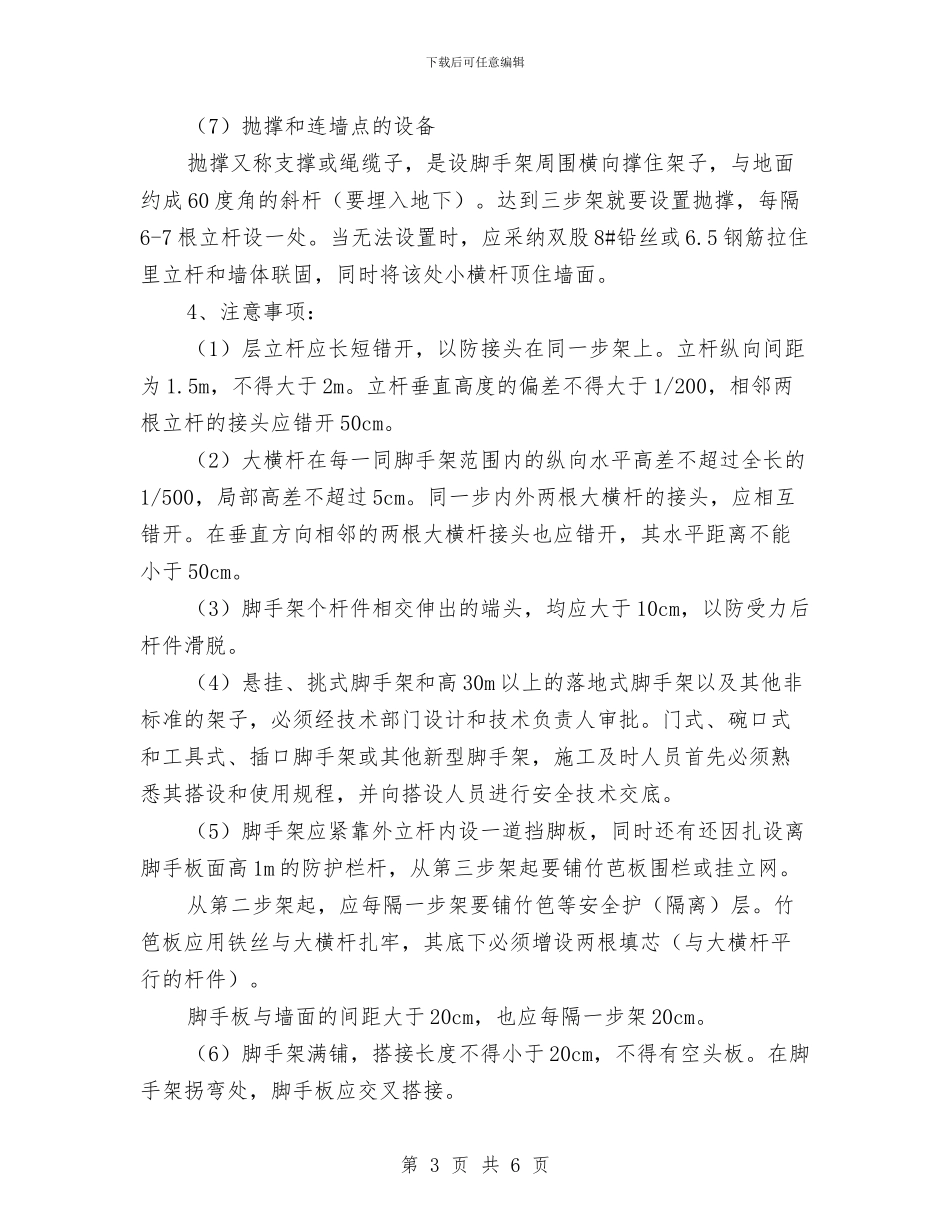

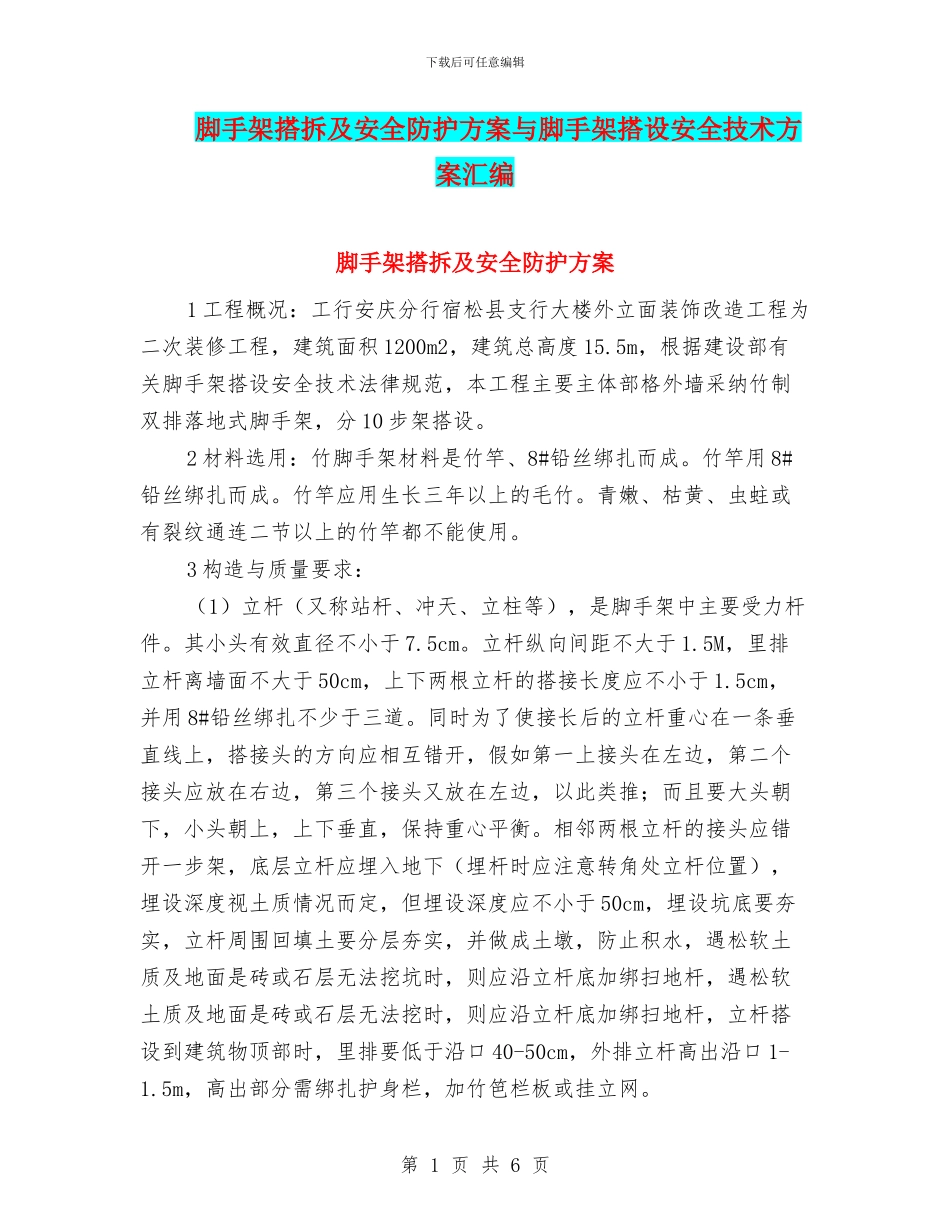

下载后可任意编辑脚手架搭拆及安全防护方案与脚手架搭设安全技术方案汇编脚手架搭拆及安全防护方案1 工程概况:工行安庆分行宿松县支行大楼外立面装饰改造工程为二次装修工程,建筑面积 1200m2,建筑总高度 15.5m,根据建设部有关脚手架搭设安全技术法律规范,本工程主要主体部格外墙采纳竹制双排落地式脚手架,分 10 步架搭设。2 材料选用:竹脚手架材料是竹竿、8#铅丝绑扎而成。竹竿用 8#铅丝绑扎而成。竹竿应用生长三年以上的毛竹。青嫩、枯黄、虫蛀或有裂纹通连二节以上的竹竿都不能使用。3 构造与质量要求:(1)立杆(又称站杆、冲天、立柱等),是脚手架中主要受力杆件。其小头有效直径不小于 7.5cm。立杆纵向间距不大于 1.5M,里排立杆离墙面不大于 50cm,上下两根立杆的搭接长度应不小于 1.5cm,并用 8#铅丝绑扎不少于三道。同时为了使接长后的立杆重心在一条垂直线上,搭接头的方向应相互错开,假如第一上接头在左边,第二个接头应放在右边,第三个接头又放在左边,以此类推;而且要大头朝下,小头朝上,上下垂直,保持重心平衡。相邻两根立杆的接头应错开一步架,底层立杆应埋入地下(埋杆时应注意转角处立杆位置),埋设深度视土质情况而定,但埋设深度应不小于 50cm,埋设坑底要夯实,立杆周围回填土要分层夯实,并做成土墩,防止积水,遇松软土质及地面是砖或石层无法挖坑时,则应沿立杆底加绑扫地杆,遇松软土质及地面是砖或石层无法挖时,则应沿立杆底加绑扫地杆,立杆搭设到建筑物顶部时,里排要低于沿口 40-50cm,外排立杆高出沿口 1-1.5m,高出部分需绑扎护身栏,加竹笆栏板或挂立网。第 1 页 共 6 页下载后可任意编辑立杆竖向应做到:纵成线(平行墙面),横成方(垂直墙面),杆身垂直。(2)大横杆,是与墙面平行的水平杆,(也叫顺水、顺杆、牵杆、长龙)。大横杆小头有效直径不小于 7.5cm,大横杆在步距(上下间距)为 1.5m 左右,最下一步架可放大到 1.8m。大横杆一般应绑在立杆里侧,力求做到平直;两杆接头应置于立杆处,并使小头压在大头上,搭接长度不小于 1.5m,绑扎不小于 3 道。接头位置要上下,里外错开,即同时一步架里外两根大横杆的接头也错开一根立杆,大横杆在前、后沿墙与疝墙交点转角处,应用铅丝绑扎。(3)小横杆,是与墙面垂直的杆件(也有的叫排杆、横担、六尺杆等)。小横杆直接承受脚手板的荷载,并将荷载传递到大横杆、立杆上,小横杆有效部分小头直径不小于 9cm,靠...
