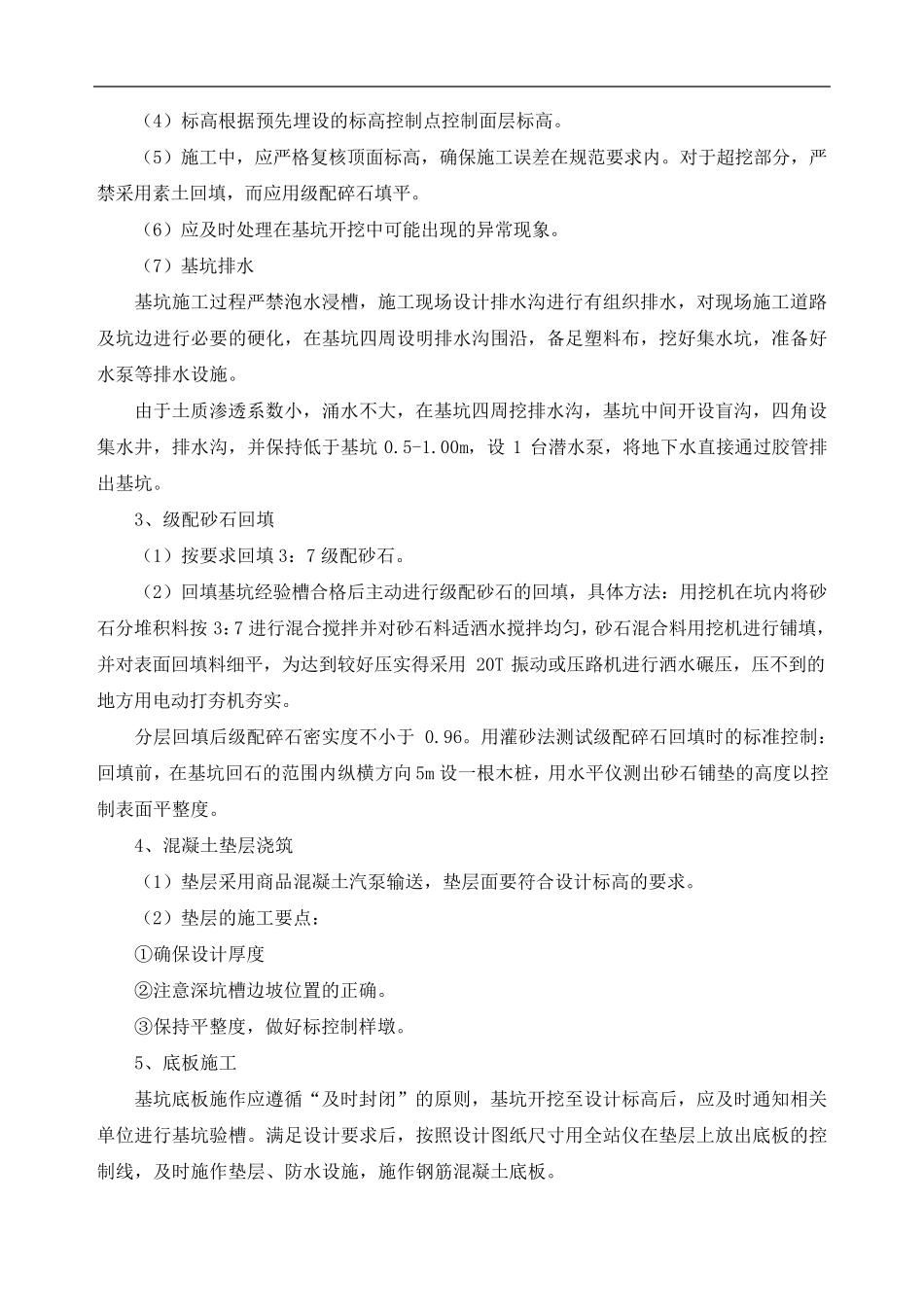

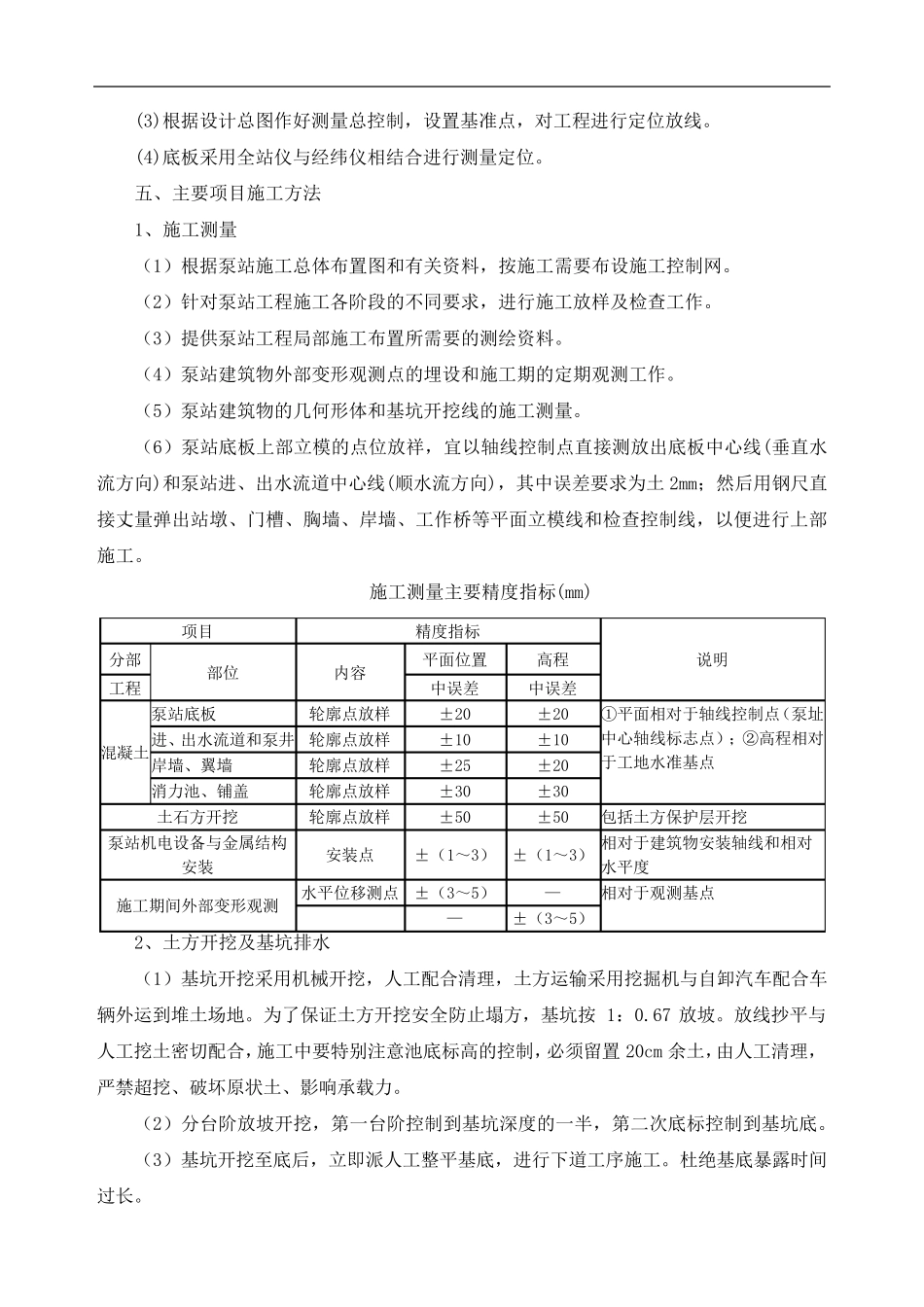

农田泵站施工方案及方法 一、概况 本工程有泵站2 座,分地下、地上两部分。地下部分为一现浇箱形混凝土结构,地上部分为混凝土空心砌块房屋,外墙面水泥砂浆粉刷,刷涂料。 本工程特点:地下井底较深,场地狭小,工期紧迫,按投产要求11 月 10 日完工,因此,必须加强管理,做好充分施工准备,合理安排施工程序,认真落实施工组织和技术措施。精心施工,确保顺利建成投产。 二、施工部署 根据泵站地下部分埋深较深的特点,施工程序先安排泵站及生产水池的基坑开挖和土方外运。 泵站的施工顺序是:挖运土方→填级配砂石→混凝土垫层→地下部分底板、墙、柱、→上部柱梁板砌墙→门窗安装→屋面防水→内外粉刷→地坪→机电、通讯设备及管道安装→外墙涂料及收尾 三、施工进度计划 泵站投产要求工期较紧,需在11 月 10 日前完工,因此要采取技术措施在不影响工程质量 和施工安全 情 况下,适 当 穿 插 交 叉 施工,按此编 制 施工进度计划。 四 、施工准备 1、生产准备 (1)清 除 工程范 围 内的障 碍 物 。 (2)修 通泵站边 缘 与 施工主 干 道的临 时 道路 ,尽 量 结合永 久 道路 修 筑 。 (3)土方工程,采用 挖土机开挖,土方运至 弃 土场堆 放 。 (4)按施工总 平 面图 修 建临 时 设施堆 场,预 制 场堆 放 堆 。安装水电线 路 ,并 试 水试 电。在场地周 围 设临 时 排水沟 。 (5)遇 软 土地基就 进行 换 填( 加固 ) 处 理。 (6)提 出 泵房门窗、预 埋件 等 配件 的加式 订 货 数 量 及进场时 间 。 2、技术准备 (1)认真进行 施工图 纸 学 习 ,审 查 和土建与 机电管道专 业 的综 合图 纸 会 审 ,进行 技术交底。 (2)编 制 地下部分结构施工方案和技术交 底,根据分项 工程作 业 和施工操 作 要点,组织施工人 员 学 习 。 (3)根 据 设 计 总 图 作 好 测 量 总 控 制 , 设 置 基 准 点 , 对 工 程 进 行 定 位 放 线 。 (4)底 板 采 用 全 站 仪 与 经 纬 仪 相 结 合 进 行 测 量 定 位 。 五 、 主 要 项 目 施 工 方 法 1、 施 工 测 量 ( 1) 根 据 泵 站 施 工 总 体 布 置 图 和 有 关 资 料 , 按 施 工 需 要 布 设 施 工 控 制 网 。 ( 2) 针 对 泵 站 工 程 施 ...
