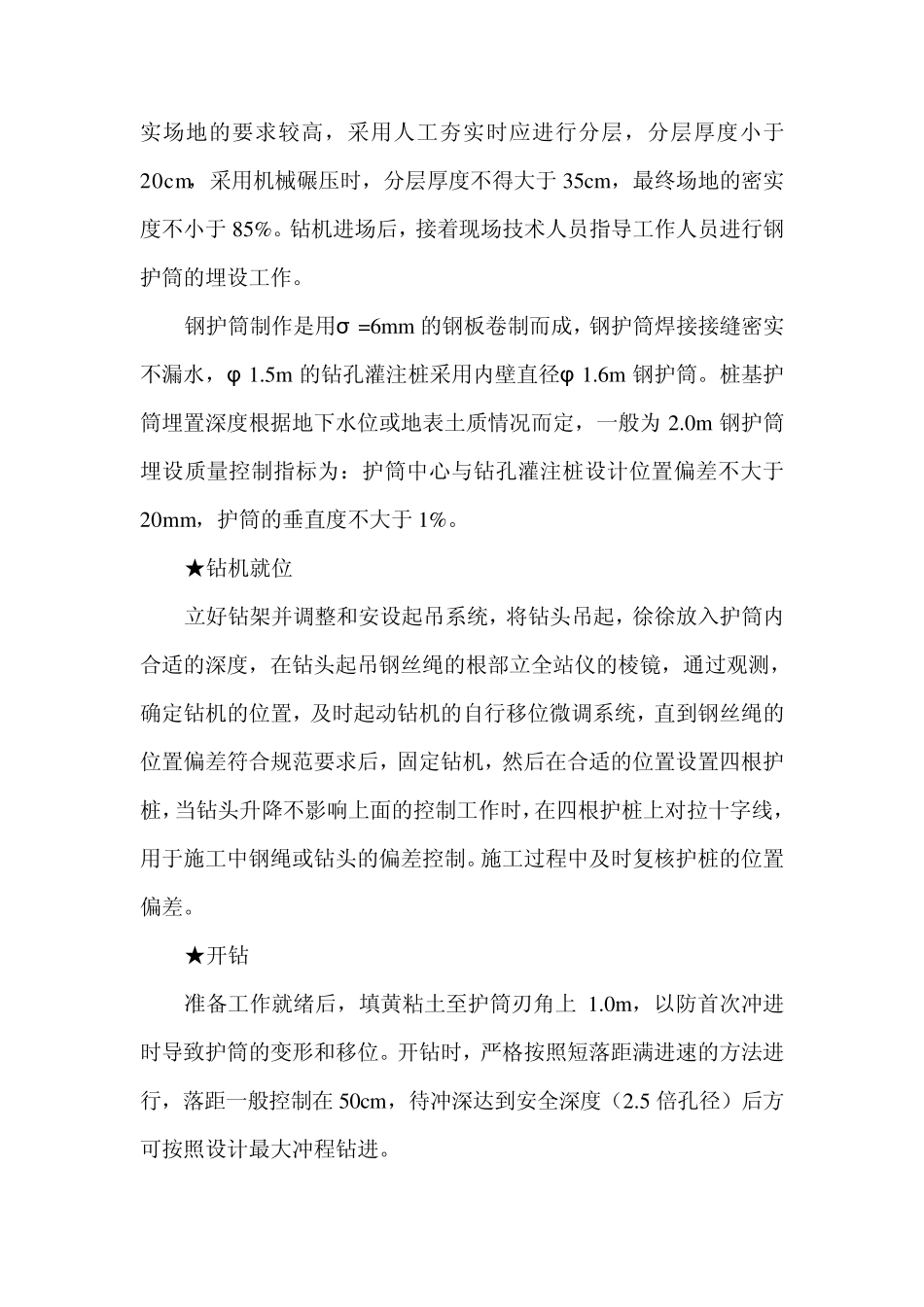

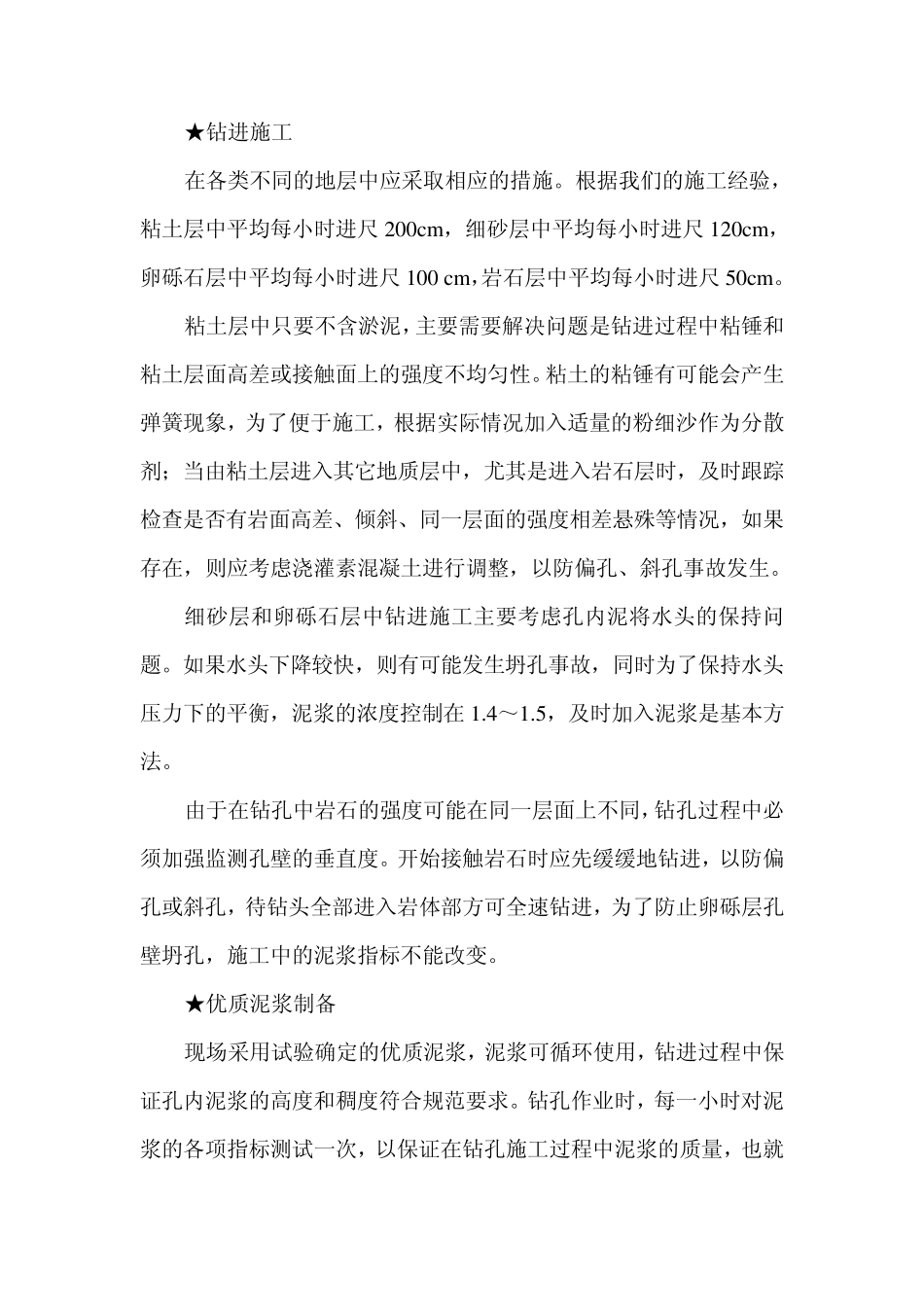

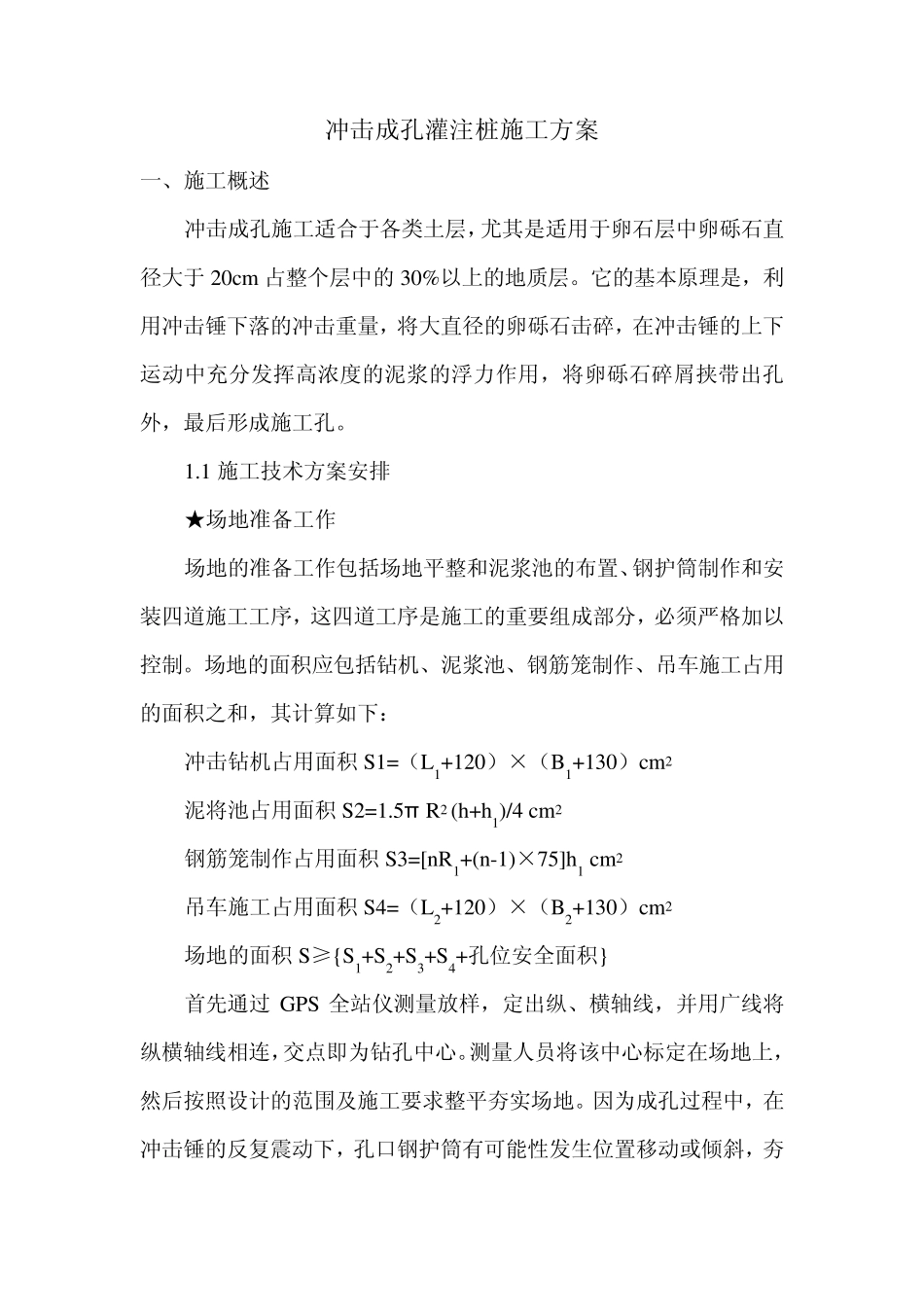

冲击成孔灌注桩施工方案 一、施工概述 冲击成孔施工适合于各类土层,尤其是适用于卵石层中卵砾石直径大于 20cm 占整个层中的 30%以上的地质层。它的基本原理是,利用冲击锤下落的冲击重量,将大直径的卵砾石击碎,在冲击锤的上下运动中充分发挥高浓度的泥浆的浮力作用,将卵砾石碎屑挟带出孔外,最后形成施工孔。 1.1 施工技术方案安排 ★场地准备工作 场地的准备工作包括场地平整和泥浆池的布置、钢护筒制作和安装四道施工工序,这四道工序是施工的重要组成部分,必须严格加以控制。场地的面积应包括钻机、泥浆池、钢筋笼制作、吊车施工占用的面积之和,其计算如下: 冲击钻机占用面积 S1=(L1+120)×(B1+130)cm2 泥将池占用面积 S2=1.5π R2 (h+h1)/4 cm2 钢筋笼制作占用面积 S3=[nR1+(n-1)×75]h1 cm2 吊车施工占用面积 S4=(L2+120)×(B2+130)cm2 场地的面积 S≥{S1+S2+S3+S4+孔位安全面积} 首先通过 GPS 全站仪测量放样,定出纵、横轴线,并用广线将纵横轴线相连,交点即为钻孔中心。测量人员将该中心标定在场地上,然后按照设计的范围及施工要求整平夯实场地。因为成孔过程中,在冲击锤的反复震动下,孔口钢护筒有可能性发生位置移动或倾斜,夯实场地的要求较高,采用人工夯实时应进行分层,分层厚度小于20cm,采用机械碾压时,分层厚度不得大于35cm ,最终场地的密实度不小于85%。钻机进场后,接着现场技术人员指导工作人员进行钢护筒的埋设工作。 钢护筒制作是用σ =6m m 的钢板卷制而成,钢护筒焊接接缝密实不漏水,φ 1.5m 的钻孔灌注桩采用内壁直径φ 1.6m 钢护筒。桩基护筒埋置深度根据地下水位或地表土质情况而定,一般为2.0m 钢护筒埋设质量控制指标为:护筒中心与钻孔灌注桩设计位置偏差不大于20m m ,护筒的垂直度不大于1%。 ★钻机就位 立好钻架并调整和安设起吊系统,将钻头吊起,徐徐放入护筒内合适的深度,在钻头起吊钢丝绳的根部立全站仪的棱镜,通过观测,确定钻机的位置,及时起动钻机的自行移位微调系统,直到钢丝绳的位置偏差符合规范要求后,固定钻机,然后在合适的位置设置四根护桩,当钻头升降不影响上面的控制工作时,在四根护桩上对拉十字线,用于施工中钢绳或钻头的偏差控制。施工过程中及时复核护桩的位置偏差。 ★开钻 准备工作就绪后,填黄粘土至护筒刃角上 1.0m ,以防首次冲进时导致护筒的变形和移位。开钻时,严格按照短落距满进速的方法进行,落距一般控...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

冲击钻施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
