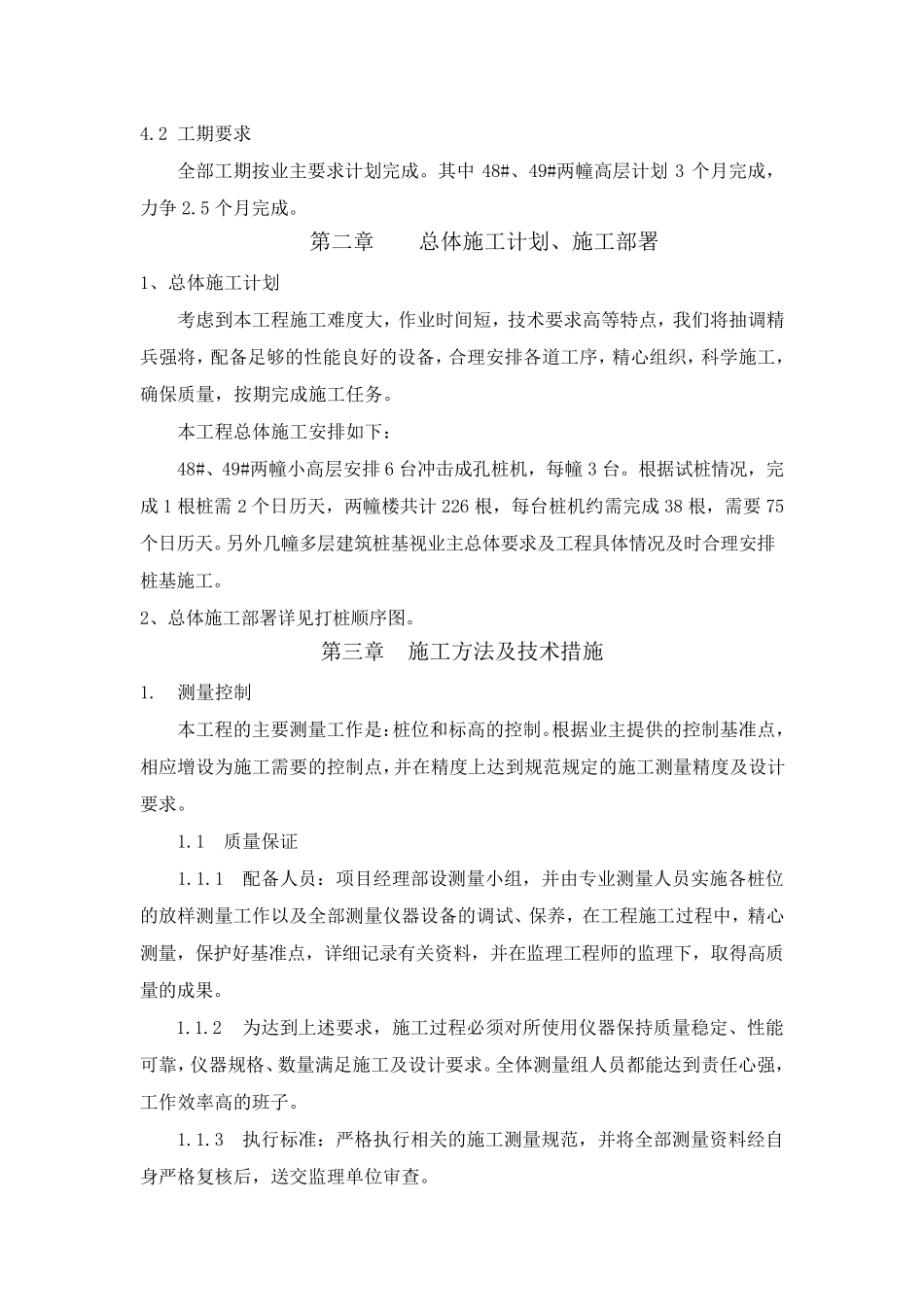

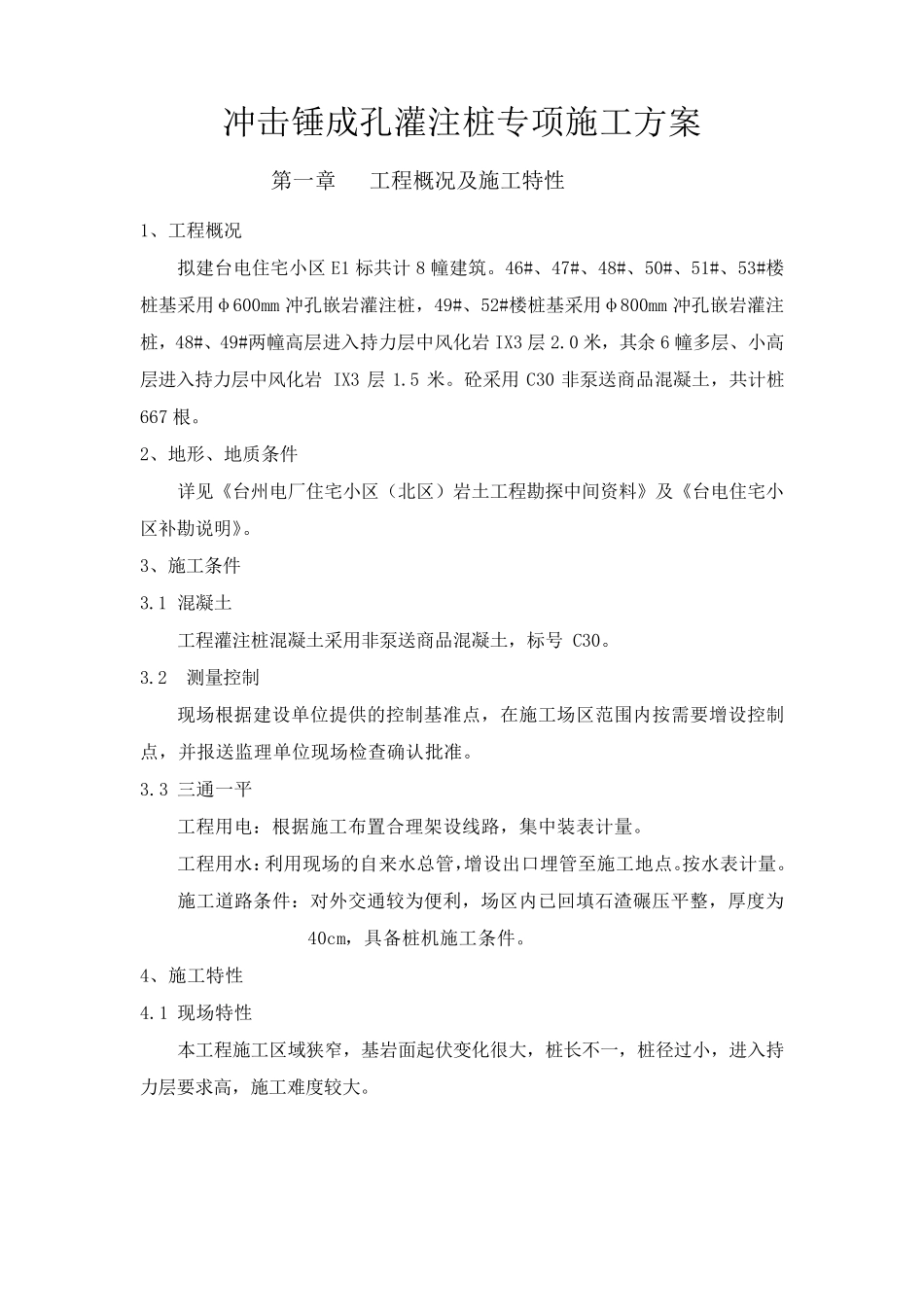

冲击锤成孔灌注桩专项施工方案 第一章 工程概况及施工特性 1、工程概况 拟建台电住宅小区E1 标共计8 幢建筑。46#、47#、48#、50#、51#、53#楼桩基采用φ600mm 冲孔嵌岩灌注桩,49#、52#楼桩基采用φ800mm 冲孔嵌岩灌注桩,48#、49#两幢高层进入持力层中风化岩 IX3 层 2.0 米,其余 6 幢多层、小高层进入持力层中风化岩 IX3 层 1.5 米。砼采用C30 非泵送商品混凝土,共计桩667 根。 2、地形、地质条件 详见《台州电厂住宅小区(北区)岩土工程勘探中间资料》及《台电住宅小区补勘说明》。 3、施工条件 3.1 混凝土 工程灌注桩混凝土采用非泵送商品混凝土,标号 C30。 3.2 测量控制 现场根据建设单位提供的控制基准点,在施工场区范围内按需要增设控制点,并报送监理单位现场检查确认批准。 3.3 三通一平 工程用电:根据施工布置合理架设线路,集中装表计量。 工程用水:利用现场的自来水总管,增设出口埋管至施工地点。按水表计量。 施工道路条件:对外交通较为便利,场区内已回填石渣碾 压 平整 ,厚 度 为40cm,具 备 桩机 施工条件。 4、施工特性 4.1 现场特性 本 工程施工区域 狭 窄 ,基岩面 起 伏 变 化很 大 ,桩长 不 一,桩径 过 小,进入持力层要求 高,施工难 度 较大 。 4.2 工期要求 全部工期按业主要求计划完成。其中48#、49#两幢高层计划3 个月完成,力争 2.5 个月完成。 第二章 总体施工计划、施工部署 1、总体施工计划 考虑到本工程施工难度大,作业时间短,技术要求高等特点,我们将抽调精兵强将,配备足够的性能良好的设备,合理安排各道工序,精心组织,科学施工,确保质量,按期完成施工任务。 本工程总体施工安排如下: 48#、49#两幢小高层安排 6 台冲击成孔桩机,每幢 3 台。根据试桩情况,完成1 根桩需 2 个日历天,两幢楼共计226 根,每台桩机约需完成38 根,需要75个日历天。另外几幢多层建筑桩基视业主总体要求及工程具体情况及时合理安排桩基施工。 2、总体施工部署详见打桩顺序图。 第三章 施工方法及技术措施 1. 测量控制 本工程的主要测量工作是:桩位和标高的控制。根据业主提供的控制基准点,相应增设为施工需要的控制点,并在精度上达到规范规定的施工测量精度及设计要求。 1.1 质量保证 1.1.1 配备人员:项目经理部设测量小组,并由专业测量人员实施各桩位的放样测量工作以 及全部测量仪 器 设备的调试、保...
