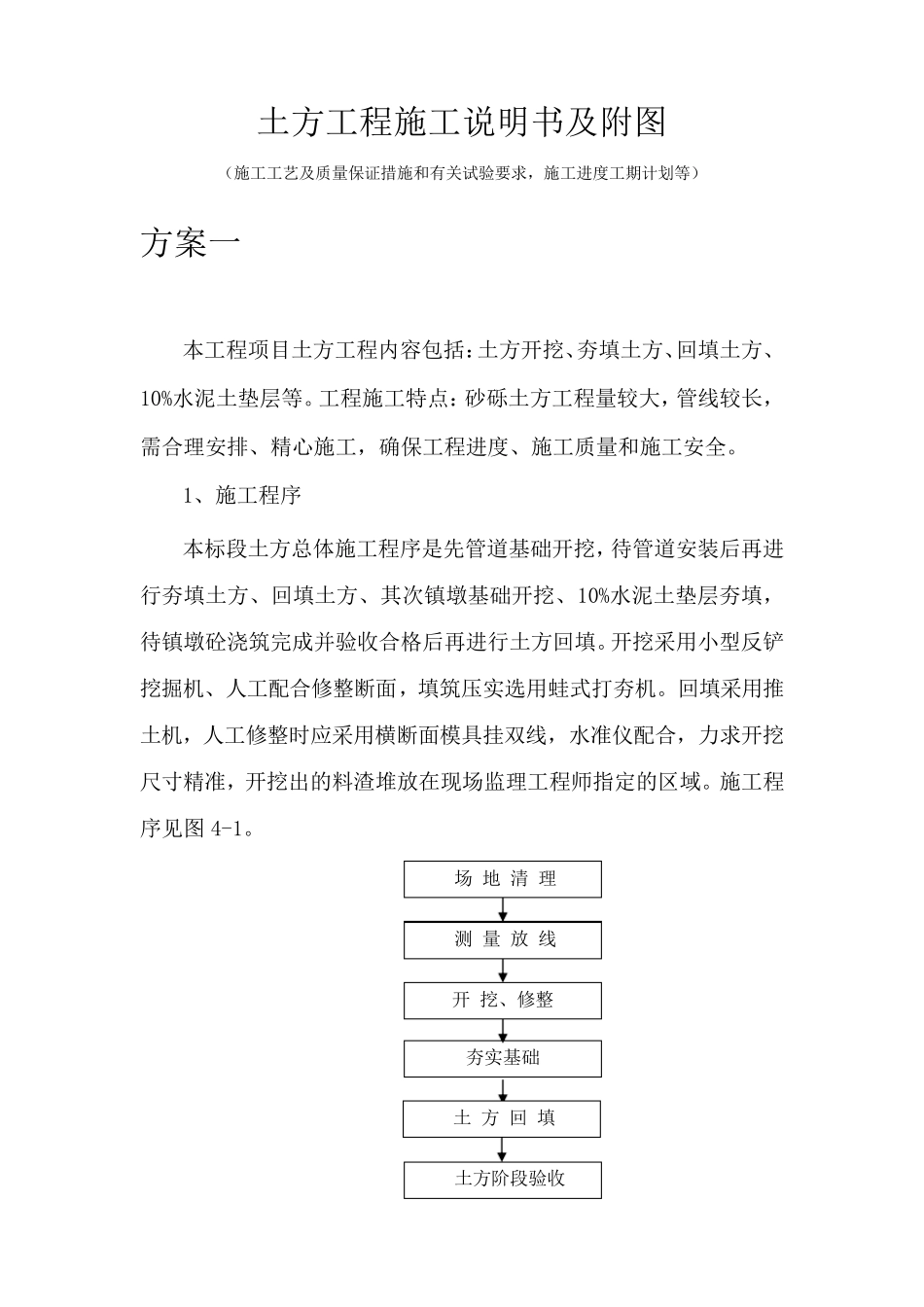

土方工程施工说明书及附图 (施工工艺及质量保证措施和有关试验要求,施工进度工期计划等) 方案一 本工程项目土方工程内容包括:土方开挖、夯填土方、回填土方、10%水泥土垫层等
工程施工特点:砂砾土方工程量较大,管线较长,需合理安排、精心施工,确保工程进度、施工质量和施工安全
1、施工程序 本标段土方总体施工程序是先管道基础开挖,待管道安装后再进行夯填土方、回填土方、其次镇墩基础开挖、10%水泥土垫层夯填,待镇墩砼浇筑完成并验收合格后再进行土方回填
开挖采用小型反铲挖掘机、人工配合修整断面,填筑压实选用蛙式打夯机
回填采用推土机,人工修整时应采用横断面模具挂双线,水准仪配合,力求开挖尺寸精准,开挖出的料渣堆放在现场监理工程师指定的区域

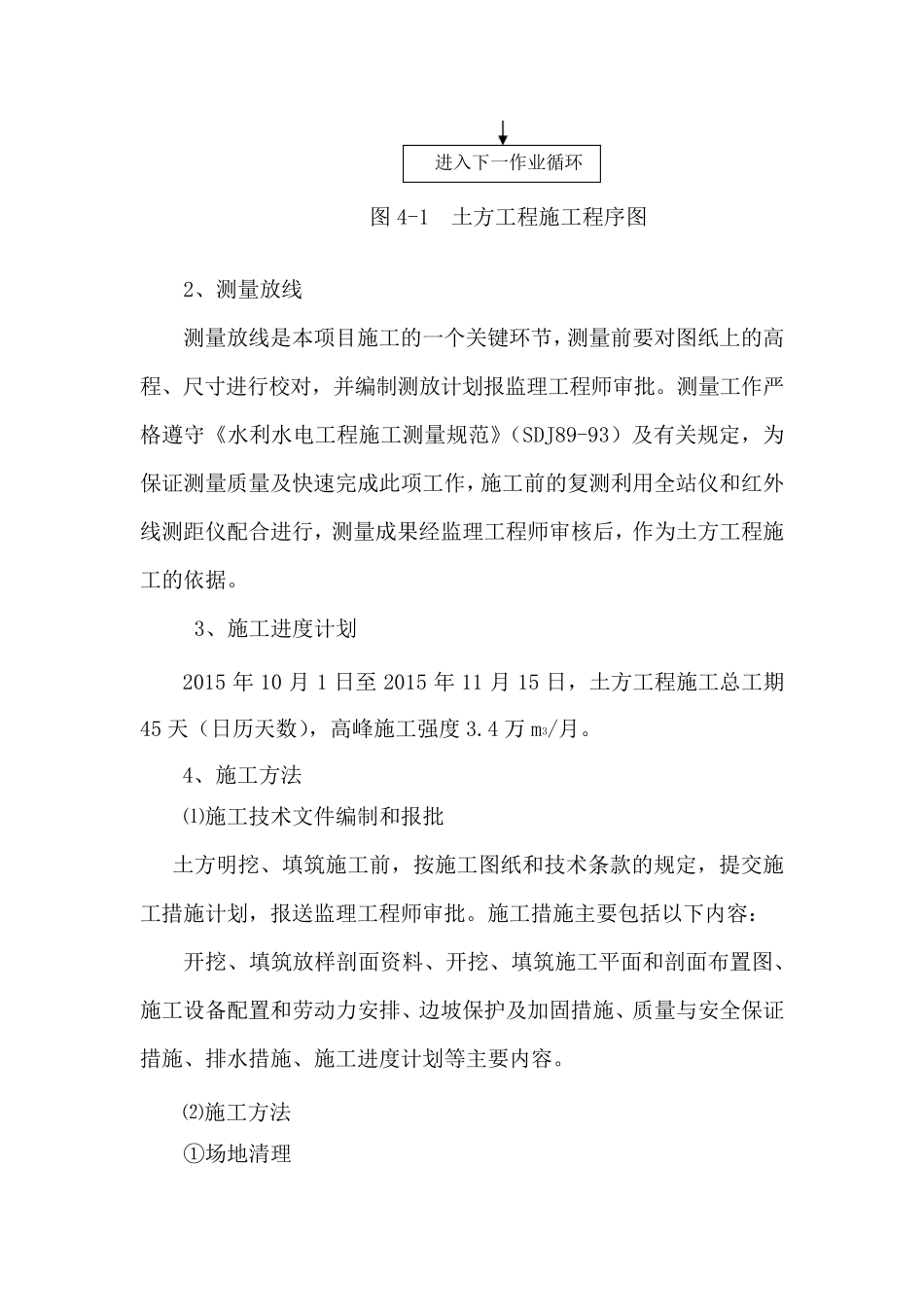

施工程序见图 4-1
场 地 清 理 测 量 放 线 开 挖、修整 夯实基础 土方阶段验收 土 方 回 填 图4-1 土方工程施工程序图 2、测量放线 测量放线是本项目施工的一个关键环节,测量前要对图纸上的高程、尺寸进行校对,并编制测放计划报监理工程师审批
测量工作严格遵守《水利水电工程施工测量规范》(SDJ89-93)及有关规定,为保证测量质量及快速完成此项工作,施工前的复测利用全站仪和红外线测距仪配合进行,测量成果经监理工程师审核后,作为土方工程施工的依据
3、施工进度计划 2015 年10 月1 日至2015 年11 月15 日,土方工程施工总工期45 天(日历天数),高峰施工强度3
4 万m3/月
4、施工方法 ⑴施工技术文件编制和报批 土方明挖、填筑施工前,按施工图纸和技术条款的规定,提交施工措施计划,报送监理工程师审批
施工措施主要包括以下内容: 开挖、填筑放样剖面资料、开挖、填筑施工平面和剖面布置图、施工设备配置和劳动力安排、边坡保护及加固措施、质量与安全保证措施、排水措施、施工进度计划等主要内容

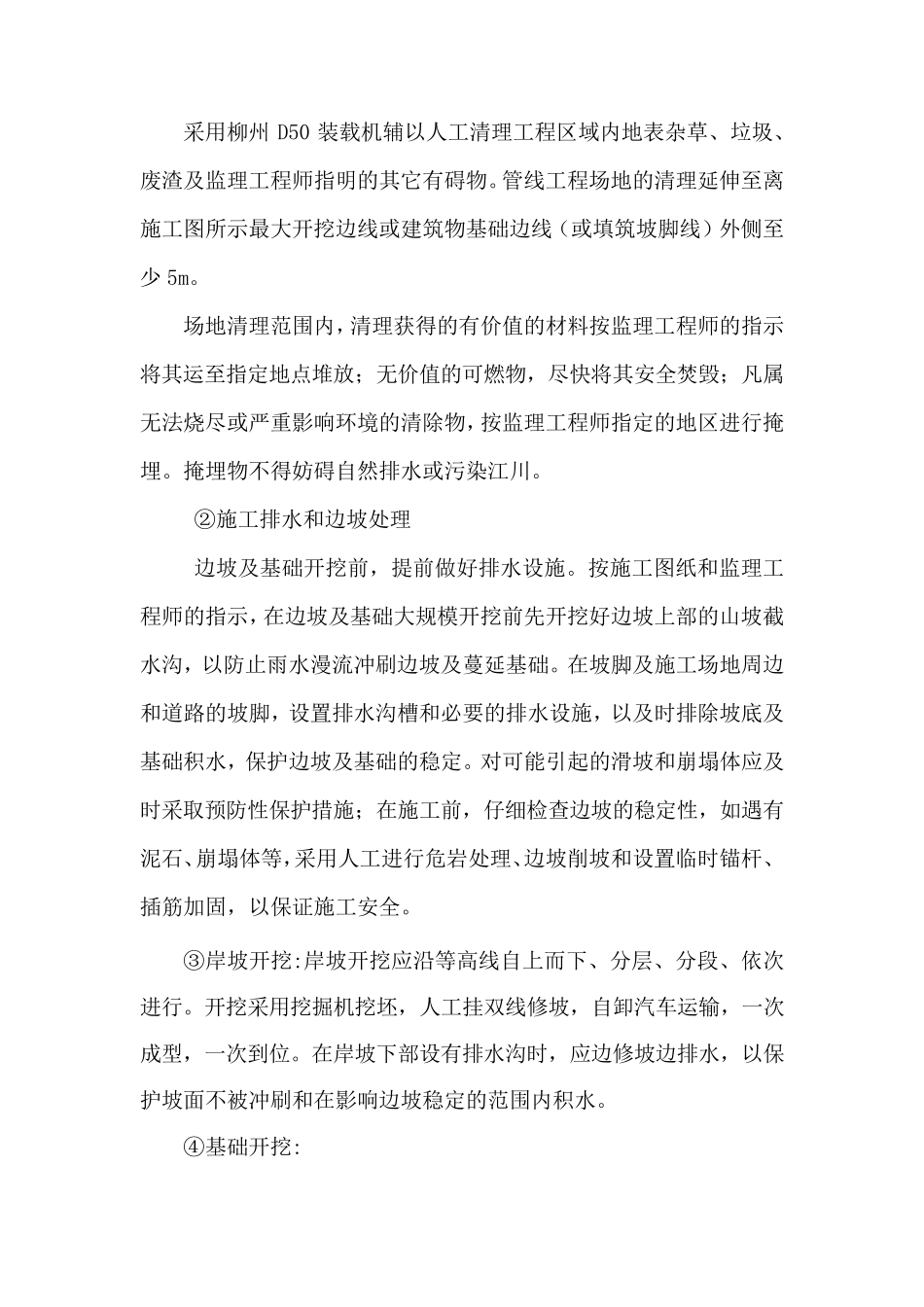

⑵施工方法 ①场地清理
