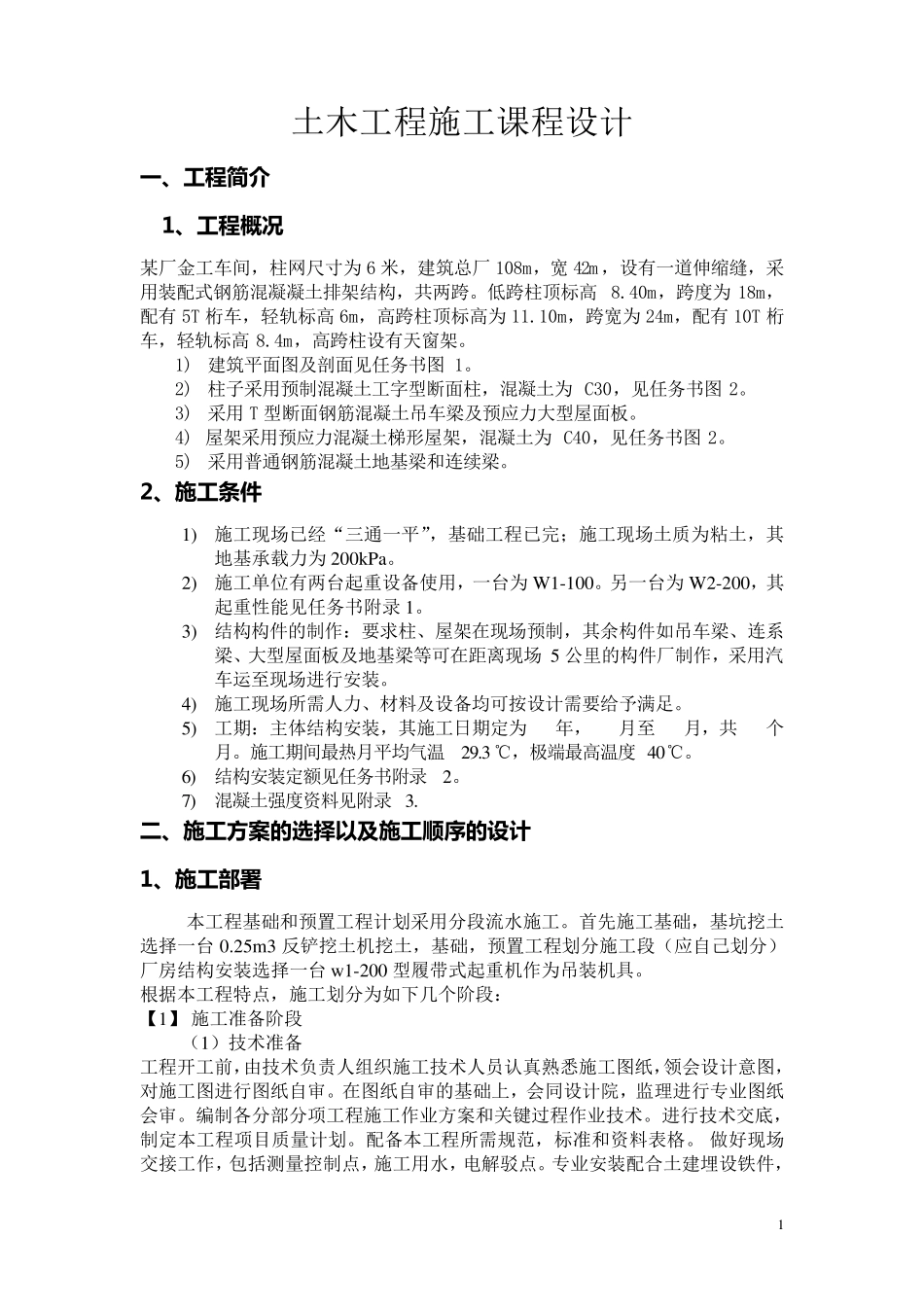

1 土木工程施工课程设计 一 、工程简介 1、工程概况 某厂金工车间,柱网尺寸为6 米,建筑总厂108m,宽42m ,设有一道伸缩缝,采用装配式钢筋混凝凝土排架结构,共两跨
低跨柱顶标高 8

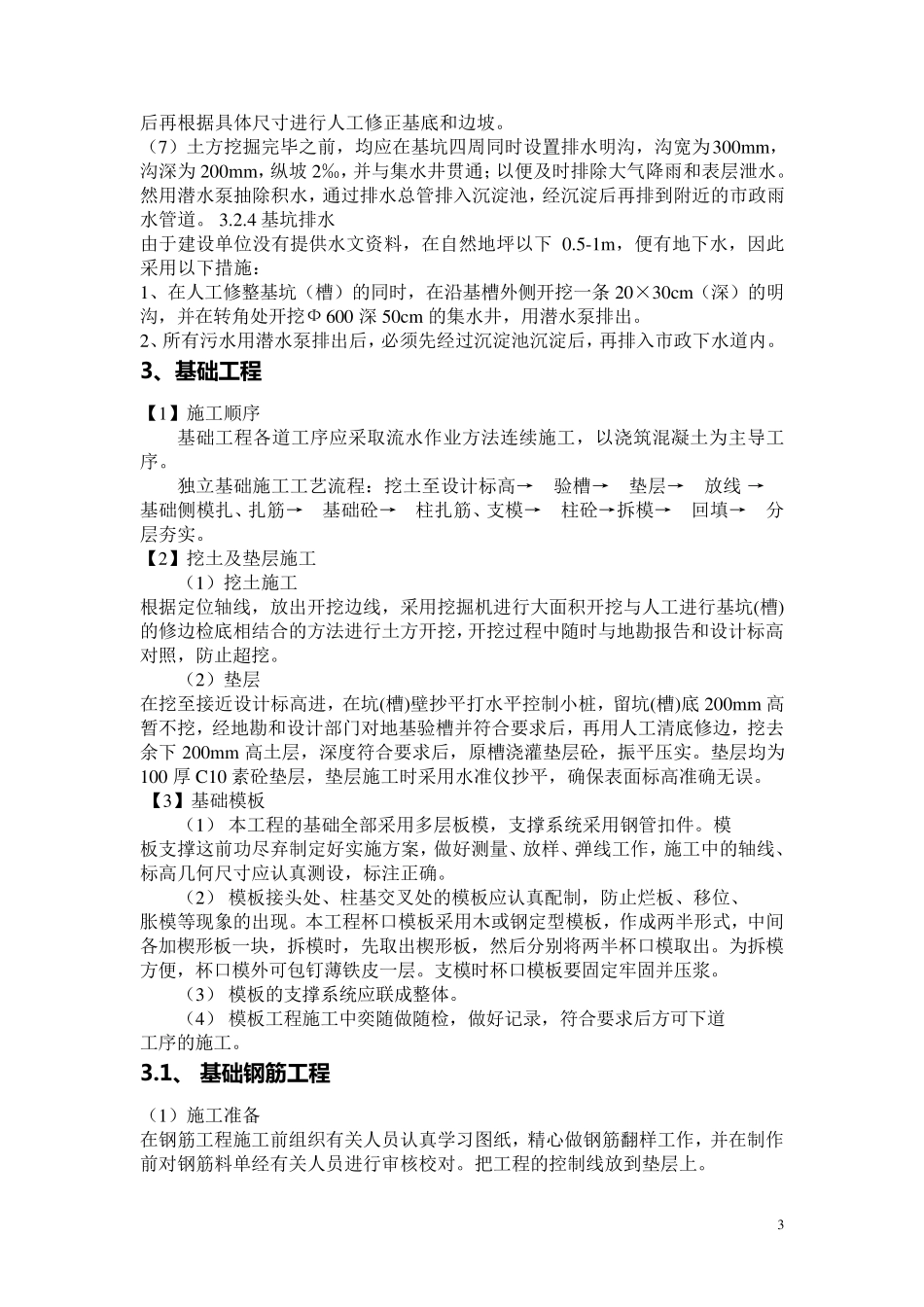

40m,跨度为18m,配有5T 桁车,轻轨标高 6m,高跨柱顶标高为11
10m,跨宽为24m,配有10T 桁车,轻轨标高 8
4m,高跨柱设有天窗架
1) 建筑平面图及剖面见任务书图 1
2) 柱子采用预制混凝土工字型断面柱,混凝土为C30,见任务书图 2
3) 采用T 型断面钢筋混凝土吊车梁及预应力大型屋面板
4) 屋架采用预应力混凝土梯形屋架,混凝土为C40,见任务书图 2
5) 采用普通钢筋混凝土地基梁和连续梁
2、施工条件 1) 施工现场已经“三通一平”,基础工程已完;施工现场土质为粘土,其地基承载力为 200kPa
2) 施工单位有两台起重设备使用,一台为 W1-100
另一台为 W2-200,其起重性能见任务书附录 1
3) 结构构件的制作:要求柱、屋架在现场预制,其余构件如吊车梁、连系梁、大型屋面板及地基梁等可在距离现场5 公里的构件厂制作,采用汽车运至现场进行安装
4) 施工现场所需人力、材料及设备均可按设计需要给予满足
5) 工期:主体结构安装,其施工日期定为 年, 月至 月,共 个月
施工期间最热月平均气温29
3 ℃,极端最高温度 40℃
6) 结构安装定额见任务书附录2
7) 混凝土强度资料见附录 3

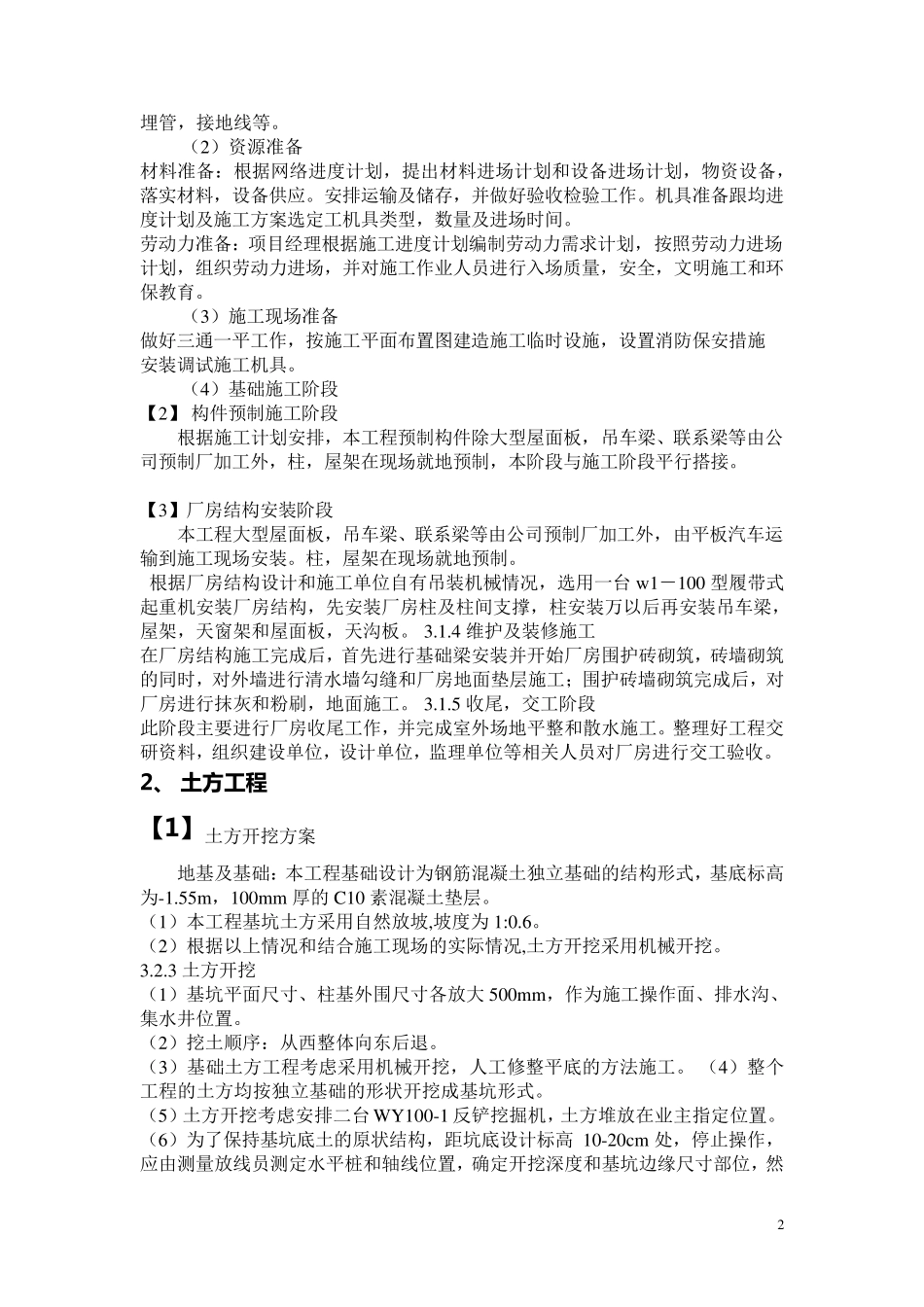

二、施工方案的选择以及施工顺序的设计 1、施工部署 本工程基础和预置工程计划采用分段流水施工
首先施工基础,基坑挖土选择一台 0
25m3 反铲挖土机挖土,基础,预置工程划分施工段(应自己划分)厂房结构安装选择一台 w1-200 型履带式起重机作为吊装机具
根据本工程特点,施工划分为如下几个阶段: 【1】 施工准备阶段 (1)技术准备
