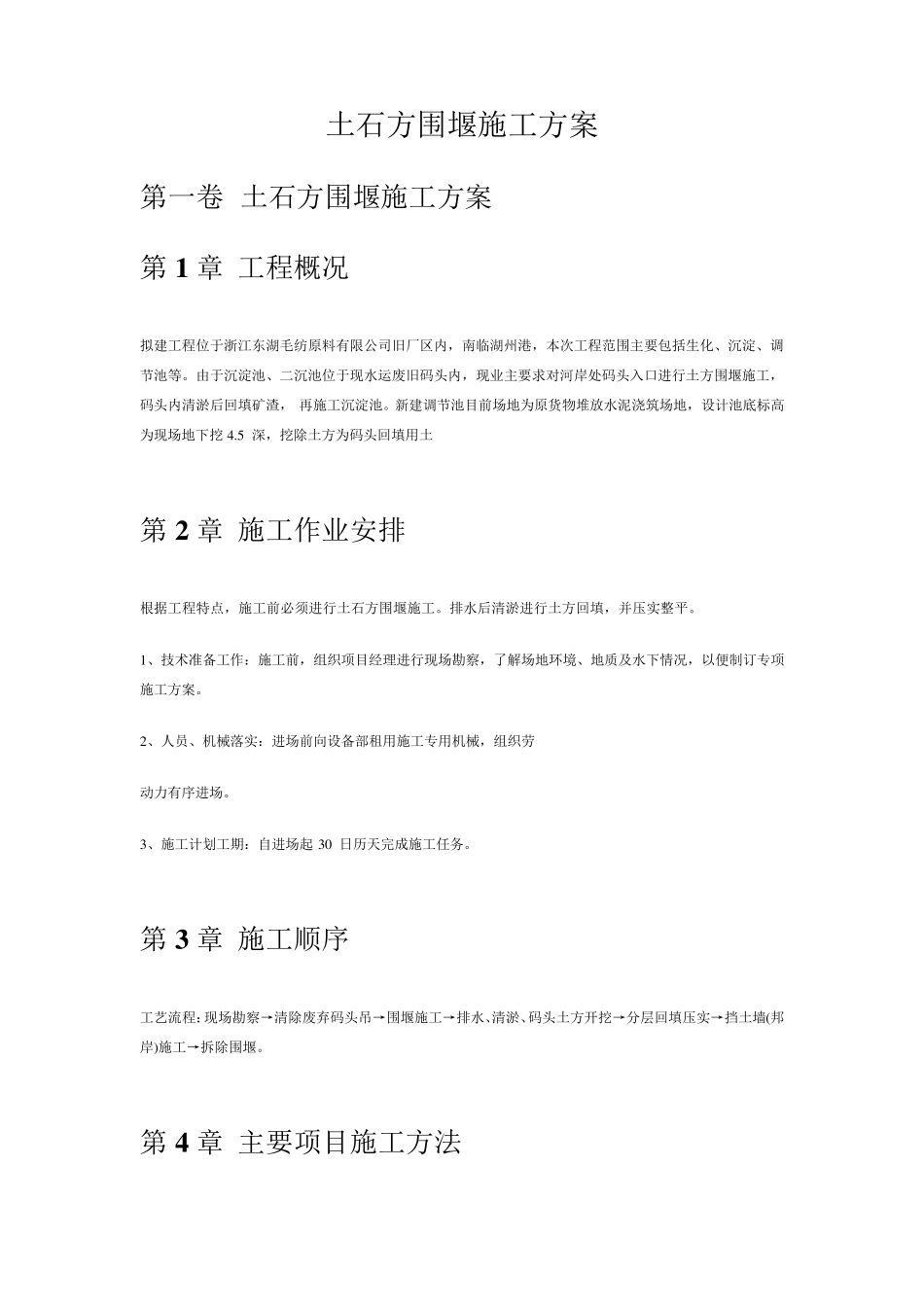

土石方围堰施工方案 第一卷 土石方围堰施工方案 第 1 章 工程概况 拟建工程位于浙江东湖毛纺原料有限公司旧厂区内,南临湖州港,本次工程范围主要包括生化、沉淀、调节池等。由于沉淀池、二沉池位于现水运废旧码头内,现业主要求对河岸处码头入口进行土方围堰施工,码头内清淤后回填矿渣, 再施工沉淀池。新建调节池目前场地为原货物堆放水泥浇筑场地,设计池底标高为现场地下挖 4 .5 深,挖除土方为码头回填用土 第 2 章 施工作业安排 根据工程特点,施工前必须进行土石方围堰施工。排水后清淤进行土方回填,并压实整平。 1 、技术准备工作:施工前,组织项目经理进行现场勘察,了解场地环境、地质及水下情况,以便制订专项施工方案。 2 、人员、机械落实:进场前向设备部租用施工专用机械,组织劳 动力有序进场。 3 、施工计划工期:自进场起3 0 日历天完成施工任务。 第 3 章 施工顺序 工艺流程:现场勘察→清除废弃码头吊→围堰施工→排水、清淤、码头土方开挖→分层回填压实→挡土墙(邦岸)施工→拆除围堰。 第 4 章 主要项目施工方法 第1 节 施工测量 1、测设前根据图纸和业主提供的测设基准资料和测量标志点,平面控制测设采用TDJ2e 经纬纬仪控制,标高控制采用DS3 水准仪控制。 2、测设根据原有导线点,并满足通视要求,当不能满足施工要求时进行导试点加密处理,并形成闭合导线;测量精度控制:角度闭合差为±16 N(N 为测点数),坐标相对闭合差为±1/10000。 3、水准测量,根据已知水准点采取每 50M 设立一临时水准点,采用往返闭合法测设,根据场地平整图标高进行标高控制。 第2 节 施工围堰 围堰工程的主要作用是截流、挡水,为建造二沉池、调节池工程创造施工条件。严防涌水,避免堰堤坍塌是围堰成败的关键,为此,特作如下要求: 1、堰堤及其位置符合设计规定,严格按照设计要求实施,以利排、降水,堰堤的加固详附图。 2、围堰的施工流程:打木桩→用编织袋装土垒堰堤→填筑堰体→铺迎水面太阳布→往太阳布上铺一层编织袋装土。 3、为保证围堰的质量和稳定性、有效抵抗河水的压力,堰堤应筑成向迎水面拱的弧形,拱起高度为河宽的10%,并不小于 2 米,在堰堤背水一侧边坡中打两排木桩加固。木桩的稍径不小于 10 厘米、长为4~6 米,排距 1.5 米,桩距 1.0 米交错排列;在木桩的内侧用装满粘土的编织袋筑 2 米宽的小堤,后填筑堰体。土石方工程至少 3.0 米宽。在...
