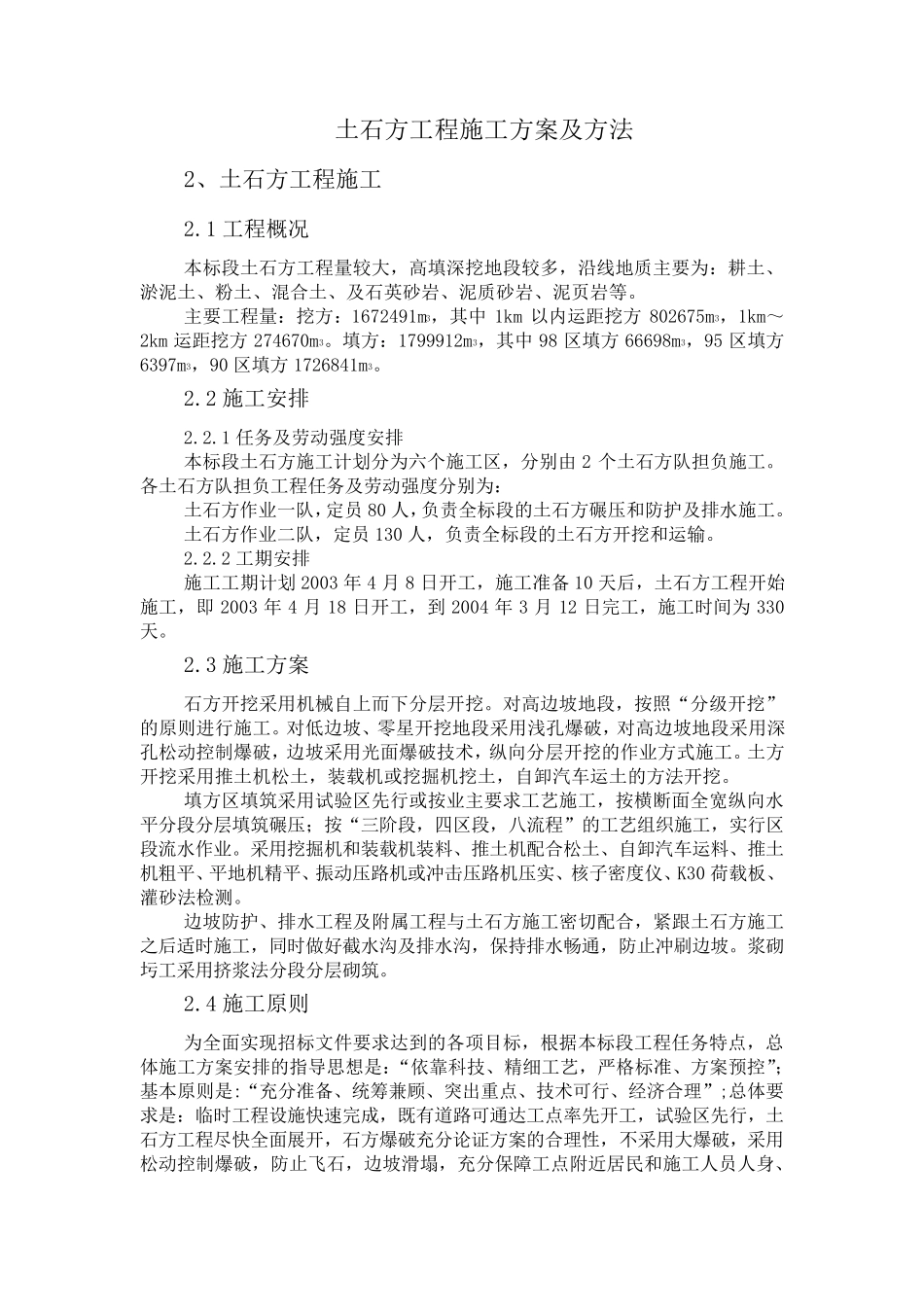

土石方工程施工方案及方法 2、土石方工程施工 2
1 工程概况 本标段土石方工程量较大,高填深挖地段较多,沿线地质主要为:耕土、淤泥土、粉土、混合土、及石英砂岩、泥质砂岩、泥页岩等
主要工程量:挖方:1672491m3,其中1km 以内运距挖方802675m3,1km~2km 运距挖方274670m3
填方:1799912m3,其中98 区填方66698m3,95 区填方6397m3,90 区填方1726841m3
2 施工安排 2
1 任务及劳动强度安排 本标段土石方施工计划分为六个施工区,分别由2 个土石方队担负施工
各土石方队担负工程任务及劳动强度分别为: 土石方作业一队,定员80 人,负责全标段的土石方碾压和防护及排水施工
土石方作业二队,定员130 人,负责全标段的土石方开挖和运输
2 工期安排 施工工期计划2003 年4 月8 日开工,施工准备10 天后,土石方工程开始施工,即2003 年4 月18 日开工,到2004 年3 月12 日完工,施工时间为330天
3 施工方案 石方开挖采用机械自上而下分层开挖
对高边坡地段,按照“分级开挖”的原则进行施工
对低边坡、零星开挖地段采用浅孔爆破,对高边坡地段采用深孔松动控制爆破,边坡采用光面爆破技术,纵向分层开挖的作业方式施工
土方开挖采用推土机松土,装载机或挖掘机挖土,自卸汽车运土的方法开挖

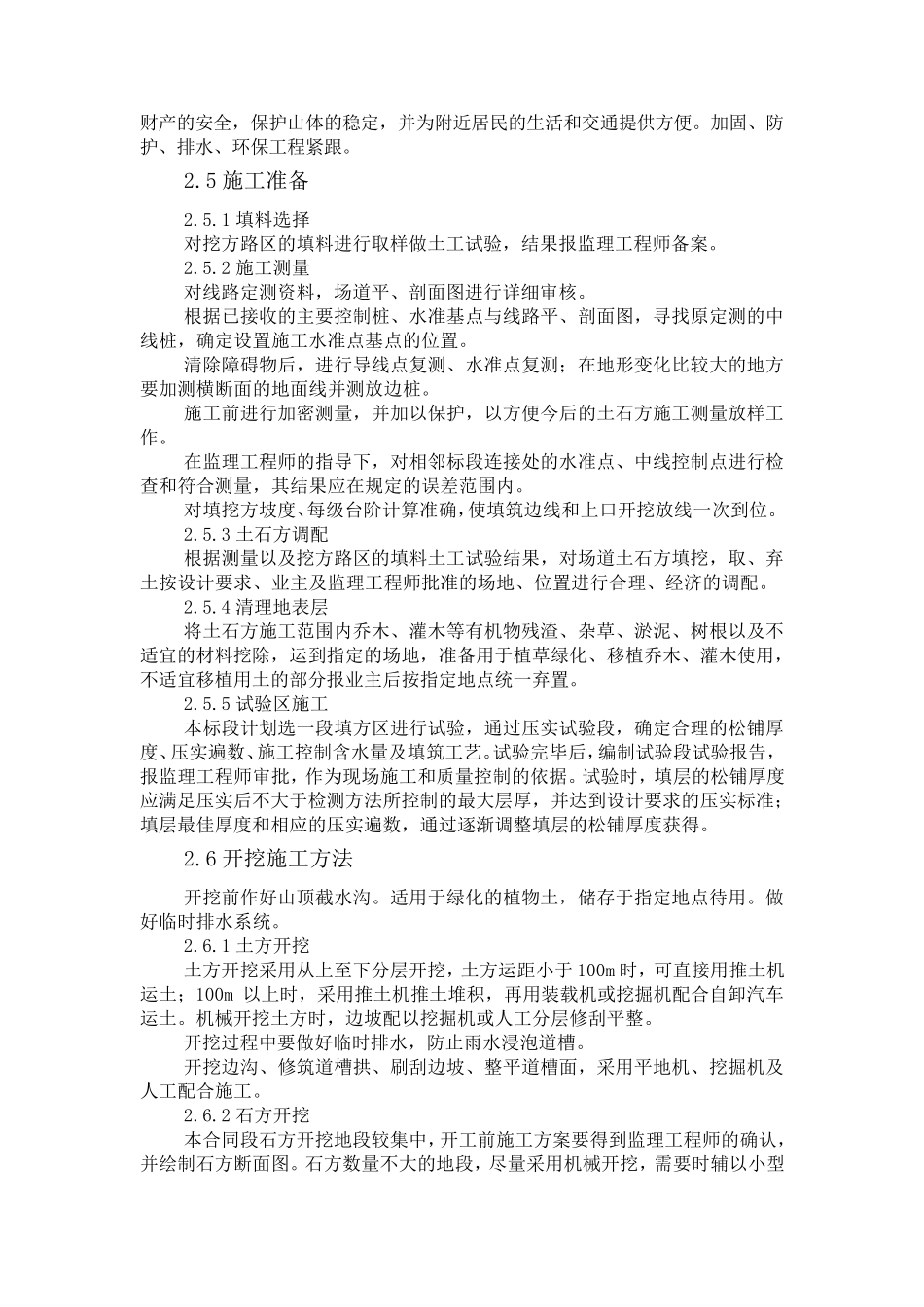

填方区填筑采用试验区先行或按业主要求工艺施工,按横断面全宽纵向水平分段分层填筑碾压;按“三 阶 段,四 区段,八 流 程”的工艺组 织 施工,实 行区段流 水作业
采用挖掘机和装载机装料 、推土机配 合松土、自卸汽车运料 、推土机粗 平、平地机精 平、振 动压路 机或冲 击 压路 机压实 、核 子 密 度仪 、K30 荷 载板 、灌 砂法检 测

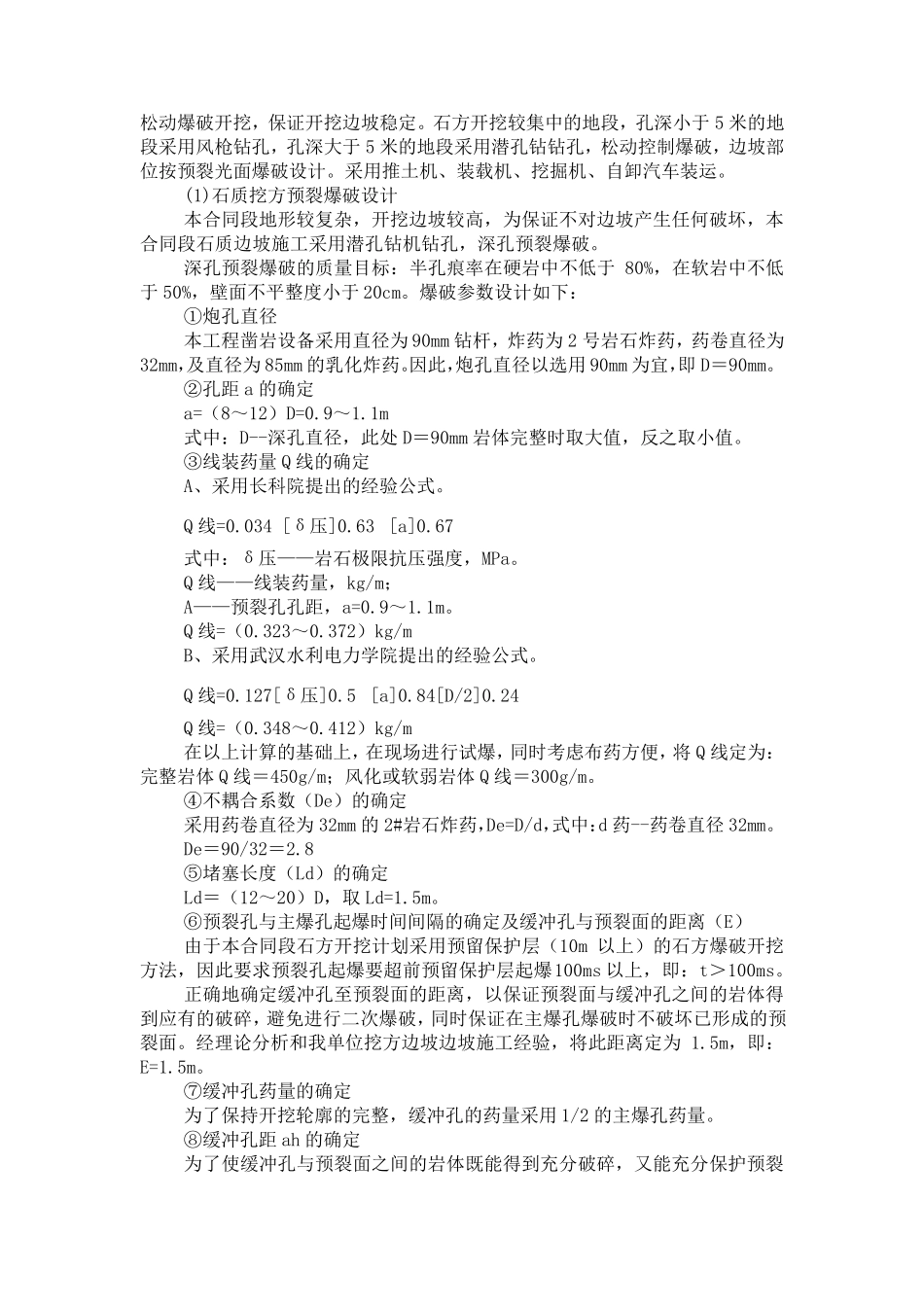

边坡防护、排水工程及附 属 工程与 土石方施工密
