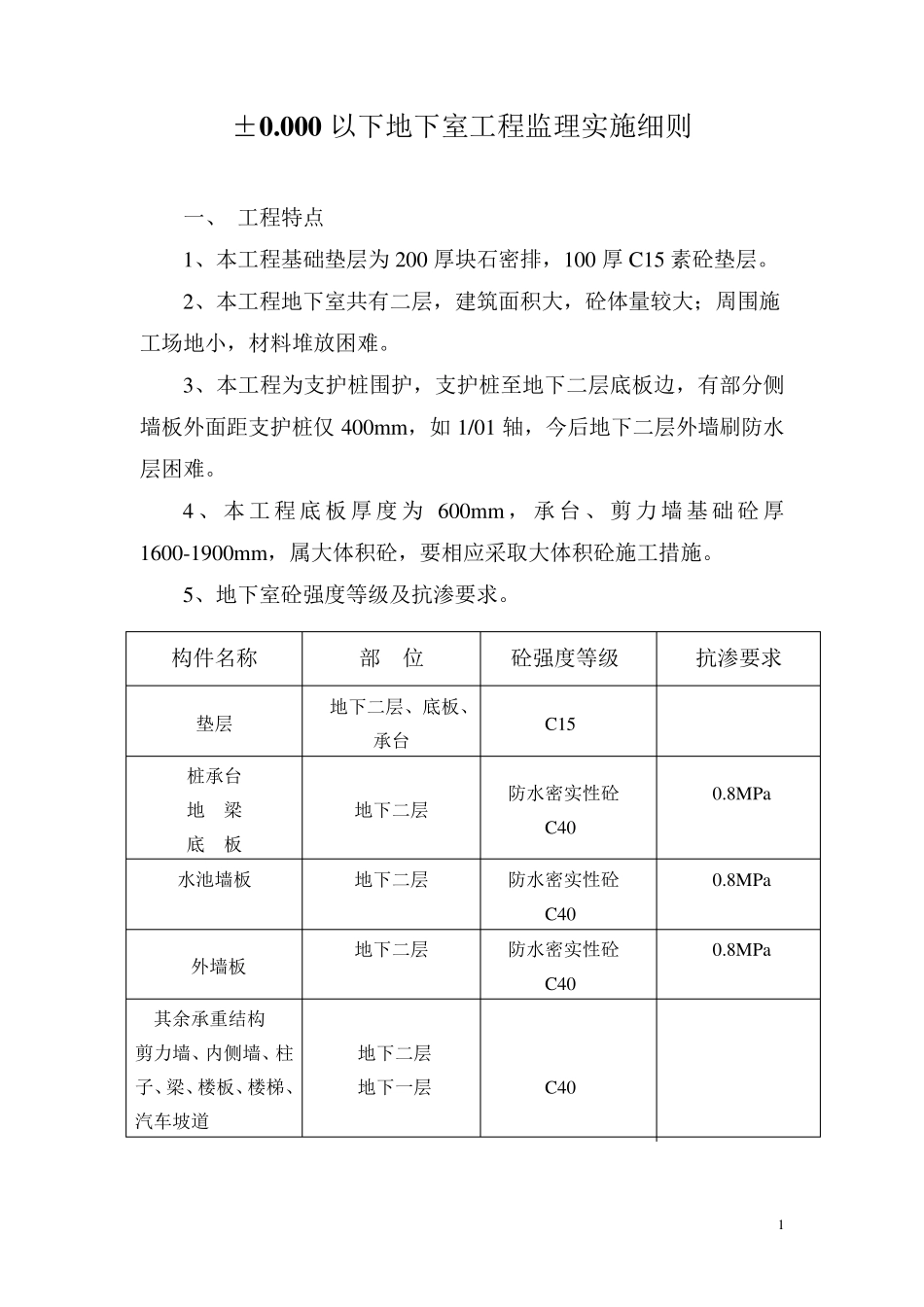

0 0 0 以下地下室工程监理实施细则 一、 工程特点 1、本工程基础垫层为 200 厚块石密排,100 厚 C15 素砼垫层
2、本工程地下室共有二层,建筑面积大,砼体量较大;周围施 工场地小,材料堆放困难
3、本工程为支护桩围护,支护桩至地下二层底板边,有部分侧墙板外面距支护桩仅 400m m ,如 1/01 轴,今后地下二层外墙刷防水层困难
4 、 本 工 程 底 板 厚 度 为 600m m , 承 台 、 剪 力 墙 基 础 砼 厚1600-1900m m ,属大体积砼,要相应采取大体积砼施工措施
5、地下室砼强度等级及抗渗要求

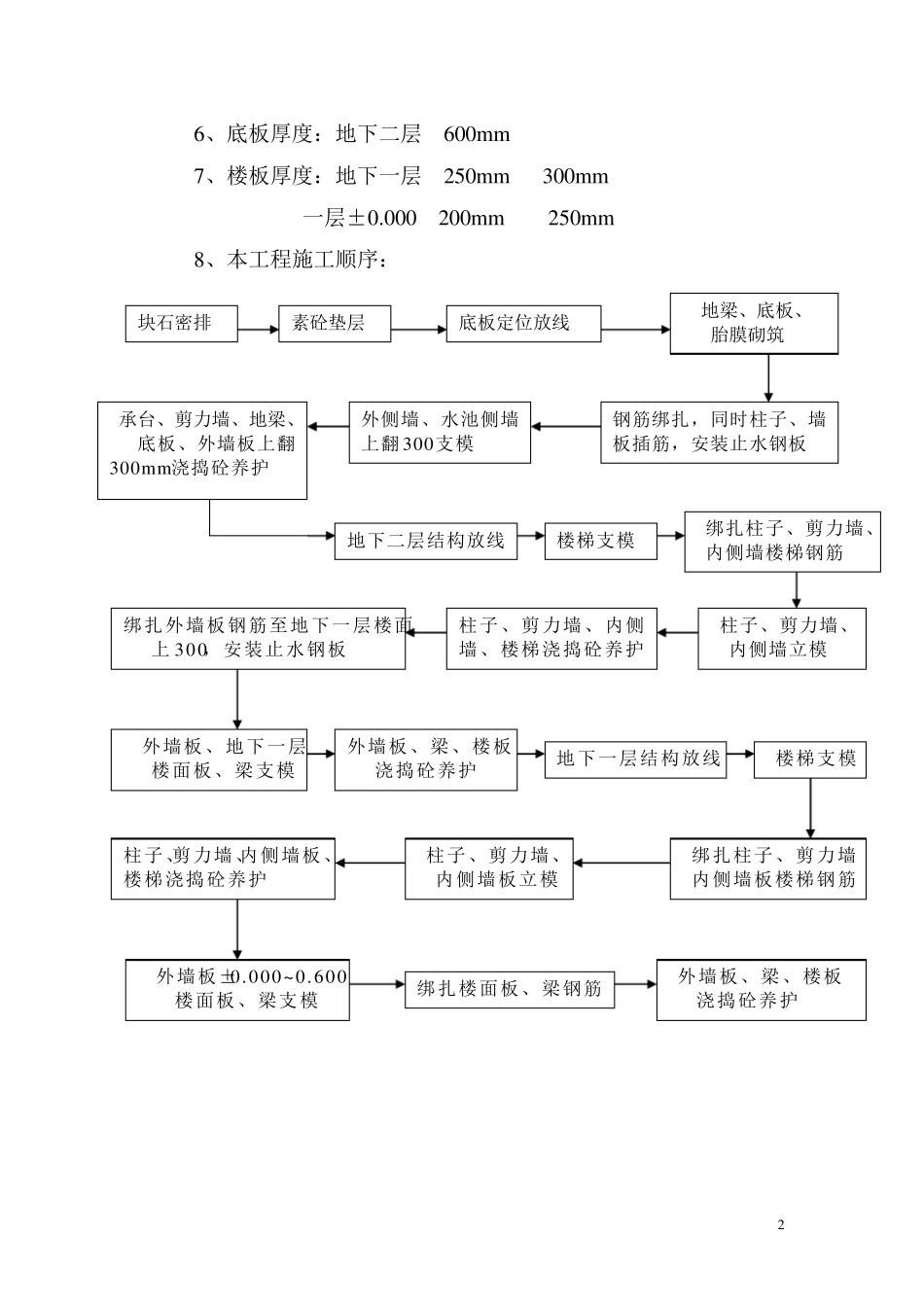

构件名称 部 位 砼强度等级 抗渗要求 垫层 地下二层、底板、承台 C15 桩承台 地 梁 底 板 地下二层 防水密实性砼 0
8MPa C40 水池墙板 地下二层 防水密实性砼 0
8MPa C40 外墙板 地下二层 防水密实性砼 0
8MPa C40 其余承重结构 剪力墙、内侧墙、柱子、梁、楼板、楼梯、汽车坡道 地下二层 地下一层 C40 2 6、底板厚度:地下二层 600mm 7、楼板厚度:地下一层 250mm 300mm 一层±0

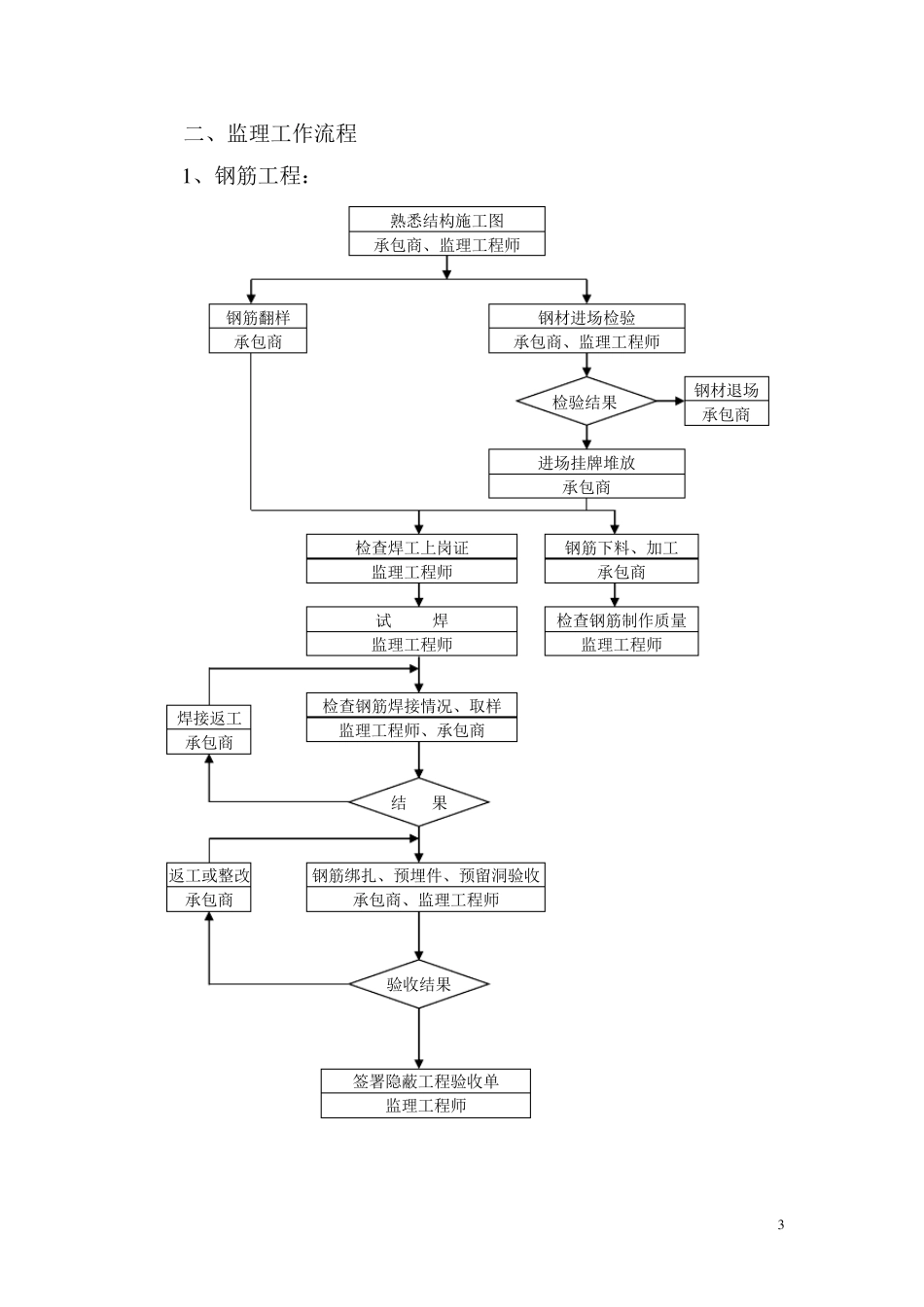

000 200mm 250mm 8、本工程施工顺序: 块石密排 素砼垫层 底板定位放线 地梁、底板、 胎膜砌筑 钢筋绑扎,同时柱子、墙板插筋,安装止水钢板 承台、剪力墙、地梁、 底板、外墙板上翻300mm浇捣砼养护 外侧墙、水池侧墙上翻 300支模 地下二层结构放线 楼梯支模 绑扎柱子、剪力墙、 内侧墙楼梯钢筋 柱子、剪力墙、 内侧墙立模 柱子、剪力墙、内侧 墙、楼梯浇捣砼养护 绑扎外墙板钢筋至地下一层楼面 上 300,安装止水钢板 外墙板、地下一层 楼面板、梁支模 外墙板、梁、楼板 浇捣砼养护 楼梯支模 绑扎柱子、剪力墙 内侧墙板楼梯钢筋 柱子、剪力墙、 内侧墙板立模 柱子、剪力
