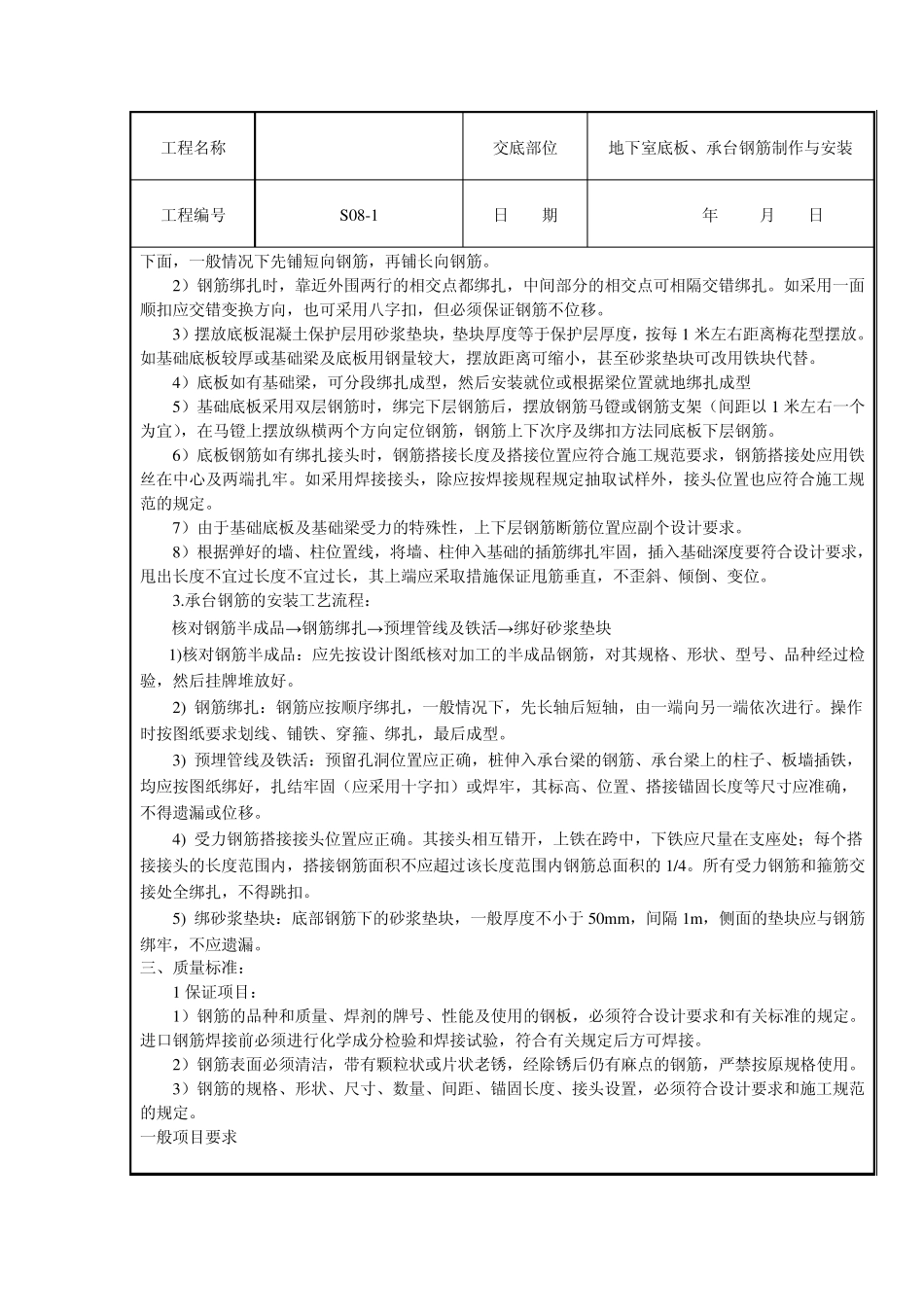

技术交底记录 表C1-3 工程名称 交底部位 地下室底板、承台钢筋制作与安装 工程编号 S08-1 日 期 年 月 日 交底内容 一、施工准备: 1 材料及主要机具: (1)钢筋:热轧钢筋HPB235Ⅰ级钢筋φ 8-φ 10、HRB335Ⅱ级钢筋Ф 12-Ф 25、HRB400Ⅲ级钢筋Ф 18-Ф 25。 (2)铁丝:采用 20~22 号铁丝(火烧丝)。铁丝的切断长度要满足使用要求。 (3)控制混凝土保护层用的砂浆垫块、塑料卡、各种挂钩或撑杆等。 (4)主要机具:调直机、弯曲机、切断机、手摇扳子、横口扳子、除锈机、电焊机。 (5)工具:钢筋钩子、撬棍、扳子、绑扎架、钢丝刷子、手推车、粉笔、尺子等。 (6)劳动力安排 钢筋成型 4 人 钢筋切断 4 人 钢筋弯曲 4 人 垫块 2 人 电焊 1 人 2 作业条件: 1)钢筋原材存放的场地,要求地面硬化并保持干燥,场地四周设排水沟。 2)进场钢筋经技术人员检查合格,三证齐全,按施工平面图指定位置,按品种、规格码放整齐,用砖或木块垫起,离地200 ㎜以上,根据天气情况,必要时加盖雨布。 3)按照平面图的位置搭设钢筋加工棚,顶棚采用波形石棉瓦,夜间施工用的照明灯挂在顶棚,并加灯罩,电线绝缘良好。 4)查对现场库存钢筋的品种、规格同下料单进行核对,如发现现场钢筋短缺近期不能进场解决时,同技术人员进行洽商进行代换。 5)按施工现场平面图规定的位置,将钢筋堆放场地进行清理、平整。准备好垫木,按钢筋绑扎顺序分类堆放,并将锈蚀进行清理。 6)核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同。 7)当施工现场地下水位较高时,必须有排水及降水措施 8)熟悉图纸,确定钢筋穿插就位顺序,并与有关工种作好配合工作,如支模、管线、防水施工与绑扎钢筋的关系,确定施工方法,作好技术交底工作。 9)根据地下室防水施工方案(采用内贴法或外贴施工)底板钢筋绑扎前做完底板下防水层及保护层;支完底板四周模板(或砌完保护墙,做好防水层)。当地下室外墙防水采用内贴法施工时,在绑扎墙体钢筋之前砌完保护墙,做好防水层及保护层。 10)底板钢筋保护层厚度:板面 20mm 板底30mm 工程名称 交底部位 地下室底板、承台钢筋制作与安装 工程编号 S08-1 日 期 年 月 日 二、操作工艺 工艺流程: 1.钢筋制作操作工艺: 加工前准备——钢筋除锈——钢筋调直——钢筋切断——钢筋成型——检查 1)钢筋除锈:现场使用的钢筋表面要洁净,无...
