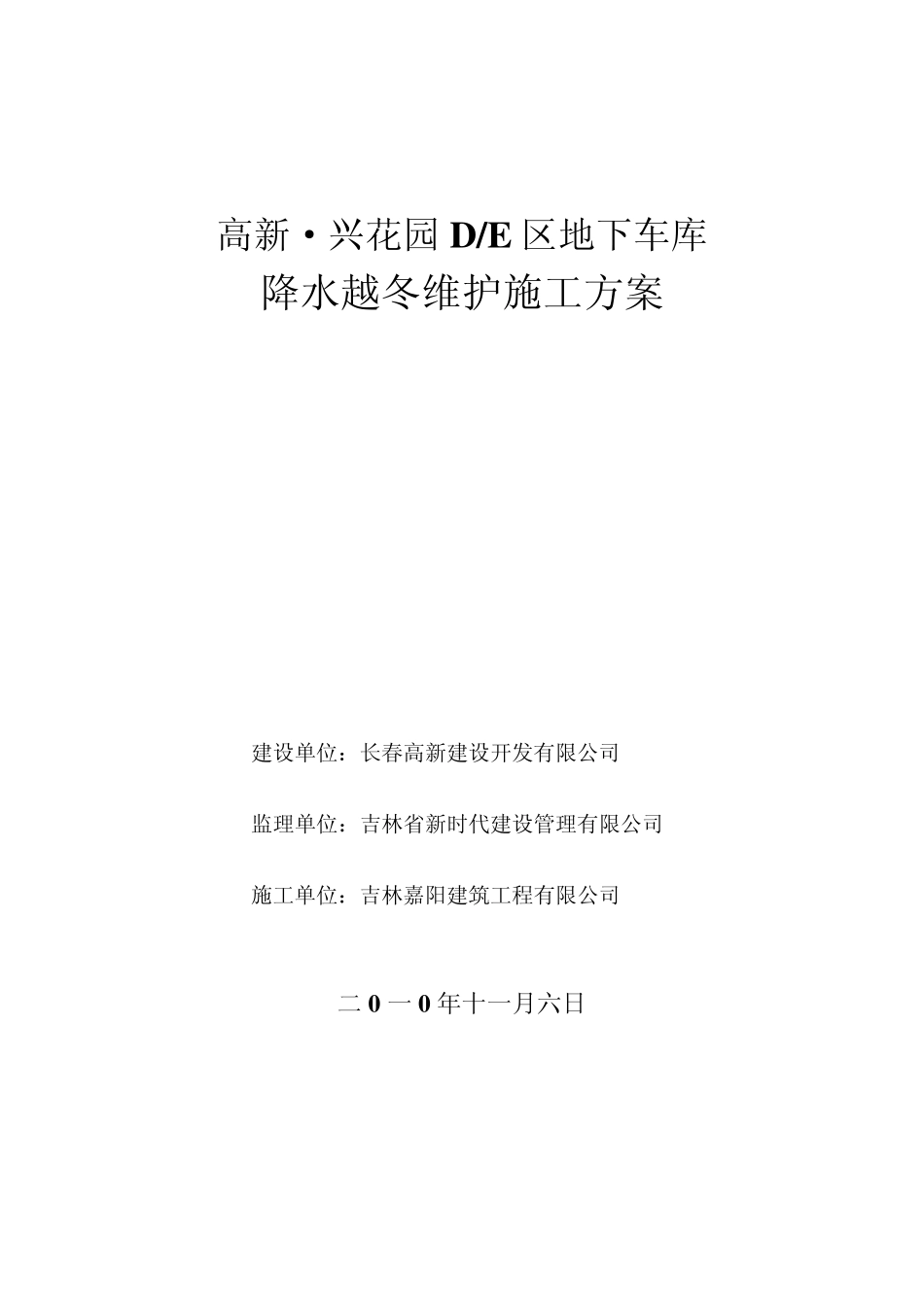

高新·兴花园 D/E 区地下车库 降水越冬维护施工方案 建设单位:长春高新建设开发有限公司 监理单位:吉林省新时代建设管理有限公司 施工单位:吉林嘉阳建筑工程有限公司 二 0 一 0 年十一月六日 目 录 一、编制依据 二、工程概况 三、编制目的 四、越冬前的准备工作 五、越冬维护项目 六、保温措施 七、保温防冻计算 八、安全防护措施 九、组织机构 十、其他 越冬维护措施 一、编制依据 1、施工图纸; 2、吉林省长春市历年气象资料; 3、本工程的具体实际情况; 4、质量、环境、职业健康安全管理手册 二、工程概况: 本工程 E区地下车库面积为:8152.73㎡,D区地下车库建筑面积为 7900㎡,层高为地下一层。现工程形象进度各单位工程均完成地下室底板垫层的施工。 三、编制目的 1、采取覆盖保温材料方式使地基土体温度为正温,为保证基础垫层不因地基土的冻涨受到破坏。 2、保证机械设备及临时水管的越冬维护,来年复工之后正常施工。 3、保证越冬安全消防、保卫工作。 四、越冬前的准备工作: 1、所有结构部位上的临时荷载全部撤掉,建筑物内的垃圾全部清除,抽清基坑内的所有积水,为了保证保温覆盖的效果,基坑内不能有积水。 2、工程越冬停工前,由施工单位会同建设单位,监理公司对已完成的施 工项目进行联合检查,做好越冬前准备。 3、根据越冬计划提前进场保温材料,保温用稻草、加厚塑料布。 五、越冬维护项目: 1、车库地下室基底保温、塔吊基础保温。 2、机械设备及库存材料。 3、临时用水管线。 六、保温措施: 1、地下车库底板垫层混凝土施工完毕后,采用加厚塑料布覆盖然后每纵横2米用红砖压实,(按塑料布宽度及长度接缝处压实),保证雨水及雪水融化浸水受冻;上面再采用85cm厚稻草覆盖保温每边宽出基础垫层2m;上面用加厚塑料布覆盖,用红砖压实防止冬季大风卷起稻草,同时在稻草表面形成空气层,利用冬季日照保证保温效果。 2、现场临时用水管线全部撤掉,生活用水管处先覆盖一层松土50cm厚,然后再在松土上覆盖3M×3M,1m稻草保温,在稻草上覆盖塑料布一层,以防雨雪浸入及冻胀。 3、塔吊基础,按实际情况不同,在每个塔吊基础顶面、底面及四周覆盖稻草1m厚保温,保证覆盖面积为宽出混凝土边缘 2m,在高出地面20cm处用木方做成有力排水形式的顶盖用多层胶合板封堵完毕,再用塑料布封严,保证雪融化后不流入基础。 4、每个地下车库根据实际情况均匀设置 6-8个测温点。越冬留...
