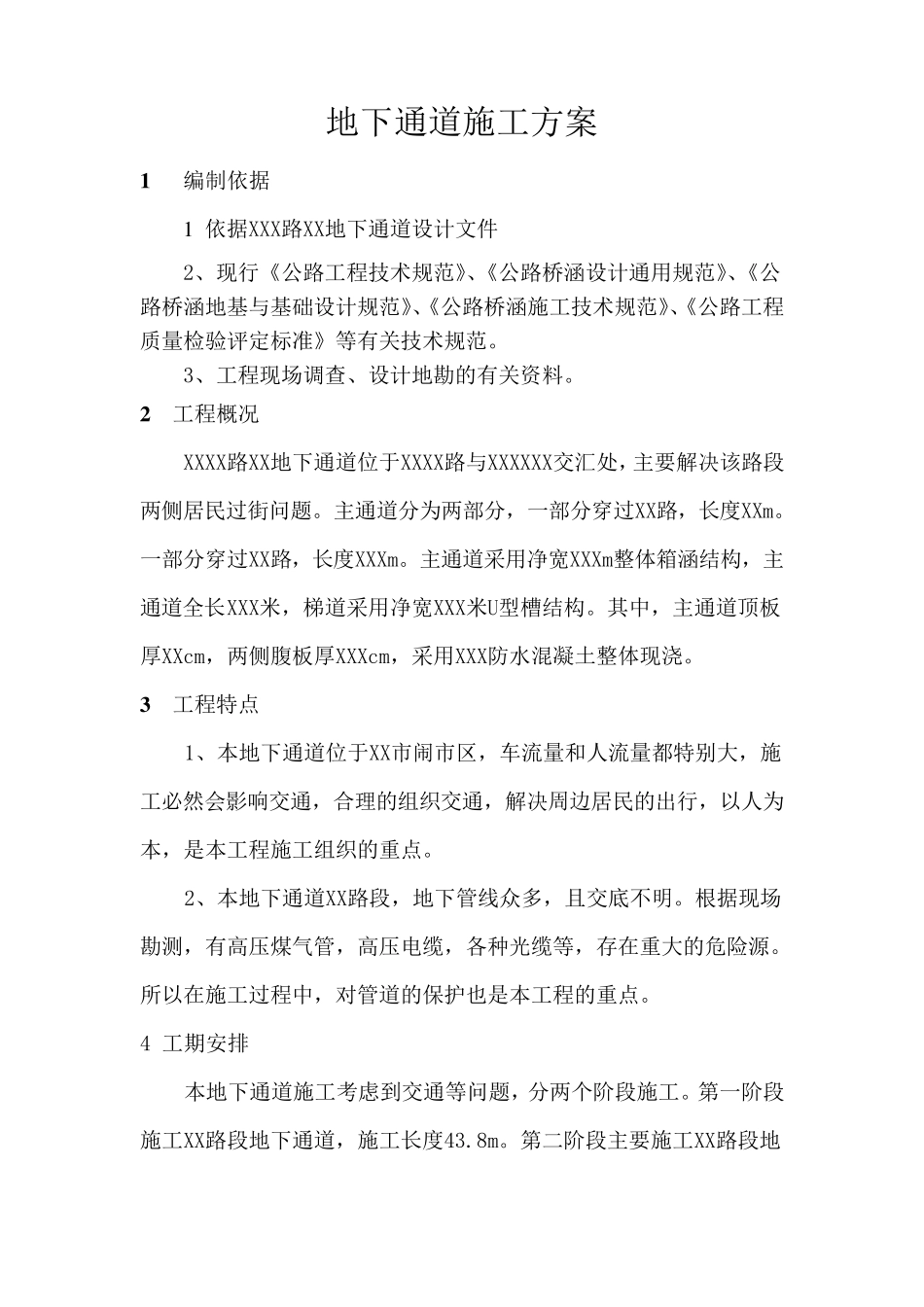

地下通道施工方案 1 编制依据 1 依据XXX路XX地下通道设计文件 2、现行《公路工程技术规范》、《公路桥涵设计通用规范》、《公路桥涵地基与基础设计规范》、《公路桥涵施工技术规范》、《公路工程质量检验评定标准》等有关技术规范
3、工程现场调查、设计地勘的有关资料
2 工程概况 XXXX路XX地下通道位于XXXX路与XXXXXX交汇处,主要解决该路段两侧居民过街问题
主通道分为两部分,一部分穿过XX路,长度XXm
一部分穿过XX路,长度XXXm
主通道采用净宽XXXm整体箱涵结构,主通道全长XXX米,梯道采用净宽XXX米U型槽结构
其中,主通道顶板厚XXcm,两侧腹板厚XXXcm,采用XXX防水混凝土整体现浇
3 工程特点 1、本地下通道位于XX市闹市区,车流量和人流量都特别大,施工必然会影响交通,合理的组织交通,解决周边居民的出行,以人为本,是本工程施工组织的重点
2、本地下通道XX路段,地下管线众多,且交底不明
根据现场勘测,有高压煤气管,高压电缆,各种光缆等,存在重大的危险源
所以在施工过程中,对 管道的保 护 也 是本工程的重点
4 工期 安 排 本地下通道施工考 虑 到 交通等问题,分两个 阶 段施工
第 一阶 段施工XX路段地下通道,施工长度43
第 二 阶 段主要施工XX路段地下通道
第三阶段附属工程施工
计划总工期100天
施工工期如下表: 施工工期计划表 阶 段 开始时间 结束时间 施工天数 备 注 第一阶段 9月15日 10月30日 45 第二阶段 11月5日 12月15日 40 第三阶段 12月15日 12月30日 15 5、交通组织 该地下通道施工会对XX路交通带来巨大影响
施工期间为了车辆和行人的安全,同时为了杜绝事故发生,施工期间要求对所施工的作业面进行全封闭施工
而北京路至XX路段车流量较大,且地下通道紧靠黔灵公园,有效的组织
