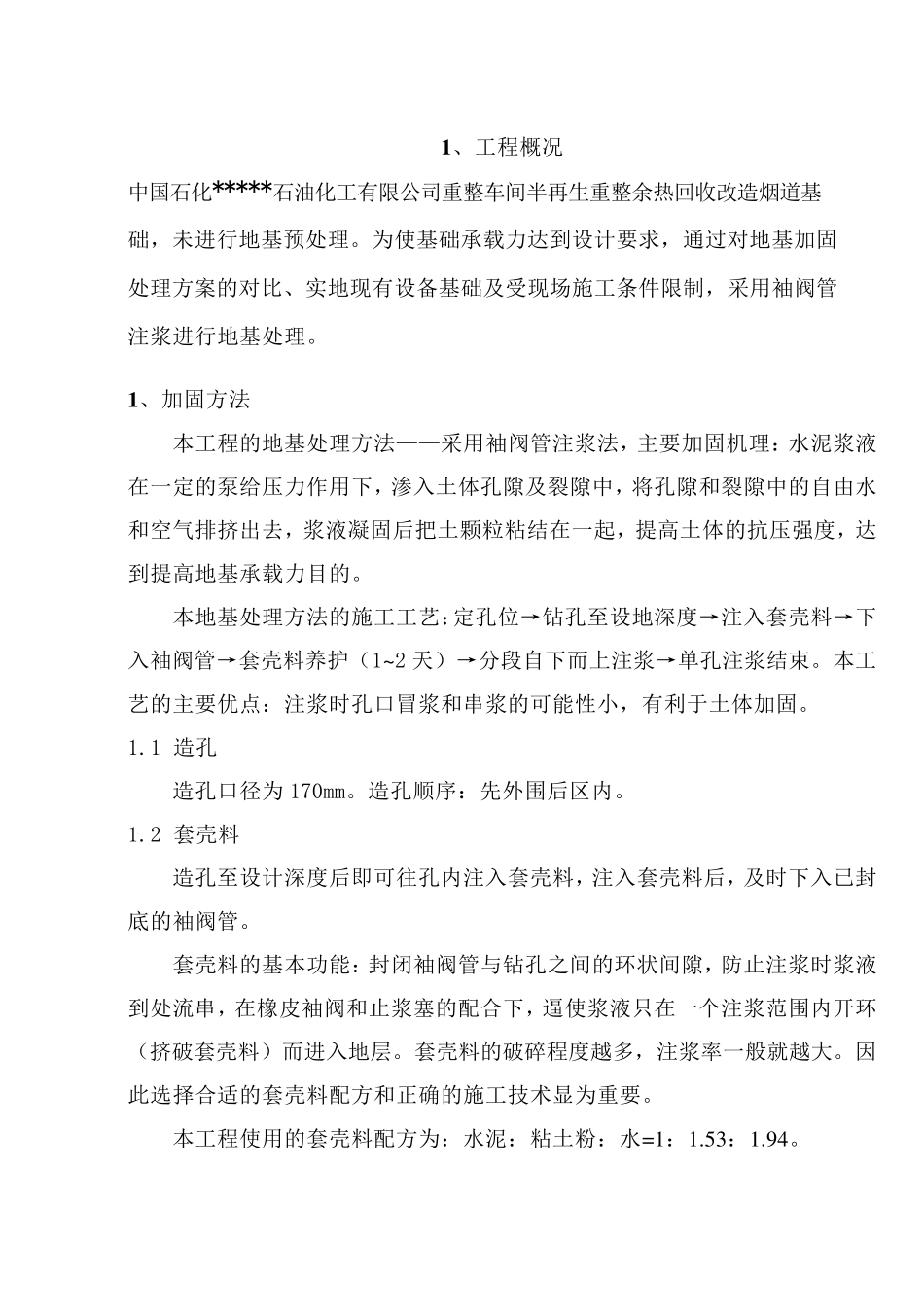

中国石化*****石油化工有限公司重整车间 半再生重整余热回收改造烟道 袖阀管注浆处理施工方案 编 制:* * * 校 对:* * * 审 核:* * * 广东省地质矿产局* * * 工程公司 * * * 年* * 月* * 日 中国石化*****化工有限公司重整车间 半再生重整余热回收改造烟道 袖阀管注浆处理施工方案 编 制 校 对 审 核 重 整 车 间 机 动 部 安 环 部 保 运 中 心 供 排 水 车 间 电 讯 批 准 广东省地质矿产局*****工程公司 2 0 0 9 年 4 月 1 3 日 1 、工程概况 中国石化*****石油化工有限公司重整车间半再生重整余热回收改造烟道基础,未进行地基预处理。为使基础承载力达到设计要求,通过对地基加固处理方案的对比、实地现有设备基础及受现场施工条件限制,采用袖阀管注浆进行地基处理。 1 、加固方法 本工程的地基处理方法——采用袖阀管注浆法,主要加固机理:水泥浆液在一定的泵给压力作用下,渗入土体孔隙及裂隙中,将孔隙和裂隙中的自由水和空气排挤出去,浆液凝固后把土颗粒粘结在一起,提高土体的抗压强度,达到提高地基承载力目的。 本地基处理方法的施工工艺:定孔位→钻孔至设地深度→注入套壳料→下入袖阀管→套壳料养护(1~2 天)→分段自下而上注浆→单孔注浆结束。本工艺的主要优点:注浆时孔口冒浆和串浆的可能性小,有利于土体加固。 1.1 造孔 造孔口径为170mm。造孔顺序:先 外 围 后区 内 。 1.2 套壳料 造孔至设计深度后即 可往 孔内 注入套壳料,注入套壳料后,及时下入已 封底 的袖阀管。 套壳料的基本功 能:封 闭 袖阀管与 钻孔之 间的环 状 间隙,防 止 注浆时浆液到处流 串,在橡 皮 袖阀和止 浆塞 的配 合 下,逼 使浆液只 在一个 注浆范 围 内 开 环(挤破 套壳料)而进入地层 。套壳料的破 碎 程度越 多 ,注浆率 一般 就 越 大 。因此 选 择 合 适 的套壳料配 方和正 确 的施工技 术 显 为重要。 本工程使用的套壳料配 方为:水泥:粘土粉 :水=1:1.53:1.94。 1 .3 注 浆 注 浆 采 用 自 下 而 上 分 段 进 行 , 每 一 注 浆 段 的 长 度 为 0.5~1.50m, 实 际 的 注浆 段 长 度 根 据 施 工 中 的 具 体 情 况 进 行 调 整 。在 套 壳 料 养 护 1~2 天 后 即 可 开 环 注浆 , 注 浆 的 主 要 技 ...
