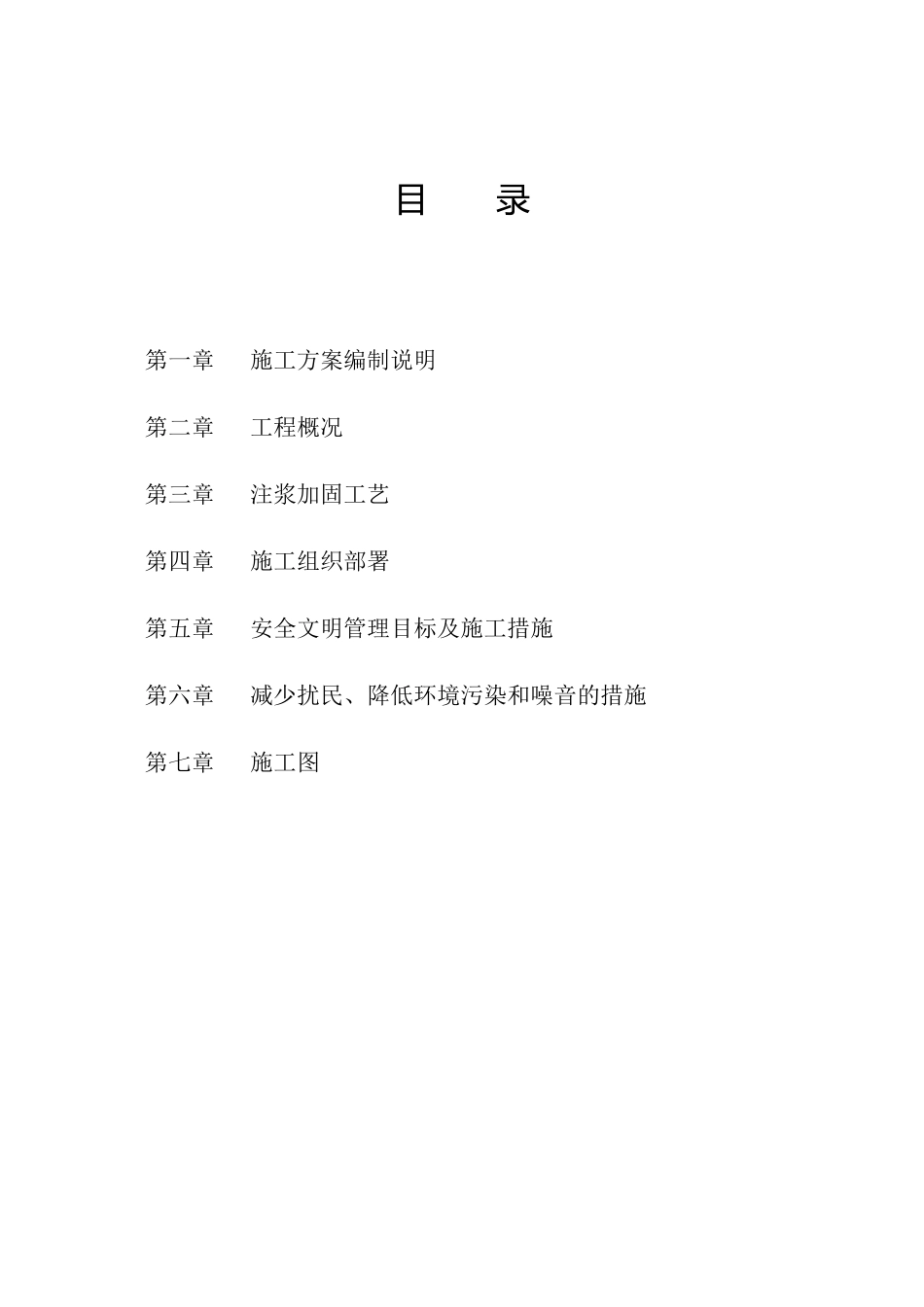

舞 钢 基 础 注 浆 施 工 方 案 注 浆 加 固 专 项 施 工 方 案 目 录 第一章 施工方案编制说明 第二章 工程概况 第三章 注浆加固工艺 第四章 施工组织部署 第五章 安全文明管理目标及施工措施 第六章 减少扰民、降低环境污染和噪音的措施 第七章 施工图 第一章 施工方案编制说明 一、施工方案编制依据 1.《建筑边坡工程技术规范》(GB50330-2002); 2.《建筑基坑支护技术规程》(JGJ120-2012); 3.《建筑地基处理技术规范》(JGJ 79-2012); 4.《既有建筑地基基础加固技术规范》(JGJ 123-2012); 5.《人防花园基坑支护方案》; 6.施工场地的实际情况和各种施工条件; 7.《人防花园岩土工程勘察报告》及相关图纸等
二、施工方案编制原则 1.充分按照施工图纸,严格执行技术规范和标准
2.实事求是,突出重点,施工方案实际可行
3.严格执行本公司的质量管理体系
4.推行标准化管理,达到安全、文明、整洁、高效的目的
5.坚持技术和管理的创新
第二章 工程概况 一、工程概况 1.概述 拟建场地位于舞钢,地面已经出现不同程度的沉降,为防止沉降继续发展并避免对邻近建筑物造成不良影响,土体进行注浆加固
二、工程地质条件 第三章 注浆加固工艺 一、加固措施 1.在基坑南侧坡坡顶沿平行基坑边坡方向布置单排注浆孔,孔径60mm,注浆孔间距为3m×3m,孔深为1m
2.注浆孔内安置DN60 管作为花管(注浆管),花管底部 100mm 加工溢浆孔直径3mm~5mm ,间距300mm
3.花管安置在注浆孔后,对注浆孔上部 0
5m 进行封孔,然后压力注浆,加固并改良基坑边坡土体
二、工艺及要求 1.成孔 注浆孔成孔采用干作业法,按先四周后中间施工顺序,注浆孔间距为1m×1m,孔深为1
5m 钻孔深度应穿透杂填土层底板不小于
