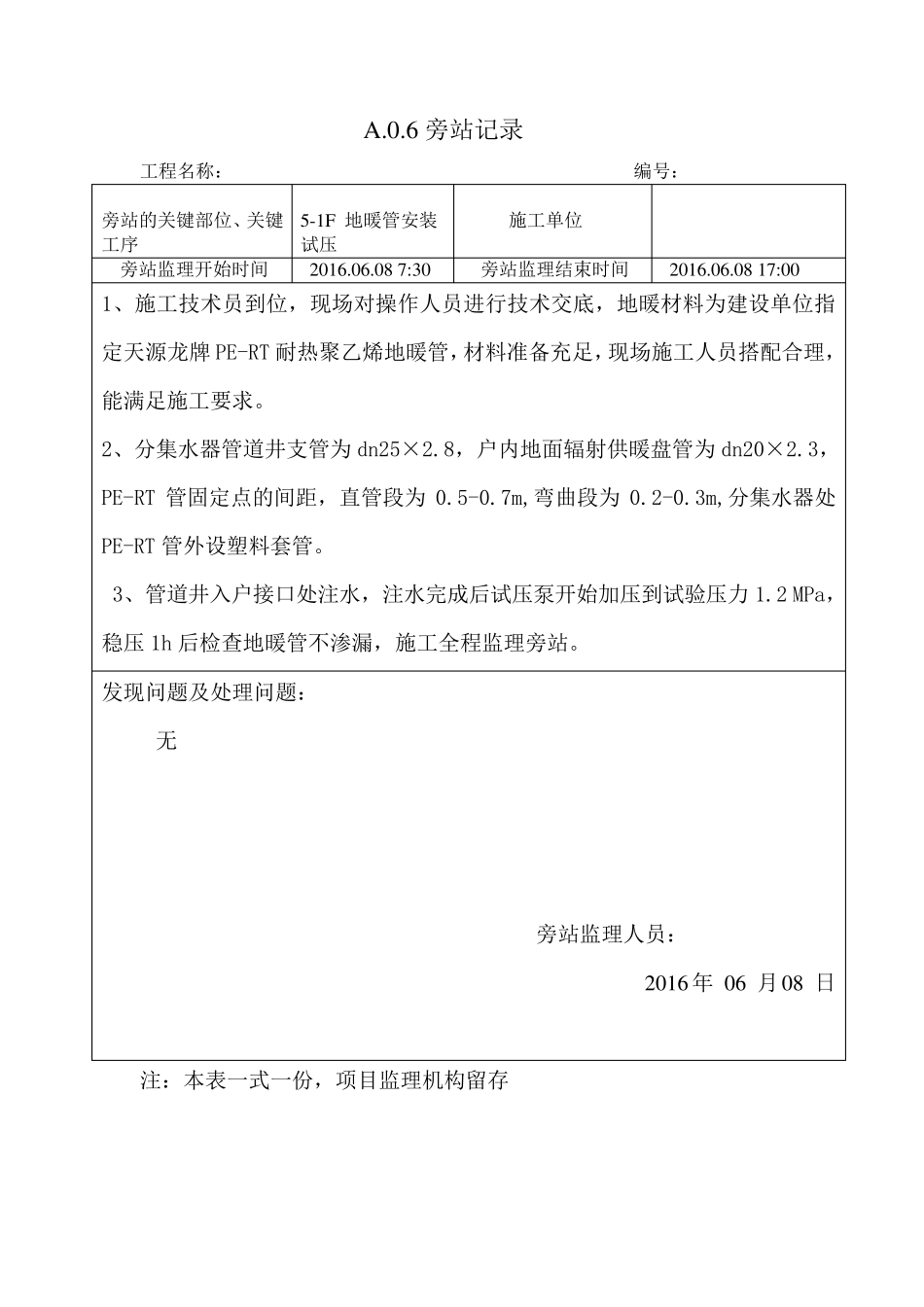

A.0.6 旁站记录 工程名称: 编号: 旁站的关键部位、关键工序 5-1F 地暖管安装试压 施工单位 旁站监理开始时间 2016.06.08 7:30 旁站监理结束时间 2016.06.08 17:00 1、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。 2、分集水器管道井支管为dn25×2.8,户内地面辐射供暖盘管为dn20×2.3,PE-RT 管固定点的间距,直管段为0.5-0.7m,弯曲段为0.2-0.3m,分集水器处PE-RT 管外设塑料套管。 3、管道井入户接口处注水,注水完成后试压泵开始加压到试验压力 1.2 MPa,稳压1h 后检查地暖管不渗漏,施工全程监理旁站。 发现问题及处理问题: 无 旁站监理人员: 2016 年 06 月08 日 注:本表一式一份,项目监理机构留存 A.0.6 旁站记录 工程名称: 编号: 旁站的关键部位、关键工序 10-6F 地暖管安装试压 施工单位 旁站监理开始时间 2016.06.07 7:30 旁站监理结束时间 2016.06.07 17:00 1、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。 2、分集水器管道井支管为dn25×2.8,户内地面辐射供暖盘管为dn20×2.3,PE-RT 管固定点的间距,直管段为0.5-0.7m,弯曲段为0.2-0.3m,分集水器处PE-RT 管外设塑料套管。 3、管道井入户接口处注水,注水完成后试压泵开始加压到试验压力 1.2 MPa,稳压1h 后发现压力表有降压现象,检查地暖管,施工全程监理旁站。 发现问题及处理问题: 发现6F西户客厅地暖盘管个别部位渗漏,责令施工人员整改,施工人员将地暖盘管更换重新试压,检查地暖管不渗漏。 旁站监理人员: 2016 年 06 月07 日 注:本表一式一份,项目监理机构留存 A.0.6 旁站记录 工程名称: 编号: 旁站的关键部位、关键工序 15-11F 地暖管安装试压 施工单位 旁站监理开始时间 2016.06.06 7:30 旁站监理结束时间 2016.06.06 16:30 1、施工技术员到位,现场对操作人员进行技术交底,地暖材料为建设单位指定天源龙牌PE-RT 耐热聚乙烯地暖管,材料准备充足,现场施工人员搭配合理,能满足施工要求。 2、分集水器管道井支管为dn25×2.8,户内地面辐射供暖盘管为dn20×2.3,PE-RT 管固定点的间距,直管段为0.5-0.7m,弯曲段为0.2-0.3m,分集水器处PE-RT 管...
