(仅对施工方法和工艺进行描述) 机电安装工程施工方法 1

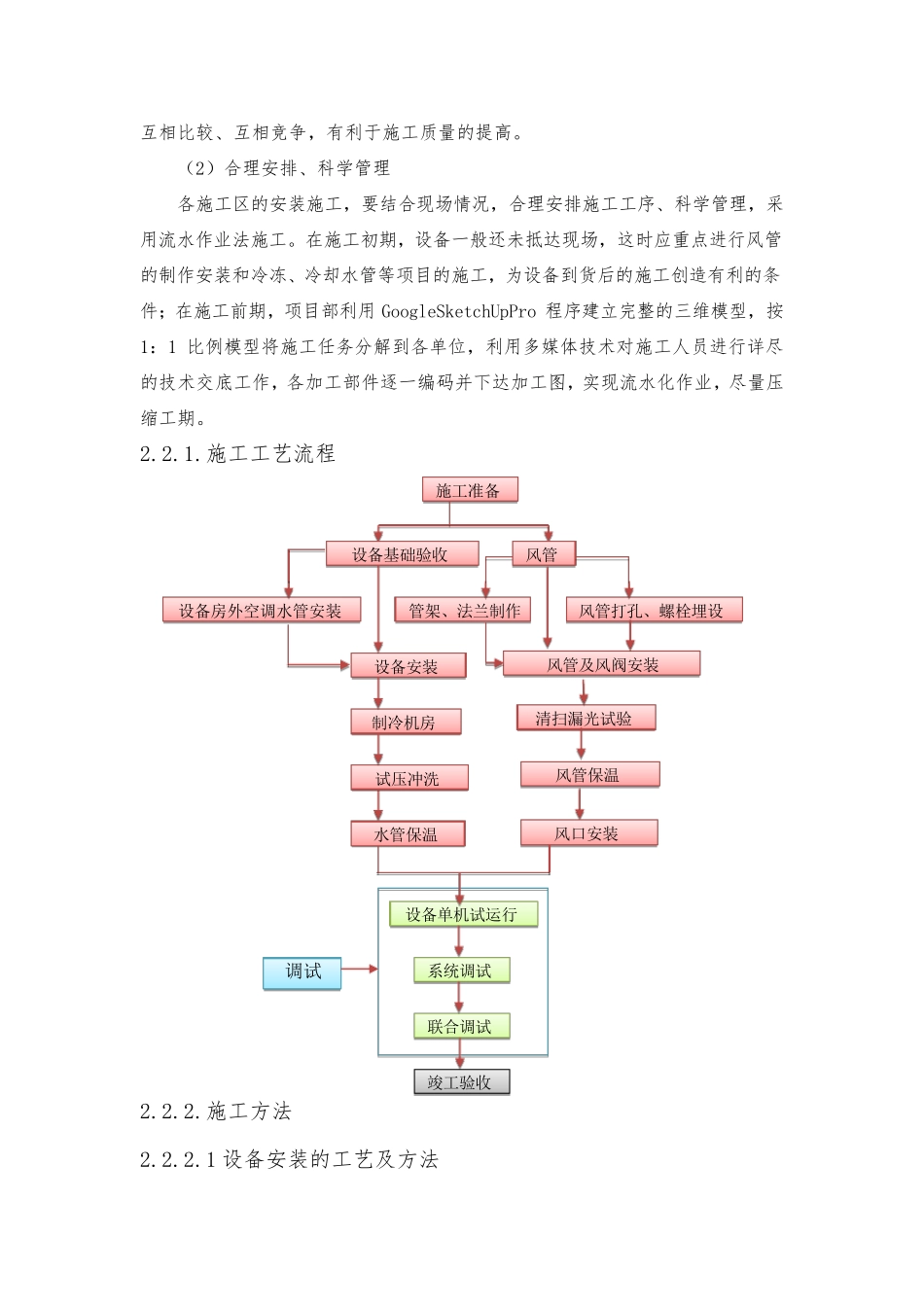

总体施工安排部署 工程施工以:先大后小,先繁后简,先重点部位,后次要部位的程序进行施工;管线敷设依先高后低,先主干后分支的原则进行施工,配管遵循先风管,后水管,再电气配管,其次设备安装的原则进行施工,实体施工完成按单机、单系统、系统联调、站级调试模式逐级推进,施工流程见图 1-01 所示

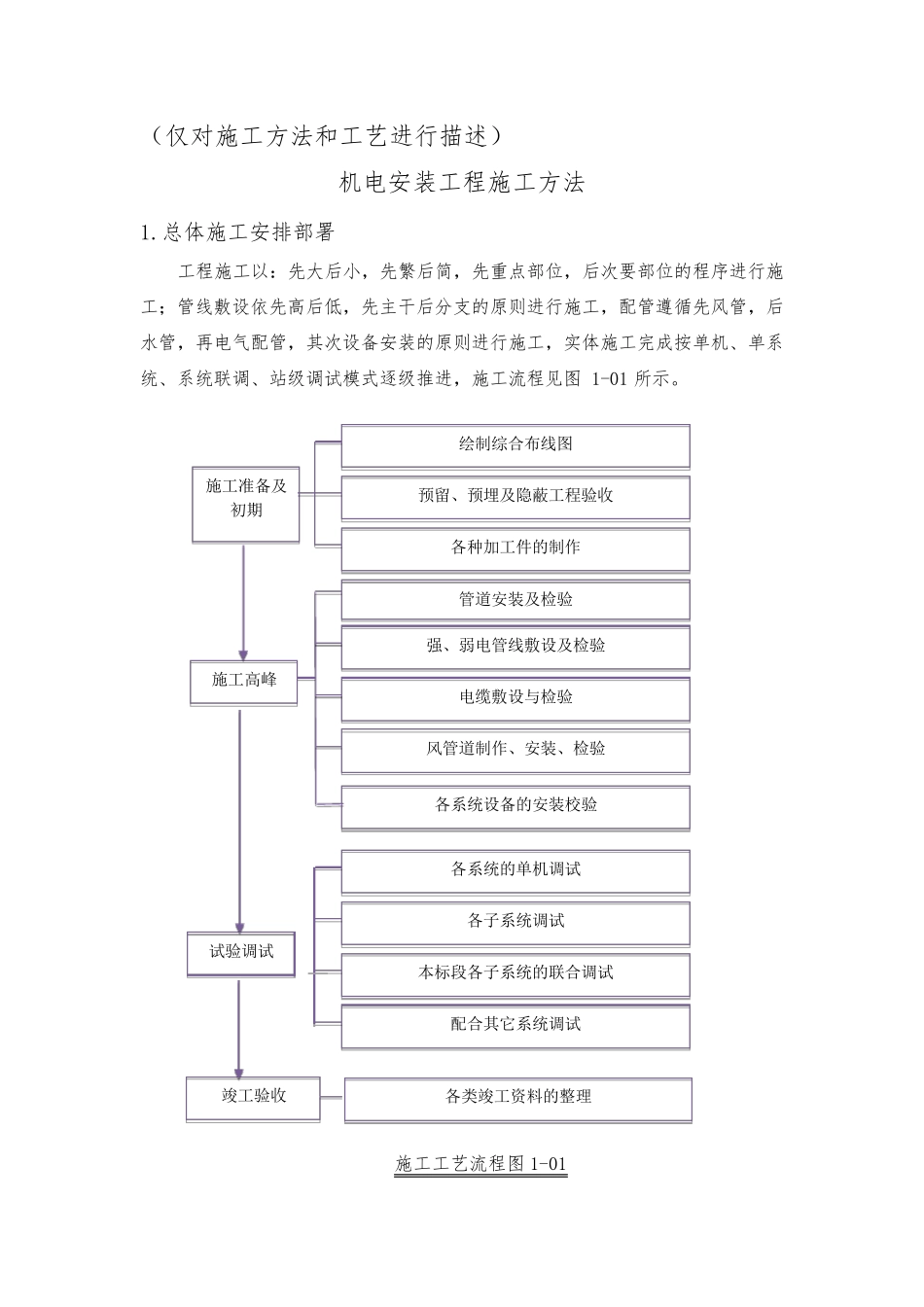

施工工艺流程图 1-01 施工准备及初期 绘制综合布线图 预留、预埋及隐蔽工程验收 各种加工件的制作 施工高峰 管道安装及检验 强、弱电管线敷设及检验 电缆敷设与检验 风管道制作、安装、检验 试验调试 各系统设备的安装校验 各系统的单机调试 各子系统调试 本标段各子系统的联合调试 配合其它系统调试 各类竣工资料的整理 竣工验收 2
车站环境控制系统施工方案 2
工程概述 本标段通风空调系统的工程项目包括KL Sentral、Pasar Seni、Merdika、Bukit Bintang、Pasar Rakyat、Cochrane、Maaluri 等车站的环境控制系统设备、管线的安装、调试
车站通风空调系统的构成主要含车站公共区通风空调和防排烟(简称车站大系统)、车站管理及设备用房通风空调系统和防排烟(简称车站小系统)
(1)车站大系统 根据地铁运营环境的要求,在车站站厅和站台公共区,设置通风空调和防排烟系统,正常运行时为乘客提供过渡舒适环境,事故状态时迅速组织排除烟气
系统设置新风机、组合式空调器、回排风机、排烟风机、风机盘管
(2)车站小系统 根据地铁设备管理用房的工艺要求和运营管理要求设置通风空调和防排烟系统,正常运营时为设备正常运行环境和运营管理人员提供工作环境,事故状态时,迅速排除烟气
车站小系统设置新风机、风机盘管、柜式空调器、排风机及排烟风机
(4)车站大、小系统的水系统 本标段的大、小系统空调冷源均由各站
