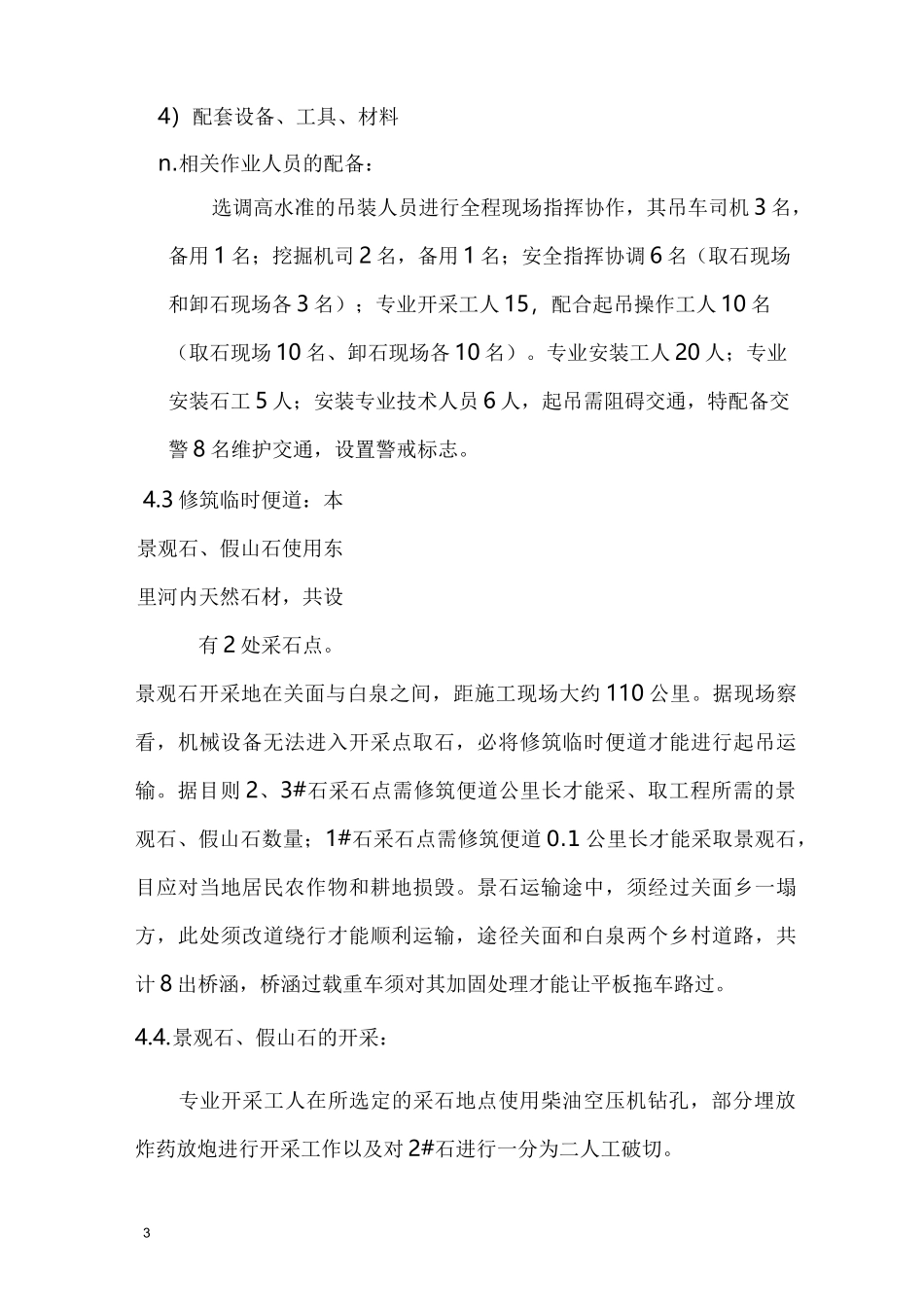

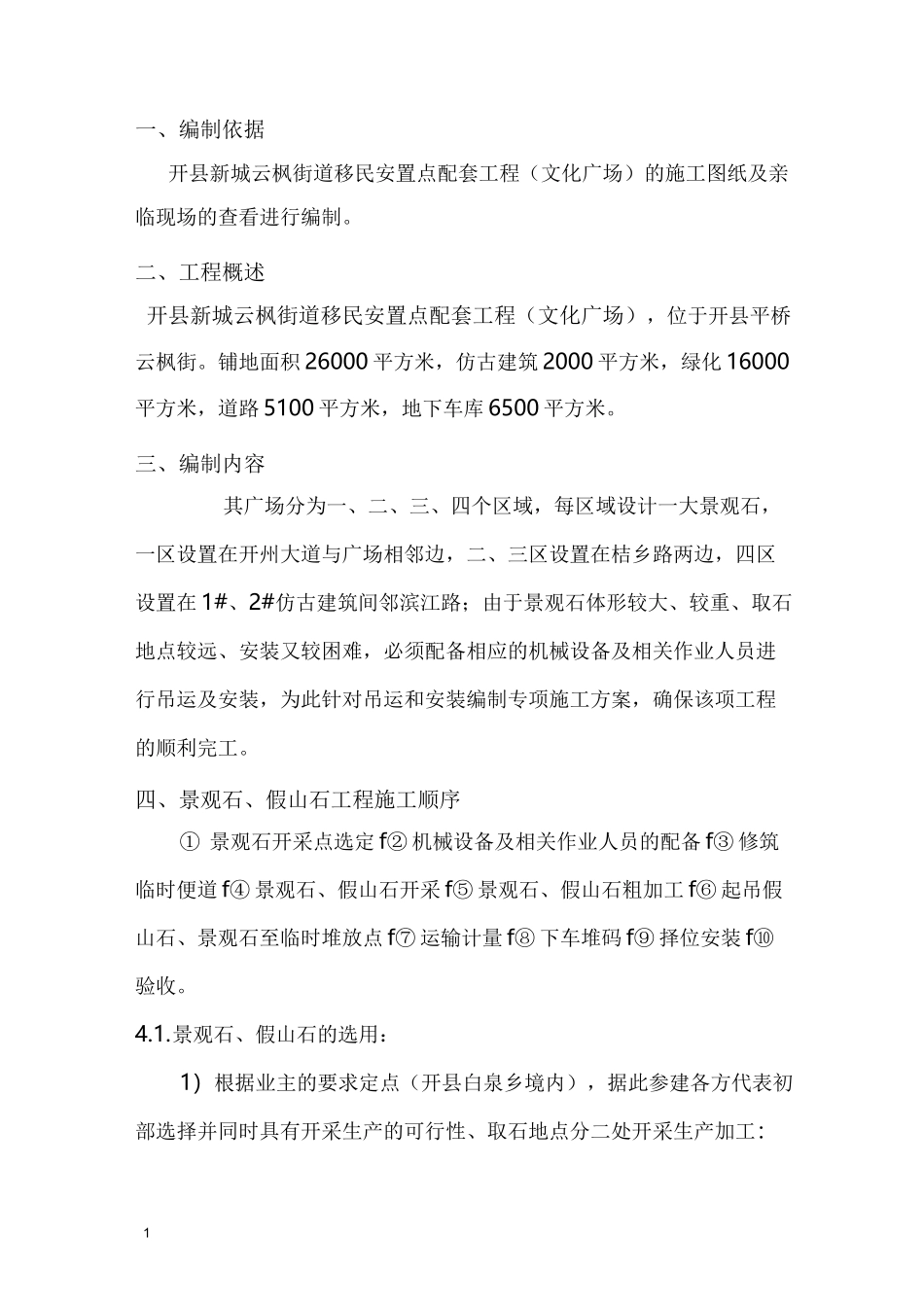

1一、编制依据开县新城云枫街道移民安置点配套工程(文化广场)的施工图纸及亲临现场的查看进行编制
二、工程概述开县新城云枫街道移民安置点配套工程(文化广场),位于开县平桥云枫街
铺地面积 26000 平方米,仿古建筑 2000 平方米,绿化 16000平方米,道路 5100 平方米,地下车库 6500 平方米
三、编制内容其广场分为一、二、三、四个区域,每区域设计一大景观石,一区设置在开州大道与广场相邻边,二、三区设置在桔乡路两边,四区设置在 1#、2#仿古建筑间邻滨江路;由于景观石体形较大、较重、取石地点较远、安装又较困难,必须配备相应的机械设备及相关作业人员进行吊运及安装,为此针对吊运和安装编制专项施工方案,确保该项工程的顺利完工
四、景观石、假山石工程施工顺序① 景观石开采点选定 f② 机械设备及相关作业人员的配备 f③ 修筑临时便道 f④ 景观石、假山石开采 f⑤ 景观石、假山石粗加工 f⑥ 起吊假山石、景观石至临时堆放点 f⑦ 运输计量 f⑧ 下车堆码 f⑨ 择位安装 f⑩验收

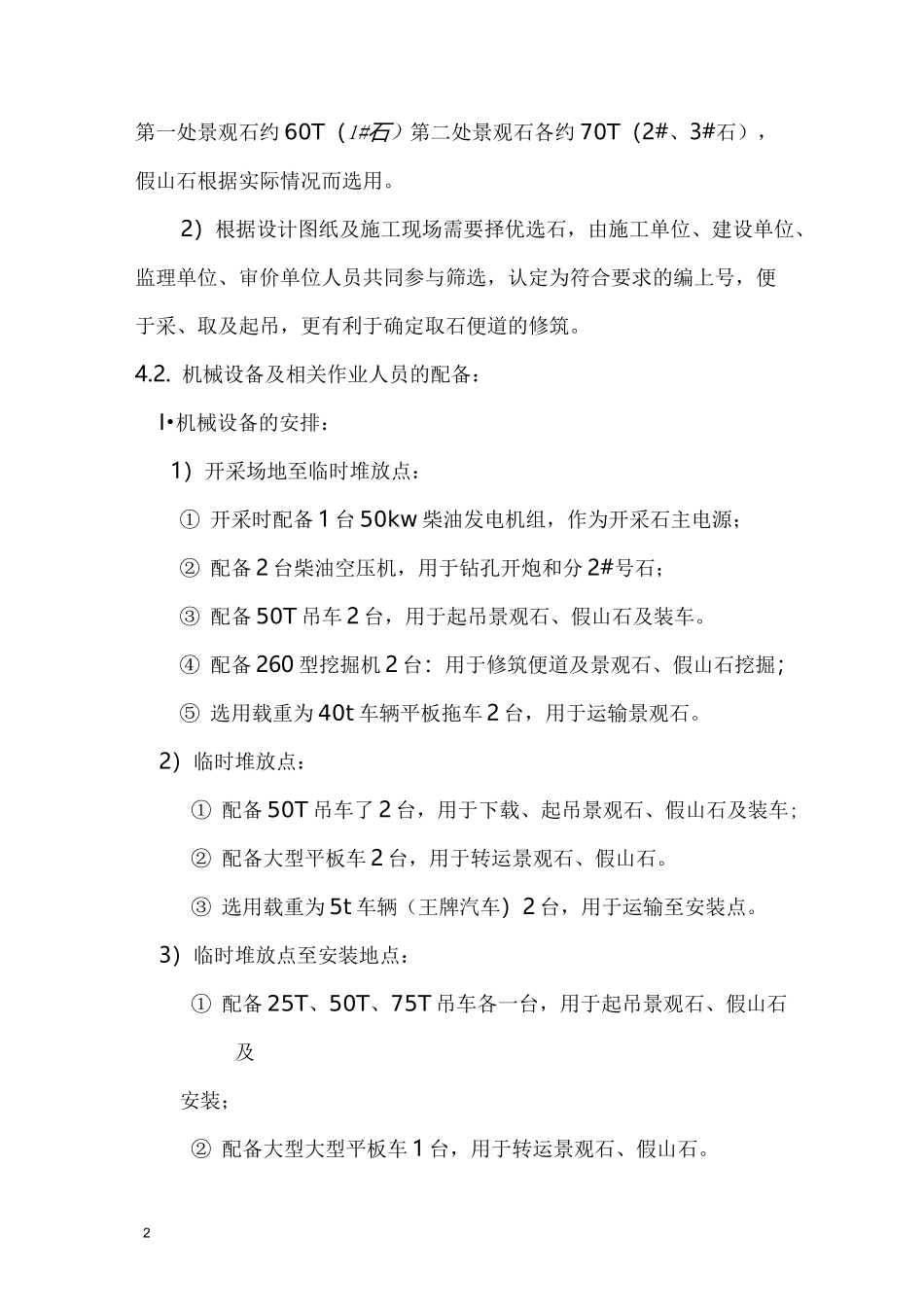

景观石、假山石的选用:1)根据业主的要求定点(开县白泉乡境内),据此参建各方代表初部选择并同时具有开采生产的可行性、取石地点分二处开采生产加工:2第一处景观石约 60T(1#石)第二处景观石各约 70T(2#、3#石),假山石根据实际情况而选用
2)根据设计图纸及施工现场需要择优选石,由施工单位、建设单位、监理单位、审价单位人员共同参与筛选,认定为符合要求的编上号,便于采、取及起吊,更有利于确定取石便道的修筑
机械设备及相关作业人员的配备:I•机械设备的安排:1)开采场地至临时堆放点:① 开采时配备 1 台 50kw 柴油发电机组,作为开采石主电源;② 配备 2 台柴油空压机,用于钻孔开炮和分 2#号石;③ 配备 50T 吊车 2 台,用于起吊景观石、假山石及装车
