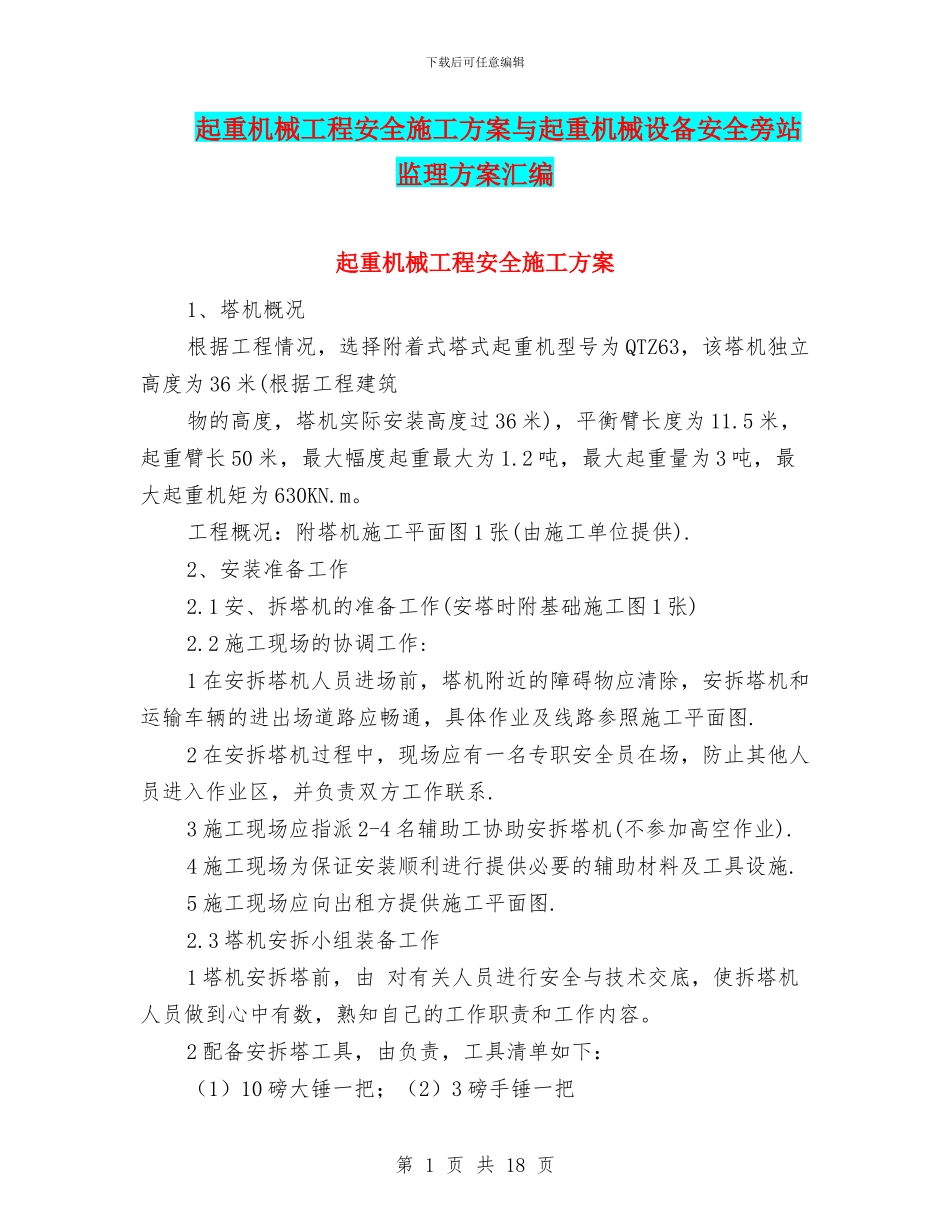

下载后可任意编辑起重机械工程安全施工方案与起重机械设备安全旁站监理方案汇编起重机械工程安全施工方案1、塔机概况根据工程情况,选择附着式塔式起重机型号为 QTZ63,该塔机独立高度为 36 米(根据工程建筑物的高度,塔机实际安装高度过 36 米),平衡臂长度为 11
5 米,起重臂长 50 米,最大幅度起重最大为 1
2 吨,最大起重量为 3 吨,最大起重机矩为 630KN
工程概况:附塔机施工平面图 1 张(由施工单位提供)
2、安装准备工作2
1 安、拆塔机的准备工作(安塔时附基础施工图 1 张)2
2 施工现场的协调工作:1 在安拆塔机人员进场前,塔机附近的障碍物应清除,安拆塔机和运输车辆的进出场道路应畅通,具体作业及线路参照施工平面图
2 在安拆塔机过程中,现场应有一名专职安全员在场,防止其他人员进入作业区,并负责双方工作联系
3 施工现场应指派 2-4 名辅助工协助安拆塔机(不参加高空作业)
4 施工现场为保证安装顺利进行提供必要的辅助材料及工具设施
5 施工现场应向出租方提供施工平面图
3 塔机安拆小组装备工作1 塔机安拆塔前,由 对有关人员进行安全与技术交底,使拆塔机人员做到心中有数,熟知自己的工作职责和工作内容

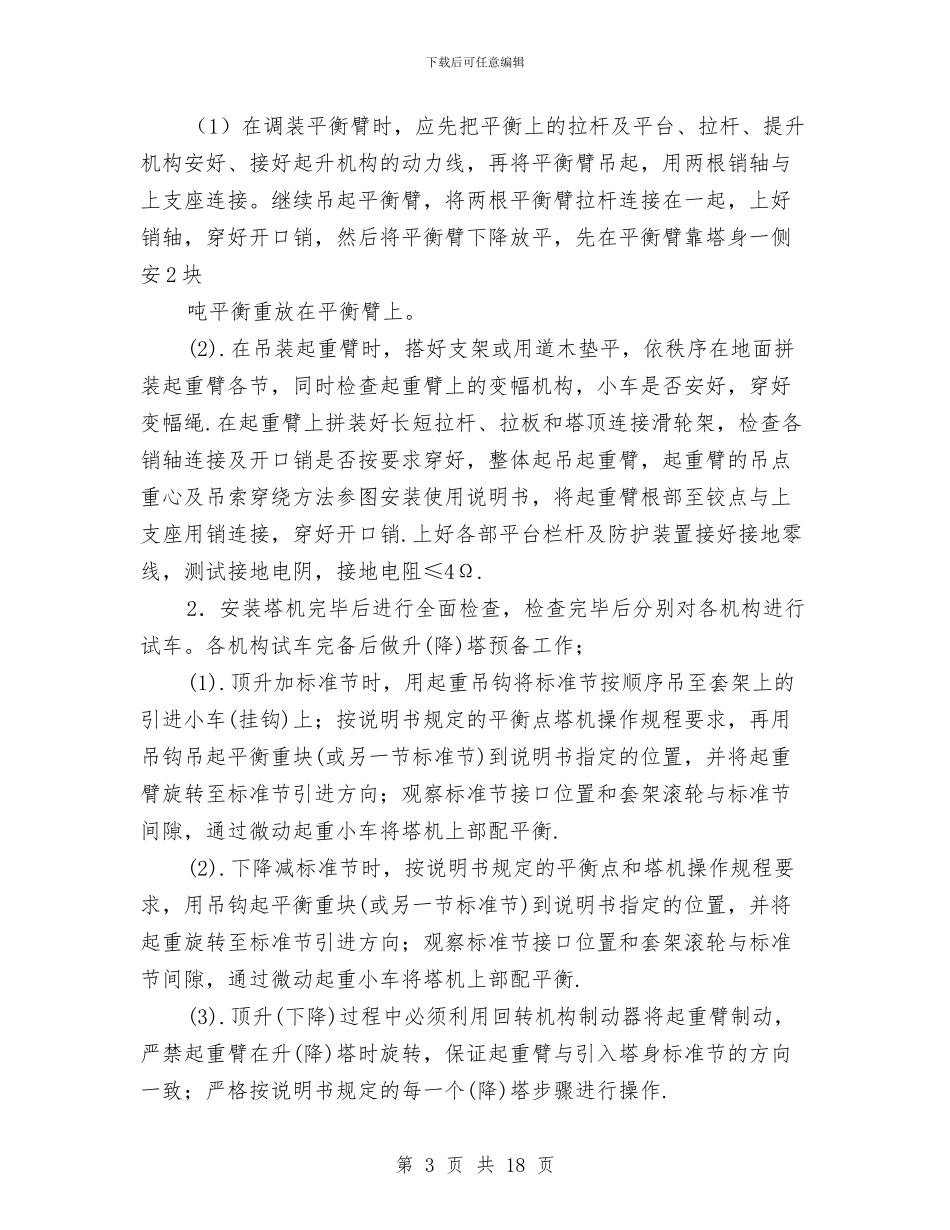

2 配备安拆塔工具,由负责,工具清单如下:(1)10 磅大锤一把;(2)3 磅手锤一把第 1 页 共 18 页下载后可任意编辑(3)地脚螺栓专用扳手一把(4)标准节专用扳手两把(5)撬棍一根 (6) 6 寸、12 寸、18 寸活动板手各一把(7)调节垫板若干(8)缆风绳一根(9)卸扣若干(10)常用电工工具3
施工现场维护电工提前考虑好夜间作业的照明问题,这项工作由施工现场负责
提前联系好安拆塔所需的机械和运输车辆,由负责,具体进出场时间由现场设备负责人提前一周通知
安拆塔机人员,再安拆塔机的期间的后勤工作由负责

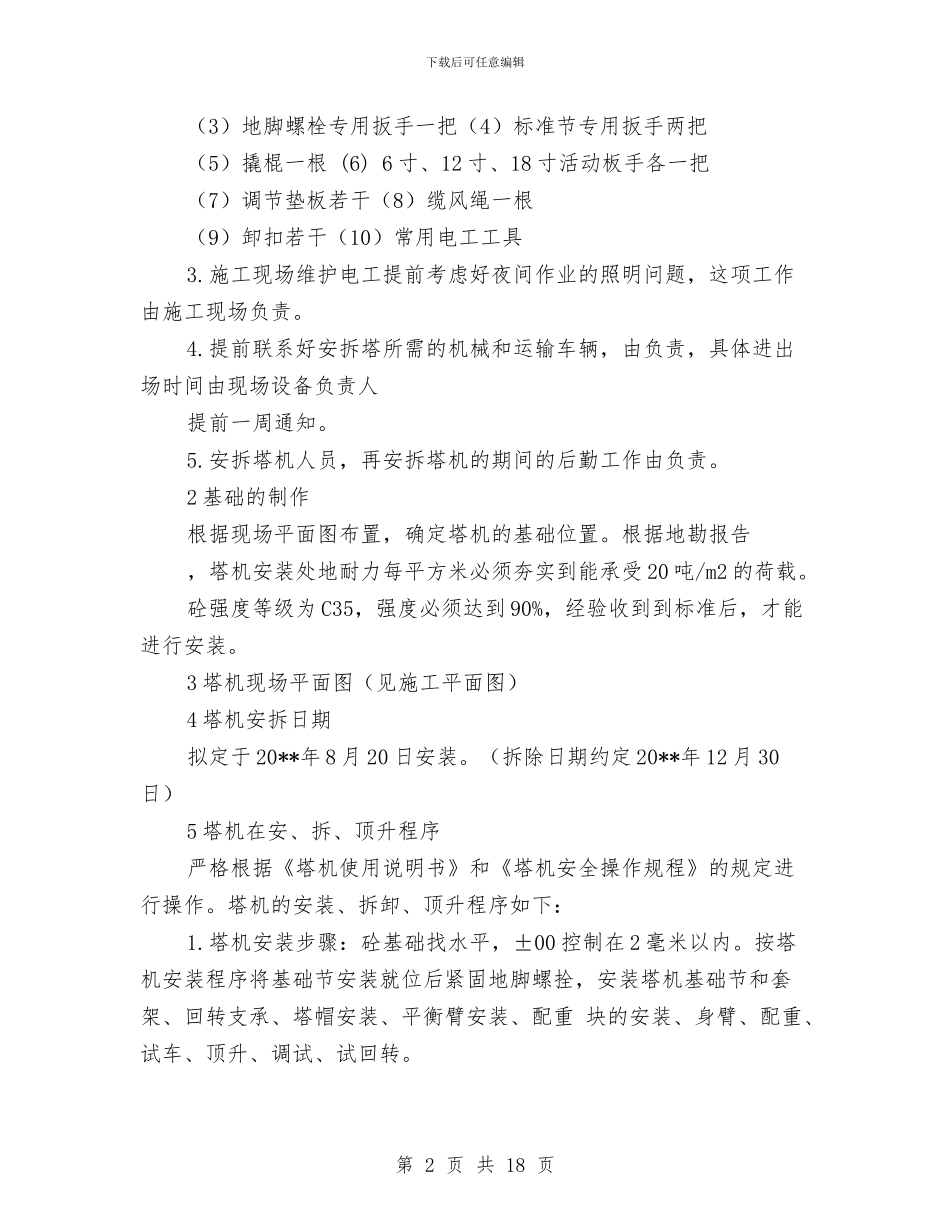

2 基础的制作根据现场
