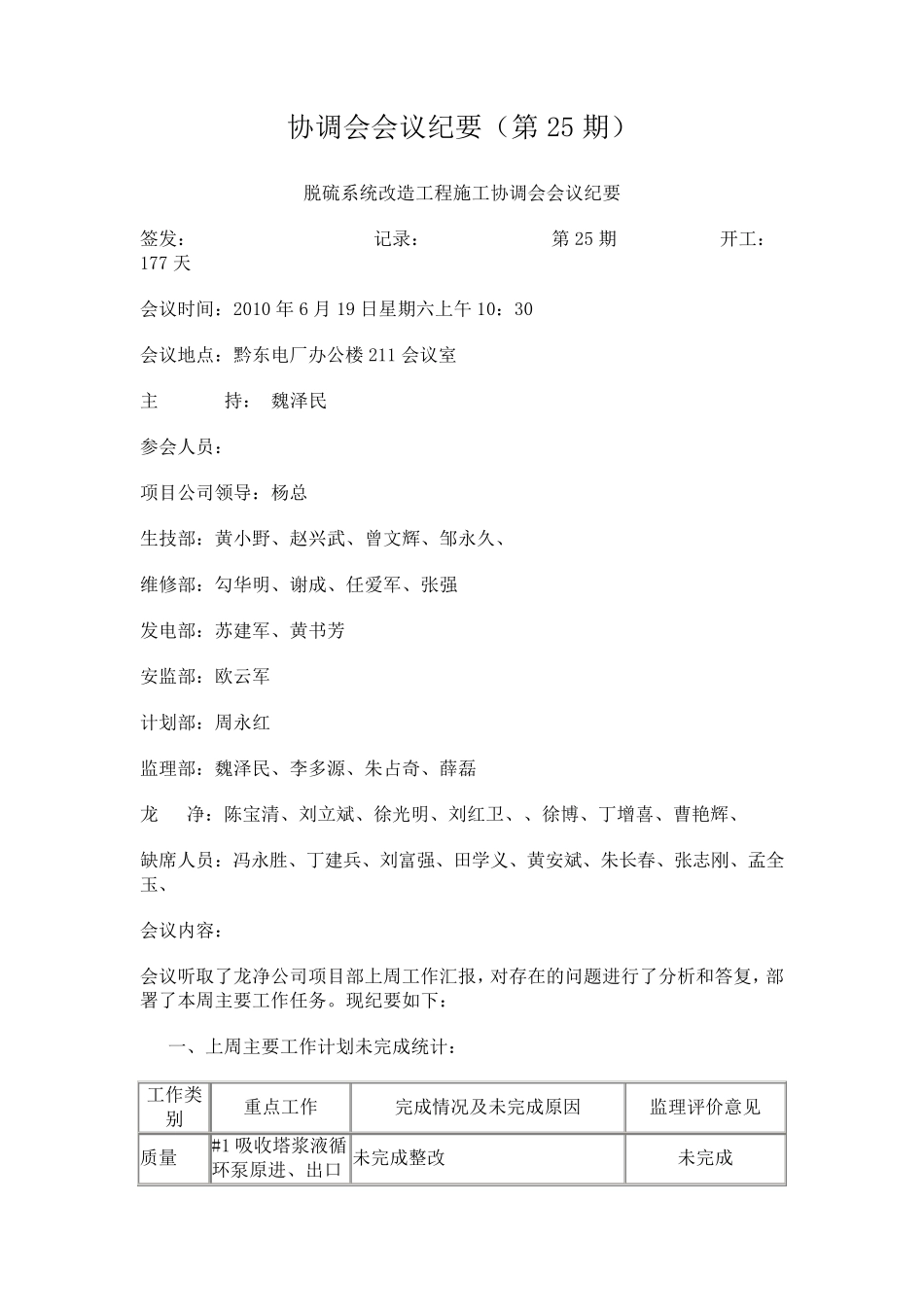

协调会会议纪要(第25 期) 脱硫系统改造工程施工协调会会议纪要 签发: 记录: 第25 期 开工:177 天 会议时间:2010 年6 月19 日星期六上午10:30 会议地点:黔东电厂办公楼211 会议室 主 持: 魏泽民 参会人员: 项目公司领导:杨总 生技部:黄小野、赵兴武、曾文辉、邹永久、 维修部:勾华明、谢成、任爱军、张强 发电部:苏建军、黄书芳 安监部:欧云军 计划部:周永红 监理部:魏泽民、李多源、朱占奇、薛磊 龙 净:陈宝清、刘立斌、徐光明、刘红卫、、徐博、丁增喜、曹艳辉、 缺席人员:冯永胜、丁建兵、刘富强、田学义、黄安斌、朱长春、张志刚、孟全玉、 会议内容: 会议听取了龙净公司项目部上周工作汇报,对存在的问题进行了分析 和 答 复 ,部署 了本 周主要工作任务

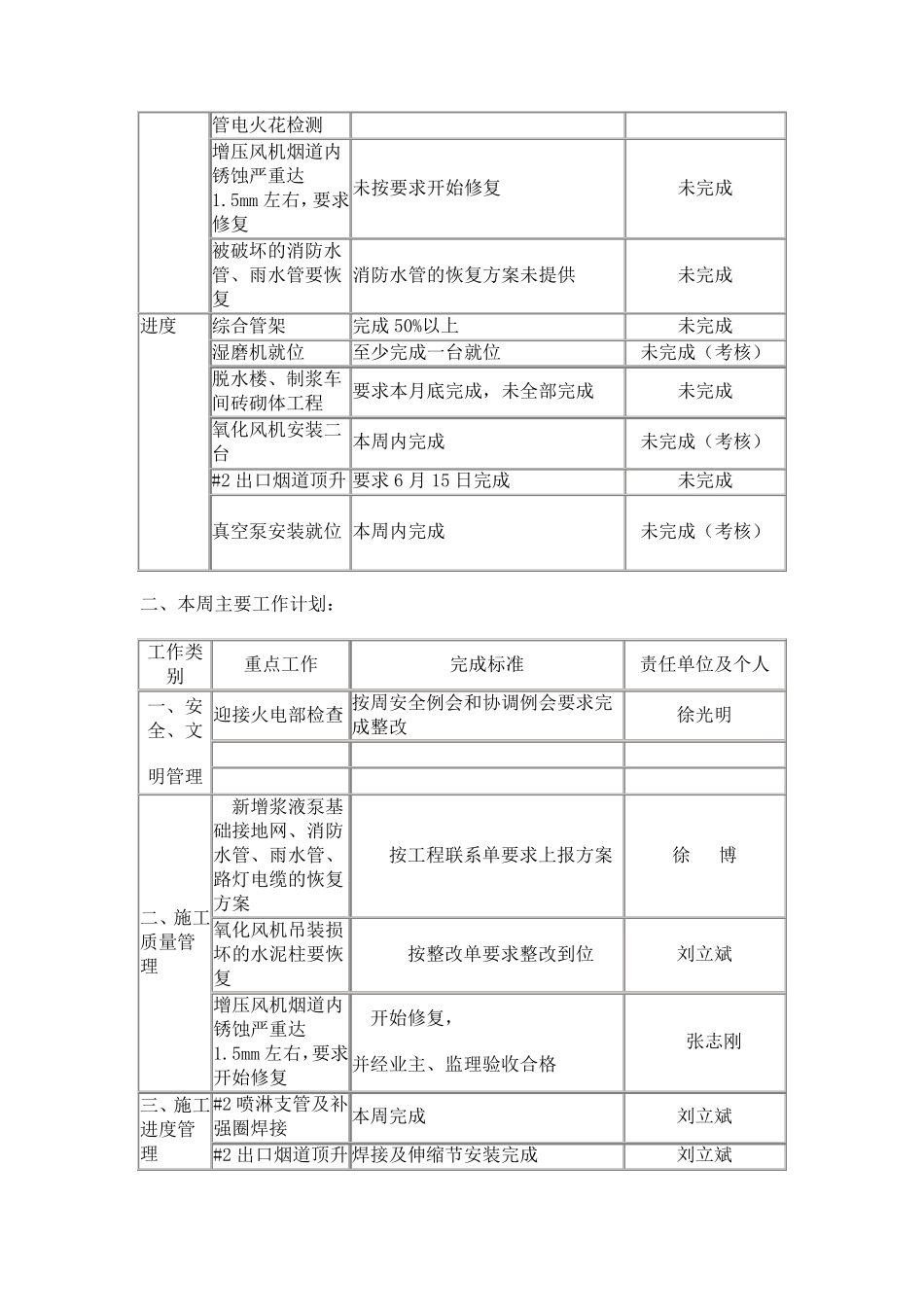

现 纪要如 下 : 一 、上周主要工作计划未 完 成统计: 工作类别 重 点工作 完 成情 况 及 未 完 成原 因 监理评 价 意 见 质 量 #1 吸 收 塔 浆 液 循环 泵 原 进、出 口未 完 成整 改 未 完 成 管电火花检测 增压风机烟道内锈蚀严重达1
5mm 左右,要求修复 未按要求开始修复 未完成 被破坏的消防水管、雨水管要恢复 消防水管的恢复方案未提供 未完成 进度 综合管架 完成50%以上 未完成 湿磨机就位 至少完成一台就位 未完成(考核) 脱水楼、制浆车间砖砌体工程 要求本月底完成,未全部完成 未完成 氧化风机安装二台 本周内完成 未完成(考核) #2 出口烟道顶升 要求6 月 15 日完成 未完成 真空泵安装就位 本周内完成 未完成(考核) 二、本周主要工作计划: 工作类别 重点工作 完成标准 责任单位及个人 一、安全、文 明管理 迎接火电部检查 按周安全例会和协调例会要求完成整改 徐光明 二、施工质量管理 新增浆液泵基础接地网、消防水管、雨水管、路灯电缆的恢复方案
