工程施工联系单 施---0 1 工程名称 工程部位 施工图变更 图号 建施0 3 主要原因 施工图纸与现场实际情况不符 联 系 内 容 致: 甲方: 监理单位: 设计单位: 图纸建施03 的设计施工内与现场实际情况不符
经甲方、监理、设计单位协商由施工单位出平面图,经甲方、监理、设计单位确认后再进行施工
现平面图已出请甲方、监理、设计单位尽快确认
承包单位: 年 月 日 监理(建设)单位:(盖章) 负责人: 年 月 日 设计(建设)单位: 工程负责人: 年 月 日 工程负责人:施工员:经办人:第页 在施工过程中,发现图纸仍有差错或与实际情况不符,或因施工条件,材料规格,品种,质量不能完全符合设计要求及职工提出合理化建议等,需要进行施工图修改都要有文字记录,核定签证,归入工程档案
广 州 市 建设局 监制 增加工程现场签证单 单位工程名称: 注:现场签证必须及时办理

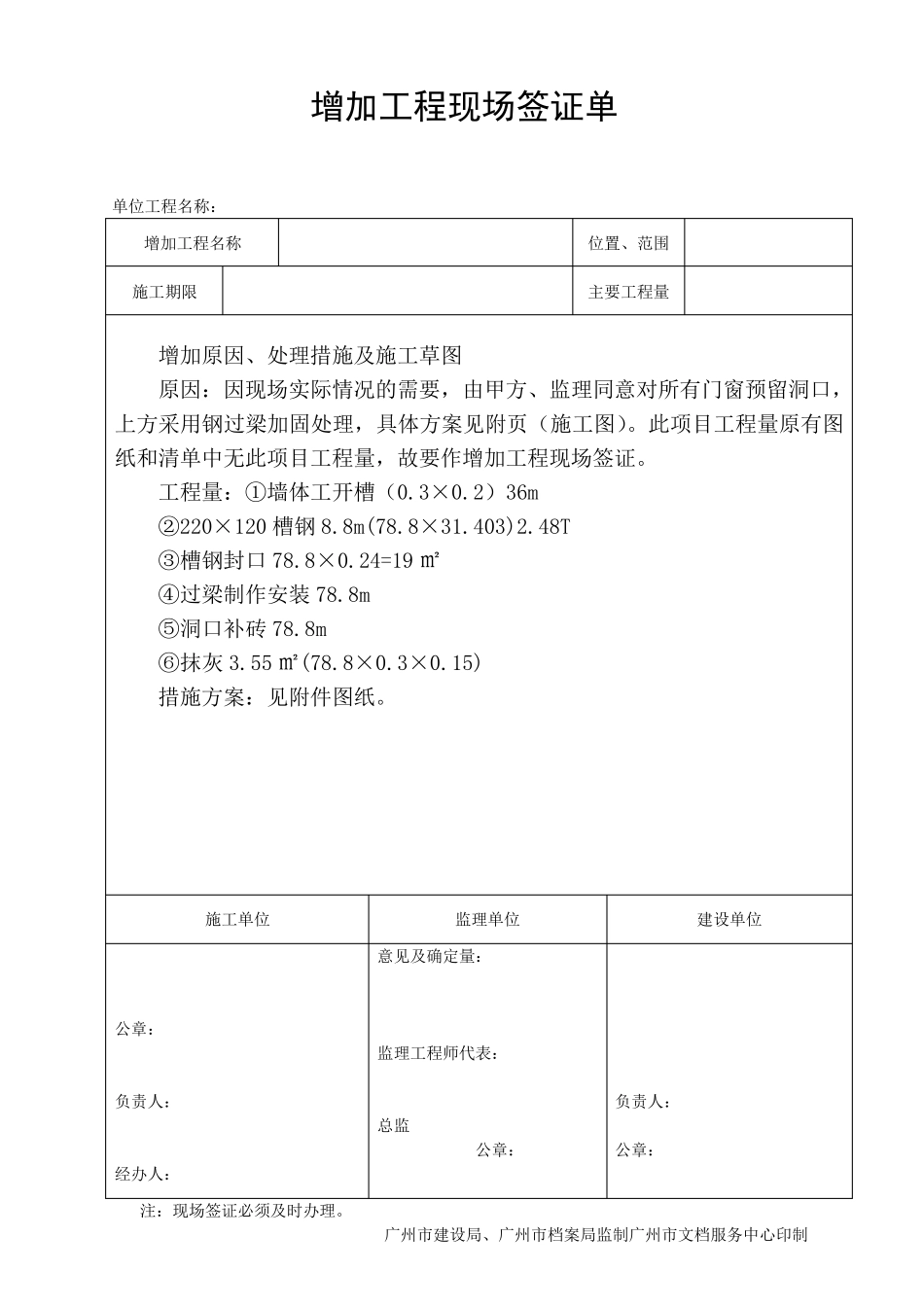

广州市建设局、广州市档案局监制广州市文档服务中心印制 增加工程名称 位置、范围 施工期限 主要工程量 增加原因、处理措施及施工草图 原因:因现场实际情况的需要,由甲方、监理同意对所有门窗预留洞口,上方采用钢过梁加固处理,具体方案见附页(施工图)
此项目工程量原有图纸和清单中无此项目工程量,故要作增加工程现场签证
工程量:①墙体工开槽(0
2)36m ②220×120 槽钢8
48T ③槽钢封口78
24=19 ㎡ ④过梁制作安装 78
8m ⑤洞口补砖 78
8m ⑥抹灰 3
55 ㎡(78
15) 措施方案:见附件图纸

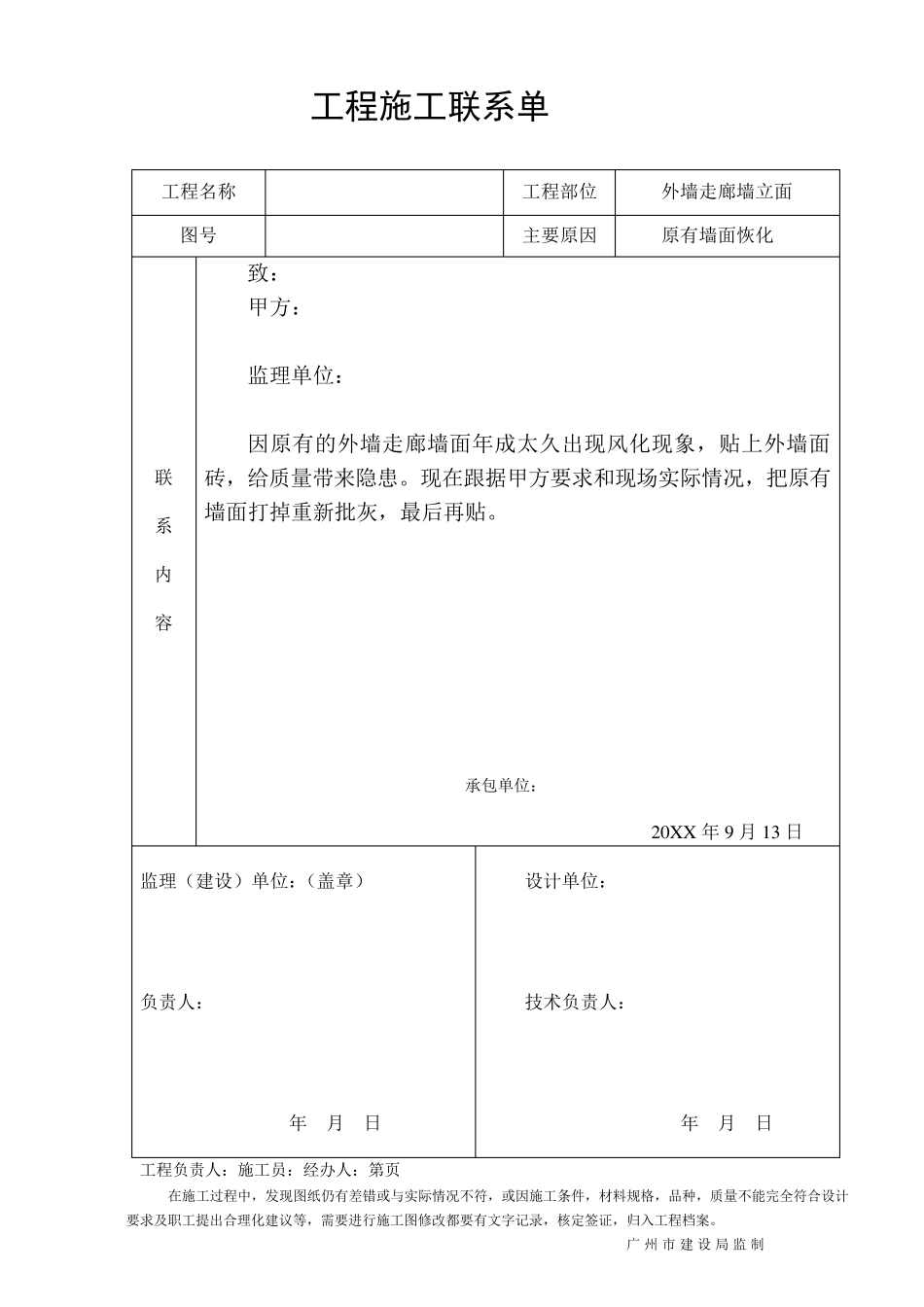

施工单位 监理单位 建设单位 公章: 负责人: 经办人: 意见及确定量: 监理工程师代表: 总监 公章: 负责人: 公章: 工程施工联系单 工程名称 工程部位 外墙走廊墙立面 图号 主要原因 原有墙面恢化 联 系 内 容
