Xxxxxx有限公司 现场工程量签证单 编 号:20110608(消防-001) 工程名称 监理单位 施工单位 造价全过程控制单位 签证内容: 附注及图示 建设单位 跟踪审计单位 监理单位 施工单位 现场代表: 年 月 日 现场负责人: 年 月 日 现场监理工程师: 总监: 年 月 日 技术负责人: 年 月 日 重庆西永微电子产业园区开发有限公司 现场工程量签证单 编 号:20110620(消防-002) 工程名称 达丰(重庆)电脑生产基地二期工程F1B 项目 监理单位 重庆亚太工程建设监理有限公司 施工单位 重庆建工集团股份有限公司 造价全过程控制单位 重庆天健工程咨询有限公司 签证内容: F1B 一层夹层、二层以及三层L/3轴消防管道按图纸施工要穿越楼梯口,广达业主为了美观性要求我公司将楼梯口处的消防管道敷设在过道及大厅吊顶内

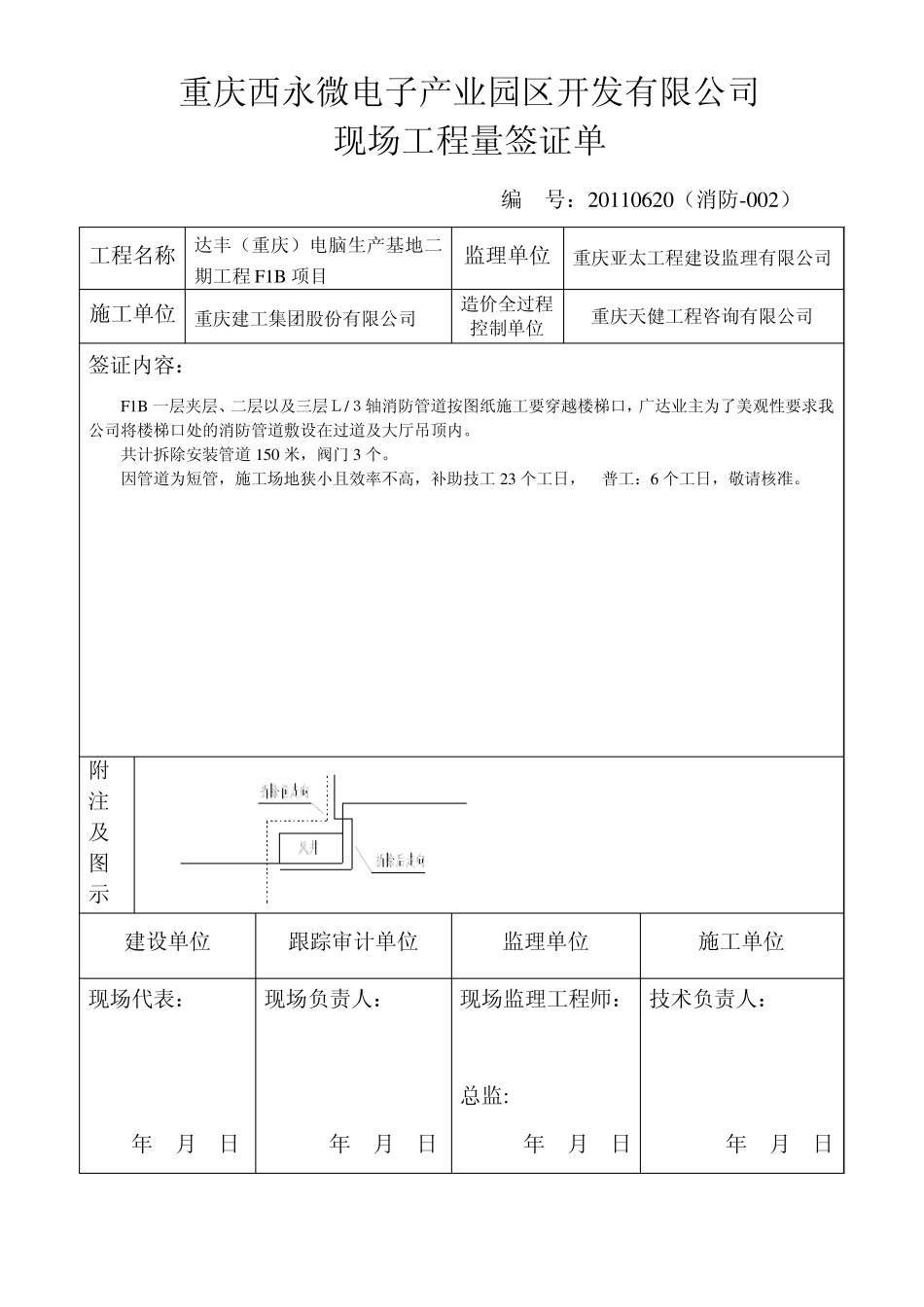

共计拆除安装管道 150 米,阀门 3 个
因管道为短管,施工场地狭小且效率不高,补助技工23 个工日, 普工:6 个工日,敬请核准
附注及图示 建设单位 跟踪审计单位 监理单位 施工单位 现场代表: 年 月 日 现场负责人: 年 月 日 现场监理工程师: 总监: 年 月 日 技术负责人: 年 月 日 消防-0 0 2 附图 说明:一层夹层L3轴的消防管道按图纸施工完毕后,应业主要求将楼梯间的明管改向转为从墙内走
重庆西永微电子产业园区开发有限公司 现场工程量签证单 编 号:20110620(消防-003) 工程名称 达丰(重庆)电脑生产基地二期工程 F1B 项目 监理单位 重庆亚太工程建设监理有限公司 施工单位 重庆建工集团股份有限公司 造价全过程控制单位 重庆天健工程咨询有限公司 签证内容: 由于工程进度要求广达业主指定品牌消防箱厂家生产力不足迟迟未到货,必须在消防箱未到场的情况下决定采用加堵头试压的方法以避免后期可能会出现为修复主管
