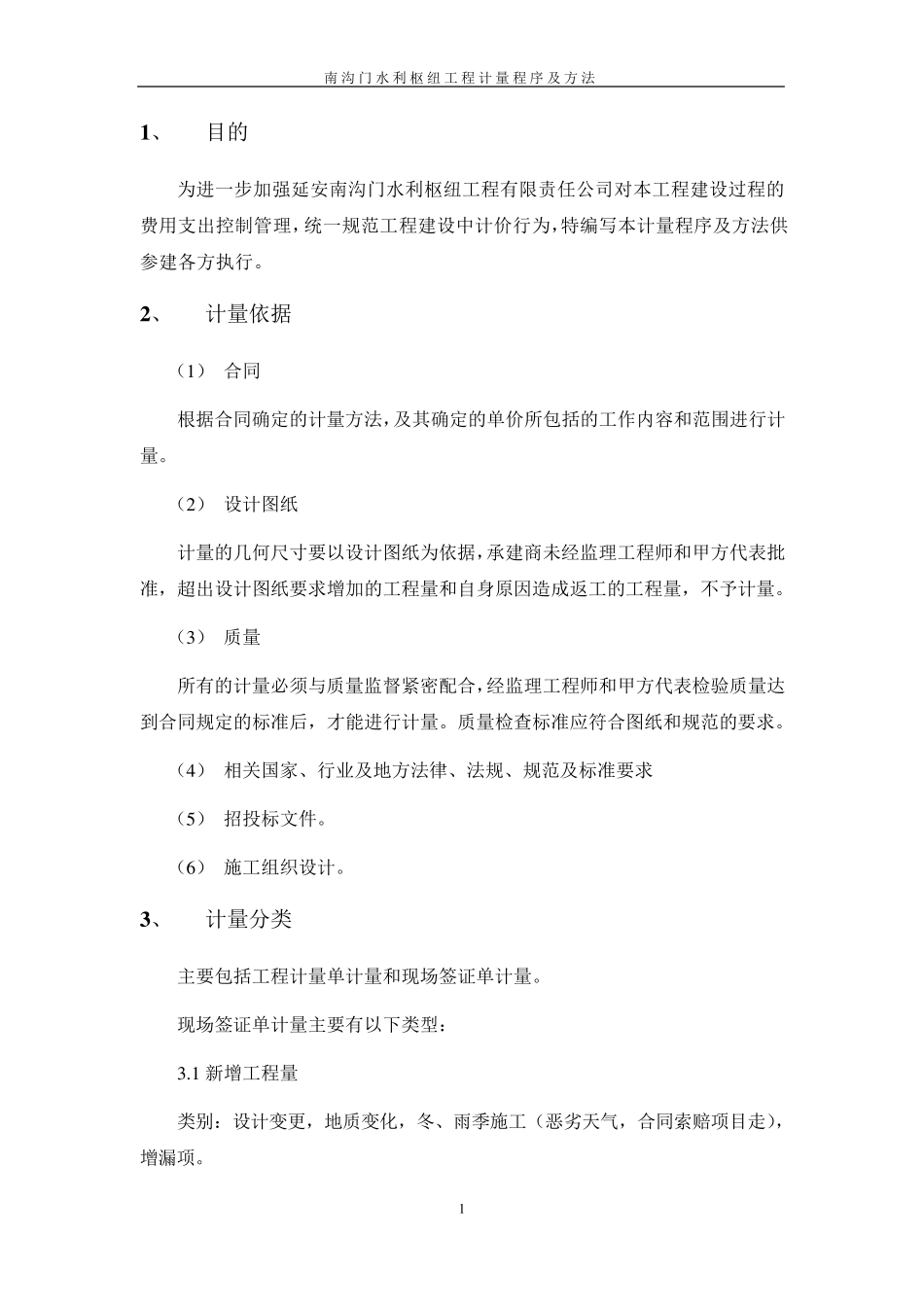

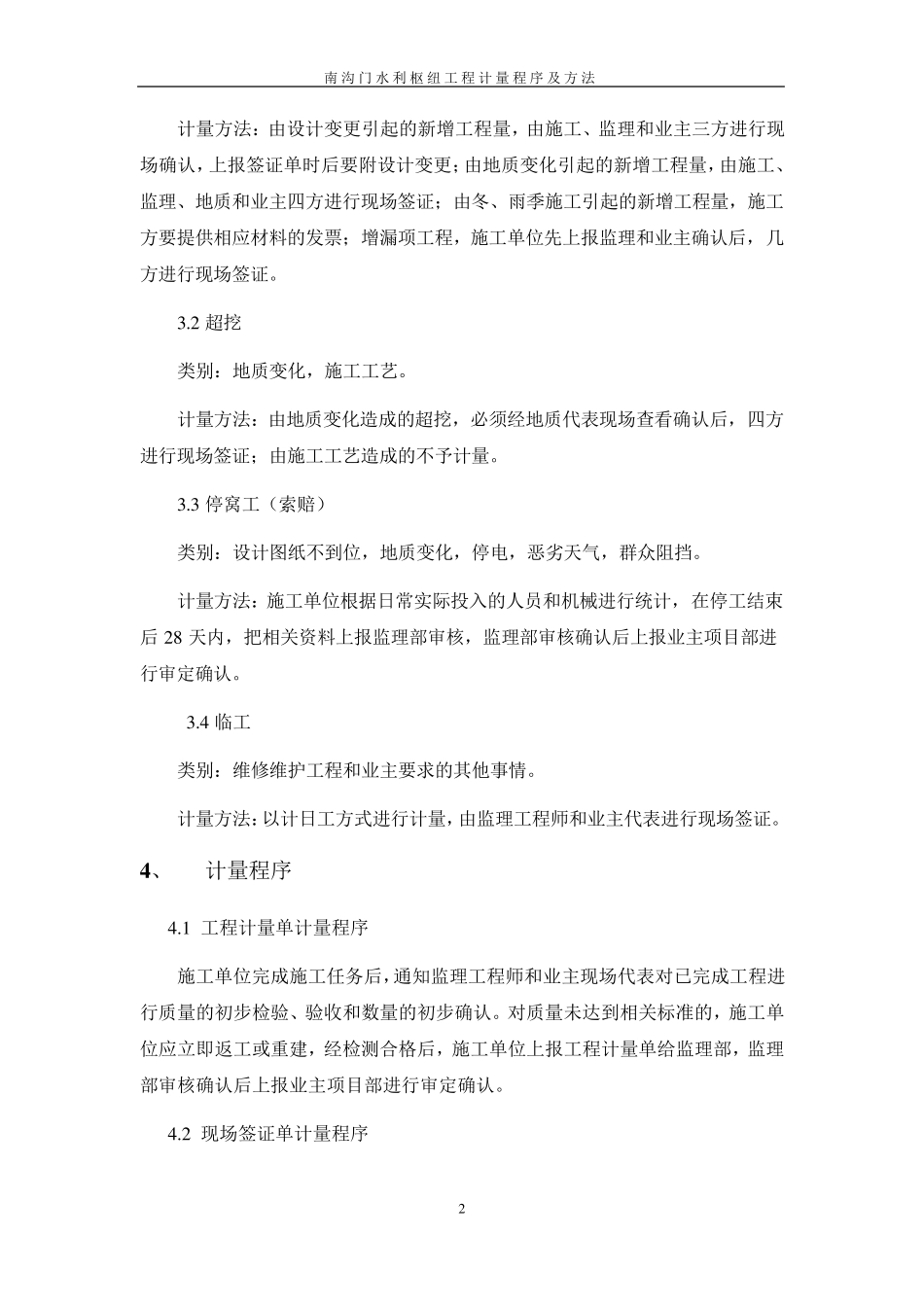

工 程 计 量 程 序 及 方 法 延安南沟门水利枢纽工程有限责任公司 二零一一年十一月 南沟门水利枢纽工程计量程序及方法 1 1 、 目的 为进一步加强延安南沟门水利枢纽工程有限责任公司对本工程建设过程的费用支出控制管理,统一规范工程建设中计价行为,特编写本计量程序及方法供参建各方执行。 2 、 计量依据 (1 ) 合同 根据合同确定的计量方法,及其确定的单价所包括的工作内容和范围进行计量。 (2 ) 设计图纸 计量的几何尺寸要以设计图纸为依据,承建商未经监理工程师和甲方代表批准,超出设计图纸要求增加的工程量和自身原因造成返工的工程量,不予计量。 (3 ) 质量 所有的计量必须与质量监督紧密配合,经监理工程师和甲方代表检验质量达到合同规定的标准后,才能进行计量。质量检查标准应符合图纸和规范的要求。 (4 ) 相关国家、行业及地方法律、法规、规范及标准要求 (5 ) 招投标文件。 (6 ) 施工组织设计。 3 、 计量分类 主要包括工程计量单计量和现场签证单计量。 现场签证单计量主要有以下类型: 3 .1 新增工程量 类别:设计变更,地质变化,冬、雨季 施工(恶 劣 天 气 ,合同索 赔 项 目走 ),增漏 项 。 南沟门水利枢纽工程计量程序及方法 2 计量方法:由设计变更引起的新增工程量,由施工、监理和业主三方进行现场确认,上报签证单时后要附设计变更;由地质变化引起的新增工程量,由施工、监理、地质和业主四方进行现场签证;由冬、雨季施工引起的新增工程量,施工方要提供相应材料的发票;增漏项工程,施工单位先上报监理和业主确认后,几方进行现场签证。 3 .2 超挖 类别:地质变化,施工工艺。 计量方法:由地质变化造成的超挖,必须经地质代表现场查看确认后,四方进行现场签证;由施工工艺造成的不予计量。 3 .3 停窝工(索赔) 类别:设计图纸不到位,地质变化,停电,恶劣天气,群众阻挡。 计量方法:施工单位根据日常实际投入的人员和机械进行统计,在停工结束后 2 8 天内,把相关资料上报监理部审核,监理部审核确认后上报业主项目部进行审定确认。 3 .4 临工 类别:维修维护工程和业主要求的其他事情。 计量方法:以计日工方式进行计量,由监理工程师和业主代表进行现场签证。 4 、 计量程序 4 .1 工程计量单计量程序 施工单位完成施工任务后,通知监理工程师和业主现场代表对已完成工程进行质量的初步检验、验收和...
