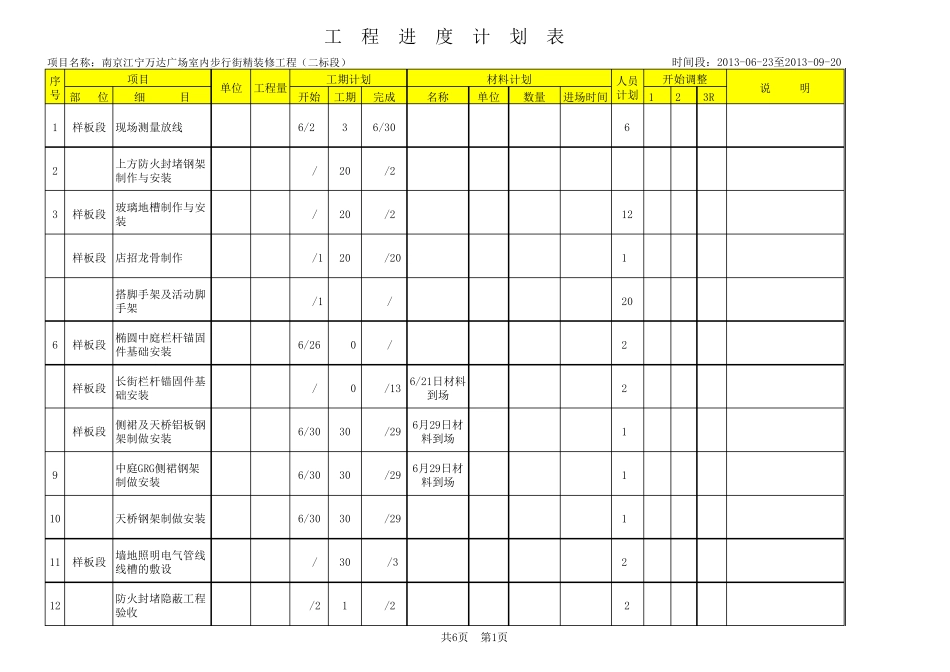

部 位细 目开始工期完成名称单位数量进场时间 1ST2ND3RD1样板段现场测量放线6/2836/3062上方防火封堵钢架制作与安装7/5207/2483样板段玻璃地槽制作与安装7/5207/24124 样板段店招龙骨制作7/1207/20185搭脚手架及活动脚手架7/157/5206样板段椭圆中庭栏杆锚固件基础安装6/26408/4247 样板段长街栏杆锚固件基础安装7/5408/13 6/21日材料到场248 样板段侧裙及天桥铝板钢架制做安装6/30307/296月29日材料到场189中庭GRG侧裙钢架制做安装6/30307/296月29日材料到场1810天桥钢架制做安装6/30307/291511样板段墙地照明电气管线线槽的敷设7/5308/32412防火封堵隐蔽工程验收7/2417/242工 程 进 度 计 划 表项目名称:南京江宁万达广场室内步行街精装修工程(二标段)时间段:2013-06-23至2013-09-20序号项目单位工程量材料计划说 明工期计划人员计划开始调整共6页 第1页部 位细 目开始工期完成名称单位数量进场时间 1ST2ND3RD工 程 进 度 计 划 表项目名称:南京江宁万达广场室内步行街精装修工程(二标段)时间段:2013-06-23至2013-09-20序号项目单位工程量材料计划说 明工期计划人员计划开始调整13防火封堵岩棉填充7/2477/30814防火封堵封板7/3038/16月30日材料到场1015吊顶转换层安装6/26157/101016样板段吊顶龙骨安装7/5227/26 龙骨已进场3017样板段电气穿线、接线工程7/8308/62018样板段吊顶灯槽及侧裙龙骨安装7/13308/112019样板段吊顶隐蔽工程验收7/1527/16320样板段栏杆不锈钢立柱定制7/1307/307月底立柱陆续到场2421样板段栏杆不锈钢立柱安装7
