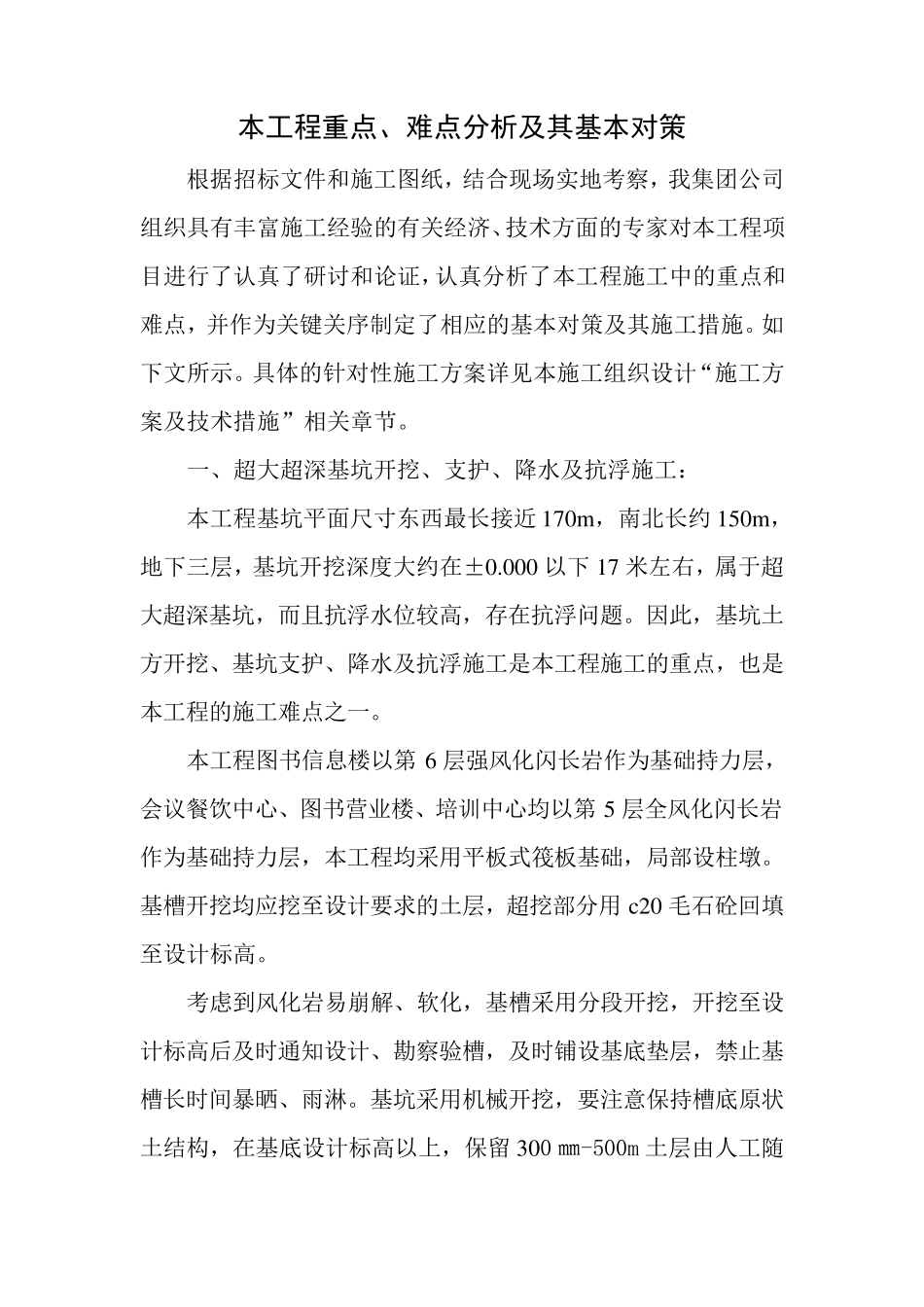

本工程重点、难点分析及其基本对策 根据招标文件和施工图纸,结合现场实地考察,我集团公司组织具有丰富施工经验的有关经济、技术方面的专家对本工程项目进行了认真了研讨和论证,认真分析了本工程施工中的重点和难点,并作为关键关序制定了相应的基本对策及其施工措施
具体的针对性施工方案详见本施工组织设计“施工方案及技术措施”相关章节
一、超大超深基坑开挖、支护、降水及抗浮施工: 本工程基坑平面尺寸东西最长接近170m ,南北长约150m ,地下三层,基坑开挖深度大约在±0
000 以下17 米左右,属于超大超深基坑,而且抗浮水位较高,存在抗浮问题
因此,基坑土方开挖、基坑支护、降水及抗浮施工是本工程施工的重点,也是本工程的施工难点之一
本工程图书信息楼以第 6 层强风化闪长岩作为基础持力层,会议餐饮中心、图书营业楼、培训中心均以第 5 层全风化闪长岩作为基础持力层,本工程均采用平板式筏板基础,局部设柱墩
基槽开挖均应挖至设计要求的土层,超挖部分用 c20 毛石砼回填至设计标高
考虑到风化岩易崩解、软化,基槽采用分段开挖,开挖至设计标高后及时通知设计、勘察验槽,及时铺设基底垫层,禁止基槽长时间暴晒、雨淋
基坑采用机械开挖,要注意保持槽底原状土结构,在基底设计标高以上,保留 300 ㎜-500m 土层由人工随机挖除
应合理安排施工顺序,防止施工锚杆而扰动基底土层

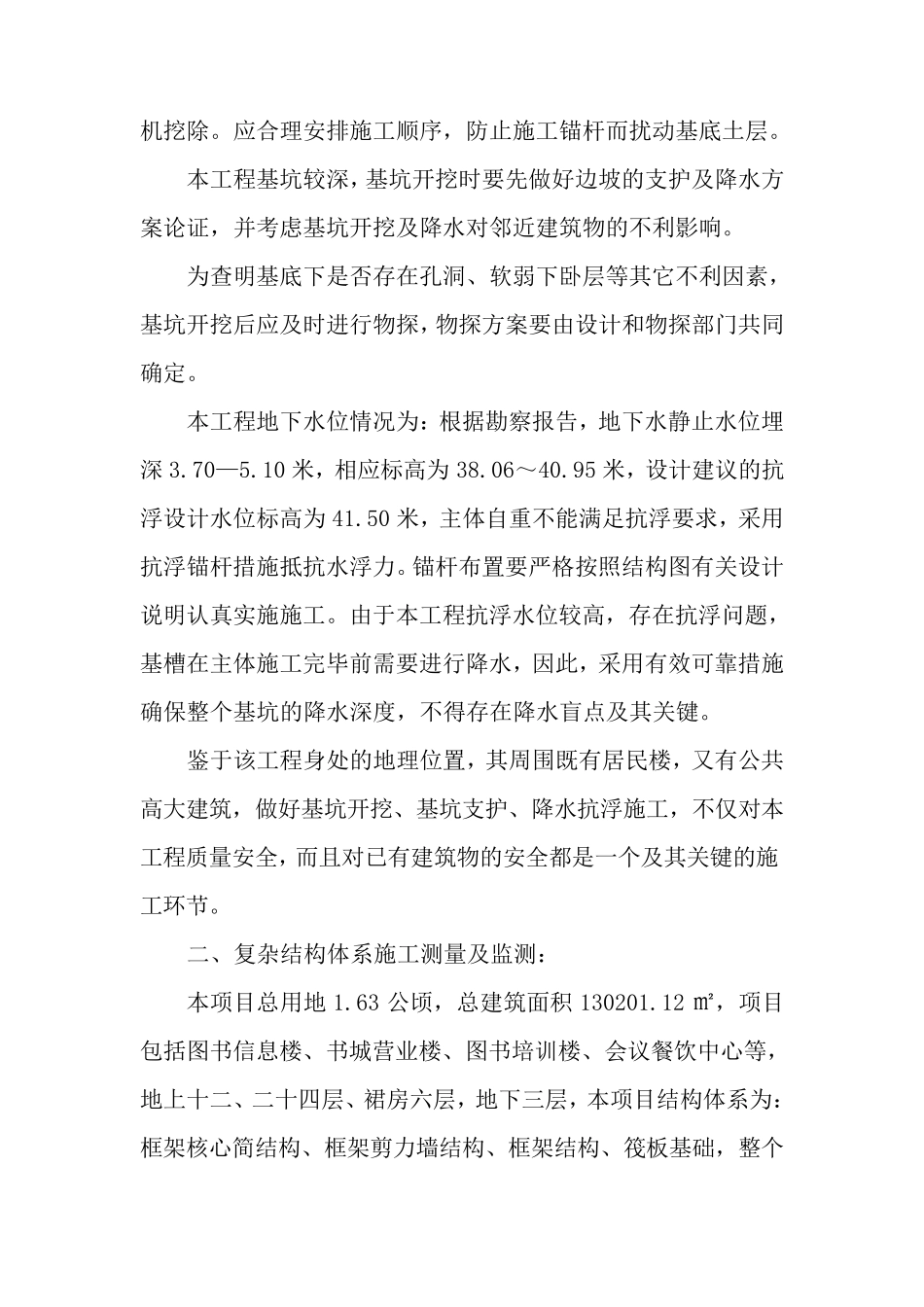

本工程基坑较深,基坑开挖时要先做好边坡的支护及降水方案论证,并考虑基坑开挖及降水对邻近建筑物的不利影响
为查明基底下是否存在孔洞、软弱下卧层等其它不利因素,基坑开挖后应及时进行物探,物探方案要由设计和物探部门共同确定
本工程地下水位情况为:根据勘察报告,地下水静止水位埋深3
10 米,相应标高为38
95 米,设计建议的抗浮设计水位标高为41
50 米,主体自重不能满足抗浮要求,采用抗浮
