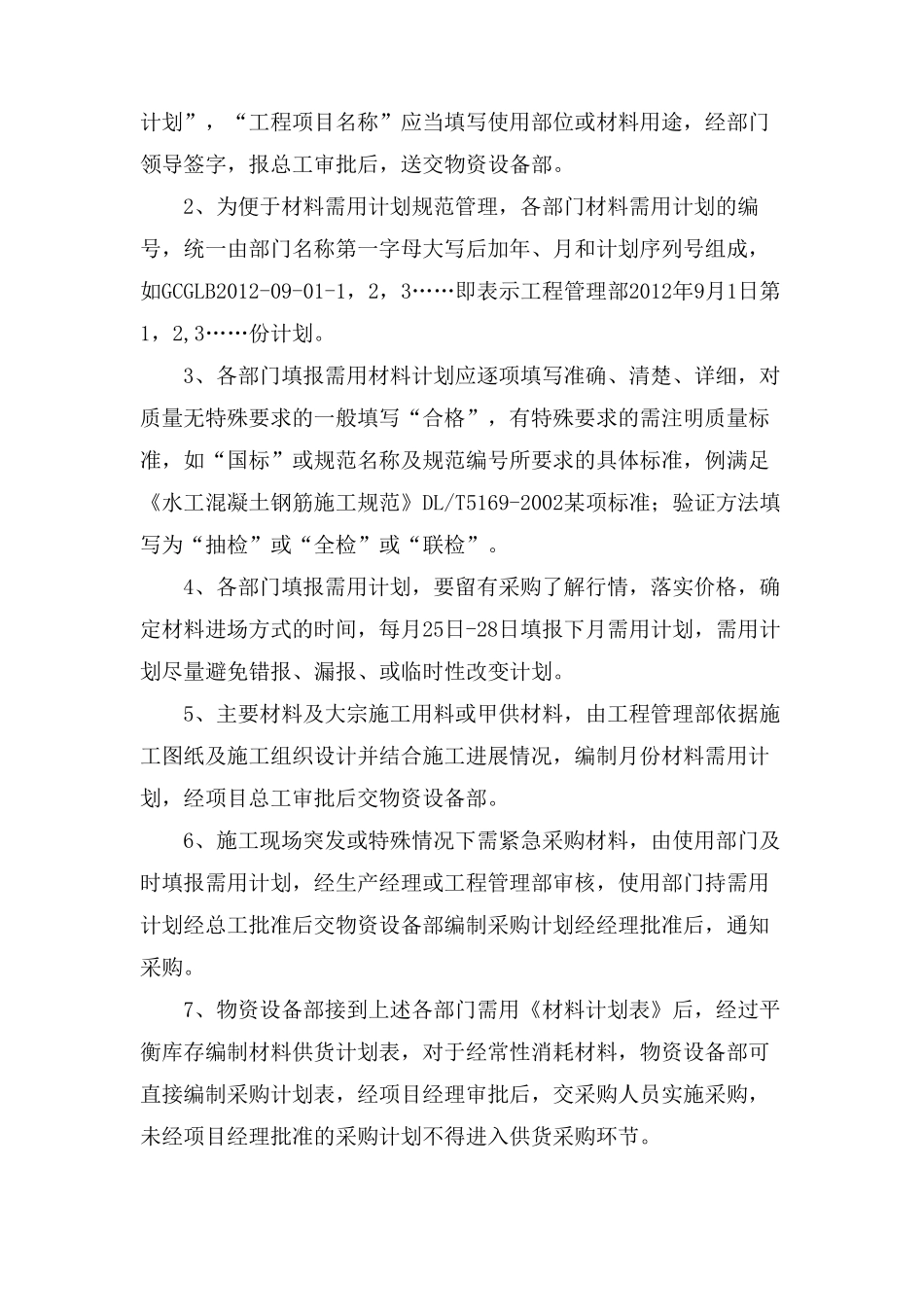

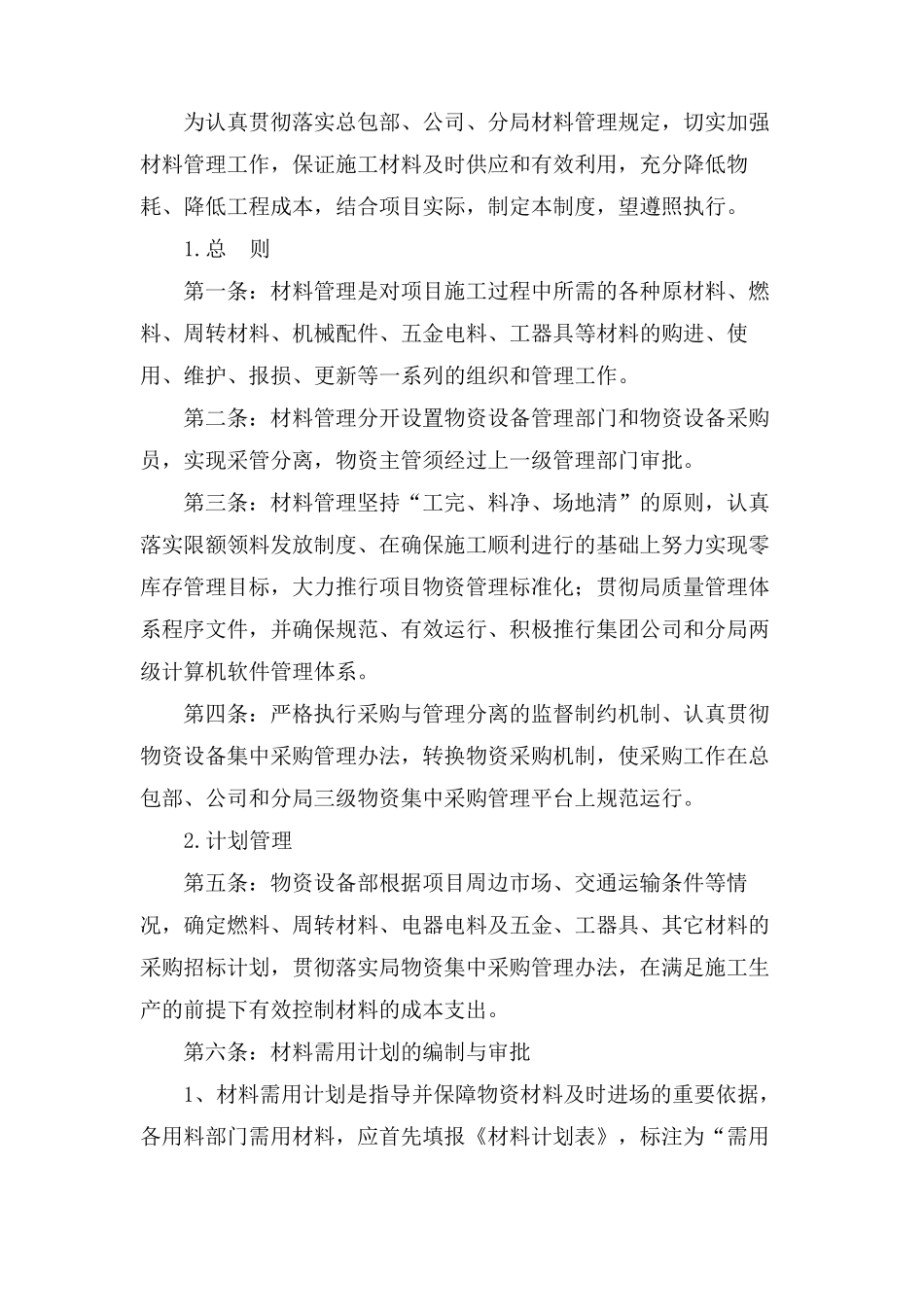

工 程 项 目 材 料 管 理 制 度 为认真贯彻落实总包部、公司、分局材料管理规定,切实加强材料管理工作,保证施工材料及时供应和有效利用,充分降低物耗、降低工程成本,结合项目实际,制定本制度,望遵照执行。 1.总 则 第一条:材料管理是对项目施工过程中所需的各种原材料、燃料、周转材料、机械配件、五金电料、工器具等材料的购进、使用、维护、报损、更新等一系列的组织和管理工作。 第二条:材料管理分开设置物资设备管理部门和物资设备采购员,实现采管分离,物资主管须经过上一级管理部门审批。 第三条:材料管理坚持“工完、料净、场地清”的原则,认真落实限额领料发放制度、在确保施工顺利进行的基础上努力实现零库存管理目标,大力推行项目物资管理标准化;贯彻局质量管理体系程序文件,并确保规范、有效运行、积极推行集 团 公司和分局两级计 算 机软 件管理体系。 第四 条:严 格 执行采购与 管理分离的监 督 制约 机制、认真贯彻物资设备集 中采购管理办 法 ,转换 物资采购机制,使采购工作在总包部、公司和分局三级物资集 中采购管理平 台 上规范运行。 2.计 划 管理 第五条:物资设备部根 据 项目周边 市 场、交 通 运输 条件等情况 ,确定燃料、周转材料、电器电料及五金、工器具、其 它 材料的采购招 标计 划 ,贯彻落实局物资集 中采购管理办 法 ,在满 足 施工生产 的前 提 下 有效控 制材料的成本支 出 。 第六 条:材料需用计 划 的编 制与 审批 1、材料需用计 划 是指 导 并保障 物资材料及时进场的重 要 依 据 ,各用料部门需用材料,应首 先 填 报《 材料计 划 表 》 ,标注 为“需用计划”,“工程项目名称”应当填写使用部位或材料用途,经部门领导签字,报总工审批后,送交物资设备部。 2、为便于材料需用计划规范管理,各部门材料需用计划的编号,统一由部门名称第一字母大写后加年、月和计划序列号组成,如GCGLB2012-09-01-1,2,3……即表示工程管理部2012年9月1日第1,2,3……份计划。 3、各部门填报需用材料计划应逐项填写准确、清楚、详细,对质量无特殊要求的一般填写“合格”,有特殊要求的需注明质量标准,如“国标”或规范名称及规范编号所要求的具体标准,例满足《水工混凝土钢筋施工规范》DL/T5169-2002某项标准;验证方法填写为“抽检”或“全检”或“联检”。 4、各部门填报需用计划,要留有采购了解...
