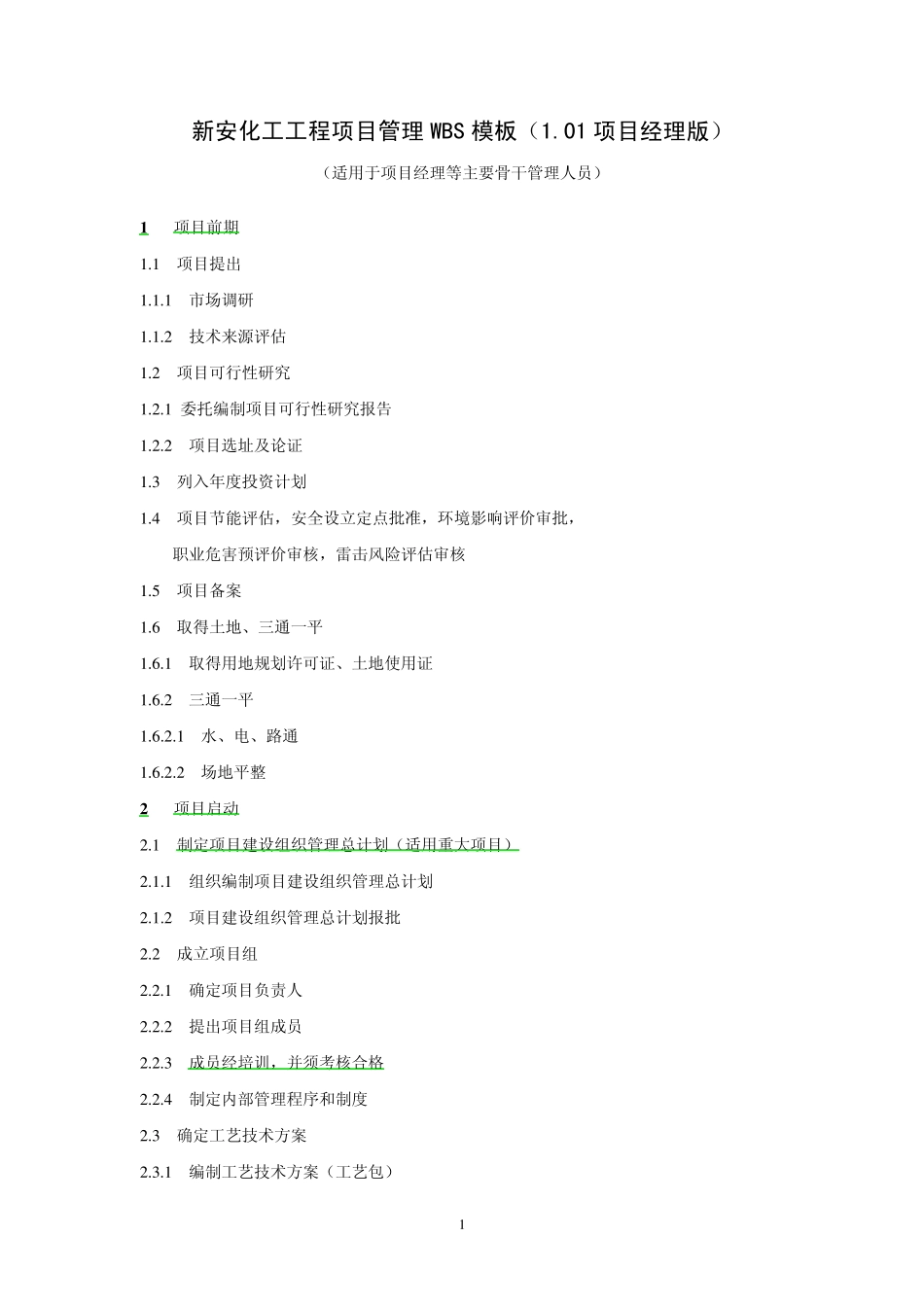

新安化工工程项目管理WBS 模板(1
01 项目经理版) (适用于项目经理等主要骨干管理人员) 1 项目前期 1
1 项目提出 1
1 市场调研 1
2 技术来源评估 1
2 项目可行性研究 1
1 委托编制项目可行性研究报告 1
2 项目选址及论证 1
3 列入年度投资计划 1
4 项目节能评估,安全设立定点批准,环境影响评价审批, 职业危害预评价审核,雷击风险评估审核 1
5 项目备案 1
6 取得土地、三通一平 1
1 取得用地规划许可证、土地使用证 1
2 三通一平 1
1 水、电、路通 1
2 场地平整 2 项目启动 2
1 制定项目建设组织管理总计划(适用重大项目) 2
1 组织编制项目建设组织管理总计划 2
2 项目建设组织管理总计划报批 2
2 成立项目组 2
1 确定项目负责人 2
2 提出项目组成员 2
3 成员经培训,并须考核合格 2
4 制定内部管理程序和制度 2
3 确定工艺技术方案 2

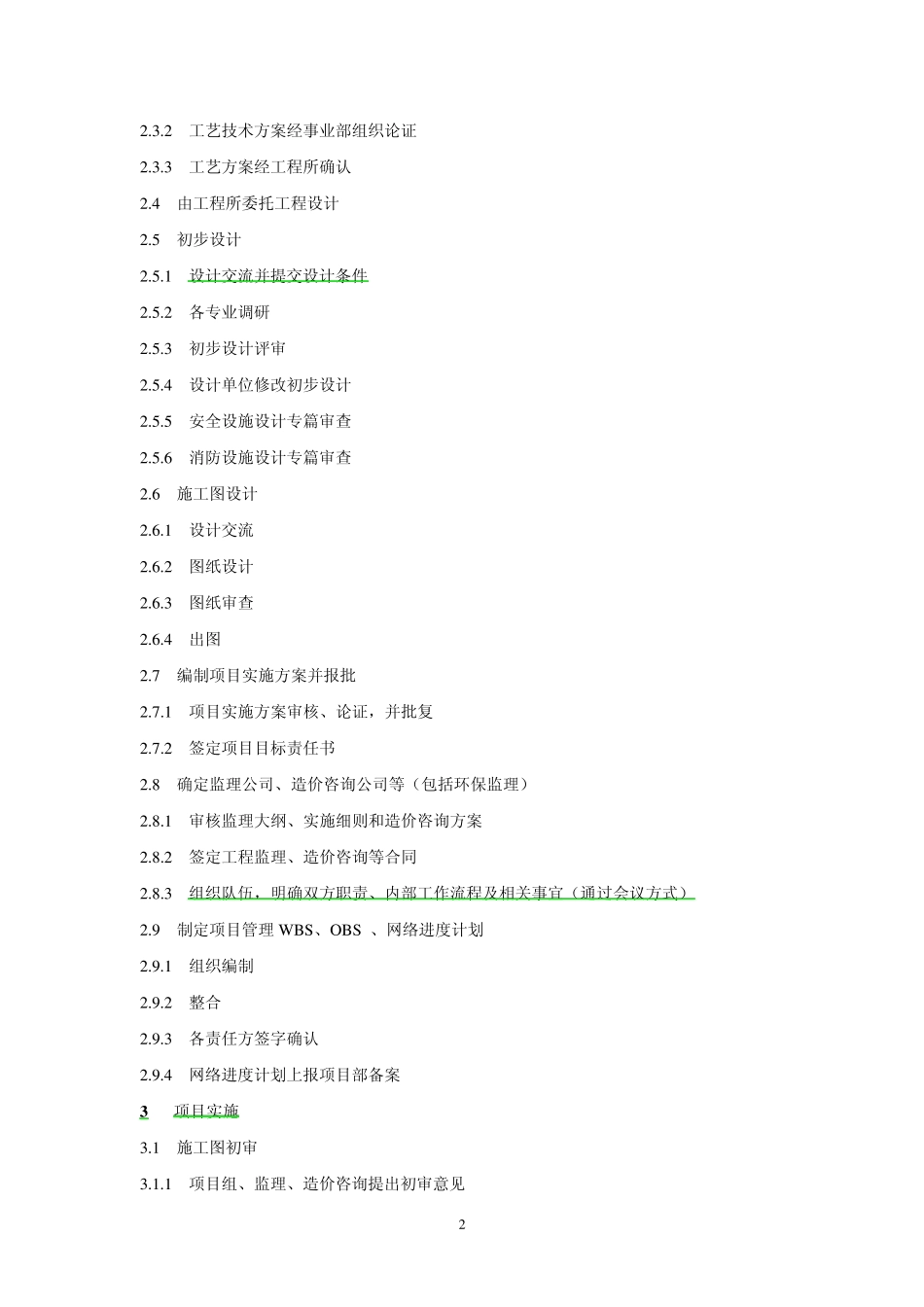

1 编制工艺技术方案(工艺包) 12
2 工艺技术方案经事业部组织论证 2
3 工艺方案经工程所确认 2
4 由工程所委托工程设计 2
5 初步设计 2
1 设计交流并提交设计条件 2
2 各专业调研 2
3 初步设计评审 2
4 设计单位修改初步设计 2
5 安全设施设计专篇审查 2
6 消防设施设计专篇审查 2
6 施工图设计 2
1 设计交流 2
2 图纸设计 2
3 图纸审查 2
4 出图 2
7 编制项目实施方案并报批 2
1 项目实施方案审核、论证,并批复 2
2 签定项目目标责任书 2

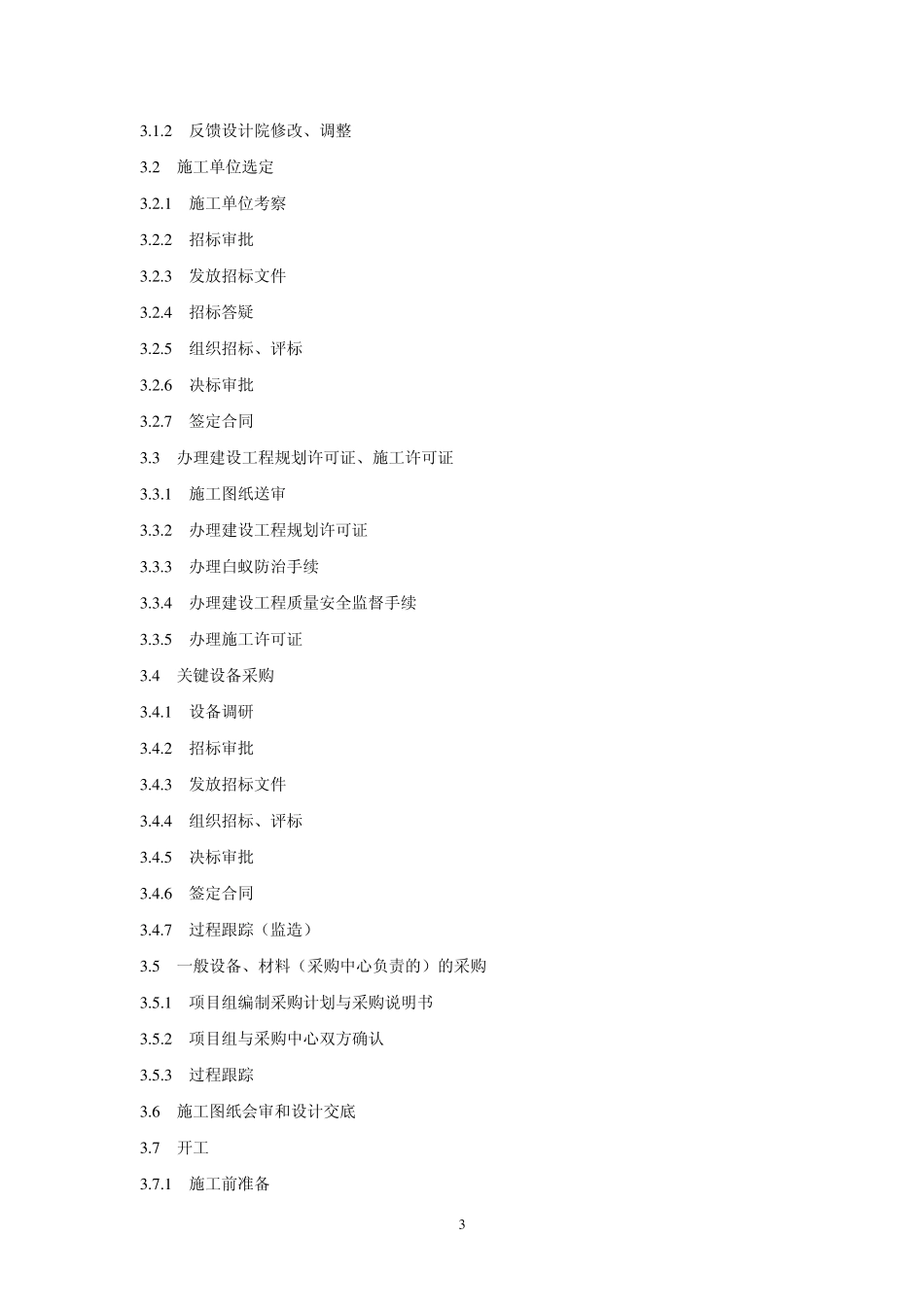

8 确定监理公司、造价咨询公司等(包括环保监理) 2
