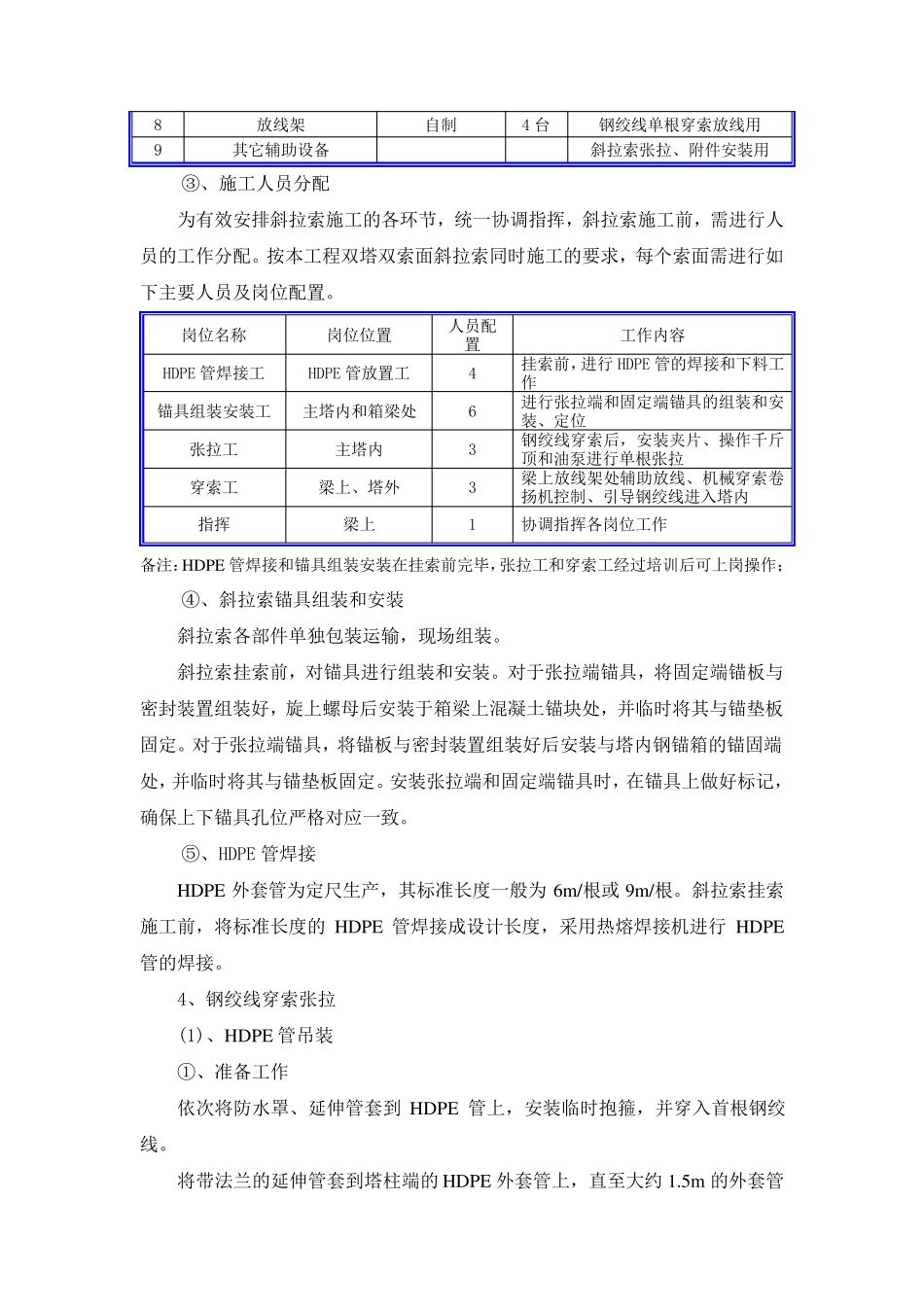

斜拉桥斜拉索施工方案 1、概况 该桥斜拉索采用填充型环氧涂层钢绞线斜拉索,塔上设置张拉端,梁下为锚固端;每侧主塔设12 对斜拉索,全桥共24 对斜拉索,其规格为15-27、15-31、15-34、15-37、15-43、15-55、15-61 共7 种,斜拉索采用平行钢绞线斜拉索体系。斜拉索由固定端锚具、过渡段、自由段、HDPE 护套管、张拉端锚具及索夹、减振器等构成。 2、斜拉索施工工艺 本工程主梁采用前支点挂篮悬臂现浇施工,斜拉索挂索方式与支架现浇和后支点挂篮施工有所不同,需在挂篮上设置索力转换装置。其基本工艺流程详见附《表3 施工工艺框图》。 3、斜拉索施工准备 (1)、施工前准备工作 施工前准备工作包括:施工平台、施工机具的准备;施工人员的工作分配;斜拉索锚具的组装和安装;HDPE 外套管的焊接等。 ①、施工平台准备 斜拉索挂索施工前,在主塔和箱梁处设置施工平台,以方便施工人员操作。主塔施工处在塔内、外均设置施工平台,箱梁处施工平台设置在挂篮上。施工平台的搭设满足施工要求,并采取适当的安全措施,确保人员和设备的安全可靠。 ②、施工机具准备 正式施工前,所有施工机具就位。张拉用千斤顶、油泵和传感器经 过有资 质的第 三 方进 行配套标 定。因 本工程斜拉索规格较 大 ,采用机械 穿 索方式进 行挂索施工,双 塔双 索面 同时 施工时 ,主要施工设备清 单 如 下。 序 号 设备名 称 设备规格 数 量 用途 1 HDPE 管材 热 熔 焊接机 SHD350 2 台 HDPE 外套管接长 焊接用 2 单 孔 千斤顶及配套油泵 SM22-200 5 套 钢绞线单 根 张拉用 3 单 孔 振弦 式压 力传感器 JMZX-3103 5 台 钢绞线索力监 测 用 4 穿 心 式千斤顶及配套油泵 1500T 2 台 斜拉索整 体调 索用 5 卷 扬 机 5T 4 台 钢绞线穿 索用 6 张拉反 力架 15-85 和15-91 4 套 钢绞线单 根 张拉用 7 紧 索器 15-91 2 套 斜拉索紧 索用 8 放 线 架 自 制 4 台 钢 绞 线 单 根 穿 索 放 线 用 9 其 它 辅 助 设 备 斜 拉 索 张 拉 、 附 件 安 装 用 ③ 、 施 工 人 员 分 配 为 有 效 安 排 斜 拉 索 施 工 的 各 环 节 , 统 一 协 调 指 挥 , 斜 拉 索 施 工 前 , 需 进 行 人员 的 工 作 分 配 。 按 本 工 程 双 塔 双 索 面 斜 拉 索 同 时 施...
