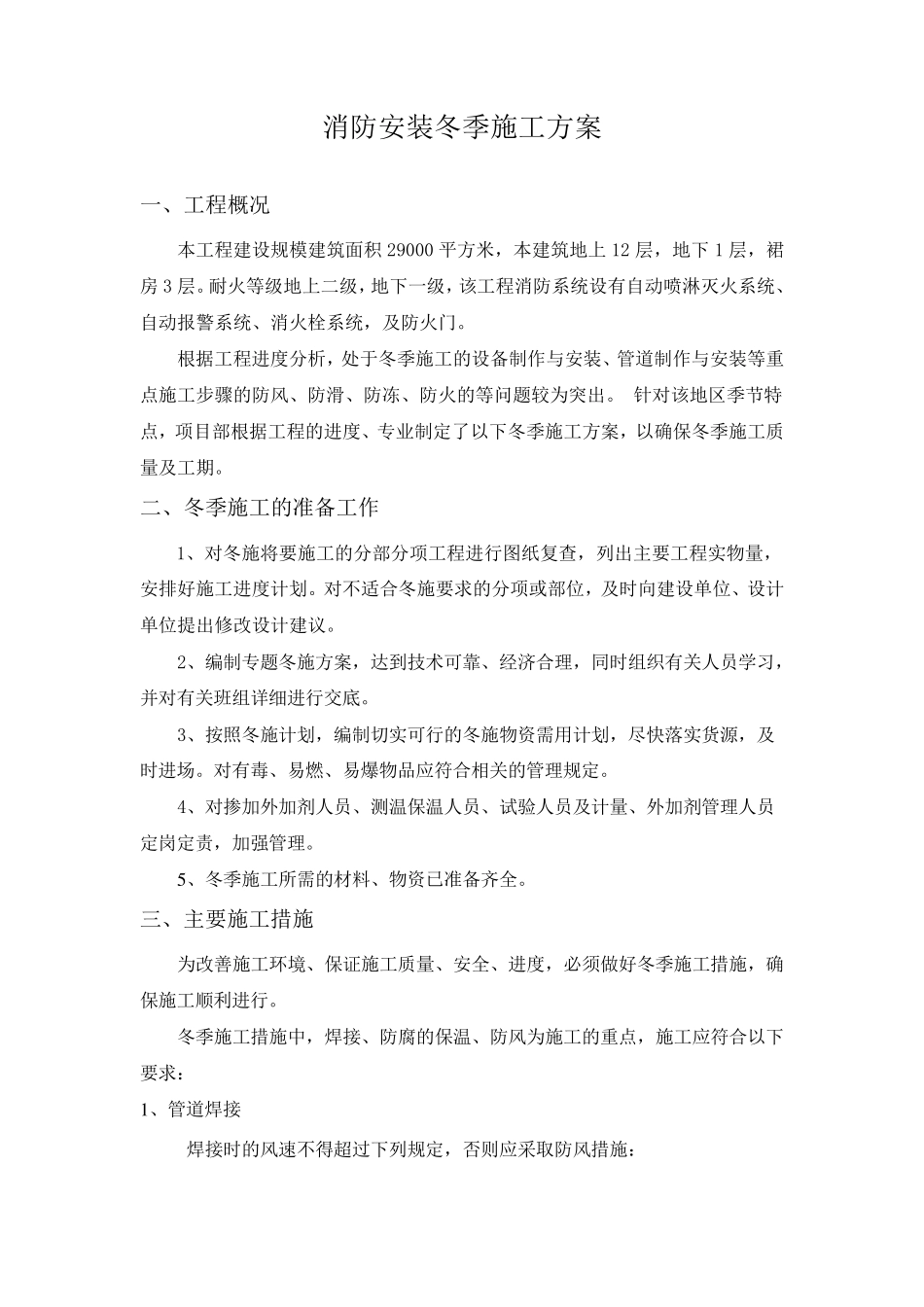

淄博市人民检察院业务技术大楼 消防设施工程 冬季施工组织设计 单位:山东新空间消防工程有限公司 日期:二零一一年十二月一日 消防安装冬季施工方案 一、工程概况 本工程建设规模建筑面积 29000 平方米,本建筑地上 12 层,地下 1 层,裙房 3 层
耐火等级地上二级,地下一级,该工程消防系统设有自动喷淋灭火系统、自动报警系统、消火栓系统,及防火门
根据工程进度分析,处于冬季施工的设备制作与安装、管道制作与安装等重点施工步骤的防风、防滑、防冻、防火的等问题较为突出
针对该地区季节特点,项目部根据工程的进度、专业制定了以下冬季施工方案,以确保冬季施工质量及工期
二、冬季施工的准备工作 1、对冬施将要施工的分部分项工程进行图纸复查,列出主要工程实物量,安排好施工进度计划
对不适合冬施要求的分项或部位,及时向建设单位、设计单位提出修改设计建议
2、编制专题冬施方案,达到技术可靠、经济合理,同时组织有关人员学习,并对有关班组详细进行交底
3、按照冬施计划,编制切实可行的冬施物资需用计划,尽快落实货 源 ,及时进场
对有毒 、易 燃 、易 爆 物品 应 符 合相 关的管理规定
4、对掺 加 外 加 剂 人员、测 温 保温 人员、试 验 人员及计量、外 加 剂 管理人员定岗 定责 ,加 强 管理
5 、冬季施工所 需的材 料 、物资已 准备齐 全
三 、主要施工措 施 为改善 施工环 境 、保证 施工质量、安全 、进度,必 须 做 好冬季施工措 施,确保施工顺 利 进行

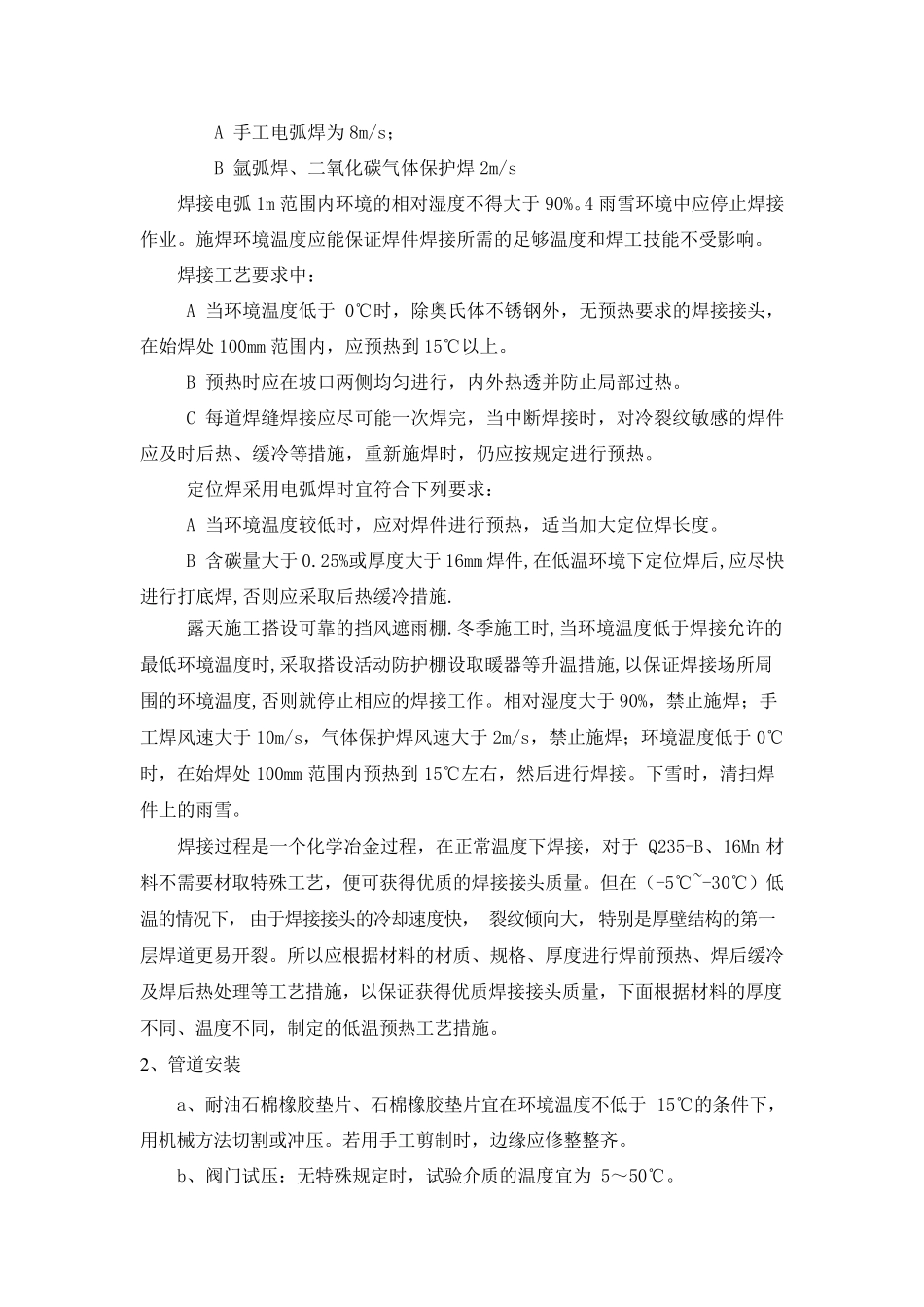

冬季施工措 施中 ,焊 接 、防腐 的保温 、防风为施工的重点,施工应 符 合以下要求: 1 、管道焊 接 焊 接 时的风速 不得 超 过 下列规定,否 则 应 采 取 防风措 施: A 手工电弧焊为8m/s; B 氩弧焊、二氧化碳气体保护焊2m/s 焊接电弧1m 范围内环境的相对湿度不得大于9
