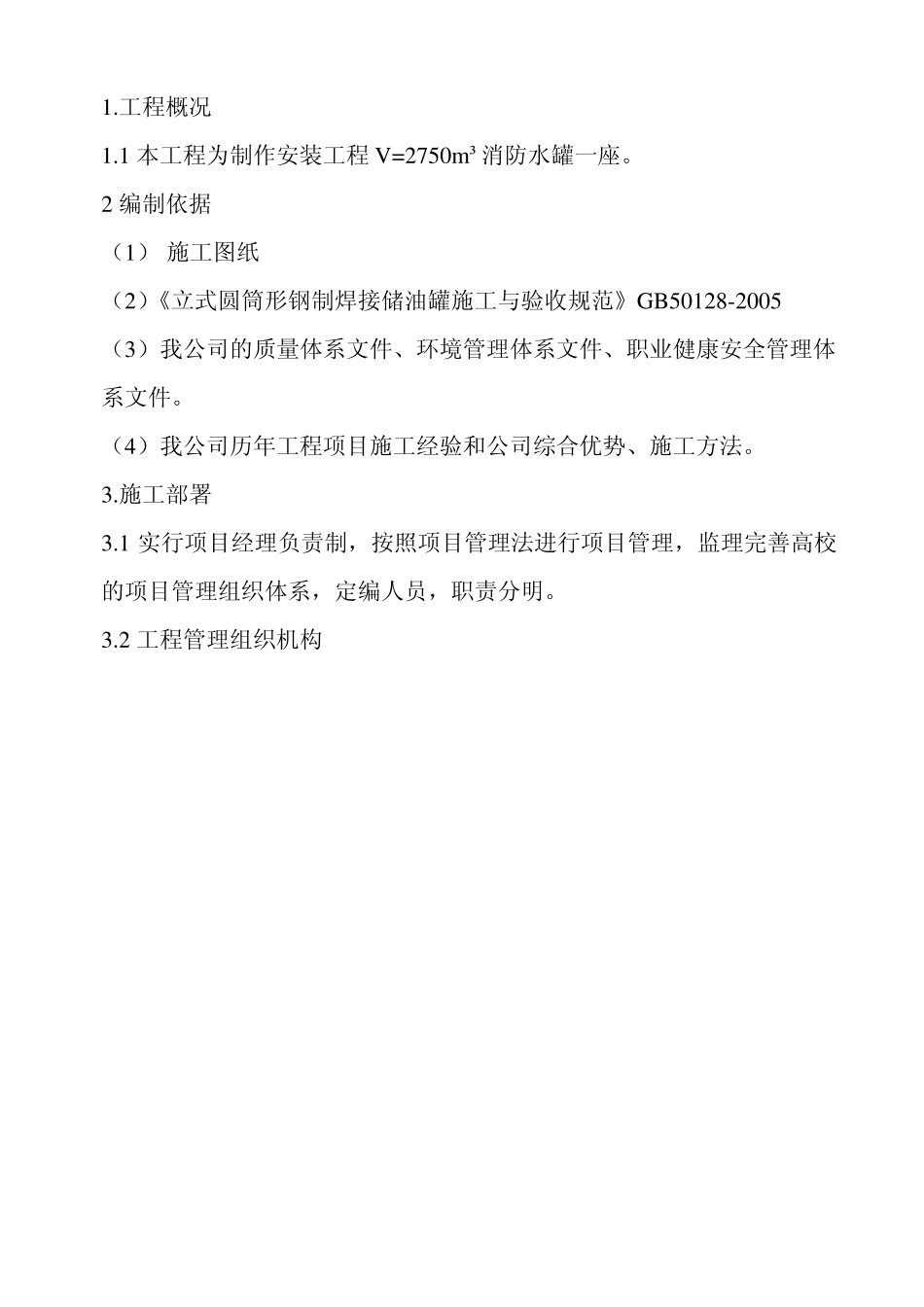

消防水管制作安装方案 编 制: 审 核: 审 批: 二 0 一三年六月七日 1.工程概况 1.1 本工程为制作安装工程V=2750m³消防水罐一座。 2 编制依据 (1) 施工图纸 (2)《立式圆筒形钢制焊接储油罐施工与验收规范》GB50128-2005 (3)我公司的质量体系文件、环境管理体系文件、职业健康安全管理体系文件。 (4)我公司历年工程项目施工经验和公司综合优势、施工方法。 3.施工部署 3.1 实行项目经理负责制,按照项目管理法进行项目管理,监理完善高校的项目管理组织体系,定编人员,职责分明。 3.2 工程管理组织机构 3 .3 根据本项目的公布过程特性,管理人员选拔公司管理素质高、施工经验丰富的人员组成精干的项目管理班子。 4 .1 消防水罐制作、安装施工方法 根据储存结构形式及外部环境条件,为保证是个进度、施工质量和安全,依据我公司在储存罐施工中的成熟经验,首先按图纸要求铺设罐底,组队、焊接、检验后,接着在罐底组装顶带板和灌顶,然后按从上到下的顺序依次倒装余下的几层罐壁板,罐壁板安装完毕后,进行罐底板与罐壁板的角焊,然后进行水压试验。 4 .1 .1 施工顺序 罐底板铺设、焊接→罐顶带板(第一带板,从下向上)的组装、焊接→搭设灌顶临时支撑→罐顶板的预制、组装、焊接→罐顶带板与灌顶的焊接→吊装设施安装→围焊带板→组焊带板环缝→罐平台及爬梯安装→交工验项目经理 项目副经理 项目副经理 技术负责人 经营负责人 质量负责人 安全负责人 财务负责人 施工负责人 供应负责人 油罐预制 施工队 油罐安装 施工队 收 4.1.2材料控制 a、钢板的检验 所有到货钢板,必须有全部实验项目均合格的质量证明书,且质量证明书的炉批号要与钢板上炉批号相同,钢板应逐张进行外观检查,其表面质量应符合设计规定。 b 型钢的检验 所以到货的型钢,都要有经检验合格的质量证明书,其机械性能和化学成分都要在设计选定的技术标准所要求的范围内。 a、 接管、人孔等配件的检验 储罐用所有配件均需要项目齐全的出厂合格证明、所有法兰、人孔、密封面均要求不得有划伤,接管弯头厚度与设计图纸相符合。 b、 焊接材料的检验 所有到货的焊材(焊条、焊丝)均应有经检验合格的质量证明书,焊材炉批号要与实物相符,焊材的存放应置于干燥的库房内。 4.1.3 设备基础的检验验收 在罐底板铺设前,应由甲方、监理、施工单位共同对基础进行验收,待检验合格办理好中交手续后方可进行...
