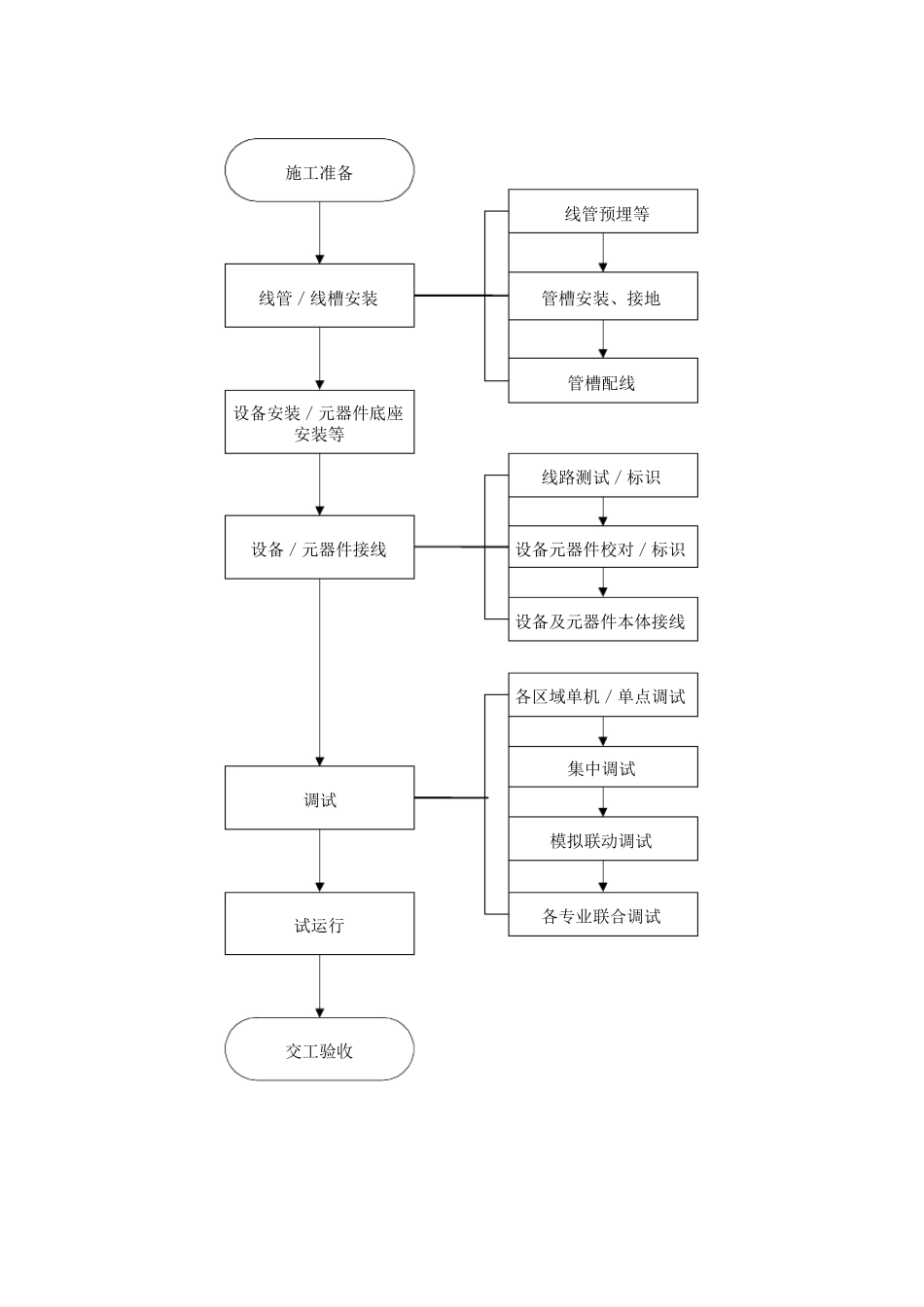

消防火灾自动报警系统施工方案 1 系统概要 本消防报警系统包括火灾探测报警、气体灭火系统、消防电话、消防广播、消防报警联动设备等组成。 2 专业组织 2.1 安装内容 火灾自动报警系统由火灾报警控制盘、操作终端和显示器、打印设备、联动控制柜、短隔离器、监视模块、控制模块、烟感探测器、温感探测器、红外线对射探测器、手动报警按钮、警铃、火警专用话、对讲电话及事故广播、气体自动灭火等设备组成。 2.2 安装工艺流程 2.3.1 验收±0.00 区域的消防自动报警系统预埋线管。 熟悉图纸,检查隐蔽验收记录及有关设计修改文件; 按照依据资料预埋线盒等位置是否符合要求; 了解管路走向,检查管路连通、预留铁线、堵塞等情况; 向业主及监理提交检查情况表; 预埋施工方根据检查情况表,完善施工后办理移交手续。 2.3.2 紧跟土建进度,在安装初期,密切 配 合土建完成各 种 预埋线管,预留孔 洞 和过 墙 套 管,随 着 土建的主体结 构 的陆 续交出 ,展 开 管、线、槽 敷 设,与 其它 工种 交叉 作业。 2.3.3 施工阶 段 : 待 土建清 场 和装修进场 时 ,安装设备、固 定 控制台 、柜、箱 ,配 合装饰 工程的精 装修安装探测器、喇 叭 、玻 璃 等设备。 2.3.4 然 后进入 配 合调 试 阶 段 ,单 点 、单 机 、单 项 和分 区试 验。待 其 它 专业相 关设备完成后,进行 联合调 试 ,试 运 行 完成后可 以 交工验收。 2.3.5 施工工艺流程图: 见 下 页 管槽安装、接地 线管/线槽安装 设备安装/元器件底座 安装等 设备/元器件接线 线管预埋等 管槽配线 线路测试/标识 设备元器件校对/标识 设备及元器件本体接线 调试 试运行 施工准备 交工验收 各区域单机/单点调试 集中调试 模拟联动调试 各专业联合调试 3 施工工艺 3.1 管槽安装 3.1.1 管槽安装部分通用施工工艺参考电气方案部分。 3.1.2 不同系统、不同电压等级、不同电流类别的线路,不应穿在同一管内或线槽的同一槽孔内。 3.1.3 导线在管内或线槽内,不应有接头或扭结。导线的接头,应在接线盒内焊接或用端子连接。 3.1.4 在吊顶内敷设各类管路和线槽时,宜采用单独的卡具吊装或支撑物固定。 3.1.5 线槽的直线段每隔 1.0~1.5m 设置吊点或支点,在下列部位也应设置吊点或支点: 线槽接头处; 距接线盒 0.2m 处; ...
