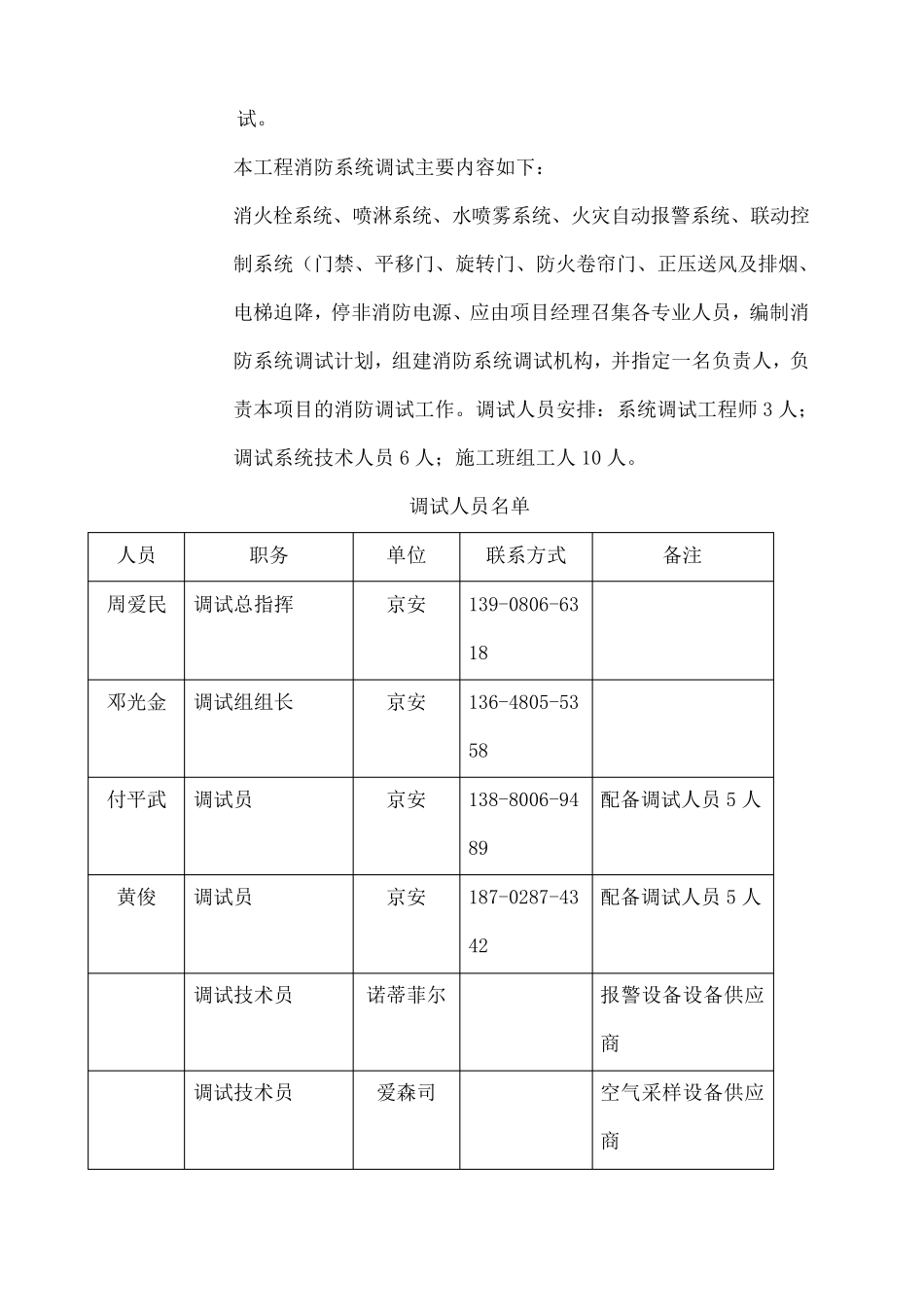

消防系统调试及试运行方案 一、调试阶段及调试内容 宜家消防控制中心可以通过 CRT 上显示宜家各区域内的火灾报警及控制设备的状态。 消防系统安装完成后即进入系统调试阶段,按照国家消防有关规范、宜家要求调整有关组件和设施的参数,使其性能达到国家有关消防规范以及宜家的要求。参与调试的人员熟悉消防有关的各相关专业图纸,消防设备的技术资料及产品说明书;调试记录表格;明确和确定各项调试参数。 在此基础上,成都成华宜家商场消防系统调试从以下两个阶段入手: 第一阶段,即各系统单独调试,分别按照有关消防规范以及宜家规范对各系统进行测试。是否达到相关规范要求 即: 自动喷水灭火系统(含柴油发电机房、锅炉房)、消火栓系统、消防柴油泵、消防电泵、消防稳压泵 火灾自动报警系统感烟、感温探测器、防爆燃气泄露报警器(氢气)、红外对射探测器、手动报警按钮、输入、输出 模 块 、声 光 报警器、消火栓按钮 火灾自动报警联 动系统(门 禁 、旋 转 门 、防火卷 帘 门 、正 压送 风及排 烟、电梯 迫 降 ,停 非 消防电源 ) 3 层 高 货 架 区空 气采 样 系统 应 急 照明系统、广 播 系统、消防对讲 电话 系统等 第二 阶段,在各系统已 经 完成自身 系统调试达到规范要求后,以自动报警联动系统为 主 线 按照规范要求进行消防系统自动功 能整体 联 动调试。 本工程消防系统调试主要内容如下: 消火栓系统、喷淋系统、水喷雾系统、火灾自动报警系统、联动控制系统(门禁、平移门、旋转门、防火卷帘门、正压送风及排烟、电梯迫降,停非消防电源、应由项目经理召集各专业人员,编制消防系统调试计划,组建消防系统调试机构,并指定一名负责人,负责本项目的消防调试工作。调试人员安排:系统调试工程师 3 人;调试系统技术人员 6 人;施工班组工人 10 人。 调试人员名单 人员 职务 单位 联系方式 备注 周爱民 调试总指挥 京安 139-0806-6318 邓光金 调试组组长 京安 136-4805-5358 付平武 调试员 京安 138-8006-9489 配备调试人员 5 人 黄俊 调试员 京安 187-0287-4342 配备调试人员 5 人 调试技术员 诺蒂菲尔 报警设备设备供应商 调试技术员 爱森司 空气采样设备供应商 调试技术员 博世 广播设备供应商 中化四 防排烟系统 中化四 强电系统 京安 防火卷帘 安防系统 二、调试工作准备 (1)系统调试方案编写 各专...
