涵洞施工技术方案 一、工程概况 本标段共有 4 座涵洞;基础、洞身、八字墙及基础、洞内及洞口铺底、截水墙、台帽均采用 C25 号混凝土,盖板采用 C30 号混凝土;洞内铺底基层采用 20 ㎝水泥石灰稳定土,涵洞基础、八字墙基础、洞口铺底下铺 10cm厚砂砾垫层
二、人员及施工机械配备情况 针对施工工期的严峻性,我部为保证各工序之间的衔接,尽量压缩工序之间的自由时差,项目部实行项目经理宏观管理领导,项目副经理具体组织实施,技术人员负责质量管理和现场技术工作,其他人员各负其责、层层把关的生产管理体系

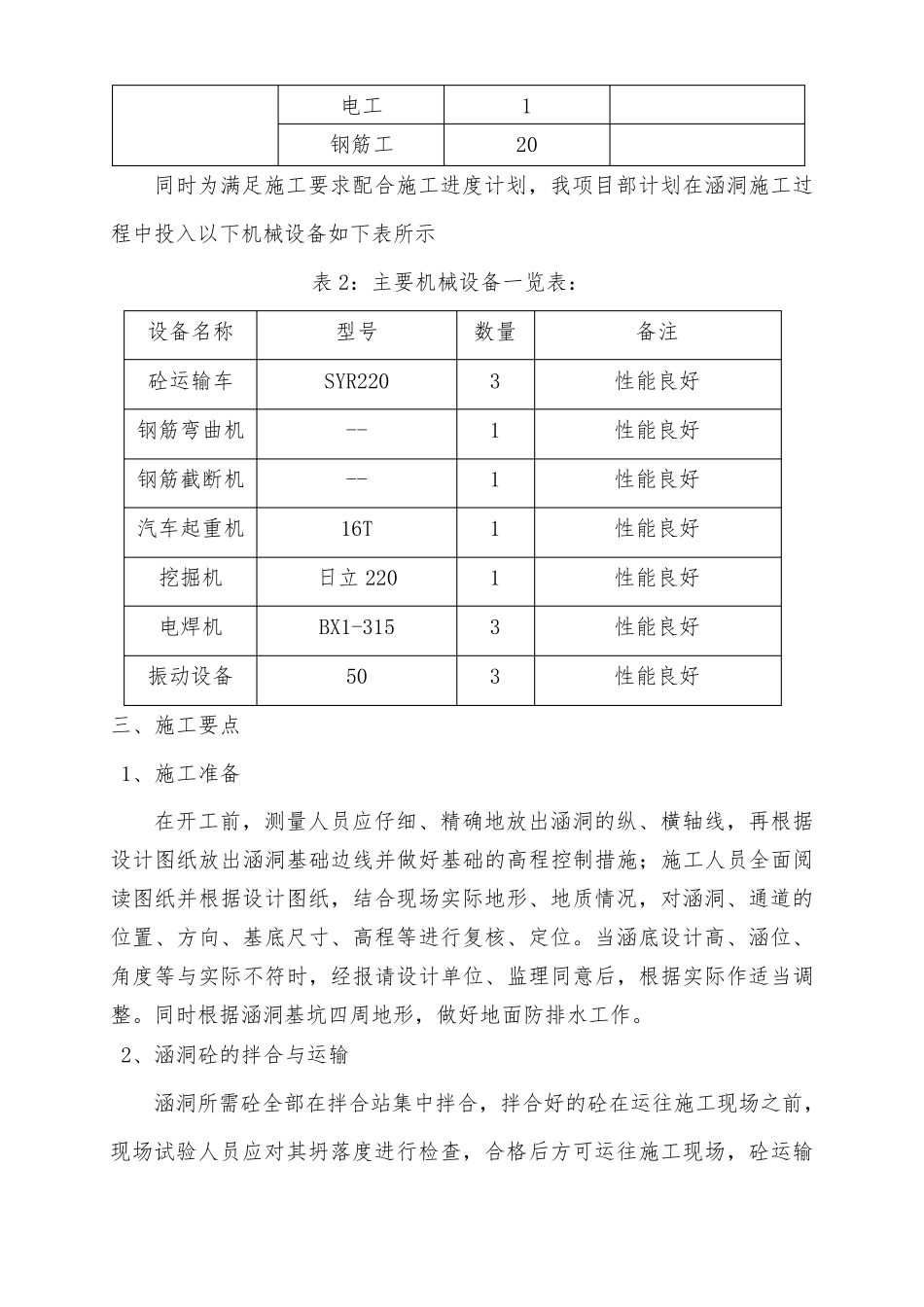

施工人员组织安排见下表: 表 1: 施工人员组织安排表 名称 岗位 人数 备注 项目部 项目经理 1 项目副经理 1 项目总工程师 1 工程技术部 现场技术负责1 质检部 安全质检员 1 其他 现场协调指挥 1 模板工 20 混凝土工 10 电焊工 2 电工 1 钢筋工 20 同时为满足施工要求配合施工进度计划,我项目部计划在涵洞施工过程中投入以下机械设备如下表所示 表2:主要机械设备一览表: 设备名称 型号 数量 备注 砼运输车 SYR220 3 性能良好 钢筋弯曲机 -- 1 性能良好 钢筋截断机 -- 1 性能良好 汽车起重机 16T 1 性能良好 挖掘机 日立220 1 性能良好 电焊机 BX1-315 3 性能良好 振动设备 50 3 性能良好 三、施工要点 1、施工准备 在开工前,测量人员应仔细、精确地放出涵洞的纵、横轴线,再根据设计图纸放出涵洞基础边线并做好基础的高程控制措施;施工人员全面阅读图纸并根据设计图纸,结合现场实际地形、地质情况,对涵洞、通道的位置、方向、基底尺寸、高程等进行复核、定位
当涵底设计高、涵位、角度等与实际不符时,经报请设计单位、监理同意后,根据实际作适当调整
同时根据涵洞基坑四周地形,做好地面防 排 水 工作

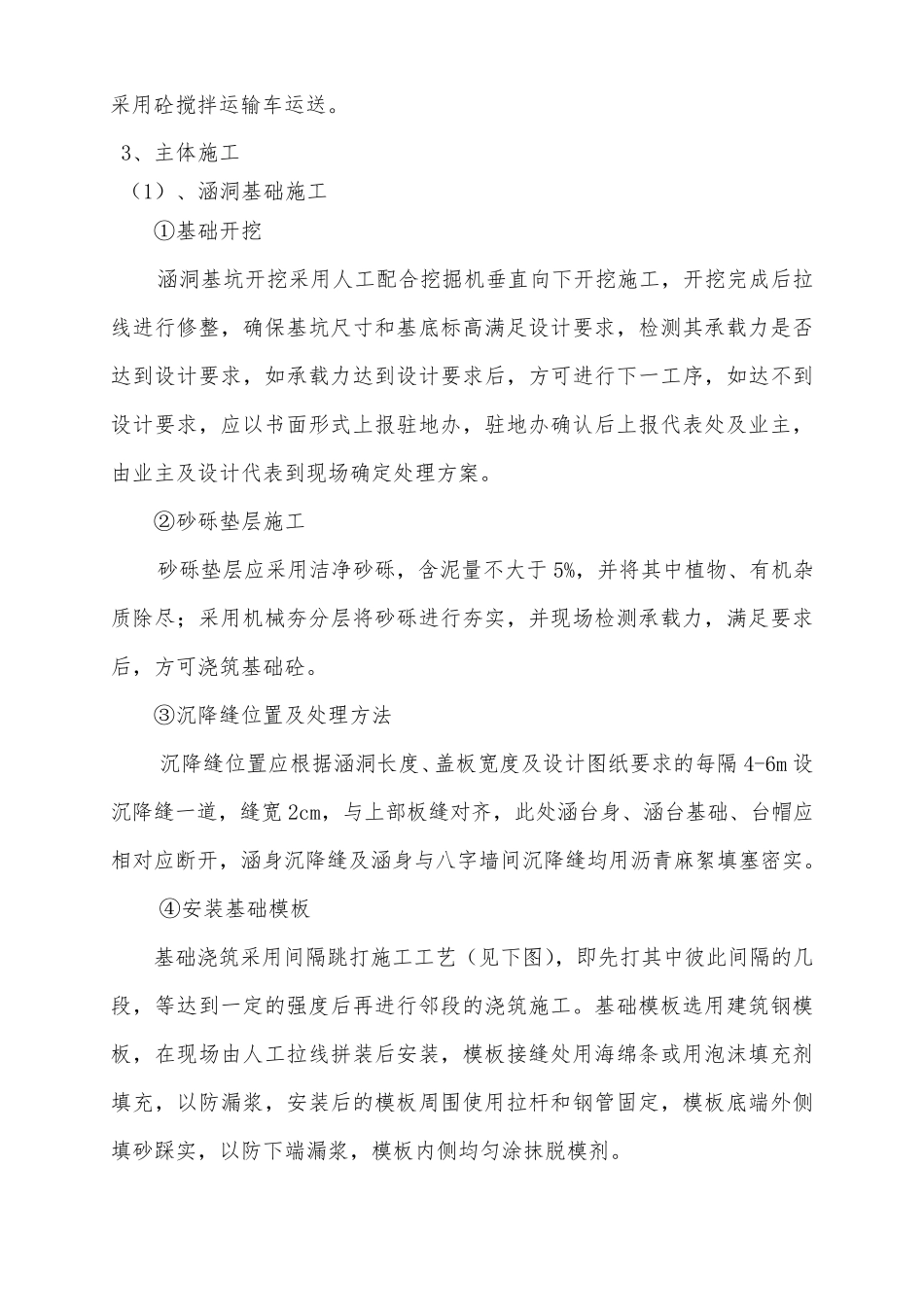

2、涵洞砼的拌 合与运输 涵洞
