XX 消防泵房检修方案1、编制制说明 12、编制依据
13、工程概况 14、检修措施简介 14
1低压控制柜的检修……………………………………………………………
2电动机的检修 24
3多级离心泵的检修…………………………………………………………
4管道闸阀的检修…………………………………………………………
…55•安全措施与文明施工 55
1安全措施 552 文明施工 66、机具、劳动力计划 66
1机具计划…………………………………………………………
……………66
2劳动力计划…………………………………………………………

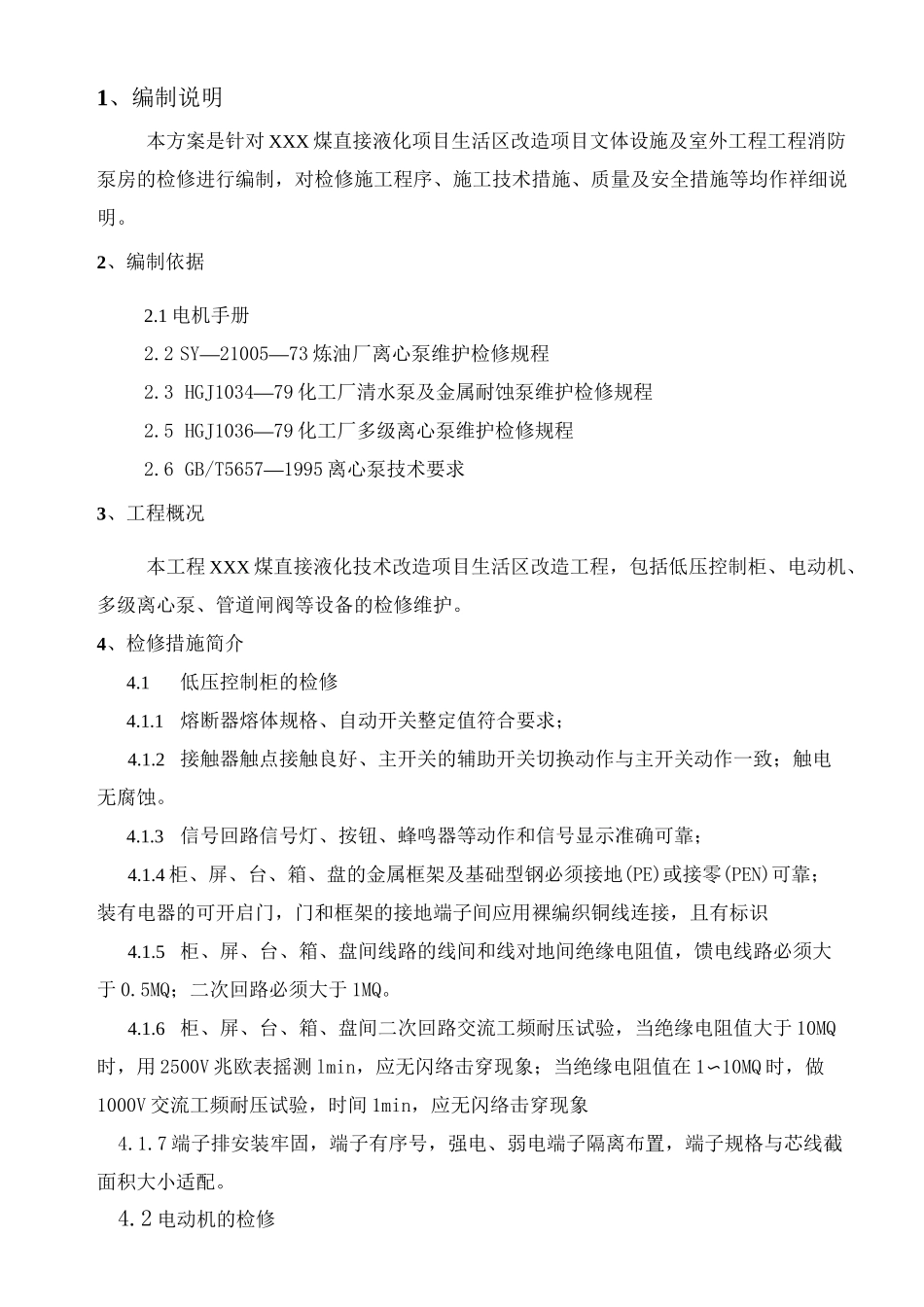

…………71、编制说明本方案是针对 XXX 煤直接液化项目生活区改造项目文体设施及室外工程工程消防泵房的检修进行编制,对检修施工程序、施工技术措施、质量及安全措施等均作祥细说明
2、编制依据2
1 电机手册2
2 SY—21005—73 炼油厂离心泵维护检修规程2
3 HGJ1034—79 化工厂清水泵及金属耐蚀泵维护检修规程2
5 HGJ1036—79 化工厂多级离心泵维护检修规程2
6 GB/T5657—1995 离心泵技术要求3、工程概况本工程 XXX 煤直接液化技术改造项目生活区改造工程,包括低压控制柜、电动机、多级离心泵、管道闸阀等设备的检修维护

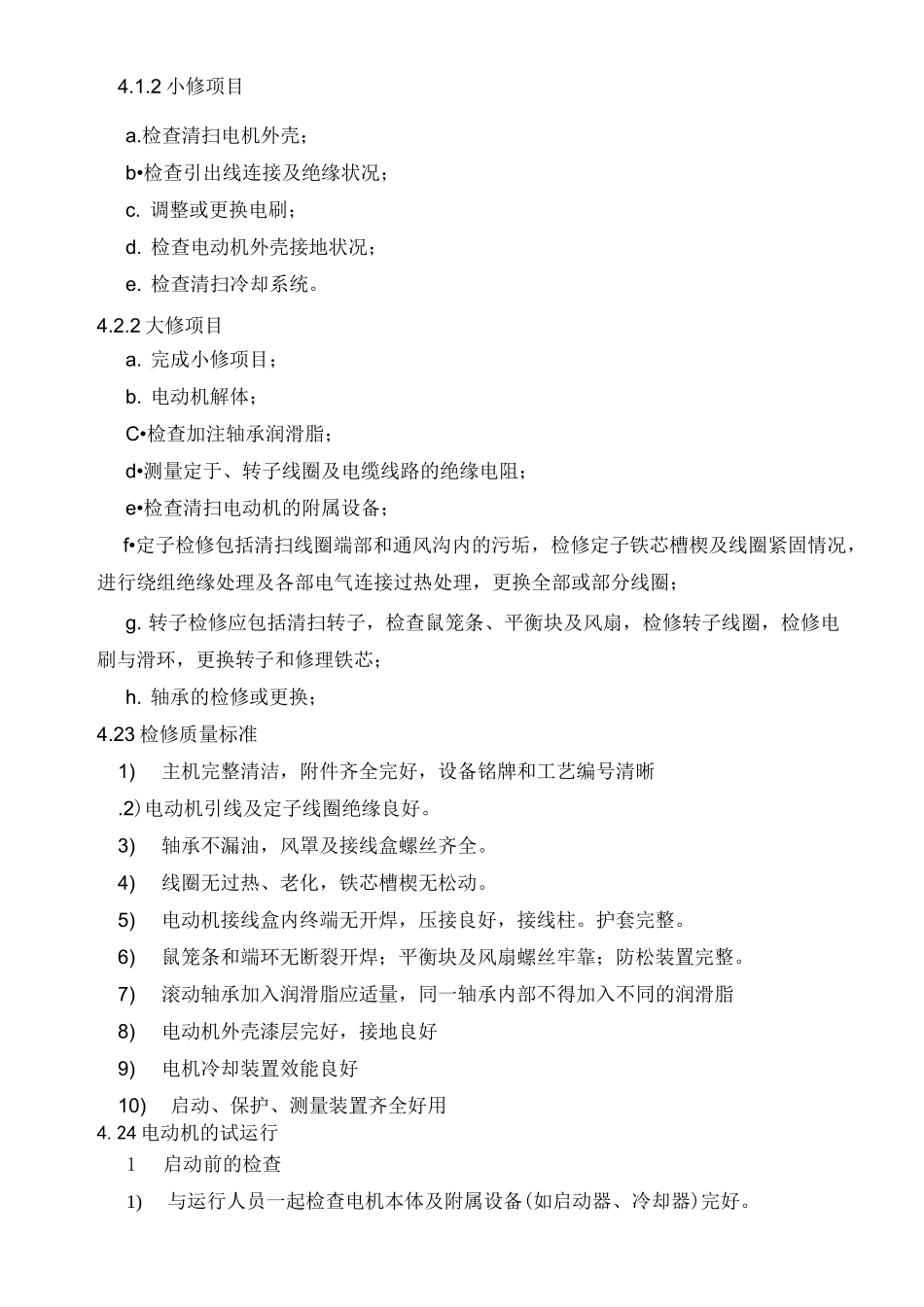

4、检修措施简介4
1低压控制柜的检修4
1熔断器熔体规格、自动开关整定值符合要求;4
2 接触器触点接触良好、主开关的辅助开关切换动作与主开关动作一致;触电无腐蚀
3信号回路信号灯、按钮、蜂鸣器等动作和信号显示准确可靠;4
4 柜、屏、台、箱、盘的金属框架及基础型钢必须接地(PE)或接零(PEN)可靠;装有电器的可开启门,门和框架的接地端子间应用裸编织铜线连接,且有标识4
5 柜、屏、台、箱、盘间线路的线间和线对地间绝缘电阻值,馈电线路必须大于
