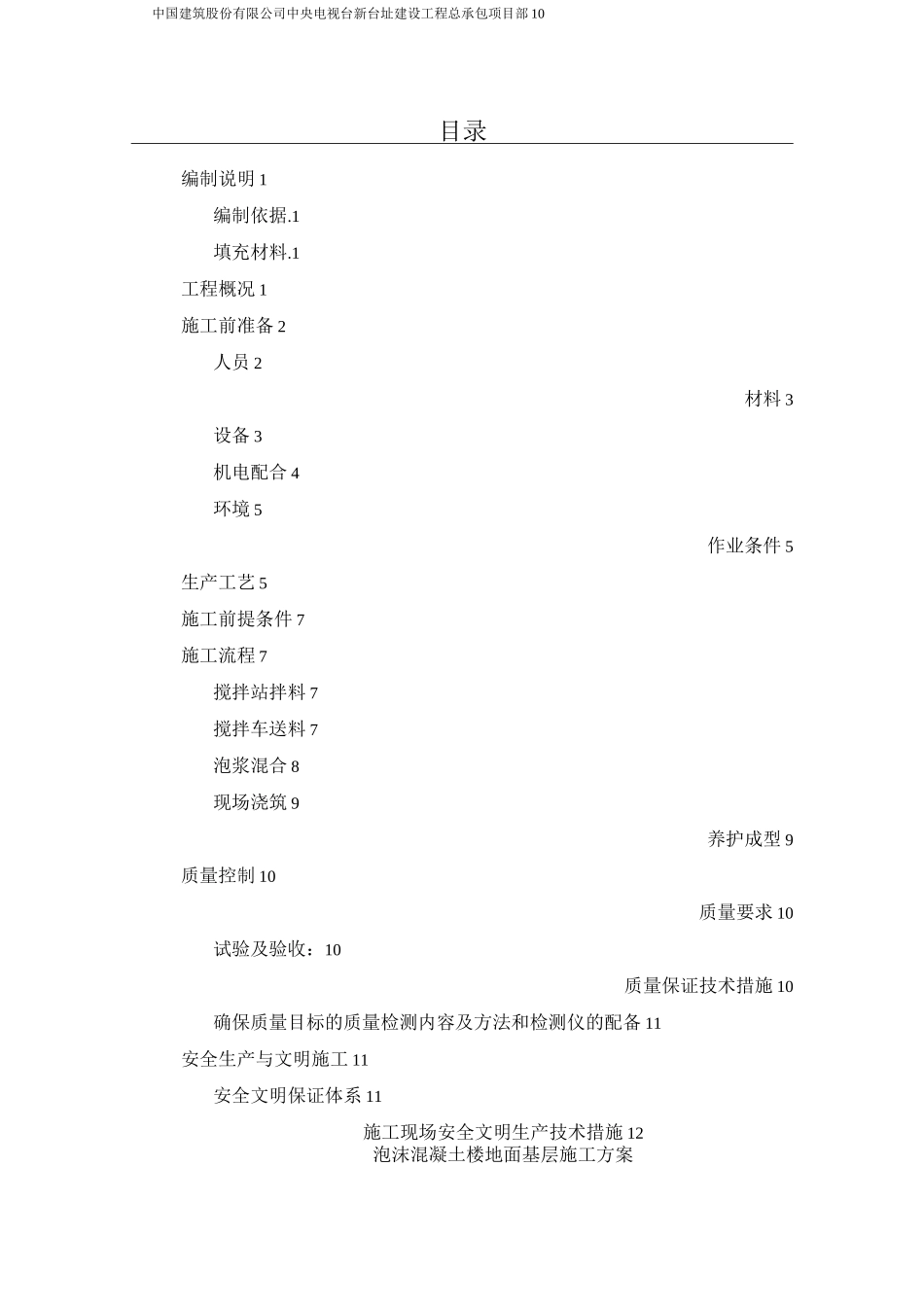

中国建筑股份有限公司中央电视台新台址建设工程总承包项目部 10目录编制说明 1编制依据

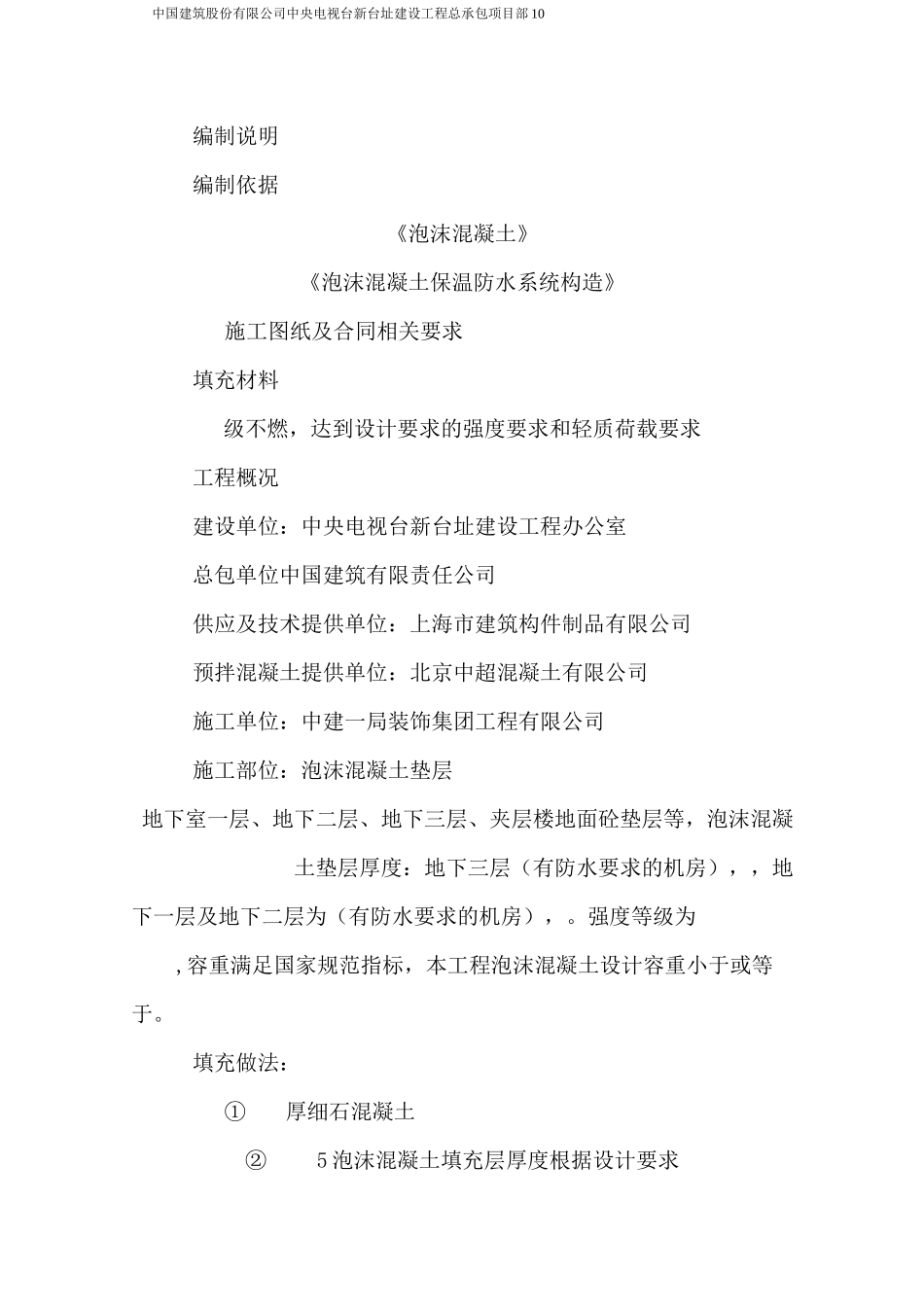

1工程概况 1施工前准备 2人员 2材料 3设备 3机电配合 4环境 5作业条件 5生产工艺 5施工前提条件 7施工流程 7搅拌站拌料 7搅拌车送料 7泡浆混合 8现场浇筑 9养护成型 9质量控制 10质量要求 10试验及验收:10质量保证技术措施 10确保质量目标的质量检测内容及方法和检测仪的配备 11安全生产与文明施工 11安全文明保证体系 11施工现场安全文明生产技术措施 12泡沫混凝土楼地面基层施工方案中国建筑股份有限公司中央电视台新台址建设工程总承包项目部 10编制说明编制依据《泡沫混凝土》《泡沫混凝土保温防水系统构造》施工图纸及合同相关要求填充材料级不燃,达到设计要求的强度要求和轻质荷载要求工程概况建设单位:中央电视台新台址建设工程办公室总包单位中国建筑有限责任公司供应及技术提供单位:上海市建筑构件制品有限公司预拌混凝土提供单位:北京中超混凝土有限公司施工单位:中建一局装饰集团工程有限公司施工部位:泡沫混凝土垫层地下室一层、地下二层、地下三层、夹层楼地面砼垫层等,泡沫混凝土垫层厚度:地下三层(有防水要求的机房),,地下一层及地下二层为(有防水要求的机房),
强度等级为,容重满足国家规范指标,本工程泡沫混凝土设计容重小于或等于

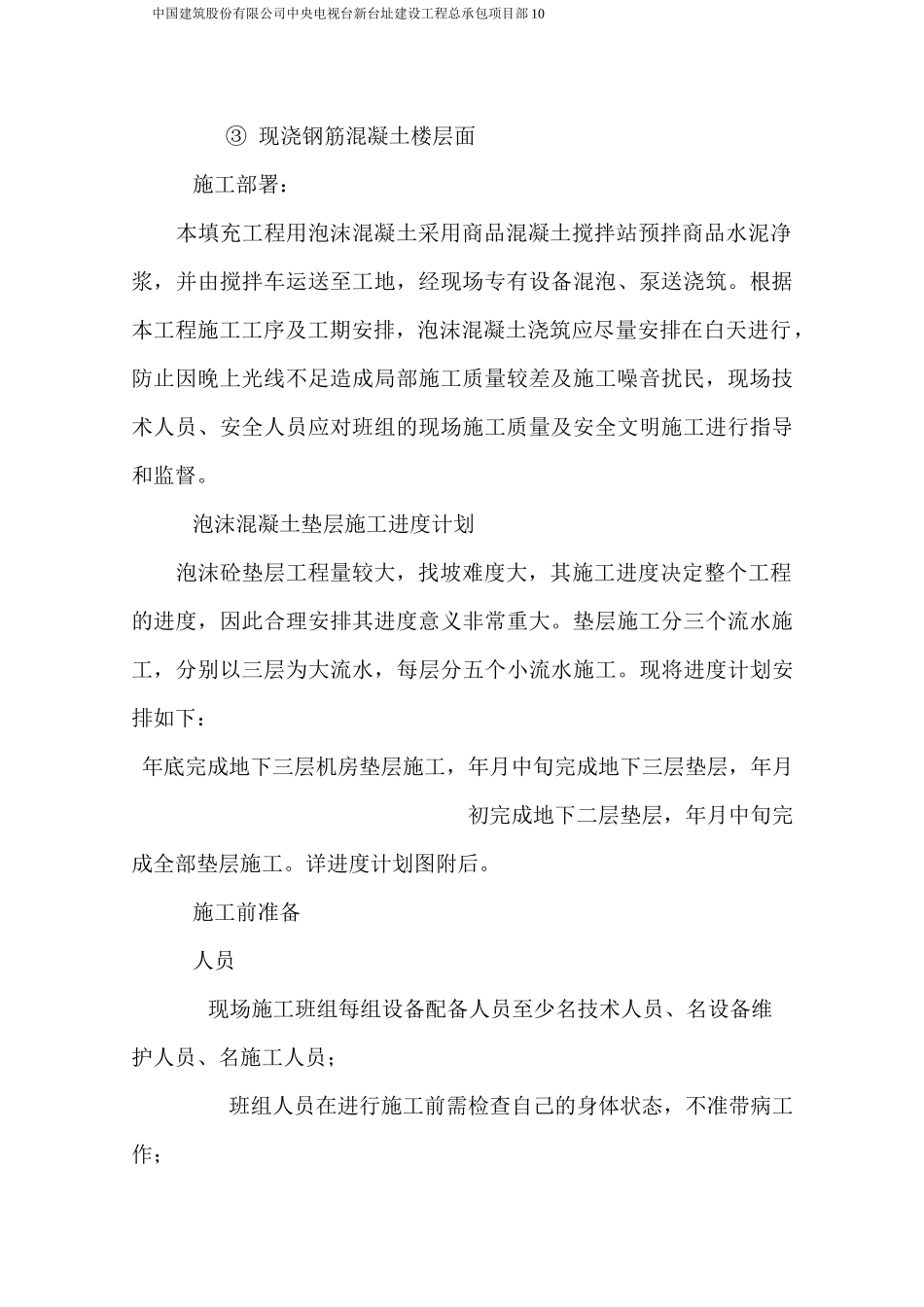

填充做法:①厚细石混凝土②5 泡沫混凝土填充层厚度根据设计要求中国建筑股份有限公司中央电视台新台址建设工程总承包项目部 10③ 现浇钢筋混凝土楼层面施工部署:本填充工程用泡沫混凝土采用商品混凝土搅拌站预拌商品水泥净浆,并由搅拌车运送至工地,经现场专有设备混泡、泵送浇筑
根据本工程施工工序及工期安排,泡沫混凝土浇筑应尽量安排在白天进行,防止因晚上光线不足造成局部施工质量较差及施工噪音扰民,现场技术人员、安全人员应对班组的现场施工质量及安全文明施
