2015-9-1 编岳阳长炼机电工程技术有限公司海南东方分公司班组管理标准2015 年运行一部装置检修方案编写:审核:批准:201--实施岳阳长炼机电工程技术有限公司海南东方分公司 1.适用范围2.编制依据《201 年运行一部装置仪表检修计划》《自动化仪表工程施工及验收规范》《石油化工仪表工程施工技术规程》《石油化工施工安全技术规程》《石油化工建设工程施工安全技术规范》3.检修施工概况运行一部装置预计—月—日开始停工检修计检修项目项,技改项目项

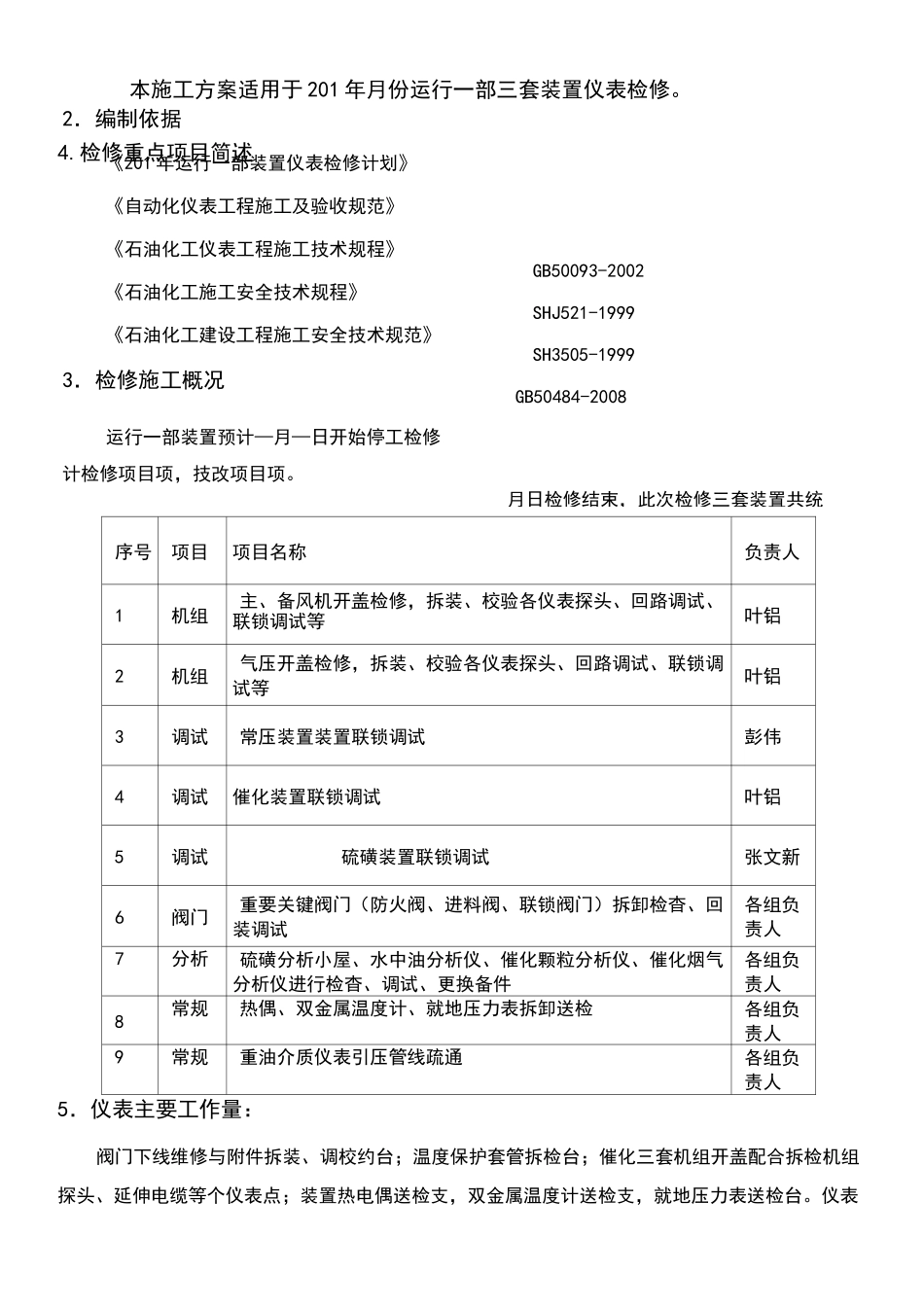

GB50093-2002SHJ521-1999SH3505-1999GB50484-2008月日检修结束,此次检修三套装置共统本施工方案适用于 201 年月份运行一部三套装置仪表检修
检修重点项目简述序号项目项目名称负责人1机组主、备风机开盖检修,拆装、校验各仪表探头、回路调试、联锁调试等叶铝2机组气压开盖检修,拆装、校验各仪表探头、回路调试、联锁调试等叶铝3调试常压装置装置联锁调试彭伟4调试催化装置联锁调试叶铝5调试硫磺装置联锁调试张文新6阀门重要关键阀门(防火阀、进料阀、联锁阀门)拆卸检杳、回装调试各组负责人7分析硫磺分析小屋、水中油分析仪、催化颗粒分析仪、催化烟气分析仪进行检杳、调试、更换备件各组负责人8常规热偶、双金属温度计、就地压力表拆卸送检各组负责人9常规重油介质仪表引压管线疏通各组负责人5.仪表主要工作量:阀门下线维修与附件拆装、调校约台;温度保护套管拆检台;催化三套机组开盖配合拆检机组探头、延伸电缆等个仪表点;装置热电偶送检支,双金属温度计送检支,就地压力表送检台
仪表联锁调试回路个,常规变送器联校台

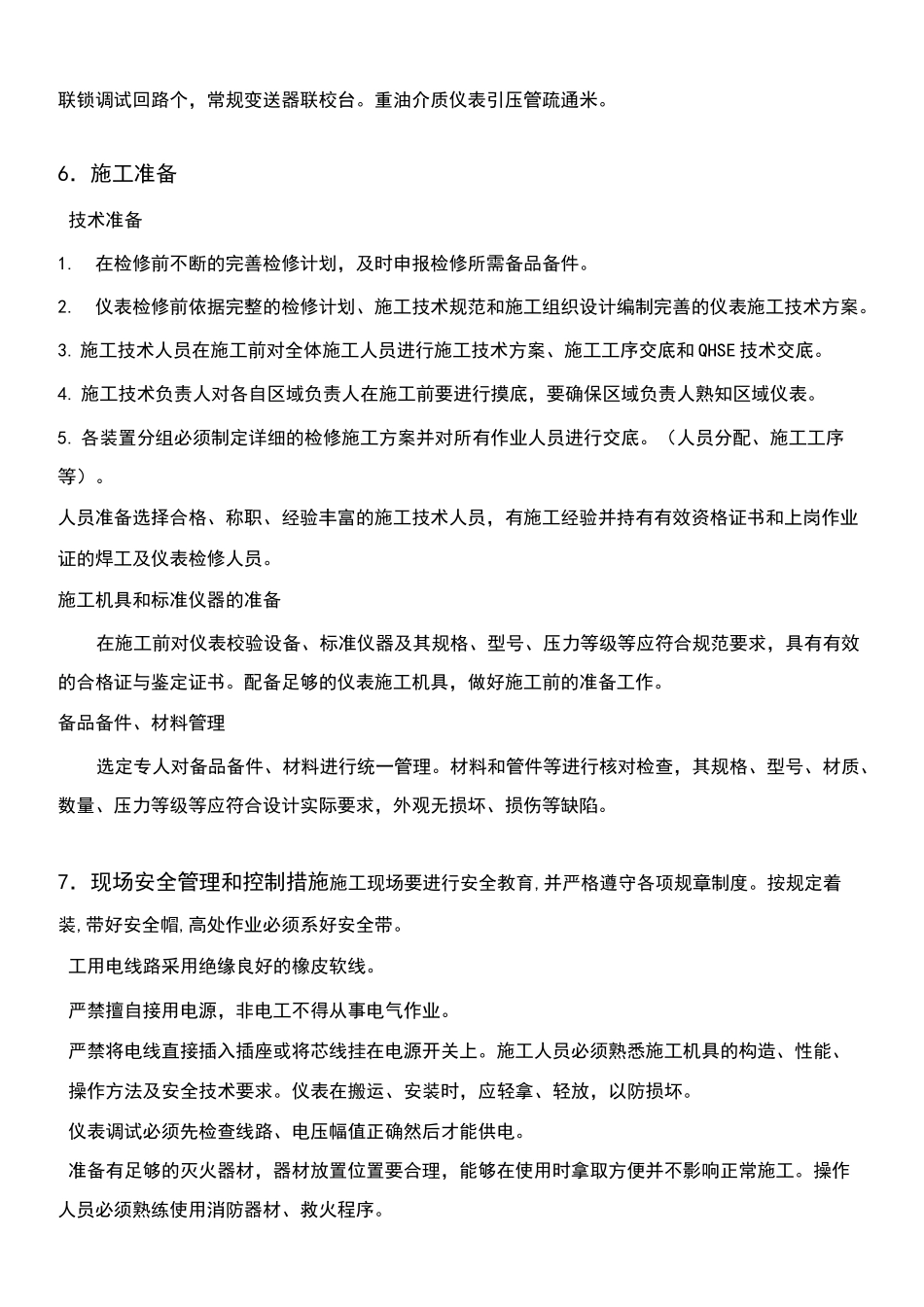

重油介质仪表引压管疏通米
6.施工准备技术准备1
在检修前不断的完善检修计划,及时申报检修所需备品备件
仪表检修前依据完整的检修计划、施工技术规范和施工组织设计编制完善的仪表施工技术方案
施工技术人员在施
