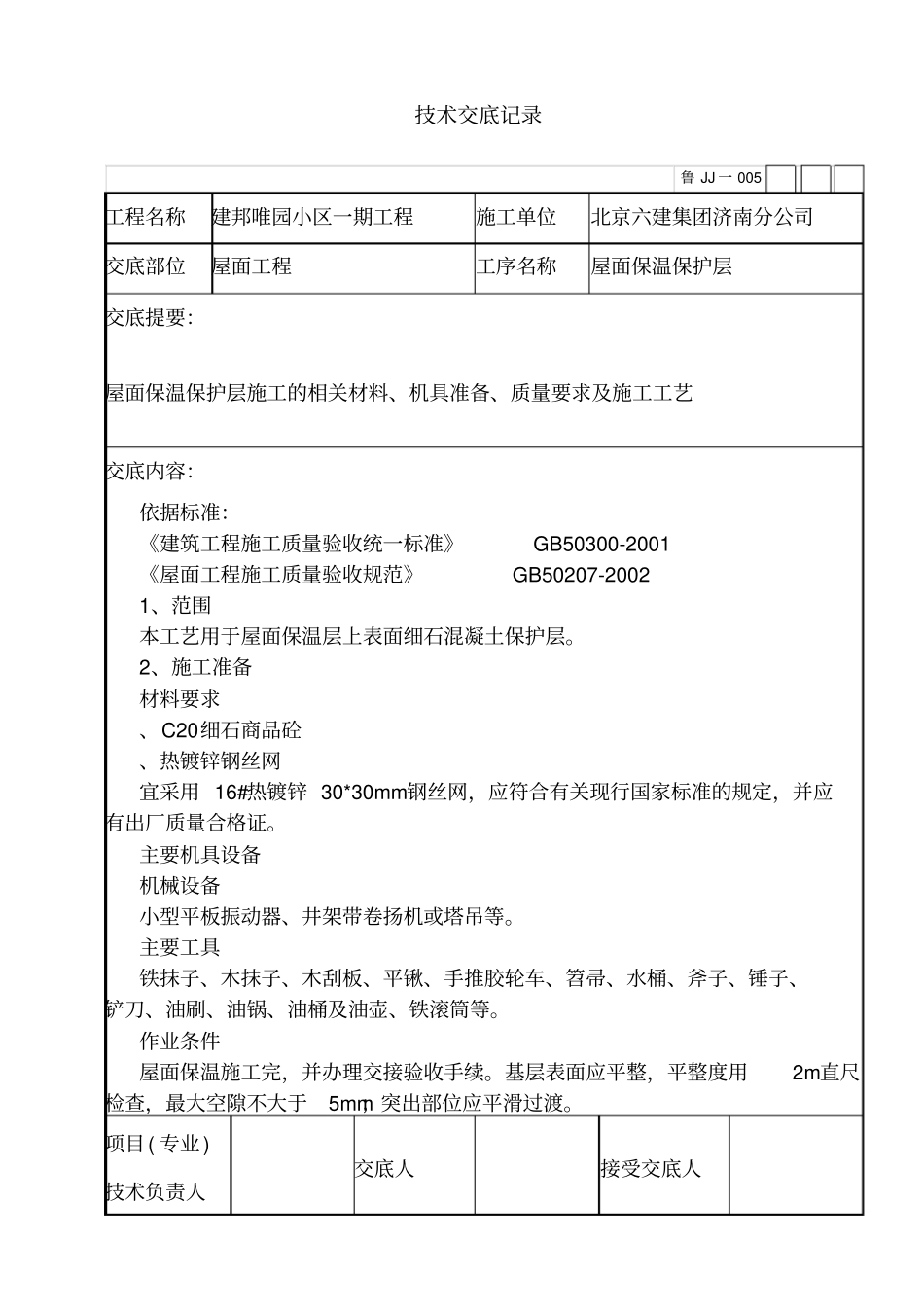

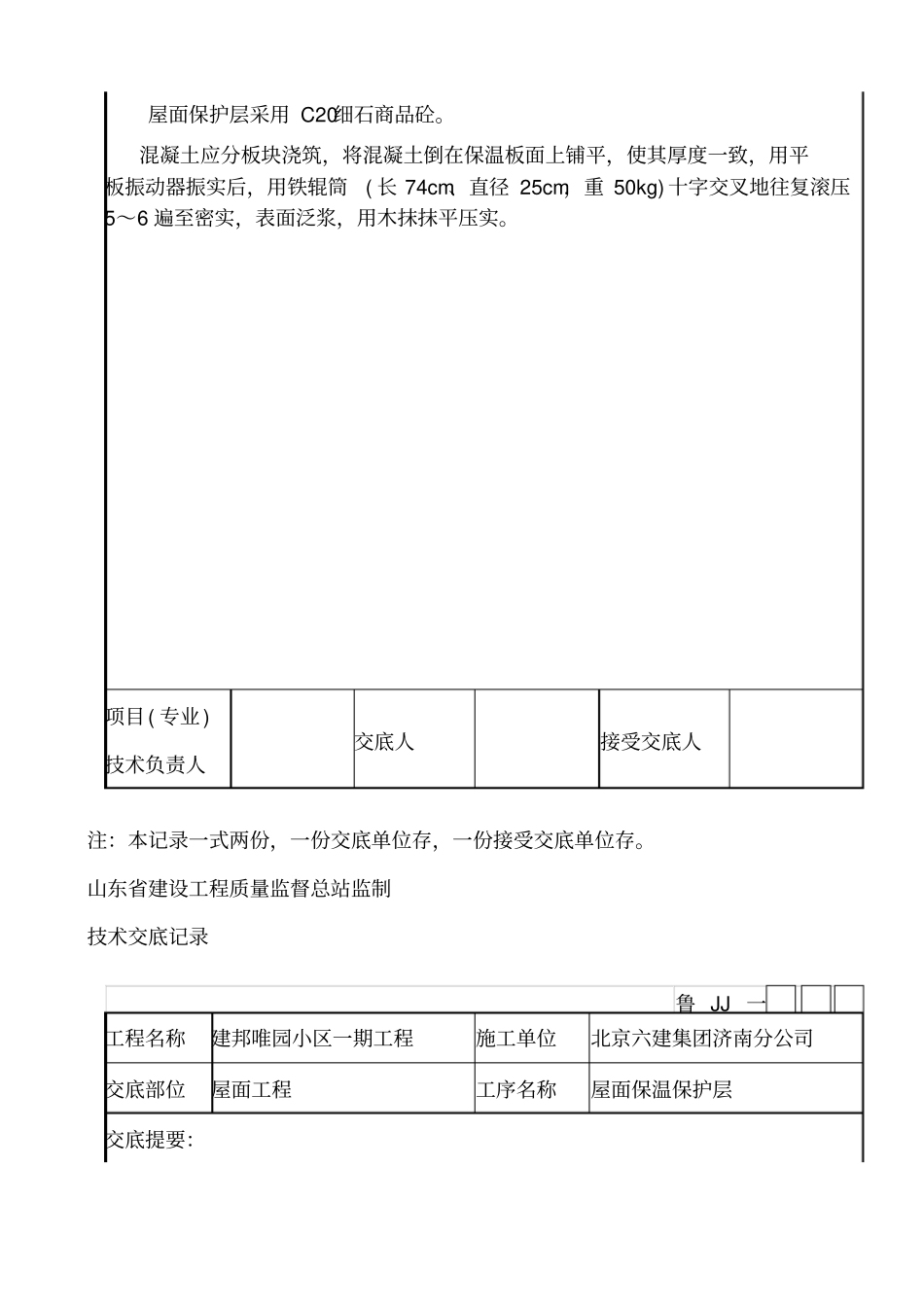

技术交底记录鲁 JJ 一 005 工程名称建邦唯园小区一期工程施工单位北京六建集团济南分公司交底部位屋面工程工序名称屋面保温保护层交底提要:屋面保温保护层施工的相关材料、机具准备、质量要求及施工工艺交底内容:依据标准:《建筑工程施工质量验收统一标准》 GB50300-2001《屋面工程施工质量验收规范》 GB50207-20021、范围本工艺用于屋面保温层上表面细石混凝土保护层。2、施工准备材料要求、C20细石商品砼、热镀锌钢丝网宜采用 16#热镀锌 30*30mm钢丝网,应符合有关现行国家标准的规定,并应有出厂质量合格证。主要机具设备机械设备小型平板振动器、井架带卷扬机或塔吊等。主要工具铁抹子、木抹子、木刮板、平锹、手推胶轮车、笤帚、水桶、斧子、锤子、铲刀、油刷、油锅、油桶及油壶、铁滚筒等。作业条件屋面保温施工完,并办理交接验收手续。基层表面应平整,平整度用2m直尺检查,最大空隙不大于5mm;突出部位应平滑过渡。项目( 专业)技术负责人交底人接受交底人注:本记录一式两份,一份交底单位存,一份接受交底单位存。山东省建设工程质量监督总站监制技术交底记录鲁 JJ 一工程名称建邦唯园小区一期工程施工单位北京六建集团济南分公司交底部位屋面工程工序名称屋面保温保护层交底提要:屋面保温保护层施工的相关材料、机具准备、质量要求及施工工艺交底内容:施工气温宜在 5~35"C,不得在负温或烈日曝晒条件下施工。材料已运到现场,经检查质量符合要求,数量满足需要;试验室根据实际材料情况,通过试验提出细石混凝土施工配合比。备齐机械设备,并维修试运转,搭设好材料垂直运输井架,安装好卷扬提升系统设备。3、操作工艺保温层构造砼保护层厚度40mm,混凝土强度等级于C20,配置 16#热镀锌 30*30mm钢丝网片,其保护层厚度不应小于1Omm,屋面天沟及檐沟排水坡度为1%。工艺流程:清理基层——铺设钢丝网——浇筑细石混凝土——二次压光——覆盖养护——取出分格缝木条——清缝——嵌缝——验收。清理基层将保温层上的混凝土或砂等浮渣杂物应清理干净。绑扎钢丝网钢丝网在平面上按常规方法铺设。在立墙转角处亦宜设置钢丝网。钢丝网片在分格缝处应断开,网片应垫砂浆或塑料块,上部保护层厚度应为10~15mm。浇筑细石混凝土屋面保护层采用 C20细石商品砼。混凝土应分板块浇筑,将混凝土倒在保温板面上铺平,使其厚度一致,用平板振动器振实后,用铁辊筒( 长 74cm、直径 25cm,重 50kg) 十字交叉地往复滚压5~6 遍...
