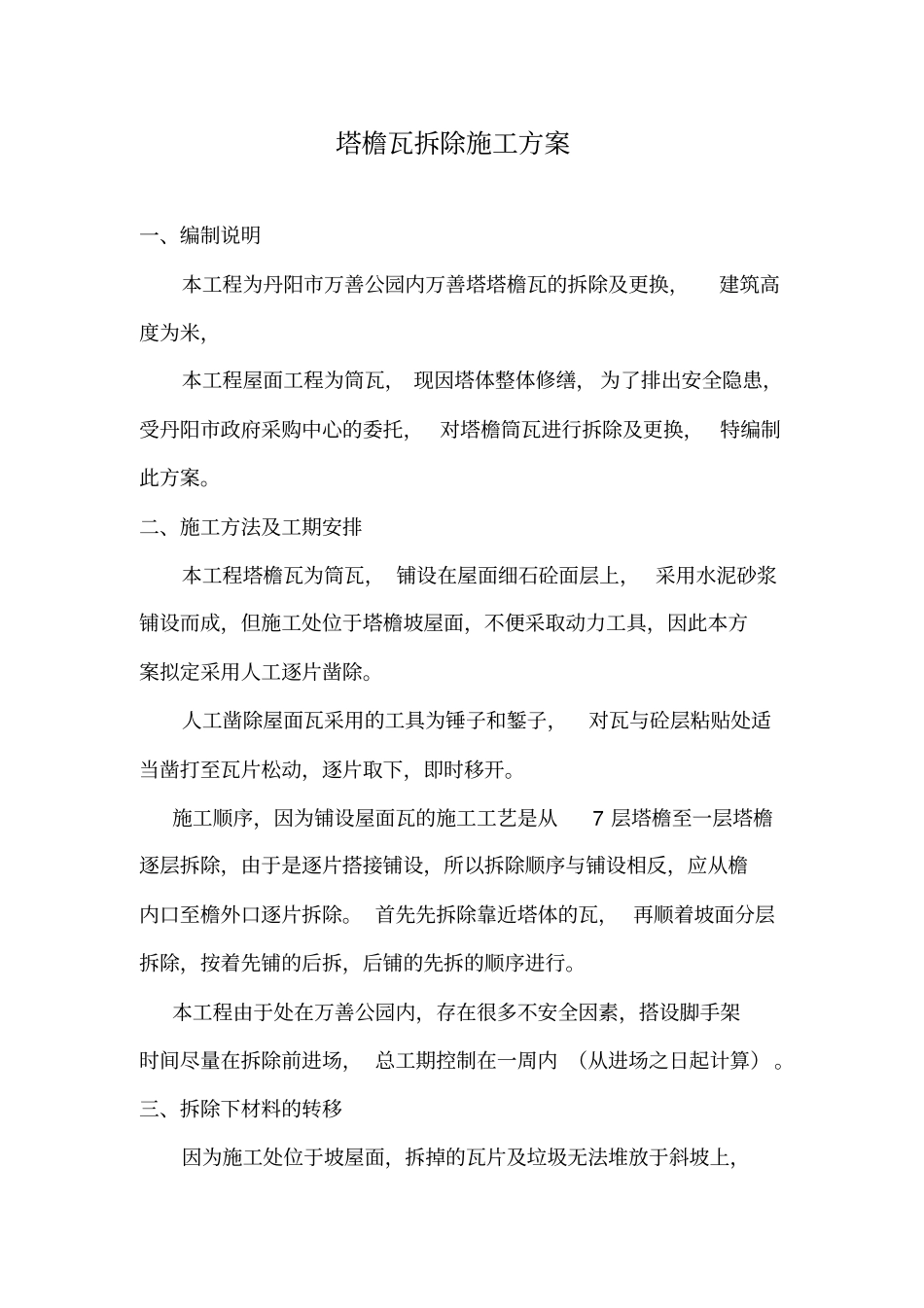

塔檐瓦拆除施工方案一、编制说明本工程为丹阳市万善公园内万善塔塔檐瓦的拆除及更换,建筑高度为米,本工程屋面工程为筒瓦, 现因塔体整体修缮, 为了排出安全隐患,受丹阳市政府采购中心的委托,对塔檐筒瓦进行拆除及更换,特编制此方案
二、施工方法及工期安排本工程塔檐瓦为筒瓦, 铺设在屋面细石砼面层上, 采用水泥砂浆铺设而成,但施工处位于塔檐坡屋面,不便采取动力工具,因此本方案拟定采用人工逐片凿除
人工凿除屋面瓦采用的工具为锤子和錾子,对瓦与砼层粘贴处适当凿打至瓦片松动,逐片取下,即时移开
施工顺序,因为铺设屋面瓦的施工工艺是从7 层塔檐至一层塔檐逐层拆除,由于是逐片搭接铺设,所以拆除顺序与铺设相反,应从檐内口至檐外口逐片拆除
首先先拆除靠近塔体的瓦, 再顺着坡面分层拆除,按着先铺的后拆,后铺的先拆的顺序进行
本工程由于处在万善公园内,存在很多不安全因素,搭设脚手架时间尽量在拆除前进场, 总工期控制在一周内 (从进场之日起计算)
三、拆除下材料的转移因为施工处位于坡屋面,拆掉的瓦片及垃圾无法堆放于斜坡上,必须即时转运到屋面以下
本方案以定采取铁筒作为溜槽的方法把拆除的瓦片及垃圾从塔檐上直接移至地面的方式

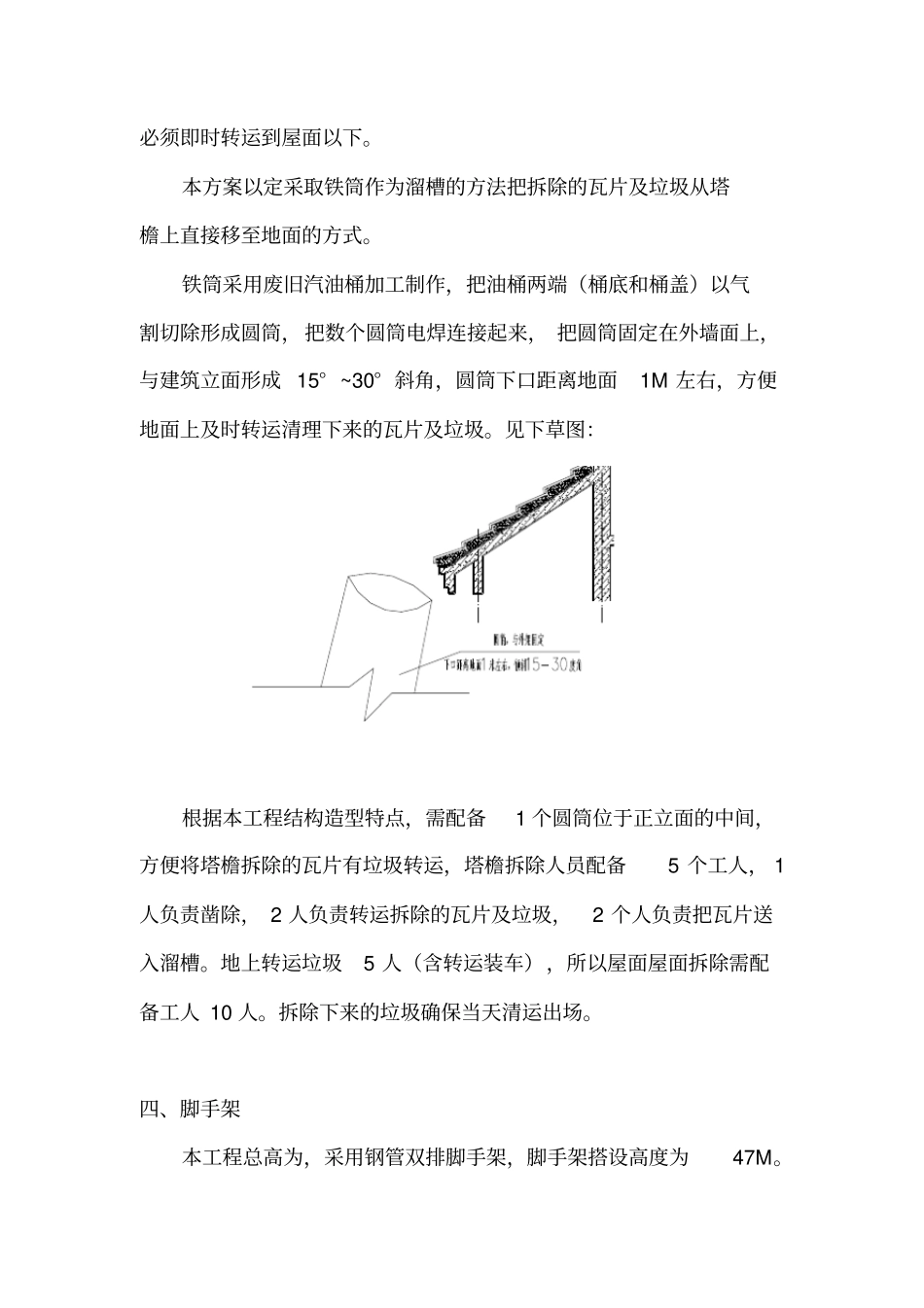

铁筒采用废旧汽油桶加工制作,把油桶两端(桶底和桶盖)以气割切除形成圆筒,把数个圆筒电焊连接起来, 把圆筒固定在外墙面上,与建筑立面形成 15° ~30° 斜角,圆筒下口距离地面1M 左右,方便地面上及时转运清理下来的瓦片及垃圾
见下草图:根据本工程结构造型特点,需配备1 个圆筒位于正立面的中间,方便将塔檐拆除的瓦片有垃圾转运,塔檐拆除人员配备5 个工人, 1人负责凿除, 2 人负责转运拆除的瓦片及垃圾,2 个人负责把瓦片送入溜槽
地上转运垃圾5 人(含转运装车),所以屋面屋面拆除需配备工人 10 人
拆除下来的垃圾确保当天清运出场

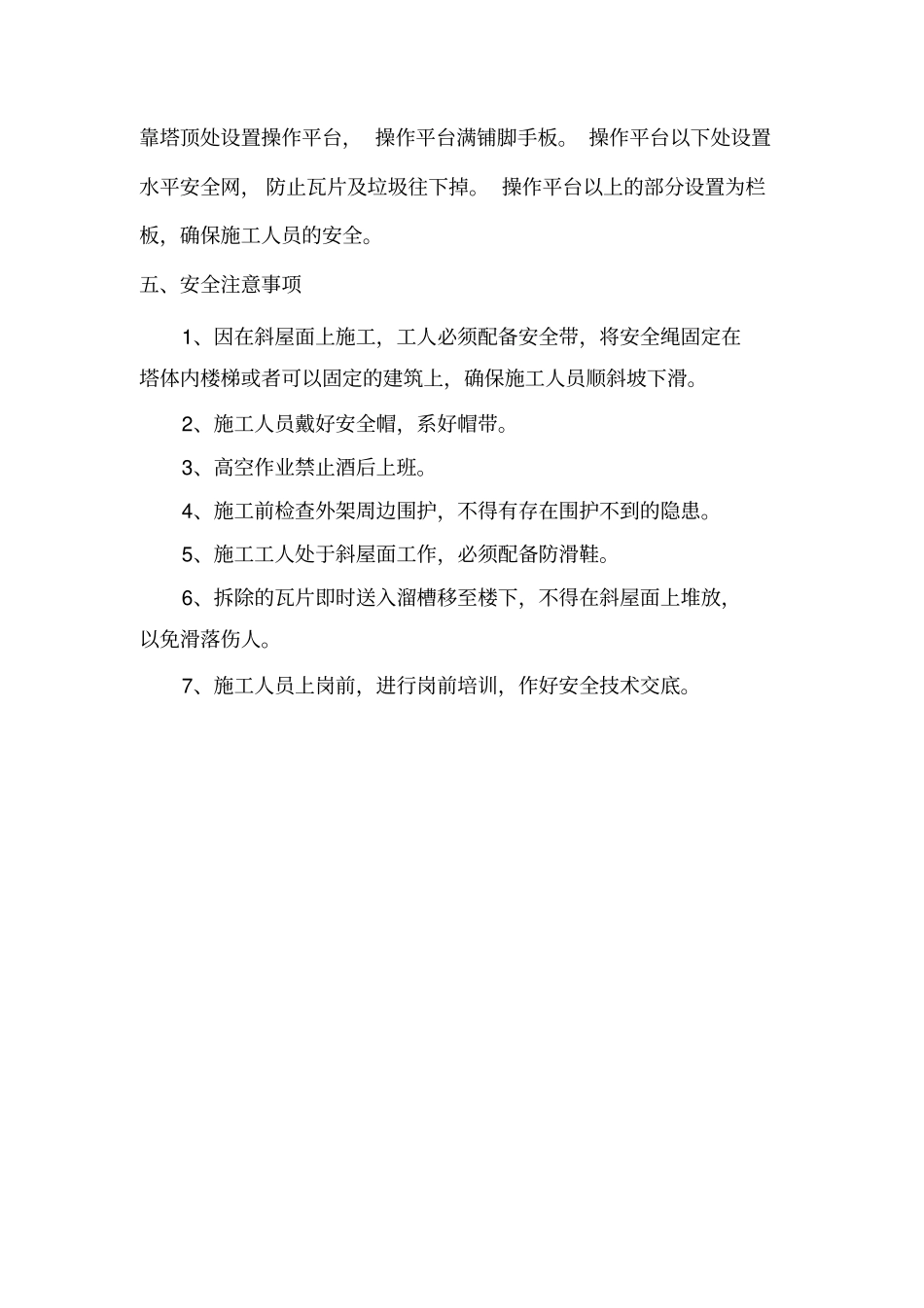

四、脚手架本工程总高为,采用钢管双排脚手架,脚手架
