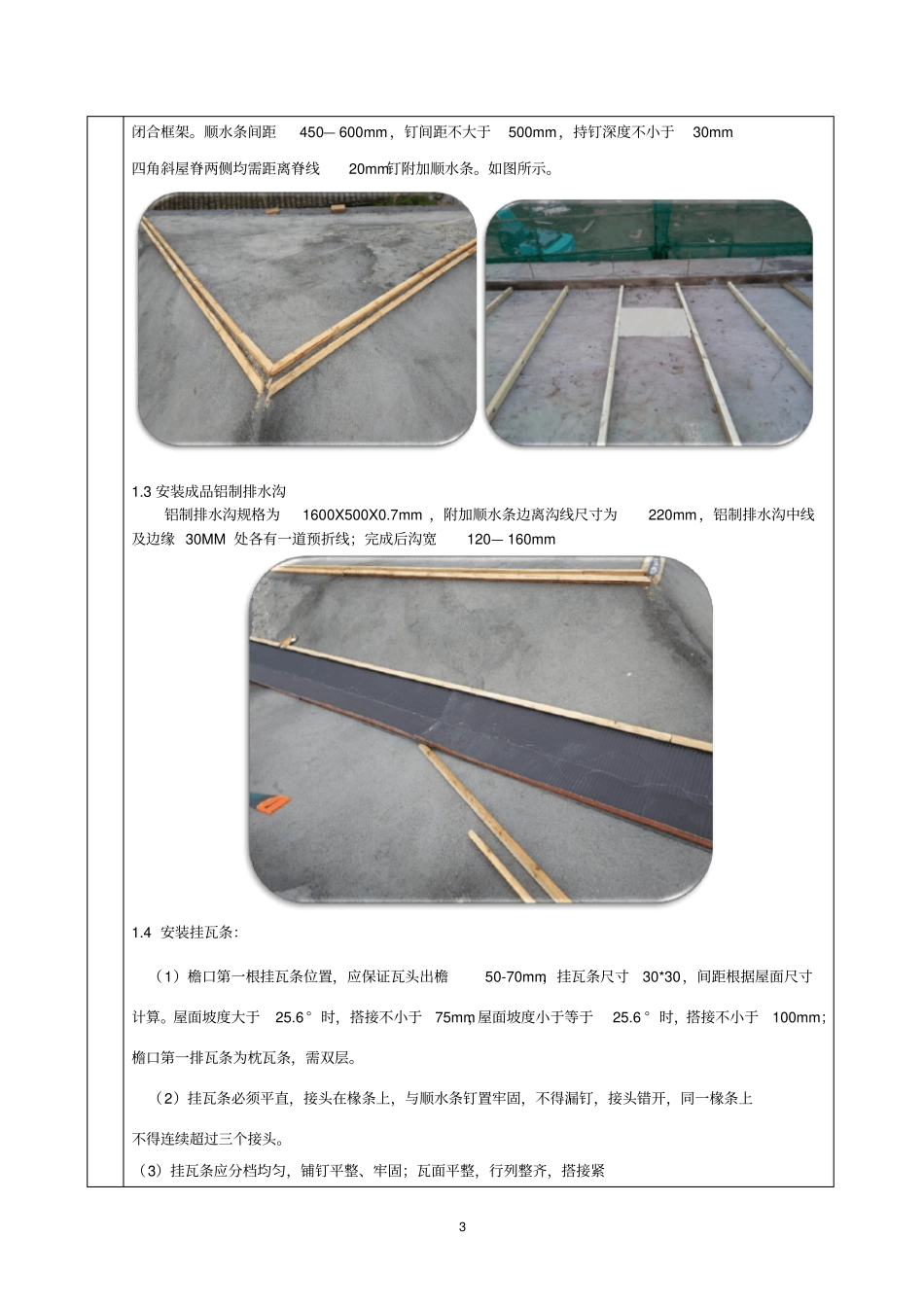

1 屋面瓦工程技术交底记录单位工程名称重庆怡置北郡· 黄桷水库B14-2/02 、B14-4/02 及B14-8/02 项目( C 区 96#--111#楼、 6#车库)施工单位名称四川域高建筑工程有限公司作业内容斜屋面屋面瓦部位96#--111#楼施工技术交底施工工艺流程及技术要点一、材料要求1、P
5普通硅酸盐水泥,严禁混用不同品种、不同标号的水泥
圆钉或钢钉直径为:4
0 ×76mm, 8 号镀锌铁丝
(施工队自购)2、顺水条:采用30*25 木条,挂瓦条:采用30*30 木条
现场进行防腐加工
要求顺水条、挂瓦条四面见方、无弧形面、无弯曲变形、无腐朽
木条全身要均匀刷,至少刷三遍
并备零用沥青油,及时刷补锯断木条接头
顺水条及挂瓦条接头均采用圆钉固定
3、屋面瓦方正,质地坚固
不得有缺楞、掉角、暗痕和裂纹等缺陷
二、主要机具主要机具:铁锹、靠尺、水桶、铁抹子、钢卷尺、尼龙绳、橡皮锤(或木锤)、铁水平尺、弯角方尺、笤帚、砂轮锯、角磨机
三、作业条件:1、坡屋面的平整度:坡屋面找平层平整度的误差应控制在±5mm以内(用两米靠尺和楔形尺检查)2、正脊斜脊:两坡面阴角阳角应为一直线,保证能用肉眼分辨出正斜脊的脊中心线位置
3、几何尺寸:坡屋面的几何尺寸应规整,同一坡面的左右檐口边应相等,屋面两对角线长应相等
根据设计要求的标高、坡度,找好规矩并弹线;4、人员准备:施工队各专业人员已进场;技术人员将屋面构造图纸发放给有关人员
使施工人员明确天沟、屋脊(平屋脊、斜屋脊)的位置
5、避雷等装饰装修已施工完毕并通过验收,确保屋顶无上部结构施工
6、斜屋面防水找平层已施工完毕,防水层已通过验收
7、斜屋面周圈防护架已搭设完毕,通过验收

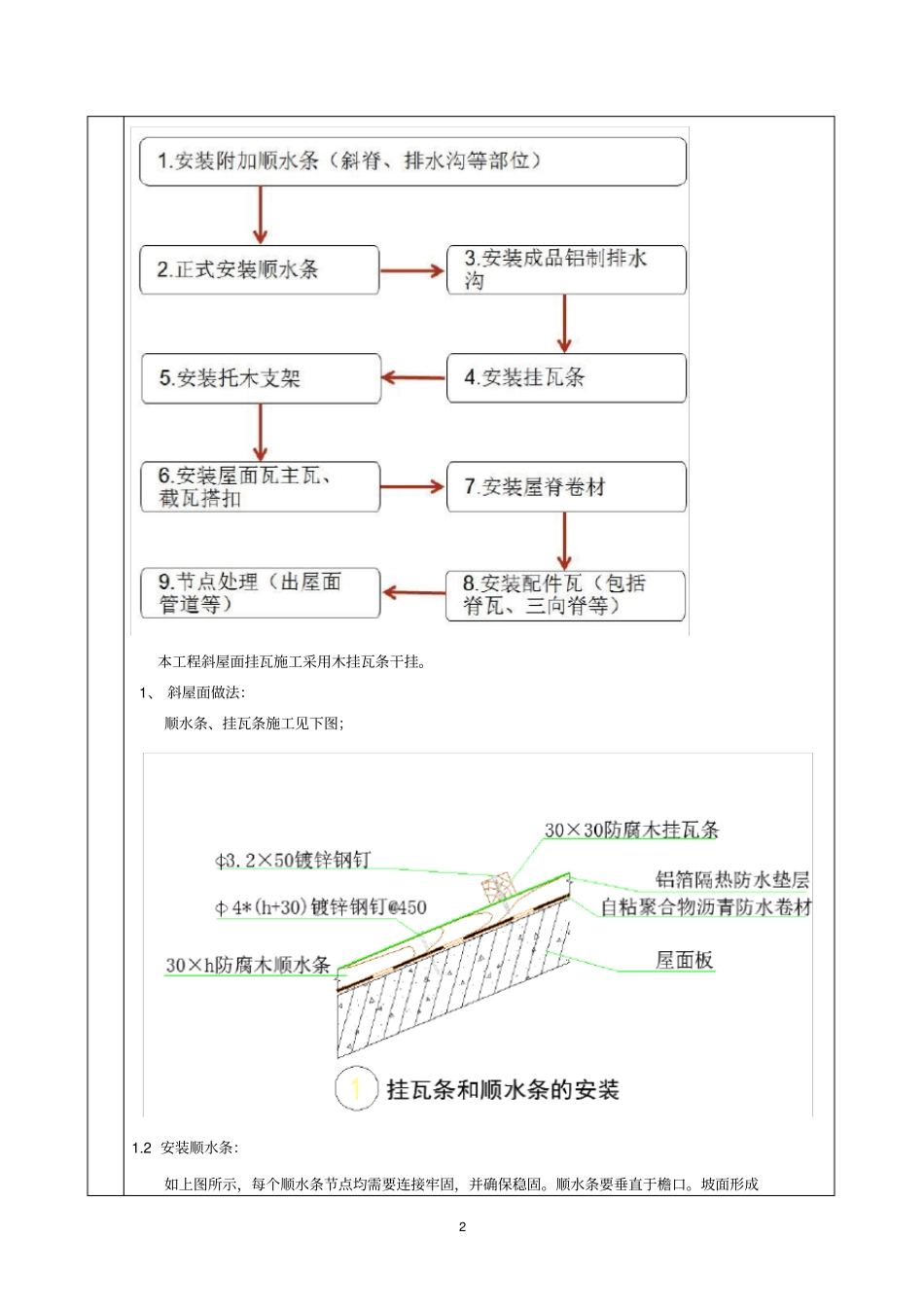

四、施工工艺:1 安装流程2 本工程斜屋面挂瓦施工采用木挂瓦条干挂
1、 斜屋面做法:顺水条、挂瓦条施工见下
