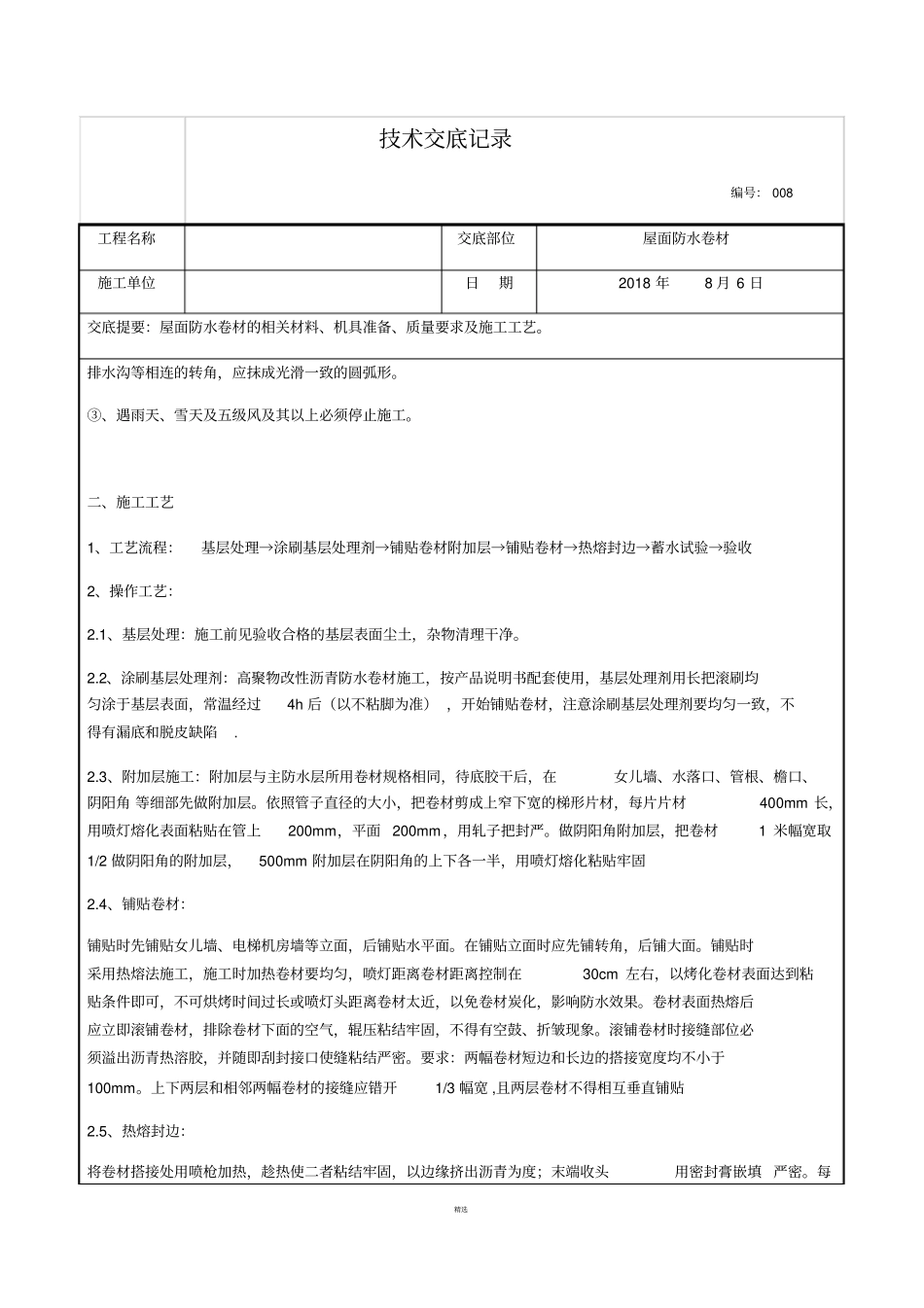

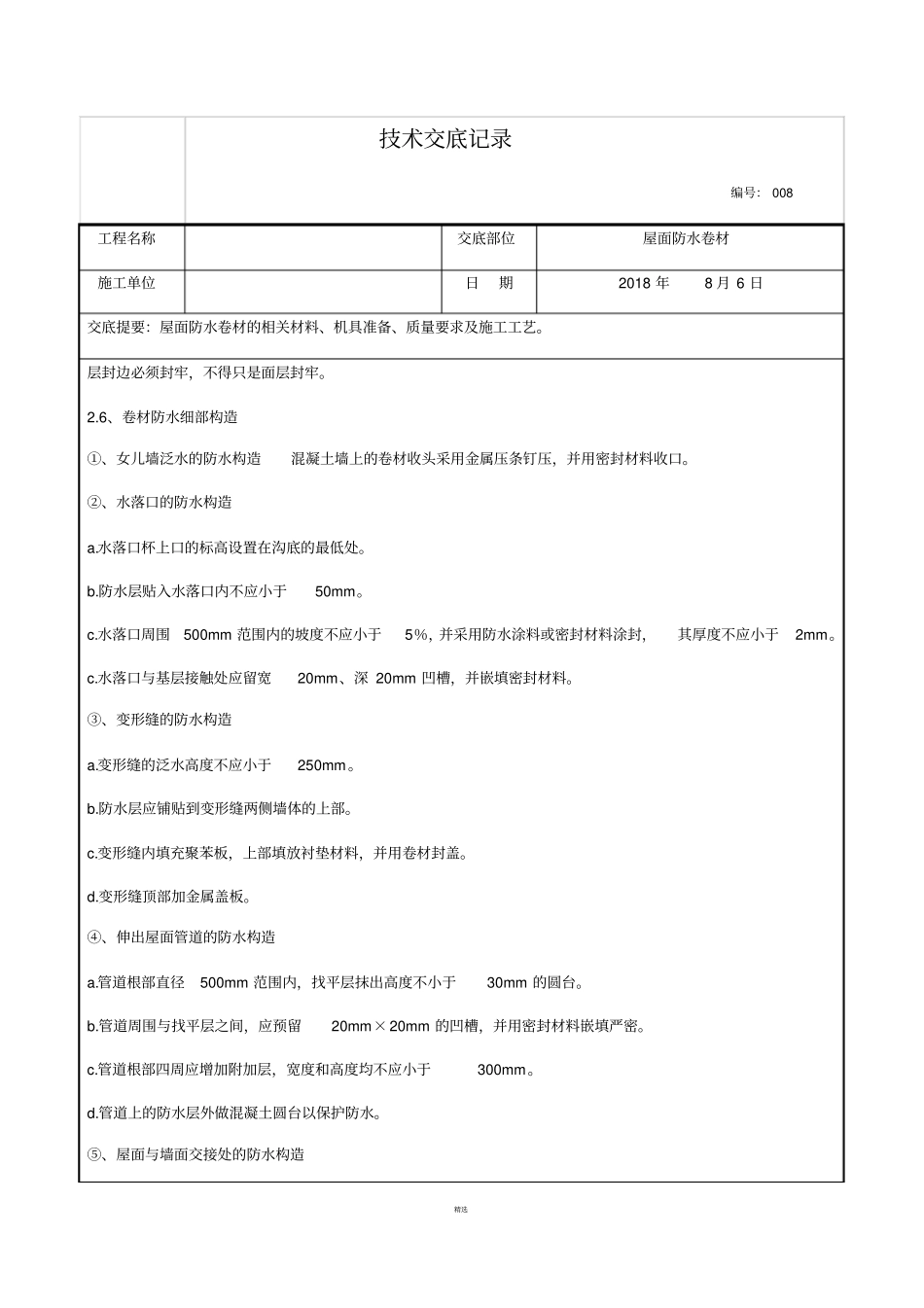

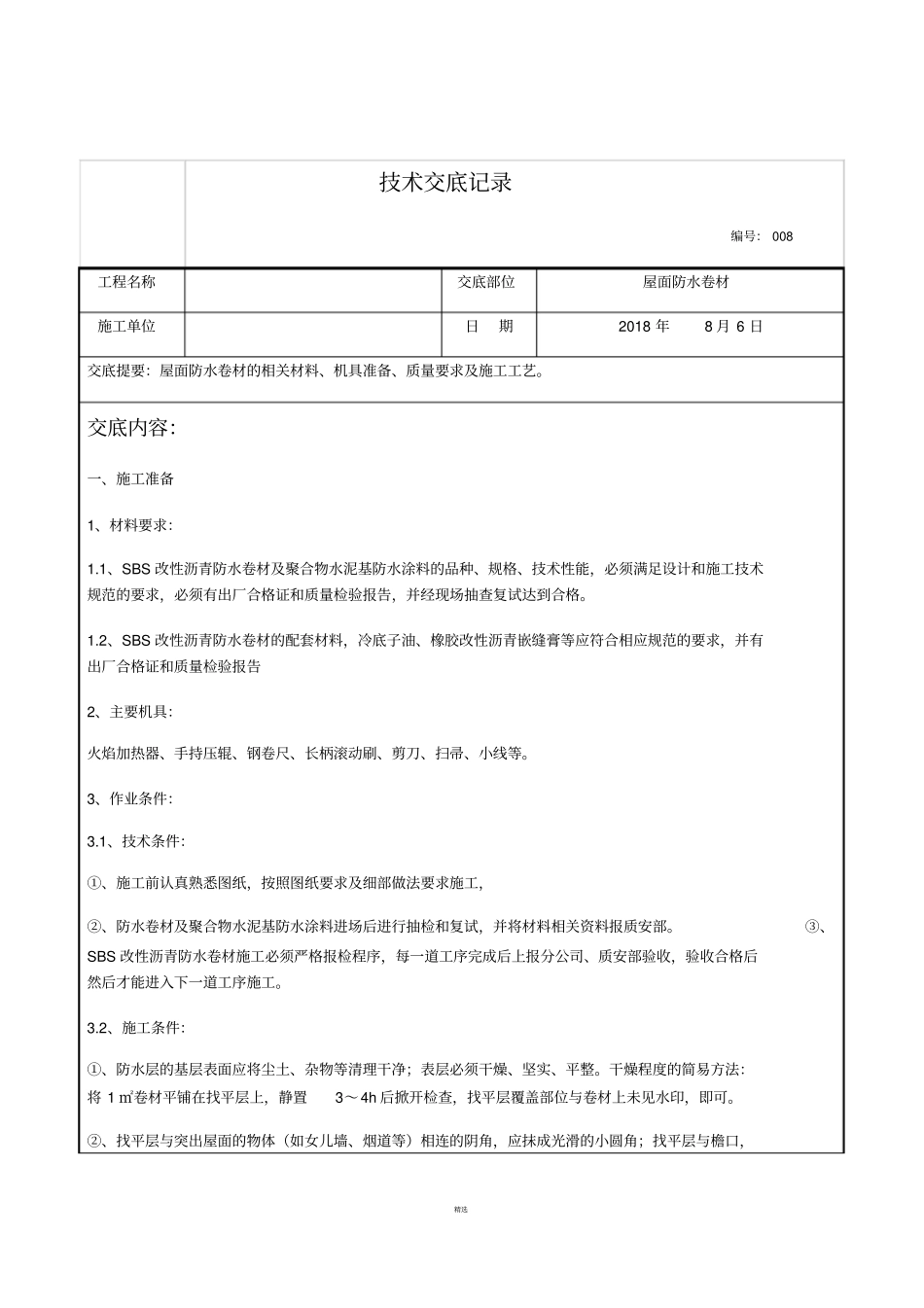

精选技术交底记录编号: 008 工程名称交底部位屋面防水卷材施工单位日期2018 年8 月 6 日交底提要:屋面防水卷材的相关材料、机具准备、质量要求及施工工艺。交底内容:一、施工准备1、材料要求:1.1、SBS 改性沥青防水卷材及聚合物水泥基防水涂料的品种、规格、技术性能,必须满足设计和施工技术规范的要求,必须有出厂合格证和质量检验报告,并经现场抽查复试达到合格。1.2、SBS 改性沥青防水卷材的配套材料,冷底子油、橡胶改性沥青嵌缝膏等应符合相应规范的要求,并有出厂合格证和质量检验报告2、主要机具:火焰加热器、手持压辊、钢卷尺、长柄滚动刷、剪刀、扫帚、小线等。3、作业条件:3.1、技术条件:①、施工前认真熟悉图纸,按照图纸要求及细部做法要求施工,②、防水卷材及聚合物水泥基防水涂料进场后进行抽检和复试,并将材料相关资料报质安部。③、SBS 改性沥青防水卷材施工必须严格报检程序,每一道工序完成后上报分公司、质安部验收,验收合格后然后才能进入下一道工序施工。3.2、施工条件:①、防水层的基层表面应将尘土、杂物等清理干净;表层必须干燥、坚实、平整。干燥程度的简易方法:将 1 ㎡卷材平铺在找平层上,静置3~4h 后掀开检查,找平层覆盖部位与卷材上未见水印,即可。②、找平层与突出屋面的物体(如女儿墙、烟道等)相连的阴角,应抹成光滑的小圆角;找平层与檐口,精选技术交底记录编号: 008 工程名称交底部位屋面防水卷材施工单位日期2018 年8 月 6 日交底提要:屋面防水卷材的相关材料、机具准备、质量要求及施工工艺。排水沟等相连的转角,应抹成光滑一致的圆弧形。③、遇雨天、雪天及五级风及其以上必须停止施工。二、施工工艺1、工艺流程:基层处理→涂刷基层处理剂→铺贴卷材附加层→铺贴卷材→热熔封边→蓄水试验→验收2、操作工艺:2.1、基层处理:施工前见验收合格的基层表面尘土,杂物清理干净。2.2、涂刷基层处理剂:高聚物改性沥青防水卷材施工,按产品说明书配套使用,基层处理剂用长把滚刷均匀涂于基层表面,常温经过4h 后(以不粘脚为准) ,开始铺贴卷材,注意涂刷基层处理剂要均匀一致,不得有漏底和脱皮缺陷. 2.3、附加层施工:附加层与主防水层所用卷材规格相同,待底胶干后,在女儿墙、水落口、管根、檐口、阴阳角 等细部先做附加层。依照管子直径的大小,把卷材剪成上窄下宽的梯形片材,每片片材400mm 长,用喷灯熔化表面粘贴在管上200mm,平面 200mm,用轧子把封严...
