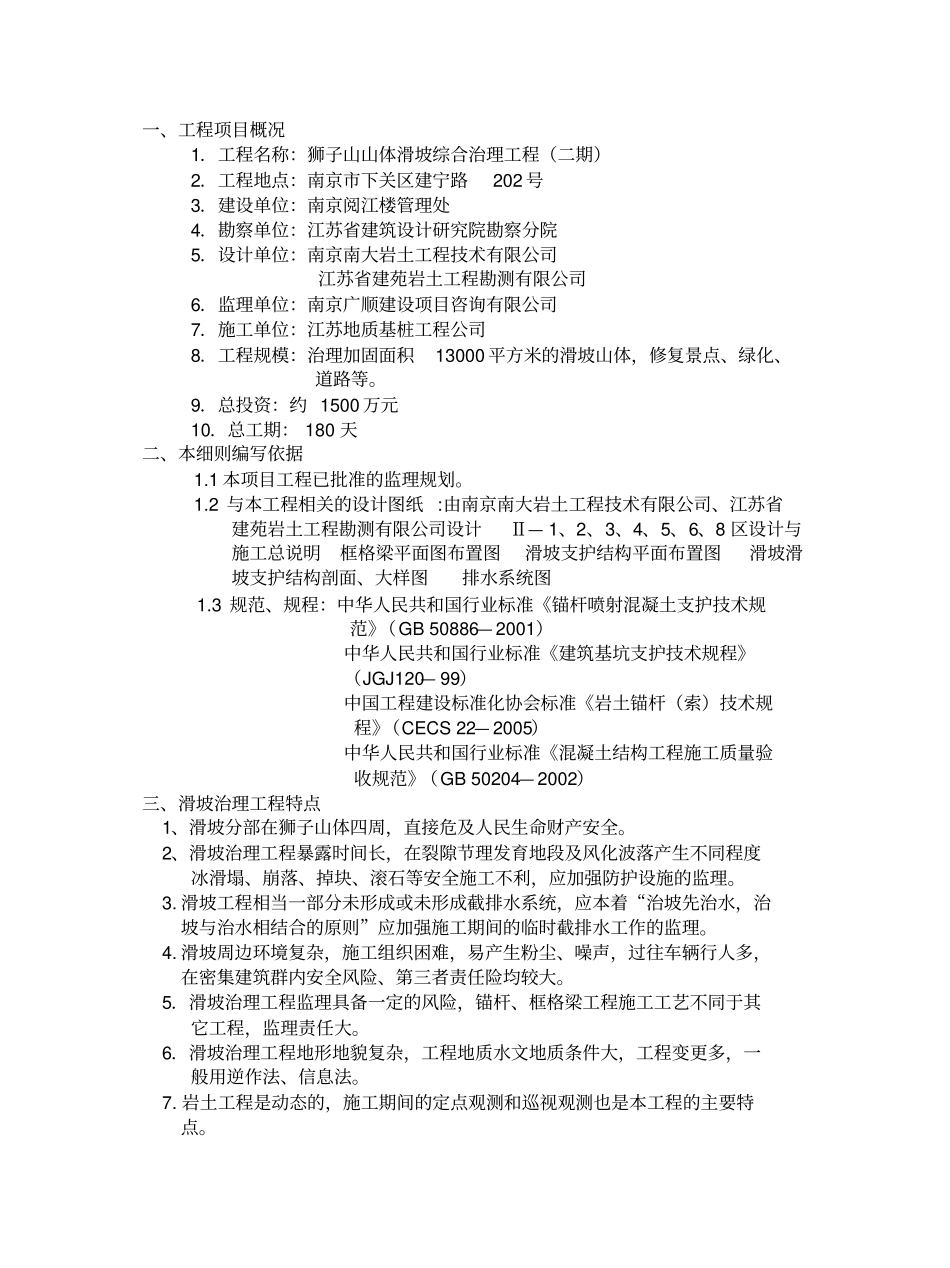

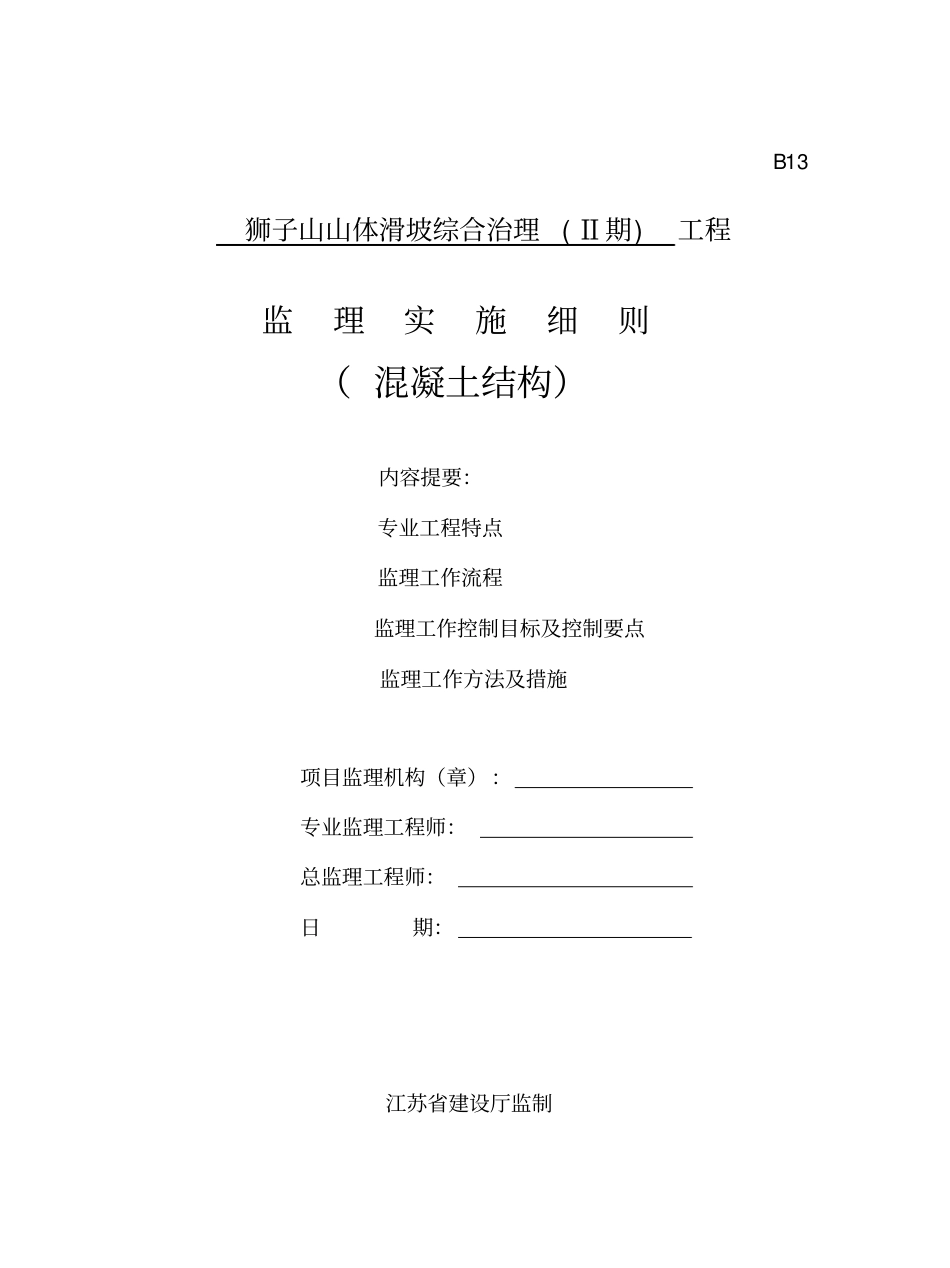

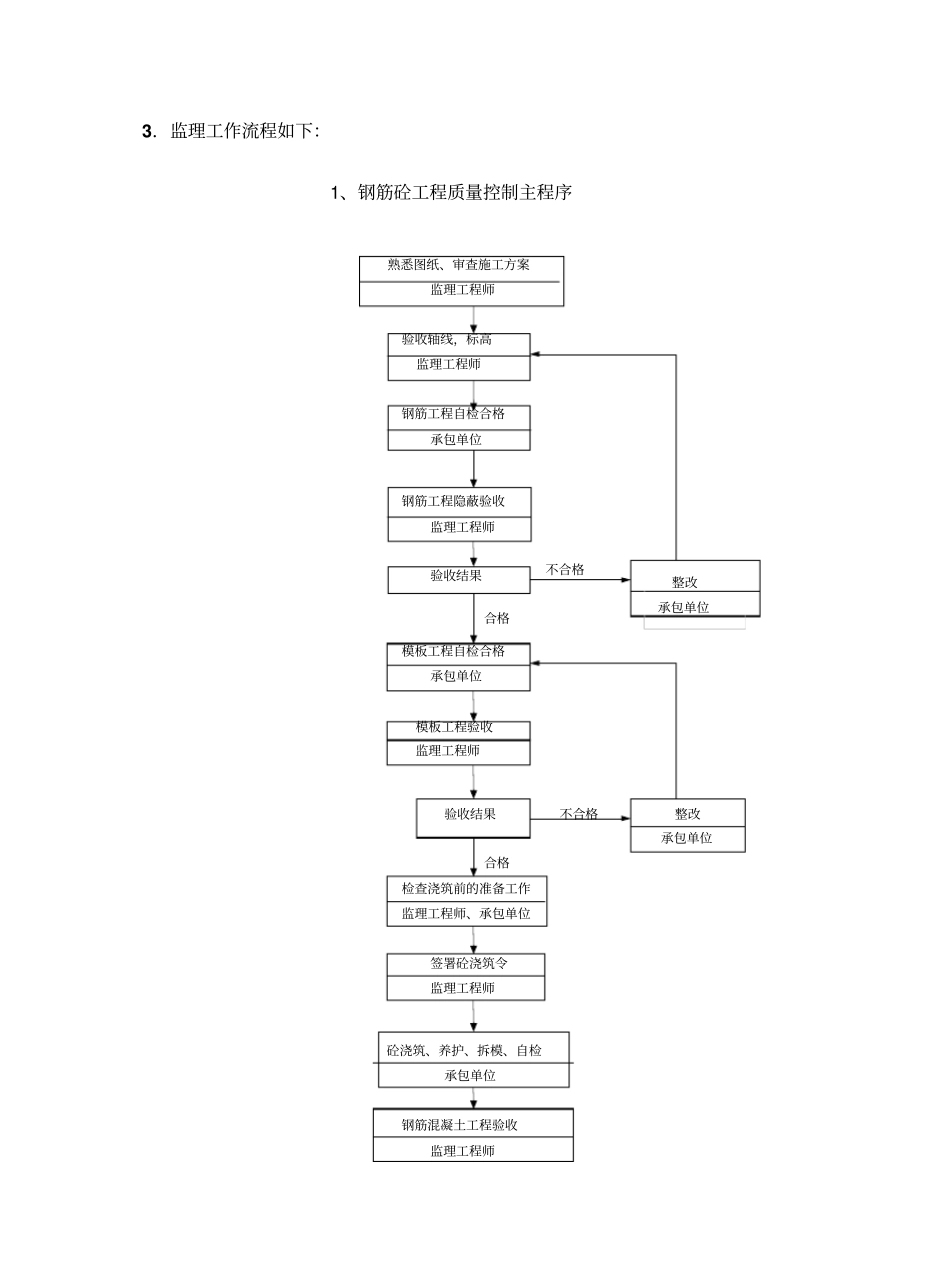

B13狮子山山体滑坡综合治理( Ⅱ期)工程监理实施细则( 混凝土结构)内容提要:专业工程特点监理工作流程监理工作控制目标及控制要点监理工作方法及措施项目监理机构(章):专业监理工程师:总监理工程师:日期:江苏省建设厅监制一、工程项目概况1.工程名称:狮子山山体滑坡综合治理工程(二期)2.工程地点:南京市下关区建宁路202 号3.建设单位:南京阅江楼管理处4.勘察单位:江苏省建筑设计研究院勘察分院5.设计单位:南京南大岩土工程技术有限公司江苏省建苑岩土工程勘测有限公司6.监理单位:南京广顺建设项目咨询有限公司7.施工单位:江苏地质基桩工程公司8.工程规模:治理加固面积13000 平方米的滑坡山体,修复景点、绿化、道路等。9.总投资:约 1500 万元10.总工期: 180 天二、本细则编写依据1.1 本项目工程已批准的监理规划。1.2 与本工程相关的设计图纸 :由南京南大岩土工程技术有限公司、江苏省建苑岩土工程勘测有限公司设计Ⅱ— 1、2、3、4、5、6、8 区设计与施工总说明框格梁平面图布置图滑坡支护结构平面布置图滑坡滑坡支护结构剖面、大样图排水系统图1.3 规范、规程:中华人民共和国行业标准《锚杆喷射混凝土支护技术规范》(GB 50886— 2001)中华人民共和国行业标准《建筑基坑支护技术规程》(JGJ120— 99)中国工程建设标准化协会标准《岩土锚杆(索)技术规程》(CECS 22— 2005)中华人民共和国行业标准《混凝土结构工程施工质量验收规范》(GB 50204— 2002)三、滑坡治理工程特点1、滑坡分部在狮子山体四周,直接危及人民生命财产安全。2、滑坡治理工程暴露时间长,在裂隙节理发育地段及风化波落产生不同程度冰滑塌、崩落、掉块、滚石等安全施工不利,应加强防护设施的监理。3. 滑坡工程相当一部分未形成或未形成截排水系统,应本着“治坡先治水,治坡与治水相结合的原则”应加强施工期间的临时截排水工作的监理。4. 滑坡周边环境复杂,施工组织困难,易产生粉尘、噪声,过往车辆行人多,在密集建筑群内安全风险、第三者责任险均较大。5.滑坡治理工程监理具备一定的风险,锚杆、框格梁工程施工工艺不同于其它工程,监理责任大。6.滑坡治理工程地形地貌复杂,工程地质水文地质条件大,工程变更多,一般用逆作法、信息法。7. 岩土工程是动态的,施工期间的定点观测和巡视观测也是本工程的主要特点。3.监理工作流程如下:1、钢筋砼工程质量控制主程序熟悉图纸、审查施工方案监理工程师验...
