下载后可任意编辑道路路灯照明施工方案与道路运输企业执法检查实施方案汇编道路路灯照明施工方案1、老路基开挖与各管线所属部门联系,掌握大概分布资料,通过开挖探槽了解地下管线详细分部情况,要求有序地开挖,并施作雨天临时排水沟,开挖时应有测量配合指导,切勿超挖、欠挖
2、测量定位根据监理工程师审批后的控制点进行现场加设控制点工作,采纳全站仪按极坐标法测设基础的位置,用水准仪测出地面标高
基础定位后经复核无误,增设护桩指导施工
3、基础土方开挖采纳挖土机对基坑的大概深、长、宽度土方进行开挖,而后人工按图示尺寸修边到设计标高,若出现超挖,不得使用弃土就地回填,应采纳级配碎石或砂回填到设计值
4、基坑报检根据监理程序要求,将填报隐蔽工程基础开挖资料,具体检测内容参见相关验收法律规范标准
5、钢筋、预埋件安装根据法律规范要求安装钢筋:骨架尺寸、间距、垂直度、保护层设置、预埋件位置及加固等严格执行验收法律规范标准
6、模板安装模板采纳木模或组合钢模,几何尺寸不得小于设计值,加固须满足刚度、稳定性要求,确保浇注混凝土时模板不跑模、胀模
7、混凝土浇筑第 1 页 共 9 页下载后可任意编辑砼浇注时应对称、分层进行,每层厚度控制在 25-30cm,采纳插入式振捣器施工
掌握混凝土的初凝时间,确保混凝土层面衔接质量,实现中间吊模的浇注时不翻浆而且能加高混凝土
在砼强度达到 2
5MPa 时才可拆模
洒水养生时应用细水均匀浇养,或采纳聚酯薄膜保湿、保温养生 7d
8、基础回填待基础混凝土达到设计强度达 75%以上时方可进行
确保不碰坏基础成品,力求对称、分层回填,采纳冲击夯压实

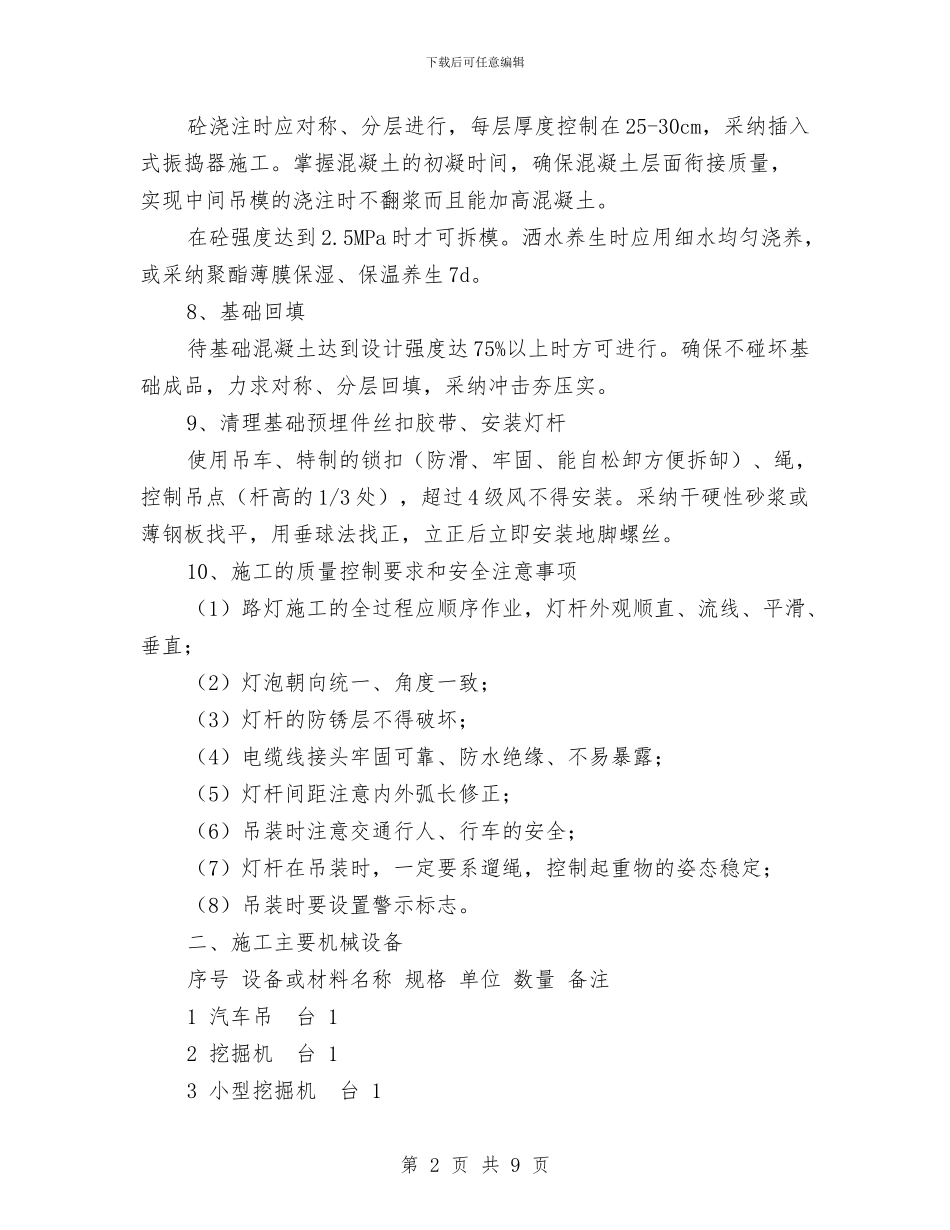

9、清理基础预埋件丝扣胶带、安装灯杆使用吊车、特制的锁扣(防滑、牢固、能自松卸方便拆缷)、绳,控制吊点(杆高的 1/3 处),超过 4 级风不得安装

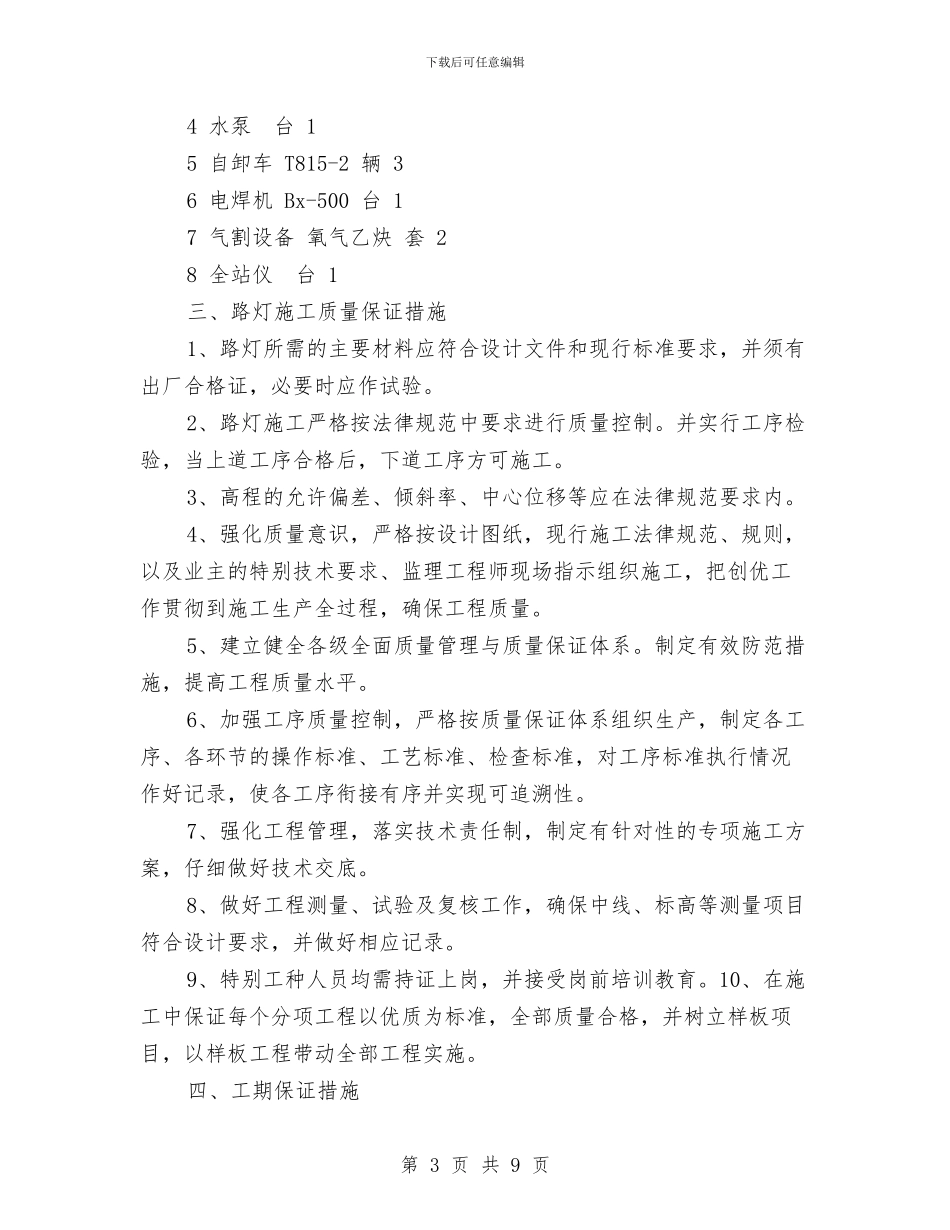

采纳干硬性砂浆或薄钢板找平,用垂球法找正,立正后立即安装地脚螺丝
