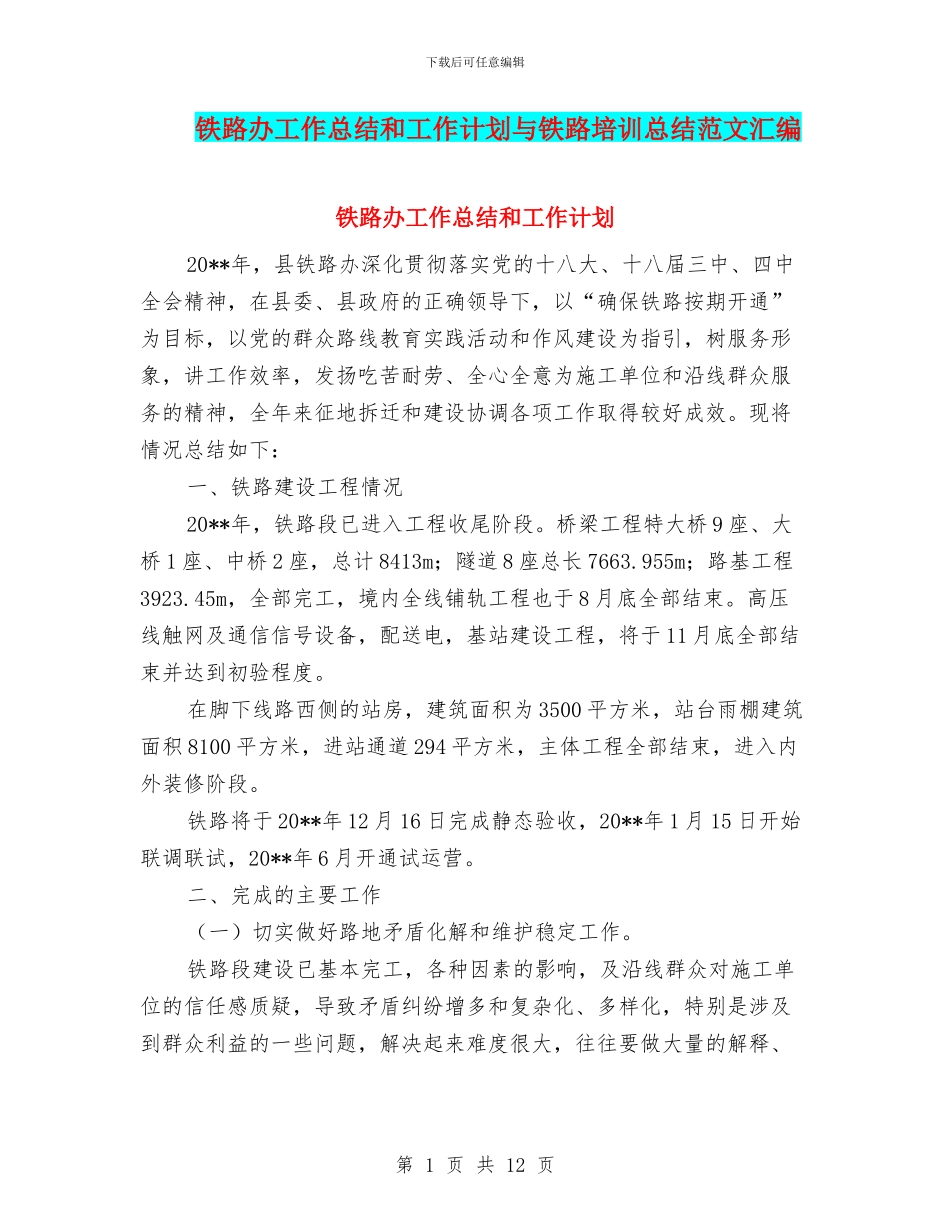

下载后可任意编辑铁路办工作总结和工作计划与铁路培训总结范文汇编铁路办工作总结和工作计划20**年,县铁路办深化贯彻落实党的十八大、十八届三中、四中全会精神,在县委、县政府的正确领导下,以“确保铁路按期开通”为目标,以党的群众路线教育实践活动和作风建设为指引,树服务形象,讲工作效率,发扬吃苦耐劳、全心全意为施工单位和沿线群众服务的精神,全年来征地拆迁和建设协调各项工作取得较好成效
现将情况总结如下:一、铁路建设工程情况20**年,铁路段已进入工程收尾阶段
桥梁工程特大桥 9 座、大桥 1 座、中桥 2 座,总计 8413m;隧道 8 座总长 7663
955m;路基工程3923
45m,全部完工,境内全线铺轨工程也于 8 月底全部结束
高压线触网及通信信号设备,配送电,基站建设工程,将于 11 月底全部结束并达到初验程度
在脚下线路西侧的站房,建筑面积为 3500 平方米,站台雨棚建筑面积 8100 平方米,进站通道 294 平方米,主体工程全部结束,进入内外装修阶段
铁路将于 20**年 12 月 16 日完成静态验收,20**年 1 月 15 日开始联调联试,20**年 6 月开通试运营
二、完成的主要工作(一)切实做好路地矛盾化解和维护稳定工作
铁路段建设已基本完工,各种因素的影响,及沿线群众对施工单位的信任感质疑,导致矛盾纠纷增多和复杂化、多样化,特别是涉及到群众利益的一些问题,解决起来难度很大,往往要做大量的解释、第 1 页 共 12 页下载后可任意编辑说服和疏导工作
今年到目前为止,县铁办共接待了来访群众 118 批次,共 291 人
处理涉铁问题主要包括以下几个方面:1
临时用地及复垦问题
临时用地在建设初期是根据施工设计需要进行的依规租用,也是沿线群众支持铁路建设工作的一种表现,在我县境内临时用地共 860 亩,而今年所有两年临时用地期均到期,面临有的续租、有
