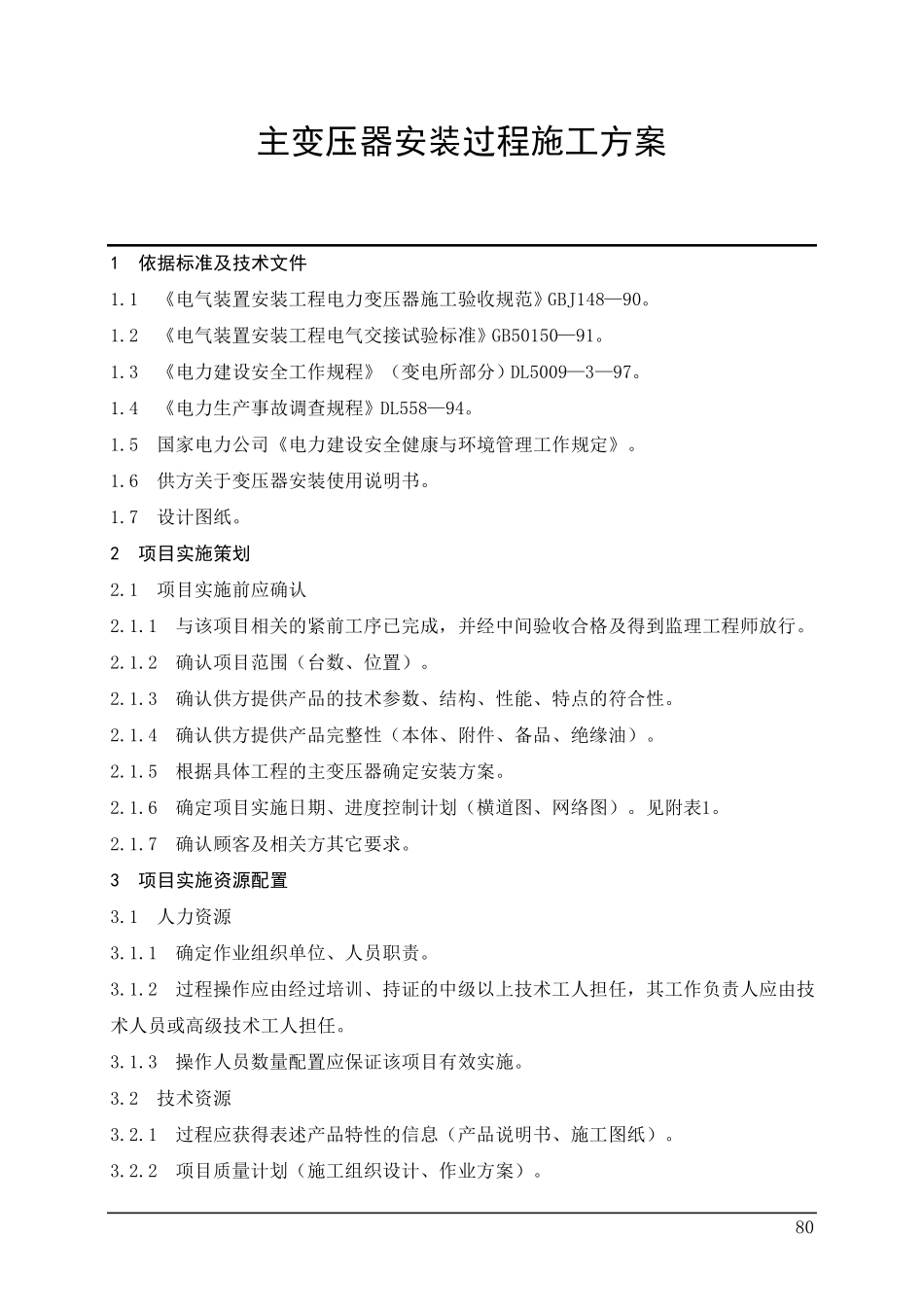

主变压器安装过程施工方案 80 1 依据标准及技术文件 1
1 《电气装置安装工程电力变压器施工验收规范》GBJ148—90
2 《电气装置安装工程电气交接试验标准》GB50150—91
3 《电力建设安全工作规程》(变电所部分)DL5009—3—97
4 《电力生产事故调查规程》DL558—94
5 国家电力公司《电力建设安全健康与环境管理工作规定》
6 供方关于变压器安装使用说明书
7 设计图纸
2 项目实施策划 2
1 项目实施前应确认 2
1 与该项目相关的紧前工序已完成,并经中间验收合格及得到监理工程师放行
2 确认项目范围(台数、位置)
3 确认供方提供产品的技术参数、结构、性能、特点的符合性
4 确认供方提供产品完整性(本体、附件、备品、绝缘油)
5 根据具体工程的主变压器确定安装方案
6 确定项目实施日期、进度控制计划(横道图、网络图)
7 确认顾客及相关方其它要求
3 项目实施资源配置 3
1 人力资源 3
1 确定作业组织单位、人员职责
2 过程操作应由经过培训、持证的中级 以 上 技术工人担 任 ,其工作负 责人应由技术人员或 高 级 技术工人担 任
3 操作人员数量 配 置应保 证该项目有 效 实施
2 技术资源 3
1 过程应获 得表述 产品特性的信 息 (产品说明书、施工图纸)
2 项目质 量 计划(施工组织设计、作业方案)
3 作业指导书
4 作业技术交底 a) 项目总交底应在项目实施前3 天进行; b) 子过程交底应在实施前1 天进行; c) 技术交底应具有实施证据
5 安全措施 3
1 进入现场作业区的人员必须正确佩带安全帽,正确使用个人劳
