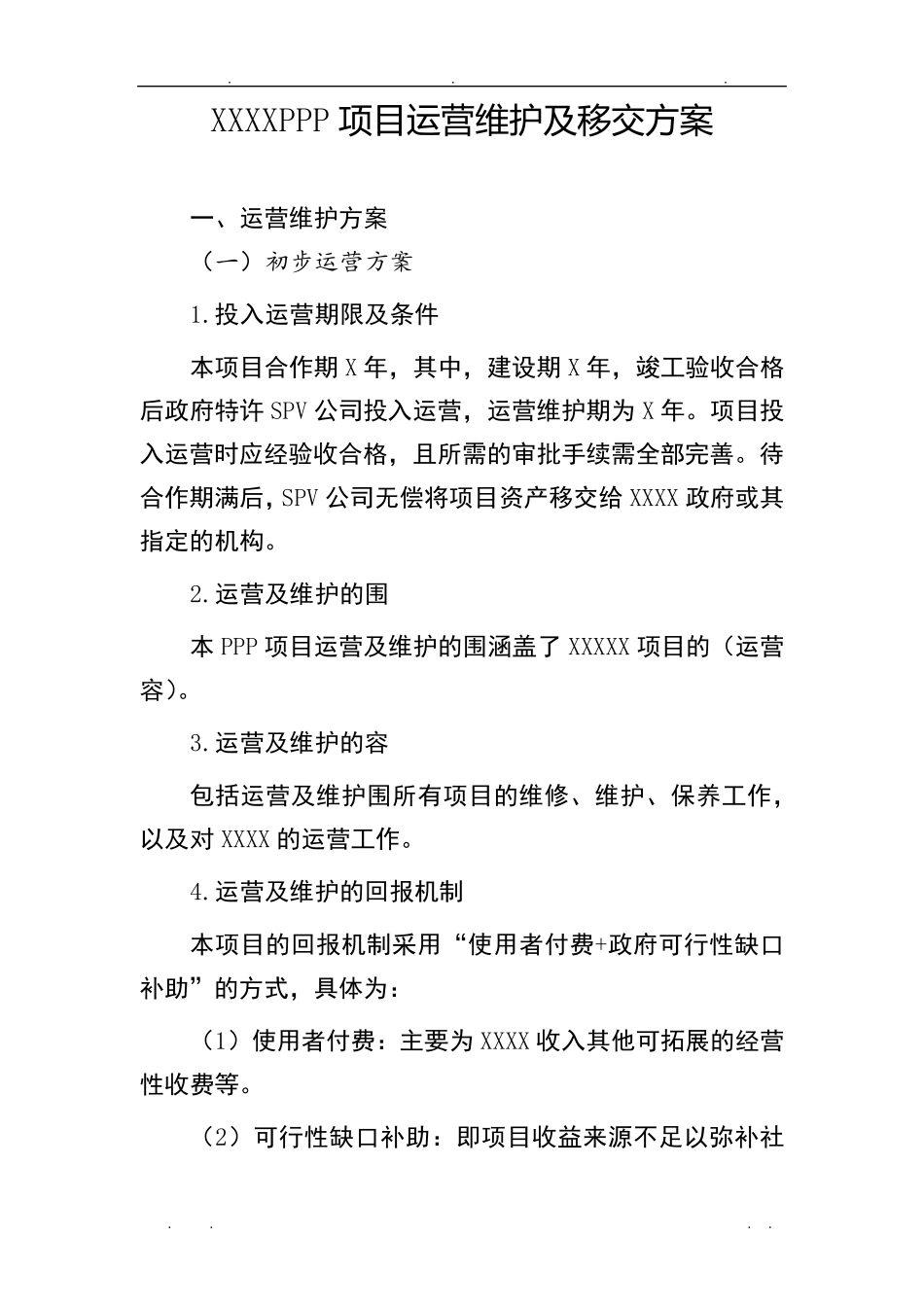

XXXXPPP 项 目 运 营 维 护 及 移 交方案 一、运营维护方案 (一)初步运营方案 1
投入运营期限及条件 本项目合作期X 年,其中,建设期X 年,竣工验收合格后政府特许SPV 公司投入运营,运营维护期为X 年
项目投入运营时应经验收合格,且所需的审批手续需全部完善
待合作期满后,SPV 公司无偿将项目资产移交给XXXX 政府或其指定的机构
运营及维护的围 本PPP 项目运营及维护的围涵盖了XXXXX 项目的(运营容)
运营及维护的容 包括运营及维护围所有项目的维修、维护、保养工作,以及对XXXX 的运营工作
运营及维护的回报机制 本项目的回报机制采用“使用者付费+政府可行性缺口补助”的方式,具体为: (1)使用者付费:主要为XXXX 收入其他可拓展的经营性收费等

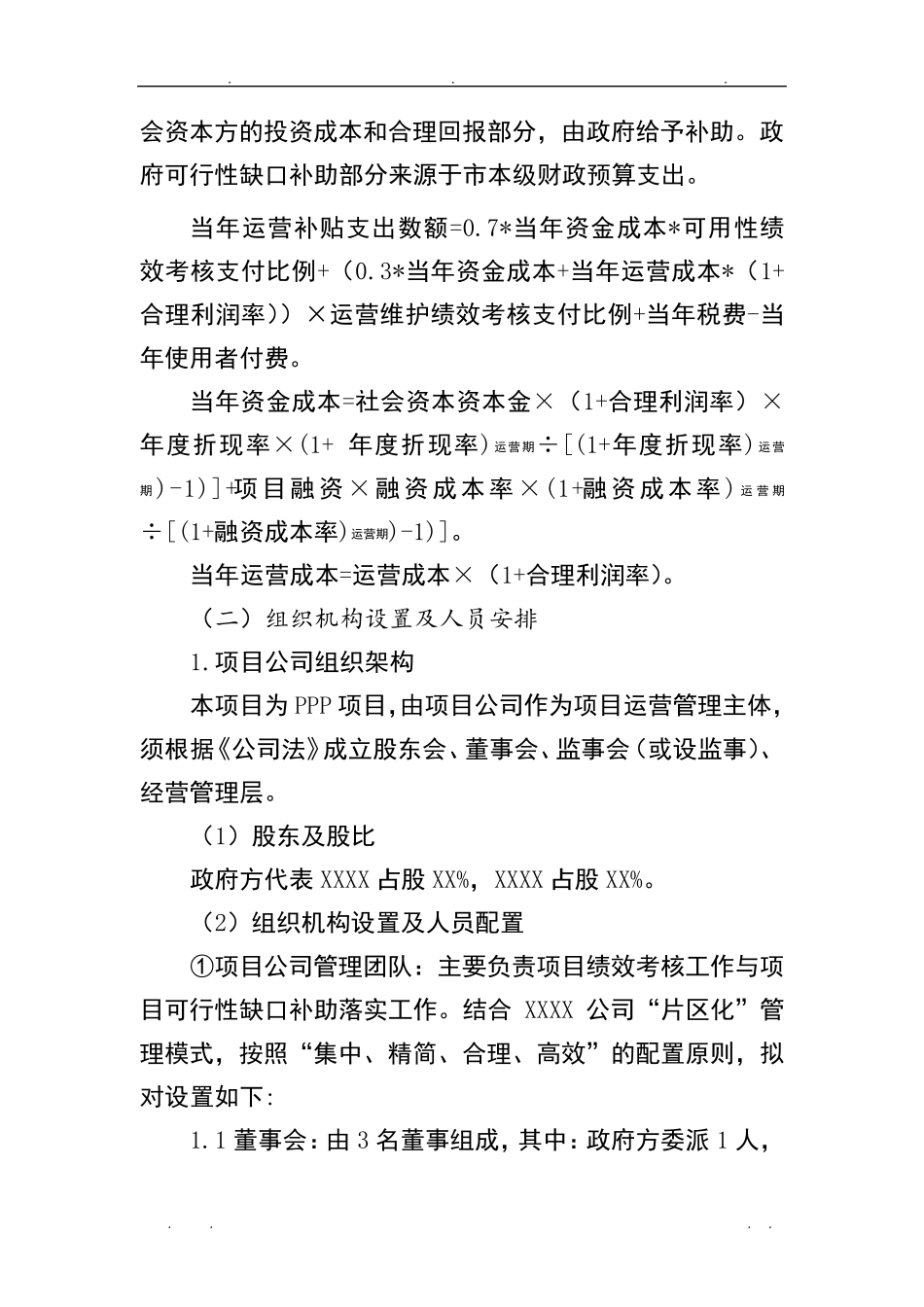

(2)可行性缺口补助:即项目收益来源不足以弥补社
会资本方的投资成本和合理回报部分,由政府给予补助
政府可行性缺口补助部分来源于市本级财政预算支出
当年运营补贴支出数额=0
7*当年资金成本*可用性绩效考核支付比例+(0
3*当年资金成本+当年运营成本*(1+合理利润率))×运营维护绩效考核支付比例+当年税费-当年使用者付费
当年资金成本=社会资本资本金×(1+合理利润率)×年度折现率×(1+ 年度折现率)运营期÷[(1+年度折现率)运营期)-1)]+项目融资×融资成本率×(1+融资成本率) 运营期÷[(1+融资成本率)运营期)-1)]
当年运营成本=运营成本×(1+合理利润率)

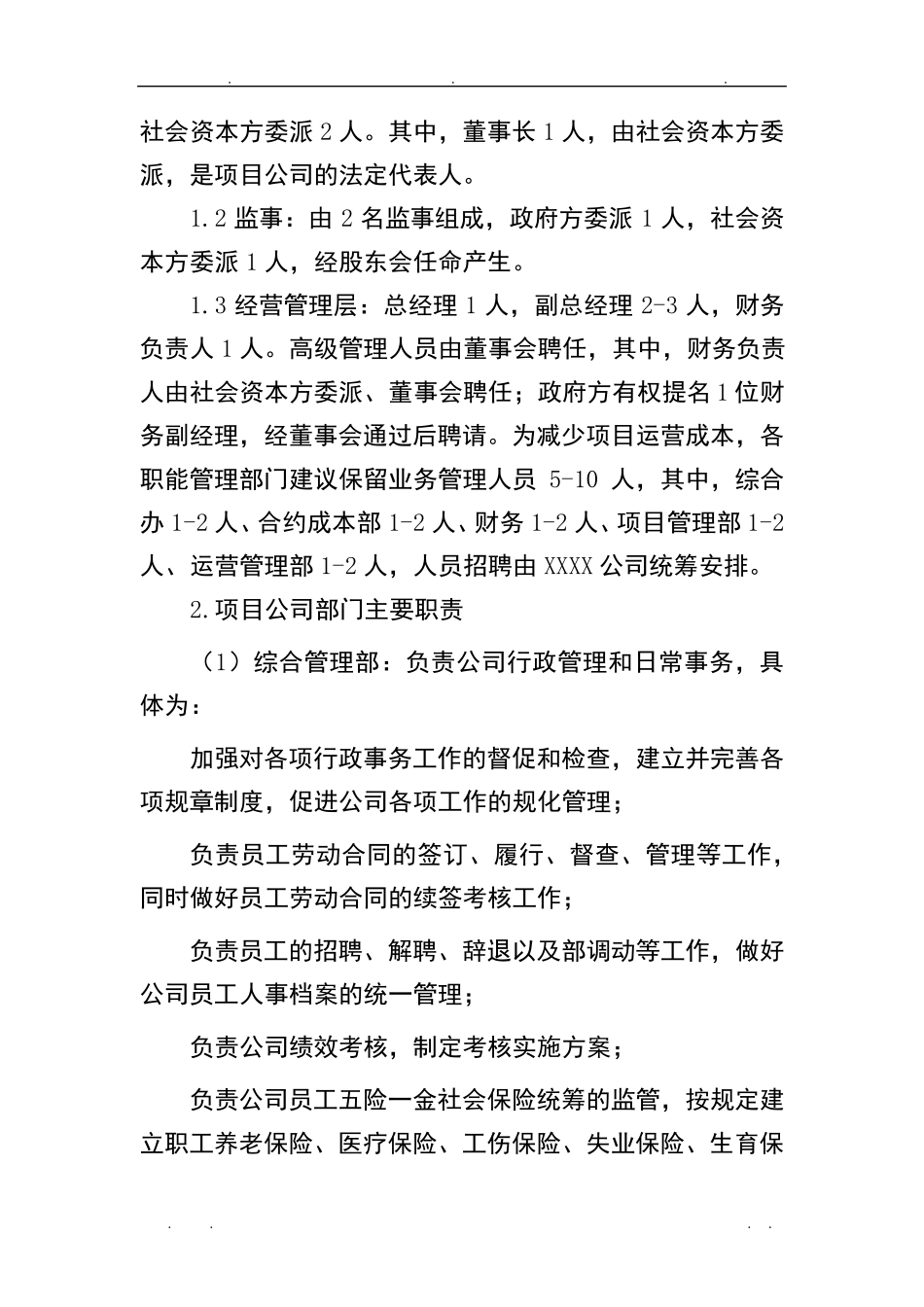

(二)组织机构设置及人员安排 1
项目公司组织架构 本项目为 PPP 项目,由项目公司作为项目运营管理主体,须根据《公司法》成立股东会、董事会、监事会(或设监事)、经营管理层
(1)股东及股比 政府方代表 XXXX 占股 XX%,XXXX 占
