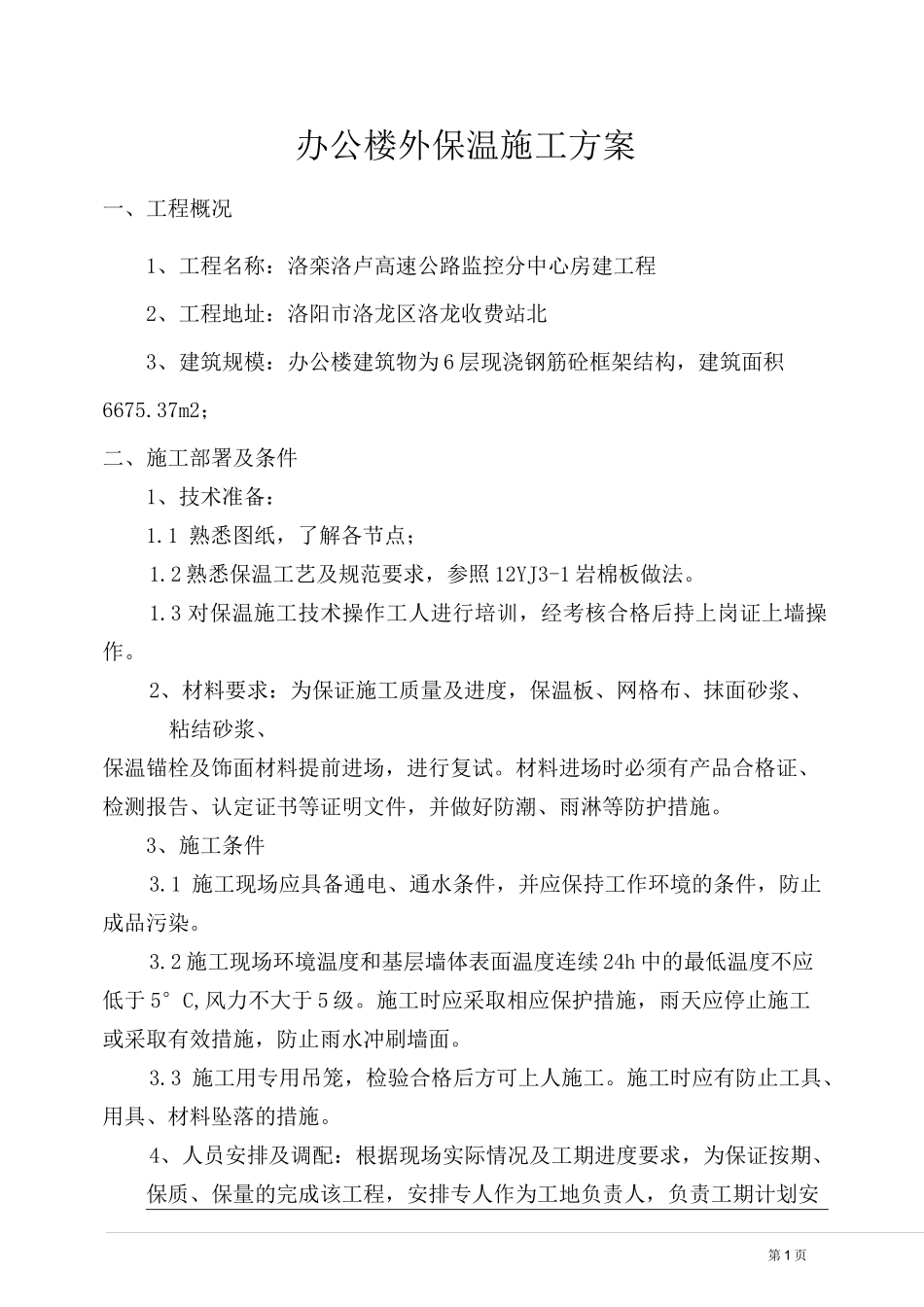

第 1 页办公楼外保温施工方案一、工程概况1、工程名称:洛栾洛卢高速公路监控分中心房建工程2、工程地址:洛阳市洛龙区洛龙收费站北3、建筑规模:办公楼建筑物为 6 层现浇钢筋砼框架结构,建筑面积6675
37m2;二、施工部署及条件1、技术准备:1
1 熟悉图纸,了解各节点;1
2 熟悉保温工艺及规范要求,参照 12YJ3-1 岩棉板做法
3 对保温施工技术操作工人进行培训,经考核合格后持上岗证上墙操作
2、材料要求:为保证施工质量及进度,保温板、网格布、抹面砂浆、粘结砂浆、保温锚栓及饰面材料提前进场,进行复试
材料进场时必须有产品合格证、检测报告、认定证书等证明文件,并做好防潮、雨淋等防护措施
3、施工条件3
1 施工现场应具备通电、通水条件,并应保持工作环境的条件,防止成品污染
2 施工现场环境温度和基层墙体表面温度连续 24h 中的最低温度不应低于 5°C,风力不大于 5 级
施工时应采取相应保护措施,雨天应停止施工或采取有效措施,防止雨水冲刷墙面
3 施工用专用吊笼,检验合格后方可上人施工
施工时应有防止工具、用具、材料坠落的措施

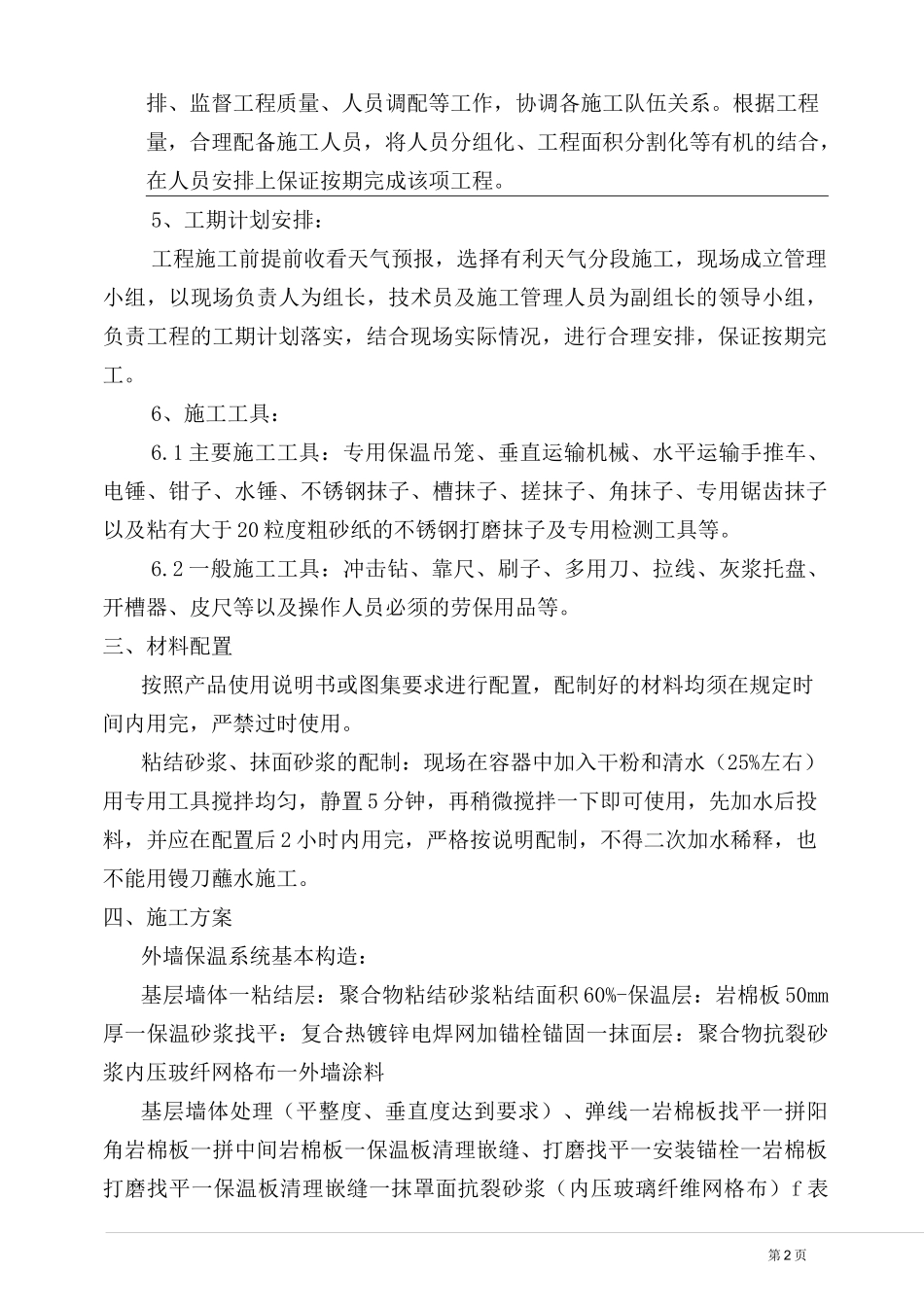

4、人员安排及调配:根据现场实际情况及工期进度要求,为保证按期、保质、保量的完成该工程,安排专人作为工地负责人,负责工期计划安第 2 页排、监督工程质量、人员调配等工作,协调各施工队伍关系
根据工程量,合理配备施工人员,将人员分组化、工程面积分割化等有机的结合,在人员安排上保证按期完成该项工程
5、工期计划安排:工程施工前提前收看天气预报,选择有利天气分段施工,现场成立管理小组,以现场负责人为组长,技术员及施工管理人员为副组长的领导小组,负责工程的工期计划落实,结合现场实际情况,进行合理安排,保证按期完工
6、施工工具:6
1 主要施工工具:专用保温吊笼、垂直运输机械、水平运输手推车、电锤、钳子、水锤、不锈钢抹子、槽抹子、搓抹子
